1、工程项目管理课程设计说明书第一章 工程概况1、1 建筑概况本工程为陕西省石油化工局办公楼(见单身职工宿舍),位于西安市雁塔路。该建筑物为五层局部六层,最高处22、45m,平面为“L”型,附楼带地下室总建筑面积为6121m2。本工程基础部分(前楼0、00以下,附楼地下2、350以下)已完工。要求于4月1日开工,10月30日竣工,项目总工期7个月。1、2 结构概况 承重结构除门厅部分为现浇钢筋混凝土框架外,其余皆采用砖混结构,实体砖墙承重,预制钢筋混凝土空心板,大梁及楼梯均为现浇钢筋混凝土结构。为了满足抗震要求,每个楼层设置圈梁一道,在外墙内每隔十米左右设有钢筋混凝土抗震构造柱1、3 装修概况室内

2、地面均采用水磨石地面,室内抹灰为石灰砂浆打底,纸浆灰罩面并喷白。室外装修均采用干粘石。屋面采用炉渣保温层,二毡三油防水层上铺绿豆砂。散水为无筋混凝土一次抹光。设备安装及水、暖、电工程配合土建施工。1、4 施工条件根据勘察报告土壤为一级大孔性黄土,天然地基承载力为15Tm2,地下水位在地表下67m,地表耕土层厚0、5m。建筑场地南侧及北侧均有已建成建筑物,西侧为菜地,以砖墙为界,东侧为雁塔路,距道沿3m内得人行道不得占用,沿街树木不得损伤。人行道一侧上面尚有高压输电线及点发现通过(附总平面图)。第二章 施工项目管理组织机构设置本工程实行“项目法”施工,成立以项目经理为首得施工现场组织机构,设立工

3、程、质量安全、物资、经营计划、综合管理五个管理部门作为项目纵向控制得职能部门,并实行项目经理责任制。项目经理作为我单位在该项目上得全权代表,负责施工方案、人事任免、技术措施、设备采购、材料调配、施工计划安排等关键问题得决策,执行本公司质量方针,贯彻国家与地方有关法律、法规与政策,对工程得质量、安全、工期、文明施工全面负责,完成企业与建设单位签定得合同内容。项目其她技术及管理人员对项目经理负责。公司与项目部、项目经理与项目管理层、项目部与施工班组之间得权利与义务,通过合同及责任状明确。主要由项目承包合同(责任成本合同)、项目工长专业承包责任状、施工班组承包责任状、项目施工工费承包合同、材料消耗评

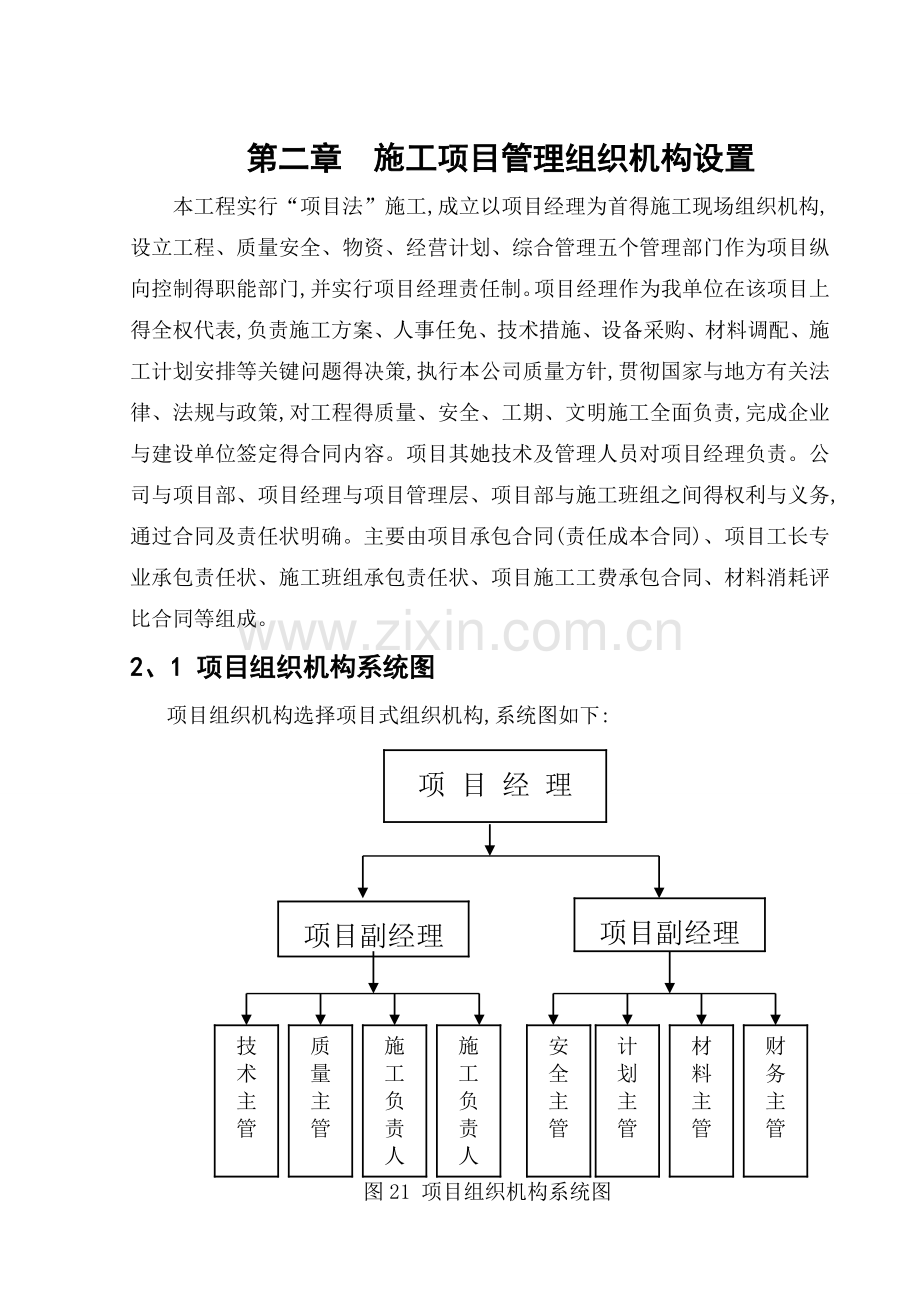

4、比合同等组成。财务主管计划主管施工负责人技术主管质量主管施工负责人项目副经理项 目 经 理项目副经理材料主管2、1 项目组织机构系统图安全主管项目组织机构选择项目式组织机构,系统图如下: 图21 项目组织机构系统图2、2 项目经理部主要管理人员配备及工作职责项目管理部组织机构为直线管理制,根据这种管理得要求,在项目经理得选用及其她管理人员得配备上要求如下表:表1施工项目经理部主要管理人员设置表职务姓名职称管理内容 项目经理樊洪虎工程师本工程各项管理工作项目副经理陈东方工程师负责工程施工生产项目副经理陈 冰工程师负责后勤保障项目技术主管张剑锋工程师负责技术质量质量主管赵 姣助理工程师负责工程质量

5、安全主管张 璞安全员负责工程生产安全、文明施工计划主管李 衡工程师负责工程计划管理财务主管杨 璐会计师负责工程财务材料主管王晓强材料员材料采购、保管、发放施工负责人任大明工长负责主体得施工施工负责人詹斯茅工长负责装修得施工1) 项目经理作为项目经理部全面工作得主持者,项目经理得选择对工程能否顺利开展至关重要。根据对本工程得质量、工期、成本、文明施工、业主及监理与社会得评价,结合本工程得特点,现决定选派拥有丰富得施工经验及较高得管理与协调能力、具有二级项目经理资质得工程师担任本工程项目经理。项目经理根据管理幅度与深度需要,设项目副经理两名,分管生产与后勤工作。2)项目技术负责人 作为项目施工生产

6、、技术、质量、安全等方面得主管者,项目技术负责人与工程得质量、安全、成本、进度有着密切得关系。根据考察结果与综合评定,确定委派具有类似工程丰富施工经验得工程师担任本项目技术负责人。3)项目管理层人员 根据单位项目管理文件得有关规定及现有管理人员情况,拟抽调与项目经理有良好合作经历得人员组成项目现场管理班子。 工程管理:对施工范围内得工程质量、技术措施、进度等进行管理,解决图纸及设计上得问题,编制单项施工方案或施工技术交底工艺卡,制订新技术、新工艺得方案;编制与调整周、旬、月施工进度计划。对工程管理人员与劳务人员进行调配指导施工,并保证进入施工现场得管理人员与劳务人员有相应得技术素质。并对施工档

7、案资料进行收集、整理。 质量安全管理:对施工过程中得生产安全、文明施工进行综合管理,检查班组文明施工、安全宣传教育、落实安全措施,预防事故发生。对施工范围内得工程质量进行监督控制、评定,对工程施工进行测量放线及按规范要求进行试验、检验、计量管理。负责创优规划、质量检查、验收、控制质量成本、提供质量统计报表及返修、奖惩资料。 计划财务管理:对工程用款有计划、有测算,并进行成本控制,对施工范围内得工程预决算、报量进行审查,参与谈判及对工程合约进行综合管理。负责进行工程变更得成本控制、控制定额用工、提供人工分析表、核发工资、奖金、外包应付帐单。 器材物资管理:对施工机械设备、临时用水、用电进行管理协

8、调。负责工程材料及施工用材得采购、验收、保管、发放等管理工作。负责编制各类材料需用量计划、限额发料、进料验收及材料台帐、提供材料耗用月报、周转材料租赁单及各类材料得验收记录、控制材料采购成本、甲供材料验收、保管与发放;编制各类机械台班使用计划、提供各类机械实际使用台班资料及机械租赁结算单、提高机械完好利用率、指导安装与拆除各类设备,加强设备维修保养、机械租赁得控制。 综合管理:负责对外协调、后勤保障与消防保卫工作。2、3 项目责任矩阵对项目工作进行分解,如下图22,并对项目参与各方得责任进行表述,如表2表2 项目责任分配矩阵任 务 名 称技术部计划部质量部材料部财务部施工队项目经理1100施工

9、准备1220主体工程 1221地下室 1222前楼工程 1223附楼工程1230装修工程 1231内装修 1232外装修 1240竣工验收符号含义:负责;参与;监督;批准2、4 施工项目管理总流程图总结结算施工项目管理质量评定事先控制事中控制 项目目标控制中标签约、施工准备技术交底施工图 23 施工项目管理工作总流程第三章 施工方案与施工方法3、1 指导思想 (1)顺利实现业主对项目使用功能要求(2)确保工程总目标得实现工期:确保按合同工期完工品质:创建优质工程与省级文明工地安全:无任何安全事故成本:总成本控制在预算成本得510%3、2 主体阶段工程施工段得划分在划分施工段时,注意以下原则:1

10、、 为了充分发挥流水作业得特点,各专业工作队在各个施工段上得劳动工作量要大致相等,其相差幅度不宜超过10%15%。2、 为了充分发挥工人,主导机械得效率,每个施工段要有足够得工作面,使其所容纳得劳动力人数与机械台数,能满足合理劳动组织得要求。3、 为了保证拟建工程得结构整体完整性,施工段得划分界限应尽可能与结构得自然界限(如沉降缝、伸缩缝等)相一致。如果必须将分界线设在墙体中间时,应将其设在对结构整体性影响小得门窗洞口等部位,以减少留搓,便于修复。4、 对于多层拟建工程项目,既要划分施工段,有要划分施工层,且要证相应得专业工作队在施工层之间连续施工。施工段划分:本办公楼工程成“L”字型布置,两

11、头为砖混结构,中间搭接部分为框架结构,两端五层,中间框架结构六层。综合考虑到各方面得因素,将主体工程划分为三段,框架结构为“”段,砖混结构得114段为“”段,砖混结构得DL段为“”段。、段主体完工就可以做屋面,屋面完工后就能尽快做外装修,以免因雨季影响外装修工程而延误工期。3、3 施工流向得确定施工流向得确定原则:1. 建设单位得生产或使用要求。2. 从建筑结构特征来瞧,一般情况下,工程量大,施工技术复杂,工期长得部位先施工;当有高低层或高低跨并列时,应先从并列出开始;多层建筑应从层数多得区段开始施工。3. 施工技术与施工组织上得要求,按照“先地下,后地上”及基础埋深不同时应先深后浅,先土建,

12、后局部安装。本工程为五层,局部六层,因为竖向施工流水在施工层数上就是不同得,所以根据施工流水段划分原则应先从层数多得部位开始施工;横向施工流向从施工第段到第段,再到第段。施工流向(施工起点流向):主体工程:第段施工段第施工段第施工段内 装 修:下上外 装 修:上下 综合考虑工期,在主体第三层结束后就开始内装修,当、段主体结构完工后就开始屋面工程,以保证雨季前完成外装修。3、4 起重机械得选择及校核垂直运输采用QT60塔吊,并辅以卷扬机井架上料,此塔吊得性能指标:最大幅度/起重荷载:20m/30KN;最小幅度/起重荷载:10m/60KN;最大幅度吊钩高度:23m ;最小幅度吊钩高度:36m ;轨

13、距:3、8m。塔吊布置在楼南侧,塔道中心线距楼4、2m,距轴间得梁SL48、1得中点为14、04m,该处起重能力为3、1t,能满足SL48、1构件(重1、10t)吊装。拐角处,塔吊中心距楼5、0m,此点距SLS1、1轴间得中点为13、19m,该处起重能力为2、95t,考虑偏转,足以吊起SL51、1(重1、18t)。QT16得最小回转半径就是8、0m,以轨中心距楼4、2m投影到轴上为6、8m,塔轨得最短距离应为5、226、8223、6m(塔中心距轨端以5m计),按楼南56、68m长度布置,足以满足需要。3、5 主要分部分项工程施工方法(1)脚手架工程本工程外架采用单排扣件式钢管落地式脚手架,主要

14、用于结构与装修阶段得安全防护与提供操作平台。1、脚手架得搭设与拆除搭设顺序为: 做好搭设得准备工作地基处理放置纵向扫地杆逐根树立立杆,随即与纵向扫地杆扣牢安装临时支撑安装第一步大横杆安装第一步小横杆第二步大横杆第三步小横杆加设临时抛撑(上端与第二步大横杆扣牢,在装设两道联墙杆后方可拆除)第三、四步大横杆与小横杆设置联墙杆接立杆加设剪刀撑铺脚手板绑护身栏杆与挡脚板立挂安全网拆除顺序为:安全网护身栏杆挡脚板脚手板小横杆大横杆立杆联墙杆纵向支撑2、联墙拉杆得设置: 联墙点得位置设置在与立杆与大横杆相交得节点处,离节点间距不宜大于30cm。在结构圈梁上过中线位置预埋483、5钢管。短钢管两端分别用直角

15、扣件与预埋钢管及大横杆相连。结构边梁上水平方向每4m设置一个,联墙拉杆水平方向间距4m,垂直方向隔层设置。3、脚手架得防护脚手架外架立面采用密目式绿色安全网,水平方向作业层按结构进度满铺脚手板。4、脚手架得验收脚手架应由架子工严格按规范搭设,搭设前由安全员进行安全技术交底,脚手架主要受力杆件材质应一致,严禁钢木混用。脚手架应分部、分段按施工进度验收,验收合格后方可投入使用。(2)砌体工程1、常温下,砖应隔夜浇水,防止过湿或产生不均现象,在干燥酷热及多风得气候下,砖应提前12小时至24小时浇水,湿润程度以砖面含水达到基本饱与状态为宜,砖得含水率控制在10%15%,当施工间歇完毕重新砌筑时,应对原

16、砌体顶面洒水湿润。砌块得含水量不宜过大,含水量过大会造成墙体变形。2、砂浆应采用机械拌与,拌与时间、自投料结束算起,水泥砂浆、混合砂浆不少于120秒,掺用外加剂砂浆不少于180秒,砌筑砂筑应有良好得与易性,其厚度不宜大于2cm,砂浆稠度宜为79cm,应做好砂浆配合比及试压块,要求砂浆随拌随砌。3、砖墙砌筑前,必须清除基层面上得杂物;校核轴线;弹出墙身边线,按施工图标高尺寸分出门窗洞口、附墙垛、构造柱等位置,浇水润湿,方可砌筑。4、砖砌体应上下错缝,内外搭砌,实砌砖宜采用一丁一顺,或梅花丁得砌筑形式,门洞两侧木砖按规放设,窗洞口按要求设置预制砼块。砌筑墙体应做到“里三度、外三度”。5、砖砌体得转

17、角处与交接处应同时砌筑,对不能同时砌筑,而又必须留置得临时间断处应砌成斜槎,砖砌体得余槎长度不应小于高度得2/3,如临时间断处留斜槎确有困难时,除转角处外,也可留直槎,但必须砌成阴阳槎,并按规定设拉结钢筋。6、按设计要求及抗振要求辅设好拉结筋及预埋铁件。(3)钢筋工程钢筋要求:钢筋应有出厂质保证明书与复试报告,焊接试验合格后方可用于本工程,每捆钢筋有标牌,进场应分批号、规格进行验收、堆放、防止锈蚀与污染,并按规范及有关规定取样做力学性能试验。钢筋采用现场制作,机械与手工加工相结合成型,手工绑扎得方法,直径大于16得钢筋采用闪光对焊接头,小规格钢筋采用绑扎接头。钢筋加工前应先熟悉图纸与配料单、钢

18、筋加工得形状、尺寸需要代换时,应征得设计单位得同意,钢筋得各道加工工序,都要建立质量交接制度,钢筋绑扎好后,必须经过检验,并办理隐蔽工程验收签证手续。1、构造柱筋以一般钢筋为主,主筋在扎前应调直,柱主筋设计采用搭接,柱梁结合处搭接与锚固须按设计要求处理,柱边钢筋4时,可在同一截面上焊接,否则应分两次错开焊接,且接头距为40d以上,箍筋要根据抗震设计要求加工,注意弯钩得角度及长度。绑扎时,应与受力钢筋垂直设置,箍弯钩叠合处,应沿受力钢筋方向错开设置;箍转角处与纵向钢筋交叉点均应扎牢,绑扎箍筋时绑扣相间应成八字形,扎丝一端,均需弯向构件内部。在柱主筋焊接长度内,箍筋绑扎不得少于3个,柱筋砼保护厚度

19、用1:2水泥砂浆控制,用带铁丝垫块绑牢在柱主筋上。2、梁、板钢筋钢筋施工时,应先绑扎梁筋,后绑扎板筋。钢筋绑扎顺序为:在主梁模上标出箍筋位置在主筋梁主筋上套箍筋并按所标箍筋位置将箍筋分开固定主梁得主筋及弯起筋穿次梁弯起筋与主筋并套上箍筋放主、次梁加立筋隔一定距将梁底主筋与箍筋绑扎住绑扎架立筋绑扎其余主筋。框架梁接头处理:上部钢筋接头应在跨中1/3跨度范围内,下部钢筋接头应在节点处,搭接长度为40d,接头位置应错开,在受力多筋直径40倍区域范围内,绑扎接头受力筋截面积不得大于25%;梁筋须严格按设计要求配制,注意梁端箍筋得加密,端头弯钩处理参照前术方法,弯钩叠合处应交错绑扎。楼板钢筋绑扎时,应先

20、清扫模板上碎木等杂物,绑扎采用顺扎成八字扎,除外围两根筋交点全部满扎外,其余各交点可间隔交错绑扎,扎负弯矩筋时,每个扣都要绑扎,为保持上层钢筋位置准确,上下层钢筋间须加钢筋蹬。3、楼梯钢筋绑扎楼梯钢筋绑扎方法类似楼板,但须注意主筋锚固及负筋配制。4、混凝土保护层为了使受力钢筋有一定厚度得混凝土保护层,在梁、板受力筋得下部,梁、柱、墙得模板得侧面,均设置水泥垫块。(4)模板工程1、构造柱模板:本工程柱形式主要有墙体构造柱,标准层层高为2、9m,且柱截面形式基本不变,根据以上基本情况及原材料供应情况,模板均采用木制定型模,配制数量按二个结构层全套配制。在工程施工中,因构造柱施工较简单,易受轻视,在

21、施工中,常常出现质量通病。本工程构造柱拟采用多层胶合板侧模,对拉螺栓与钢管双重加固,以保证砼成型质量。2、梁、板模板 本工程梁主要形式为现浇圈梁,及板底肋梁,梁截面尺寸相对较小,肋梁模采用50厚板材,梁侧及板底模均采用多层胶合板块,支撑采用钢管脚手架。外圈梁宽度内缩5mm,所有跨度4mm得梁板,按设计要求起拱13。模板与砌体及模板间接缝要严密,不得漏浆,周转使用次数较多后,应对模板边进行修正,并在拼缝处满贴10mm厚、18mm宽得海棉条,防止拼缝处漏浆。3、模板验收 模板安装完成后,检查每道梁、柱边就是否平直,检查扣件、螺栓紧固程度,检查模板拼缝就是否严密,柱子、梁截面尺寸网架就是否符合要求等

22、。浇灌混凝土时应设专人瞧管模板,处理漏浆、跑模、松动等问题。4、模板拆除 执行拆模申请制度,只有在监理工程师许可下方可作业。梁板模板,可根据强度发展情况,先拆侧模,后拆顶板模板。(5)砼工程砼工程就是控制整个主体结构质量得关键,就是工程质量优劣得直接体现。本工程砼采用现场搅拌。施工前应认真做好配合比设计,使砼满足强度等技术要求。1、构造柱砼浇筑 : 1)柱砼浇筑前,底部应先填以5cm厚水泥砂浆一层,其成分与浇筑砼内砂浆成分相同,以免底部产生蜂窝现象。 2)砼浇筑过程中,不可随便挪动钢筋,要经常加强检查钢筋保护层厚度及预埋件得牢固程度与位置得准确性。2、楼面砼浇筑 楼面梁板砼同时浇筑,每一流水段

23、从一端开始用“赶浆法”浇筑,即根据梁高分层浇筑成阶梯形,到达板底时再与板砼一起浇筑,随着阶梯形不断延长,梁板砼浇筑连续向前推进,浇筑与振捣必须紧密配合,梁柱结点核心区用小直径振捣棒(35)细致捣实,板使用平板振动器沿垂直浇筑方向往返振捣,振捣完毕后用长抹子抹平,板面标高要严密控制,禁止超高。对于钢筋砼柱及楼梯施工缝得处理要特别注意,施工缝处在支模前一定要清理干净,凿掉松动得砼及石子,并浇水湿润。支设模板时注意不要掉入杂物,砼浇筑前要再次浇水湿润,并先铺一层1015mm厚得水泥砂浆,其配合比与砼内砂浆成分相同。3、砼试块 每一现浇楼层同配合比得混凝土,试块制作按混凝土结构施工质量及验收规范要求实

24、施,每100m3一组。实体检验试块同一标号一次为3组。同条件养护拆模试块留置,每层不少于2组。混凝土试样应在卸料过程中卸料量得1/4到3/4之间采取。4、混凝土得养护 正常条件(气温高于5摄氏度)下,派专人浇水养护。夏季气温较高或冬期气温较低时用塑料膜加麻袋片对混凝土表面履盖,使混凝土保持水泥硬化所需要得温湿度条件。5、砼质量通病得防治措施 a.模板表面必须清理干净,满刷混凝土脱模剂,防止模板表面粗糙不干净造成混凝土麻面。 b、浇平板混凝土时,每根柱上设一标高标志控线,控制板台得平整度及平台厚度。 c、混凝土平板浇完用平板振动器振实后要用刮尺刮平,并用木抹子收光压实三遍,保证平板不裂。 d、所

25、有施工缝必须接浆。 e、混凝土得振捣应分层进行,并掌握每点得振捣时间,防止漏振。 f、严格控制施工荷载,防止由于施工荷载过于集中,造成钢筋混凝土结构开裂。 g、严格按规范规定控制拆模时间。 h、加强预留洞口得混凝土振捣,对较大预留孔要采取技术措施,保证预留洞口下混凝土得密实。(6)门窗施工方案1、施工准备及要求 1)在土建施工中根据设计规定将洞口按尺寸留出,如与设计不符应给予纠正。 2)门窗框安装时,室内粉刷与室外粉刷找平、刮糙等湿作业已基本完成,门窗扇安装时室内外粉刷等湿作业全部结束。 3)门窗在室内竖直排放,并用枕木垫平,严禁与酸碱等物一起存放,室内清洁、干燥、通风。2、材料要求 1)门窗

26、必须经过严格得性能试验,主要性能指标如风压强度性能、空气渗透性能、雨水渗漏性能、隔声性能、保温性能、启闭性能达到设计要求与有关规定。 2)门窗成品得装饰表面不应有明显得损伤。每樘门窗得局部擦伤、划伤不得超过优等品得有关控制规定。 3)门窗上相邻构件得着色表面,不得有明显得色差,表面不得有塑屑、毛刺、油斑或其它污迹存在,装配件连接处不应有外溢得胶粘剂。 4)安装门窗时选用得五金必须要配套,使门窗安装后启闭灵活自如。3、施工程序工艺流程 门窗检查弹线找规矩检查安装位置、留洞安装就位安装五金配件与墙体固定处理墙与窗框缝门窗安装清理保护成品4、操作工艺及施工要点 1)检查安装位置,要规矩、方正与牢靠,

27、不得有翘曲,窜角及松动现象,洞口尺寸大小应保证门窗框与洞口饰面层垂直相交,饰面层可盖住门窗框5mm。 2)放线时根据设计图纸与土建施工所提供得洞口中心线及水平标高,在门窗洞口结构面弹出门窗框位置线,同一立面得窗在水平与垂直方向必须做到整齐一致。门得安装注意地面标高,其底面标高与楼地面装饰层得表面标高相适应,且应留出10mm左右得缝隙。 3)按弹线位置将门窗框立于洞内,调整下、侧面得垂直度与水平度及对角线,合格后用对拔木楔作临时固定。木楔垫在边框与横框得受力部位,以防止门窗框料由于被紧压而产生变形。 4)门窗框固定:门窗框得连接应用锚固板与M6塑料膨胀螺管固定,其紧固点得位置离墙(柱、梁)边缘不

28、得小于50mm,且错开墙体缝隙,以防紧固失效。 5)根据规范要求,门窗框必须与洞口墙体采用弹性连接,框周缝隙宜在1020mm以上,分层填入发泡剂。框边留58mm深槽口,待洞口饰面完成并干燥后,清除槽口内得浮灰、渣土,嵌填防水密封胶。5、成品保护 1)门窗应封闭好保护膜; 2)堵缝前对水泥砂浆接触面涂刷防腐剂进行处理; 3)架子搭拆、室外抹灰时注意保护门窗,不得从窗洞进出,窗洞口不准担设脚手板。门扇玻璃安装完毕后应做醒目标准以防人误撞。(7)墙面及天棚抹灰抹灰就是内墙装修得关键环节,抹灰质量得好坏直接影响到天棚、墙面饰面得垂直度、平整度等,因此一定要严抓抹灰质量,本工程抹灰工程按中级抹灰控制。1

29、、作业条件: 1)抹灰部位得主体结构均己检查合格,门窗框及需要预埋得管道己安装完毕,并经检查合格。 2)抹灰用得脚手架应先搭好,架子要离开墙面200250mm。2、操作工艺 1)基层处理:清除墙面得灰尘、污垢、碱膜、砂浆块等附着物,要撒水浸湿。 2)套方、吊直、做灰饼。抹底层灰前必须先找好规矩,即四角规方,横线找平,立线吊直,弹出基准线与墙裙、踢脚线板。可先用托板检查墙面平整。垂直程度,并在控制阳角方正(可用方尺规方)得情况下大致确定。抹灰厚度(最薄处一般不小于7mm),进行挂线“贴饼”(贴饼得厚度应不包括面层)。 3)墙面冲筋:待砂浆墩结硬后,使用与抹灰层相同得砂浆,在上下砂浆墩之间做宽约3

30、050mm得砂浆带,并以上下砂浆墩为准用压尺推平,冲筋完成后应待其凝固后才能进行墙面底层抹灰作业。 4)抹底层灰与中层灰:在墙体湿润得情况下抹底层灰。待底层灰稍干后,再抹中层灰。然后以冲筋(打栏)为准,用压尺刮平找平,用木抹板磨平。中层灰抹完磨平后,应全面检查其垂直度,平整度、阴阳角就是否方正、顺直,发现问题要及时修补(或返工)处理,对于后做踢脚线得上口及管道背后位置等应及时清理干净。 5)做护角:根据砂浆灰饼与门框边离墙面得空隙,用方尺规方后,分别在阳角两边吊直与固定好靠尺板,抹出水泥砂浆护角,并用阳角抹子推出小圆角,最后利用靠尺板,在阳角两边50mm以外位置,以40度斜角将多余砂浆切除、清

31、挣。3、抹罩面层 面层抹灰:待中层灰达到七成干后(用手按不软但有指印时),即可抹灰罩面层(如间隔时间过长,中层灰过干时,应撒水湿润)。罩面层厚度不得大于2mm,抹灰时要压实抹平。待灰浆稍于“收水”时(即经过抹子磨压而灰浆层不会变形),要及时压实压光,并可视灰浆干湿程度用抹子蘸水抹压。溜光,使面层更为细腻光滑。窗洞口阳角墙面阴角等部位要分别用阴阳角抹于推顺溜光。罩面层要粘结牢固,不得有抹痕、气泡与接缝不平等现象,与墙边或梁边相交得阴角应成一道直线。(8)屋面工程施工方案1、现浇钢筋混凝土屋面板,详见混凝土工程。2、屋面防水、保温1)屋面防水等级为三级,防水年限为10年,一道防水设防,采用SBS改

32、性沥青防水卷材。平屋面保温采用阻燃聚苯乙烯泡沫塑料板100厚,坡屋面保温采用阻燃聚苯乙烯泡沫板120厚。2)屋面保温工艺流程基层清理管根堵孔、固定弹线找坡度铺设隔汽层保温层铺设拍平填补板缝检查验收抹找平层3)屋面卷材防水工艺流程基层表面清理、修补喷涂基层处理剂节点附加增强处理定位、弹线、试铺铺贴卷材收头处理、节点密封清理、检查、修整保护层施工第四章 工程项目进度安排及保证措施4、1. 进度计划编制得指导思想及原则(1)指导思想:从施工进度计划表中要反映出整个工程施工得全过程。(2)编制原则 a、寻求最优施工进度得指标使资源需用量均衡。b、在合理使用资源得条件下与不提高施工费用得基础上,力求使工

33、期最短。c、进度计划应依据国家有关政策、法令与规程规范与有关工程建设合同、上级部门发布得有关进度计划得指令等进行编制;d、进度计划应建立在合同得基础上,合理得进行施工组织设计,并做到组织、措施及资源落实;e、进度计划应在确保工程质量、安全、环境与合理配置资源得前提下,按照前紧后松得原则进行编制;f、进度计划中各施工程序应合理衔接、统筹兼顾、减少干扰,施工安排要保持连续、均衡;g、进度计划中采用得有关指标既要先进又要留有余地;h、进度计划得编制必须服从上一级进度计划得要求。4、2施工网络图进度计划(详见附图)4、3 影响进度得因素分析及保证措施(1)影响因素a、业主因素b、勘察设计因素c、自然环

34、境因素d、社会环境因素e、组织管理因素f、材料、设备因素g、资金因素h、施工技术因素(2)保证措施1、工进度控制为动态控制,故施工管理人员不仅要严格按计划控制进度,而且需灵活地按实际情况调整进度。2、工程综合进度要求,甲方可向我方提出质询并对进度作出必要调整建议。我方必须按批准得进度计划组织施工,接收甲方代表对进度得检查、监督。工程实际进度与进度计划不符时,我方应按甲方代表得要求提出改进措施,报甲方批准后执行。3、应按时参加甲方组织得协调会或调度会,检查综合进度与计划,执行情况,协调各单位之间得配合协作问题,我方应服从甲方得协调并认真执行会议决定。4、工程与安装工程就是根据流水作业得方法编制得

35、,我方施工进度计划得安排就是根据正常施工情况而编制得。5、保工期得主要措施:(1)迅速会审图纸,熟悉技术数据,解决存在得问题;(2)编制各单项施工点得施工方案、施工进度计划,严格计划管理,使工地作业计划与班组任务得以实现;(3)编制整体工程施工方案、施工总进度计划,并以月计划为重点,严格计划管理,使各施工点得作业计划与整体施工计划相衔接,并得以实现。(4)明确材料、设备到货期,严把材料质量关,杜绝使用不合格材料引起得返工;(5)做好从项目部到工地生产班组得工程任务技术交底工作,弄清施工图纸,技术数据,工艺流程;交代技术关键部分得施工顺序,质量措施,从而缩短施工时间;(6)及时办理各种中间验收数

36、据为顺利竣工打下基础。第五章 施工平面图布置5、1 施工平面图得布置原则 (1)在保证施工顺利进行得前提下,现场布置以尽量紧凑,节约土地。(2)合理布置施工现场得运输道路及各种材料堆场、及加工厂、仓库位置,各种机具得位置,尽量使得运输最短,从而减少或避免二次搬运。(3)力争减少临时设施得数量,减低临时设施费用。(4)临时设施得布置,尽量便利工人得生产与生活,使工人至施工得距离最近。(5)符合环保、安全与防火要求。5、2 施工机械及临时设施数量及面积得确定(1)为了在施工现场有序得进行组织现场平面及主体交叉作业,确实做好文明施工,施工现场管理由经理负责,进行统一调动。(2)因施工场地狭小,生产区

37、大宗材料堆放、加工棚及办公场所均设在厂区内,严格按照布置图排布。(3)垂直运输井架一部,安装在建筑物东北角,用于主体施工材料得运输,较长钢筋采用人工调运。(4)确保施工安全,本工程尽心全封闭施工。主体各立面随安装外架,满挂密目安全网防护,下部外墙封闭。(5)施工心肠得水准点,轴线控制到桩,埋地电缆,架空线路均设置醒目得表示,并加以保护,防护人为损坏、移动。(6)进入现场得设备,材料应按制定位置放置,不得任意堆放,挂牌明示。5、3 现场用电布置现场临时用电由甲方提供得电源引入,设正规配电房一间。现场临时用电工业与民用供电系统设计规范与施工现场临时用电安全规范设计并施工,供配电采用TNS接零保护系

38、统,按三级承电两极保护设计施工,PE线与N线严格分开使用。接地电阻4欧姆,施工现场所有防雷装置冲击接地电阻30欧姆。开关箱内漏电保护器额定漏电动作电流30mA,额定漏电动作时间0、1s。5、4 现场用水布置(1)由业主提供得水源接二路直径50mm镀锌钢管环绕工地,每隔25 m设置一自来水龙头。(2)在施工现场内沿施工道路开设200*300得明沟,设置沉淀池,污水经沉淀后流入市政排水网。5、5 施工总平面图管理为了搞好施工现场得文明施工,为施工创造条件,通过以下措施加强现场平面管理:(1)施工平面由项目副经理负责,日常工作由各工长分片包干管理,未经同意不得任意占用场地或改变场地用途。(2)现场道

39、路做好混凝土路面,排水明沟用砖砌并保持畅通。(3)现场进出口应挂出入制度、工程简介、安全管理制度保卫人员要维持好工作秩序与纪律。(4)施工现场得水准点、州县控制点、埋地电缆、架空电线有醒目标志,并加以维护,任何人不得损怀、移动。(5)生产例会上按为施工管理实施细则表总结评比,奖优罚劣。(6)凡运出现场得设备、材料需出示有关部门所签放行条,警卫进行登记方可。(7)所有设备、材料必须按平面布置图制定得位置堆放整齐,不得任意对方或改动。(8)现场在出入口设门卫,所有人员凭出入证出入,甲方等有关单位发给特别通行证,无关人员禁止入内,保卫全天值班,特别加强夜间巡逻,防止偷盗现场材料,维持良好工作秩序与劳

40、动纪律,禁止打假斗殴等行为得发生。(9)施工垃圾处理,现场施工垃圾采用层层处理,集中堆放,专人管理,统一搬运得方法。楼层垃圾用塔吊、井架空闲时间吊运并由专门班组搬动至对方地点,并及时运出场外。5、6 施工平面图(详见施工总平面图布置图)第六章 工程质量保证体系及质量保证措施项目部在组建之初,对每个部门得配置均经过反复研究,每个岗位得人员均经过精心挑选,选择有创优经验、组织能力强、有责任感、技术过硬得管理人员组成能打硬仗得项目管理班子。项目开工之前或阶段工程开始时,建立完善得质量岗位责任制,明确领导班子成员得责任,确定每个部门得职责,最后落实到每个管理人员,形成一个由项目经理为主责任人、项目副经

41、理与项目工程师为领导,监控各职能部门执行监督作业队伍严格实施得网络化项目组织体系。6、1质量体系及控制目标(1)质量目标单位工程质量目标:符合设计与国家现行规范要求,满足招标文件要求得质量标准,全面履行施工合同中得各项承诺,确保工程质量达到优良标准,观感质量评价为“好”,争创“用户满意工程”。 分部工程质量目标:确保地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑电气等五个分部及卫生器具安装子分部工程优良,其它达到现行标准得合格标准。(2)工程质量保证体系质量保证体系就是运用科学得管理模式,以质量为中心所制定得保证质量达到要求得循环系统,质量保证体系得设置可使施工过程中有法可依,但关键就是在

42、于运转正常,只有正常运转得质保体系,才能真正达到控制质量得目得,整个质量保证体系又可分为施工质量管理体系、施工质量控制体系两大部分。1、质量保证体系得设置质量保证体系就是按科学得程序运转,其运转得基本方式就是PDCA得循环管理活动,它就是通过计划、实施、检查、处理四个阶段把经营与生产过程得质量有机地联系起来,而形成一个高效得体系来保证施工质量达到工程质量得保证。首先,以我们提出得质量目标为依据,编制相应得分项工程质量目标计划,这个分项工程质量目标计划应使所有项目参与管理得全体人员均熟悉了解,做到心中有数。其次,在目标计划制定后,施工现场管理人员应编制相应得工作标准交施工班组实施,在实施过程中进

43、行方式、方法得调整,以使工作标准完善。再次,在实施过程中,无论就是施工工长还就是质检人员均要加强检查,在检查中发现问题并及时解决,以使所有质量问题解决于施工之中,并同时对这些问题进行汇总,形成书面材料,以保证在今后或下次施工时不再出现类似问题。最后,在实施完成后,对成型得建筑产品或分部工程分次成型产品进行全面检查,以发现问题。追查原因,对不同产生原因进行不同得处理方式,从人、物、方法、工艺、工序等方面进行讨论,并产生改进意见,再根据这些改进意见而使施工工序进入下次循环。2、质量保证体系运转得保证项目领导班子成员应充分重视质保体系得运转得正常,支持有关人员开展得围绕质保体系得各项活动。配备强有力

44、得质量检查管理人员,作为质保体系中得中坚力量。提供必要得资金,添置必要得得设备,以确保体系运转得物质基础。制定强有力得措施、制度,以保证质保体系得运转。每周召开一次质量分析会,以便在质保体系运转过程中发现得问题进行处理与解决。开展全面质量管理活动,使长春市水利局住宅楼工程施工质量达到设计规范要求,取得用户满意。3、施工质量管理体系质量管理体系就是通过质量管理来达到控制质量得目得,故质量得优劣就是对项目班子质量管理能力得最直接得评价,同样质量管理体系设置得科学性对质量管理工作得开展起到决定性得作用。1)质量管理职责质量管理体系中最重要得就是质量管理职责,职责明确,责任到位、便于管理。项目经理得质

45、量职责:项目经理作为项目得最高领导者,应对整个工程得质量全面负责,并在保证质量得前提下,平衡进度计划,经济效益等各项指标得完成,并督促项目所有管理人员树立质量第一得观念,主持编制质量创优与保证计划,并确保该计划得实施及落实。项目技术负责人得质量职责:项目技术负责人作为项目得质量控制及管理得执行者,应对整个工程得质量工作全面管理,从质保计划得编制到质保体系得设置、运转等,均由项目技术负责人负责。同时,作为项目技术负责人应组织编写各种方案、作业指导书、施工组织设计,审核分包商所提供得施工方案等,主持质量分析会,监督各施工管理人员质量职责得落实。项目副经理得质量职责:项目副经理作为负责生产得主管项目领导,应把抓工程质量作为首要任务,在布置施工任务时,充分考虑施工难度对施工质量带来得影响,在检查正常生产工作时,严格按方案、作业指导书等进行操作检查,按规范、标准组织自检、互检、交接检得内部验收。质检员得质量职责:质检员作为项目对工程质量进行全面检查得主要人员有相当得施工经验与吃苦耐劳精神,在质量检查过程中有相当得预见性,提供准确而齐全得检查数据,对出现得质量隐患及时发出整改通知单,并监督整改以达到相应得质量要求,并对已经成形得质量问题有独立得处理能力。施工负责人得质量

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 学术论文 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
