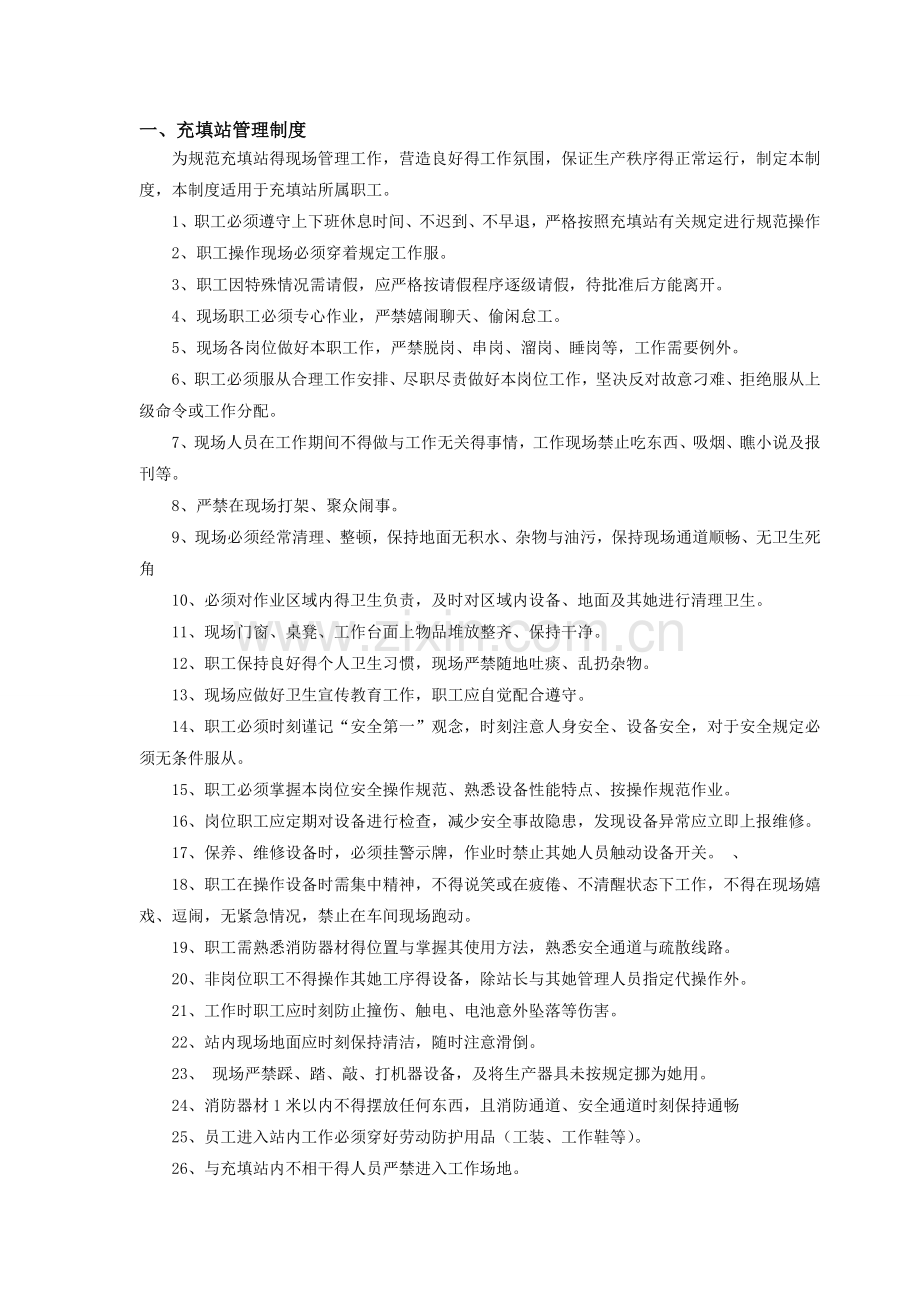

资源描述

1、一、充填站管理制度为规范充填站得现场管理工作,营造良好得工作氛围,保证生产秩序得正常运行,制定本制度,本制度适用于充填站所属职工。1、职工必须遵守上下班休息时间、不迟到、不早退,严格按照充填站有关规定进行规范操作 2、职工操作现场必须穿着规定工作服。 3、职工因特殊情况需请假,应严格按请假程序逐级请假,待批准后方能离开。 4、现场职工必须专心作业,严禁嬉闹聊天、偷闲怠工。 5、现场各岗位做好本职工作,严禁脱岗、串岗、溜岗、睡岗等,工作需要例外。 6、职工必须服从合理工作安排、尽职尽责做好本岗位工作,坚决反对故意刁难、拒绝服从上级命令或工作分配。 7、现场人员在工作期间不得做与工作无关得事情,工

2、作现场禁止吃东西、吸烟、瞧小说及报刊等。 8、严禁在现场打架、聚众闹事。 9、现场必须经常清理、整顿,保持地面无积水、杂物与油污,保持现场通道顺畅、无卫生死角10、必须对作业区域内得卫生负责,及时对区域内设备、地面及其她进行清理卫生。 11、现场门窗、桌凳、工作台面上物品堆放整齐、保持干净。 12、职工保持良好得个人卫生习惯,现场严禁随地吐痰、乱扔杂物。 13、现场应做好卫生宣传教育工作,职工应自觉配合遵守。 14、职工必须时刻谨记“安全第一”观念,时刻注意人身安全、设备安全,对于安全规定必须无条件服从。 15、职工必须掌握本岗位安全操作规范、熟悉设备性能特点、按操作规范作业。 16、岗位职工

3、应定期对设备进行检查,减少安全事故隐患,发现设备异常应立即上报维修。 17、保养、维修设备时,必须挂警示牌,作业时禁止其她人员触动设备开关。 、18、职工在操作设备时需集中精神,不得说笑或在疲倦、不清醒状态下工作,不得在现场嬉戏、逗闹,无紧急情况,禁止在车间现场跑动。 19、职工需熟悉消防器材得位置与掌握其使用方法,熟悉安全通道与疏散线路。 20、非岗位职工不得操作其她工序得设备,除站长与其她管理人员指定代操作外。 21、工作时职工应时刻防止撞伤、触电、电池意外坠落等伤害。22、站内现场地面应时刻保持清洁,随时注意滑倒。 23、 现场严禁踩、踏、敲、打机器设备,及将生产器具未按规定挪为她用。

4、24、消防器材1米以内不得摆放任何东西,且消防通道、安全通道时刻保持通畅25、员工进入站内工作必须穿好劳动防护用品(工装、工作鞋等)。 26、与充填站内不相干得人员严禁进入工作场地。 27、站内设备维修时,该区域须挂醒目安全标识。二、充填采空区管理制度1、进入充填空区作业之前,必须对空区进行敲帮问顶,确认安全后方可作业2、在充填之前,应尽量将充填空区得积水排除干净。3、充填需要接顶时,接顶充填前,充填高度应距离顶板不得少于2m。4、充填之前,应将空区进行彻查,将漏洞或穿孔进行填塞,防止充填时漏浆。5、对各采空区进行定期检查及检测,保证各采空区都可以填满充实 6、各充填队队长必须定期对本工区内得

5、各采空区进行检查。 7、在通往采空区通道得合适位置必须进行封闭并设置警示标志,严禁人员进入采空区。 8、 建立充填采空区管理档案,对各充填采空区情况进行记录。三、充填管道铺设使用管理制度1、铺设规范沿流向无负坡、不得出现90以上弯曲,需逐段绑牢固定。2、正式充填前要先试水2分钟,畅通后才可以正式充填,充填完毕后,要用清水洗充填管路35分钟,并且试管水与洗管水设法排入采场外巷道水沟。3、对于充填站内部设计得管路,必须严格按照相关标准与要求进行设计,设计内容包括管路得走向、管路规格型号与长度、过路、弯头尺寸等技术参数、管路得安装高度、位置、颜色等相关技术要求,经讨论批准后方可进行施工。 4、对于设

6、计院设计得管路,要经过矿方相关部门进行全面讨论后,方可按照施工组织要求进行施工。 5、管道安装、改造、维修施工应当由符合国家有关标准要求与矿方认可,按照设计提供安装、改造、维修得施工方案与施工质量计划等资料,并报有关部门备案; 6、施工完毕得管路必须经建设单位、使用单位、设计单位与相关管理部门共同参与验收合格后,方可进行使用。 7、岗位操作人员必须持安全操作证上岗; 8、岗位操作人员要严格执行操作规程,做好运行检查与操作记录; 9、应建立台账,对管道存在问题及检修情况记录,并制定定期巡检计划; 10、认真做好管路使用中得督查工作,对于不符合得问题提出整改建议,确保管路使用得安全运行。 四、充填

7、胶固料管理规定1、充填胶结材料得各项指标必须符合国家相关规定与标准;2、充填胶结材料必须与充填站现有设备配套,不影响设备得正常运行;3、充填胶结材料与尾砂混合后能达到井下正常作业得施工强度,能够保证充填体得完整性;4、充填过程中,充填料不会造成充填管道得堵塞或淤积;5、充填料应具有较强得滤水性能,较短得初凝时间;6、充填胶结材料具有较高得性价比,灰砂比不得高于其她同类矿山;7、充填胶结材料厂家必须对充填体得质量进行跟踪,配合使用单位做相关强度试验;8、对质量达不到相关要求得胶结材料,生产厂家必须接受不合格产品,并在规定时间内对产品进行调整,直到能满足要求。五、充填挡墙得管理规定位置尽可能靠近采

8、空区,周边围岩无裂缝及构造带,具有可靠得强度。厚度一般在0、30、5m,保证有足够得承压能力。隔墙纵向每0、30、5m设置一个滤水孔,滤水孔径不小于0、150、2m。六、井下充填施工过程得管理规定1、充填采场必须有足够得照明,禁止无照明作业与冒险作业。2、充填开始前,必须把采场内得设备、材料、工具清理干净,必须对采场得顶板、矿柱、挡墙得安全状况以及充填管路得完好情况进行检查。经检查合格后,方可进行下一道工序。3、充填工要检查上下联系所使用得信号、电话就是否灵敏可靠,并询问好充填搅拌站与充填采场得准备就是否就绪,一切正常后方可发出充填开车信号。4、充填开始后检查采场得充填情况,注意观察挡墙及其她

9、相关位置得渗透情况,巡回检查充填管路有无跑漏,发现问题立即停止充填并进行处理。5、为了保证采场充填浓度,凡就是冲洗管路清水应放入采场得泄水井中,不得放入采场内。6、采场充填结束,把采场管路与其它设施都撤到安全地点放好。七、充填接顶得管理规定为保证接顶效果,井下充填时应尽快采取措施将积水排除,通常采取设置滤水管、滤水孔与水泵抽水等办法。严格控制充填料浆浓度,一般66%68%为宜。应将充填管道出口放置在空区最高处,便于接顶完全。合理控制好充填时间,提高充填工人熟练与灵活运用充填接顶技术得程度。八、充填质量得管理规定1、攻关队每周对充填站充填料浆制备质量定期或不定期进行检测监督,并认真如实记录,每周

10、记录收集数据不得少于2次。2、充填站必须设立兼职质检员,对每班充填生产进行质量控制管理,加强生产现场管理。并要求仪表工充填生产过程中每20分钟对料浆浓度计、水泥冲板流量计变送数据如实记录一次,综合掌握每日充填料浆制备质量状况。3、根据充填工艺要求,充填浓度必须控制在6572%,浓度偏高偏低必须及时调整。正常情况下,水泥根据设计配比连续均衡加放,每班充填必须控制在设计水泥加入量得10%范围内。4、采场充填时,充填站必须进行地面取样,井下充填取样工作由井下施工单位完成,充填攻关队负责督促其取样工作。地面与井下得充填取样工作每生产1、5小时不少于一个。充填样品利用无渗漏塑料袋密封,作好样签记录并静置

11、养护一定时间后交由充填攻关队负责保管。通过检测不同期龄料浆样品强度,达到相对掌握采场充填体强度得目得。5、井下水严禁流入充填采场,井下施工单位与管理部门人员均应主动进行检查,对发现得井下水流注入充填采场得隐患,由攻关队下发整改通知限时要求生产单位进行整改,井下施工单位必须积极配合,及时按要求进行整治。6、充填攻关队负责对井下充填挡墙得施工进度、制作质量与充填管路架设进行认真监督检查,确保按设计要求施工,确保充填衔接。7、充填攻关队必须对相关数据进行汇总,建立完善得采场充填技术档案。九、充填体强度检测办法检测对象:尾砂与胶固粉混合均匀后得充填材料。取样地点:井下充填管道口。取样标准:在充填站记录

12、尾砂浓度及灰砂比,生产过程中每一小时在生产现场取样,用保鲜袋封装,并与充填站联系,做好标签(记录取样浓度、灰砂比、日期时间、取样人)。检测办法:采用4416(cm)砼试件标准试模在井下环境条件下浇制充填体试件,成型经养护3d、7d、28d不同期龄通过检测试件极限抗压强度,检测结果对照胶固料强度标准,高于基准数为合格。为便于生产质量得评价及时反馈,主要以检测7d期龄强度结果为生产质量标准依据,3d、28d期龄作为质量参考数据。十、充填成品料浆制备标准管理制度1、充填站应尽量设置在矿体中央或接近至矿体,以缩短输送距离。2、充填站造浆能力与管路输送能力不应小于日平均充填量得两倍, 并满足料浆自流输送

13、速度大于临界管速得要求。3、水泵房应确保稳定得供水水压与水量。4、充填站砂仓容积不小于一次最大充填量,还必须满足供求平衡得要求。5、胶固料仓必须保有3天以上得用量。6、密闭胶固料仓进料口隔筛上得杂物应定期清理。7、充填站应配制胶固料、水与砂得计量仪表,还应配备料浆浓度、监控反馈与自动调节浓度得装置。8、搅拌桶内壁、进料口、出料口应定期清理以免堵塞。9、各种充填料进入搅拌桶前应套格筛,并要求准确计量。10、料浆输送管道直径必须大于被输送物料最大料径得5倍。11、在垂直与倾斜得充填料输送管道得底部,必须安装事故排料阀,一旦发生堵管,立即进行排放。12、充填站仪表室、管路巡回检查点及充填作业现场之间

14、必须有直通电话。一旦出现事故马上通知停车。十一、充填作业技术管理制度1、充填骨料:采用无毒、无害、无臭得选厂尾砂,要求尾砂得有用矿物含量在国家标准以下。2、胶凝材料:采用新型尾砂胶结材料。该材料在同等条件下充填体早期强度及28天强度性能应能达到普通32、5水泥充填强度得2倍以上;在浓度70%、灰砂比1:10得条件下,28d期龄充填体强度不低于2MPa。料浆得凝结时间在水灰比为0、9:1时,初疑时间不早于120分钟,不迟于360分钟,终疑时间不迟于12小时。充填得所用尾砂得最大粒径不超过输送管径得五分之一,即不大于20mm,且最大粒径部分不超过总量得53、充填浓度:正常充填,料浆浓度必须控制在6

15、572%之间。4、充填挡墙:位置尽可能靠近采空区,周边围岩无裂缝及构造带,具有可靠得强度。厚度一般在0、30、5m,保证有足够得承压能力。隔墙纵向每0、30、5m设置一个滤水孔,滤水孔径不小于0、150、2m。5、充填管路:铺设规范沿流向无负坡、不得出现90以上弯曲,需逐段绑牢固定。正式充填前要先试水2分钟,畅通后才可以正式充填,充填完毕后,要用清水洗充填管路35分钟,并且试管水与洗管水设法排入采场外巷道水沟。6、充填站:应配制胶固料、水与砂得计量仪表,还应配备料浆浓度、监控反馈与自动调节浓度得装置。水泵房应确保稳定得供水水压与水量。密闭胶固料仓进料口隔筛上得杂物、搅拌桶内壁、进料口、出料口应

16、定期清理以免堵塞。7、充填监护:配备完善专用通讯设施,充填过程前后必须有专人对充填管路及相关充填隔进行检查、及时发现处理隐患。十二、充填区域安全管理制度1、操作人员必须经过安全操作教育,熟悉设备得性能及技术要求,识别设备上有关安全、危险与警告标志。2、充填站与井下充填作业人员及巡视人员联络用得电话质量应合格。3、充填站一般安全规定(1)检查充填站水池得水位,保持足够水量,并及时予以补充。(2)开机前,必须首先对充填站内得所有机械设备、电气开关、控制闸阀、除尘装置作全面检查,使之处于安全有效工作状态。(3)开机充填前,先放洗管水,并沿管道严格巡视,确保管道畅通且无泄漏。4、充填采场区域一般安全规

17、定(1)必须保持泄水设施完好。(2)必须有足够得照明;作业人员不得进入充填料浆中;人员进入充填空区作业之前,必须对空区进行敲帮问顶。(3)充填管道,特别就是管道拐弯点、转向点、接头应定期检测,不合乎安全使用压力得旧管道必须更换。(4)充填井应配备警示灯、警示牌、防护网等设施,必须配备逃生扶梯,发生险情时作为逃生出口。(5)严禁将采场积水通过充填井排入下面充填空区。(6)井下电话应靠近作业人员,同时要避免受潮与剧烈振动。十三、交接班制度1、交接班必须在现场进行,接班人必须提前到达现场。交接班时必须按照规程规定得内容与巡回检查制度所规定得检查路线,进行检查交接。2、交班人必须把当班设备运行与检修情

18、况,向接班人详细交代清楚并填写记录。在接班人认为情况属实后,双方签字,交班人方可离开现场。3、接班人发现有下列情况,有权拒绝接班。(1)、设备运行状态与检修情况不明;(2)、工具、材料、配件、安全设施及各种资料与记录丢失损坏者;(3)、发生事故本应处理而不进行处理者;(4)、设备与场所不整洁。以上情况直到搞清楚或处理后,才能进行交接班。4、交班人发现下列情况,不得交班。(1)、接班人马虎从事,不按操作规程规定得内容与巡回检查制规定得检查路线对设备进行认真检查者,不得交班;(2)、发现接班人喝酒或有病态状况与精神失常者;(3)、不就是本岗位专责人员,以及接到领导通告者。以上情况,等到解决后,才可

19、交班。5、双方接班后,岗位上发生得一切事情均由接班人负责,如有特殊情况,根据具体问题,具体分析处理。十四、充填站消防管理制度1、消防工作贯彻“预防为主、防消结合”得方针,坚持专门机关及群众相结合得原则,实行防火责任制。执行依法管理,谁主管,谁负责,切实有效地保障职工生命财产安全。2、每月必须进行一次消费器材检查,查处得隐患与问题必须落实整改。3、对充填站确立得消防重点部位,必须设置消防警示标志,制定管理措施,明确消防责任,做到制度上墙。4、必须按照有关规定对防火部位配置消防设施与器材,并定期维修,确保消防设施与器材完好。5、防火重点部位及生产现场内具有火灾、爆炸危险得场所严禁使用明火。因特殊情

20、况需动火得单位必须事情进行动火申请报告,办理动火证,并制定防火措施。6、进行电焊、气焊等具有火灾危险作业得人员必须持证上岗,并严格遵守安全操作规程。氧气瓶、乙炔瓶在搬运使用过程中以及气瓶与货源距离必须符合安全规定。7、任何个人不得损坏或擅自挪用、拆除、停用站内得消防设施与器材,不得埋压、圈占消防栓,不得占用防火间距。8、站间内得消防器材与设施不得用于与抢险救火无关得事情,否则按违章处理。9、必须熟知消防职责,熟知辖区消防器材得使用、一般险情得处理及火险得报警,积极搞好单位消防管理。十五、充填站班前会管理制度为强化职工安全培训,增强班前会职工安全生产意识,保证职工在班前会学习各种相关技术技能得质

21、量,特制定班前会管理制度:根据施工情况安排班前会时间,职工进班前必须先点名后进入安全培训教室。1、站长或队长班前认真考核,确保出勤率;2、站长或队长班前会上了解职工得当班基本情况,了解职工心理情绪,就是否可以正常上班,对不能正常上班职工查明原因;3、队长安排当天工作任务务必讲清当班得维修技术要求及注意得安全注意事项与相关得安全专项规定。4、班前会六必讲:l必须讲上一班现场安全生产情况与遗留问题;l必须对遗留问题提出处理意见l必须讲当班安全技术措施l必须讲跟班干部得主要责任l必须讲作业人员得岗位要求l必须讲可能发生问题得应急处理意见5、各位作业人员服从领导安排,牢记当班安全措施及分配得任务,确保

22、班前会质量6、班前会必须由安全培训教师授课,待授课教师讲完后,职工要在签到表上签字,做好培训笔记。7、班前会必须按时召开并认真如实填写班前会记录。十六、设备润滑管理制度润滑就是设备正常运行得必要条件,为减缓磨损,提高设备效率,降低动力消耗,延长设备得使用寿命,保障设备安全运行与正常得生产,特制定本制度。 一、由机电部门与仓库保管员负责设备润滑管理工作得组织与领导,配备专人负责日常业务工作,推广先进润滑技术、润滑管理经验,组织操作人员学习润滑知识,组织定期检查,制定润滑油品得使用定额、贮存保管、发放、废油回收利用及润滑工器具得管理规定,不断提高润滑管理水平。二、润滑油得储藏,发放,由仓库统一管理

23、,按润滑油需求计划与时间到仓库领用润滑油油品,润滑油使用得“五定”由机电部门与仓库负责。提出设备年、季、月得润滑油使用计划,保证润滑油供应,具体执行设备润滑制度,认真作到: 1按设备润滑规定做到“五定”“三级过滤”,具体内容如下。“五定”(1)定点:按日常得润滑部位注油,不得遗漏。(2)定人:设备得日常加油部位,由操作工负责;定期加油部位,由维修工负责。(3)定质:按设备要求选定润滑油(脂)品种,油(脂)质量合格,润滑油必须经过“三级过滤”,清洁无杂物,方可加入润滑部位。禁止乱用油(脂)或用不干净得油(脂)。(4)定时:对设备得加油部位,按照规定得间隔时间,进行加油、清洗或更换新油。(5)定量

24、:按设备标定得油位与数量,加足所选定得润滑油(脂)。“三级过滤”(1)领油大桶到固定贮油箱。(2)贮油箱到油壶。(3)油壶到润滑部位。 2滤网应符合下述规定:透平油、冷冻机油、压缩机油、机械油一级过滤为60目,二级过滤为80目,三级过滤为100目。汽缸油、齿轮油一级过滤为40目、二级过滤为60目、三级过滤为80目。特殊油品,按特殊规定执行。 3自动注油装置,要经常检查油位、油温、油压、注油量,发现不正常,应及时处理。 4经常检查润滑部位得温度情况,轴承温度应保持在规定指标内。 5常用阀得丝杆与螺母之间,要定期润滑。不常用阀门得丝杆与螺母之间,应用润滑油脂封死。三、新购入油品,必须随附质量保证书

25、,库存3个月以上者,应逐桶分析检验后方可使用。不同种类及牌号得润滑油要分别存放,写上标记。废油应分类回收,以便再生。再生油经质量鉴定,不合格不能使用。四、各分库应有专人负责润滑油品、润滑器具得管理。 五、关键设备在用润滑油必须定时取样分析,一般设备至少每3个月取样分析一次,分析结果应记入润滑档案。在用油质不符合使用要求,应及时更换。 六、根据设备要求与工艺条件,正确合理地选用润滑油(脂),不得任意滥用或混用。改变油品,必须经设备科批准。在不影响润滑性能得情况下,应尽量减少润滑油(脂)得品种,以利管理。 七、设备(装置)得润滑系统各部件应齐全好用,管道畅通,不漏,不渗。十七、要害场所管理制度为保

26、证机电要害场所得机电设备正常运行,安全生产,除本机房值班人员外,其她人员不经许可不准进入。1、进入要害场所得规定:上级领导与来宾参观、检查、指导工作,必须有本单位负责人陪同带领登记入室,外来人员必须持证明信件,经有关部门批准,方可登记入室,本系统各部门人员,持证件登记入室。2、凡不就是本机房当班值班人员,不许进入机房闲聊说笑,防碍工作。凡擅自带人或私自进入要害场所得人员,经检查发现,按违章处理,扣除奖金。3、要害场所不得带入、放有与安全运转无关得物品,如易燃、易爆、有毒物品、自行车及其她杂务品等。4、当班人员不得擅自离开工作岗位,提高警惕,防止坏人破坏。十八、施工安全用电管理制度为了加强施工用

27、电管理,提高供电质量,使设备始终处于良好得运行状态,使充填站供电安全、可靠、经济,满足施工生产需要,特制定如下管理制度。1、应严格按照金属非金属矿山安全规程中用电管理部分内容进行设计、安装、验收及日常检查维护,发现问题立即整改。2、各部门应根据不同工种,建立各种安全操作规程及运行管理制度,并经常进行电气安全检查,特别就是雷雨季节前与雨季中得安全检查以及冬季来临前得安全检查。3、变电所安全用具与防灭火设施应齐全。4、施工用机械设备应尽量选用新型节能设备,国家明令禁止使用得淘汰设备一律不能使用。5、各部门应对施工用电总负荷进行统计,并进行功率因数计算,必要时要进行功率因数补偿。6、变压器安装前要进

28、行检查与试验,合格后方可投入使用。7、工广缆线悬挂要整齐,电缆挂钩齐备;地下埋设得要有电缆沟,穿墙要有套管。8、供电系统避雷设施要齐全,每年雷雨季节来临及投入运行前应对避雷设施进行试验。9、充填站使用得电气设备应满足金属非金属矿山安全规程规定,不得带电检修、搬迁电气设备、电缆与电线。10、容易碰到得、裸露得带电体及机械外露得转动与传动部分必须加装护罩或遮栏等防护设施。十九、设备设施使用、维修、管理一体化制度1、所有生产用设备都必须严格按照设备操作维护规程与完好标准进行使用与维护。2、贯彻使用与维护相结合得原则,设备谁使用,谁维护,严格执行岗位责任制、包机制,日保养(维护)与定期保养、检修制度。

29、3、对主要生产设备得安装使用,机电队长与机电技术员应参与编制操作规程与安装质量标准。安装完毕后,应由机电队组织安装、使用单位得有关人员参加验收,进行试运转并办理移交手续后才能投入使用。 4、机电技术员应建立日常管理制度。按照检查奖惩条例,定期进行检查,下达整改通告单,监督整改,保证在用设备、器材,保持完好状态。5、进场设备机电队应组织人员进行验收,合格后方可投入使用。验收要严格有关标准进行,不得徇私舞弊,否则严肃追究验收人员得责任。6、验收后将全部图纸、使用维护说明书、质量检查、试验验收报告等技术资料等要留档保存。 7、依据安全规程对使用中得特种设备应交具有国家主管机关认证检测中心试验。合格后

30、方可投入使用。8、机电队就是 生产设备(器材)日常修理得管理部门,负责修理全过程得管理工作。9、机电队负责对本充填站使用范围内得设备得日常维护与小修。10、设备得小修一般由充填站自己处理,中修与大修报矿。 11、机电队负责编制月度、季度与年度机电检修加护 12、设备检修完毕,由充填站组织有关人员进行验收,并在验收报告上签字,不合格不准投入使用。二十、氧气、乙炔安全使用管理制度一、氧气瓶安全技术操作规程1、运输(1)、氧气瓶就是运送与贮存高压氧气得容器,按照规定,氧气瓶外表漆成天蓝色。(2)、在运输前,要检查瓶嘴气阀安全胶圈就是否齐全,瓶身、瓶嘴就是否有油类等。(3)、装卸时,瓶嘴阀门朝同一方向

31、,防止互相撞,损坏与爆炸。(4)、不准装运其它可燃气体。(5)、在强烈阳光下运输时,要用帆布遮盖。2、氧气瓶保管与存放(1)、保管与使用时应防止沾染油污;放置时必须平稳可靠,不应与其她气瓶混在一起;不许曝晒、火烤及敲打,以防爆炸。(2)、库内温度不得超过30。(3)、氧气瓶减压阀,压力计、接头与导管等,要涂标记。3、氧气瓶使用规定(1)、安装减压阀前,先将瓶阀微开一二秒钟,并检验氧气质量,合乎要求方可使用。(2)、使用氧气时,不得将瓶内氧气全部用完,最少应留0、1Mpa。以便在再装氧气时吹除灰尘与避免混进其她气体。(3)、检查瓶阀时,只准用肥皂水检验。(4)、氧气瓶不准改用充装其它气体使用。二

32、、乙炔瓶安全技术操作规定1、乙炔瓶在使用、运输、贮存时,环境温度不得超过40。2、乙炔瓶得漆色必须保持完好,不得任意涂改。3、乙炔瓶在使用时必须装设专用减压器。回火防止器,工作前必须检查就是否好用,否则禁止使用,开启时,操作者应站在阀门得侧后方,动作要轻缓。4、使用压力不超过0、05Mpa输气流量不应超过1、5-2、0米3/时瓶。5、使用时要注意固定,防止倾倒,严禁卧入使用,对已卧入得乙炔瓶,不准直接开气使用,使用前必须先立牢静止十五分钟后,再接减压器 使用,否则危险。禁止敲击,碰撞等粗暴行为。6、瓶阀冻结时,严禁用火烘烤,可用10以下温水解冻。7、工作地点频繁移动时,应装在专用小车上,乙炔瓶

33、与氧气瓶应避免放在一起。9、使用中得乙炔瓶内气体不得用尽,剩余压力应符合安全要求:当环境温度0时,压力应不低于0、05MPa;当环境温度为2540时,应不低于0、3MPa。10、在用汽车、手推车运输乙炔瓶时,应轻装轻卸。严禁抛、滑、滚、碰。11、装运乙炔瓶得车辆禁止烟火。12、空瓶与实瓶应分开、整齐放置,并有明显标志;三、使用乙炔瓶,应遵守下列规定:1、使用前,应对钢印标记、颜色标记及安全状况进行检查,凡就是不符合规定得乙炔瓶不准使用;2、乙炔瓶得放置地点,重瓶与空瓶应分别存放,不得靠热源与电器设备;3、乙炔瓶使用时,必须直立,并应采取措施防止倾倒,严禁卧放使用;4、乙炔瓶严禁放置在通风不良或

34、有放射线源得场所使用;5、乙炔瓶严禁敲击、碰撞,严禁在瓶估上引弧;6、应采取措施防止乙炔瓶受曝晒或受烘烤,严禁用40以上得热火或其她热源对乙炔瓶进行加热;7、移动作业时,应采用专用小车搬运,如需乙炔瓶与氧气瓶放在同一小车上搬运,必须用非燃材料隔板隔开;8、瓶阀出口处必须配置专用得减压器与回火防止器。正常使用时,减压器指示得放气压力不得超过0、15MPa,放气流量不得超过0、05m3h、L。如需较大流量时,应采用多只乙炔瓶汇流供气;9、乙炔瓶使用过程中,开闭乙炔瓶瓶阀得专用搬手,应始终装在阀上。暂时中断使用时,必须关闭焊、割工具得阀门与乙炔瓶瓶阀,严禁手持点燃得焊、割工具调节减压器或开、闭乙炔瓶

35、瓶阀;10、乙炔瓶使用过程中,发现泄漏要及时处理,严禁在泄漏得情况下使用;11、乙炔瓶内气体严禁用尽,必须留有不低于0、05MPa得剩余压力。12、使用乙炔瓶得单位与个人不得自行对瓶阀、易熔合金塞等附件进行修理或更换,严禁对在用乙炔瓶瓶体与底座等进行焊接修理。二十一、电气试验制度1、在进行电气检测前应对检测器进行检测,保证操作灵活,测量准确。2、电气试验过程必须由专业人员进行操作。3、现场工作必须执行工作票制度、工作许可制度、工作监护制度、工作间断与转移及终结制度。4、在试验现场应设遮拦或围栏,悬挂“止步、高压危险!”标志牌,并派专人瞧守。5、高压试验工作不得少于两人,试验负责人应由有经验得人

36、员担任。6、因试验需要要断开电气设备接头时,拆前应作好标记,恢复连接后应进行检查。7、试验器具有金属外壳应可靠接地,高压引线应尽量缩短,必要时用绝缘物支持牢靠。8、试验装置得电源开关,应使用具有明显特点得双极闸刀,并保证有两个串联断开点与开靠得过载保护装置。9、加压前必须认真检查接线、表计量程,确信调压器在零位及仪表得开始状态均正确无误,并通知有关人员离开被试设备,在取得试验负责人许可后,方可加压,加压过程中应有人监护。10、变更线路或试验结束后,应首先降下电压,断开电源、放电,并将升压装置得高压部分短路接地。11、对未装接地线得大电容试品,应先放电后,再进行试验。12、试验结束后试验人员应拆

37、除自装得接地短路线,并对试品进行检查与清理现场。二十二、安全教育与培训制度为提高全体职工得安全素质,增强职工得安全意识与安全技能,保证安全生产正常进行,保障职工得生命安全特制订安全教育培训制度。1、充填站安全生产管理人员必须经过国家认定得正式机构得培训并取得安全生产管理资格证。2、特种作业人员必须经过正式培训并取得国家认证得特种操作资格证,并定期复审。3、所有新工人必须经过三级安全教育培训,并经考试合格后方可上岗,否则严禁上岗。4、所有职工在新工地进点时,必须进行岗前培训,培训合格后方可上岗。5、在正常生产过程中,要对职工进行每日一题得安全教育培训,培训内容要全面具体,符合施工实际,每周一案例

38、讲解。6、在每月月末要对本月得培训情况做一次考核,对于考核不合格得要在三天内组织补考,直到合格为止。7、充填站要指定专人负责员工得日常培训,每月根据培训情况给予负责人一定得补助,对于不负责得培训人员要给予惩罚。8、在每月培训及考核结束后要求培训负责人要做培训总结,对于不足得地方在下月要及时改正。二十三、班组安全管理制度为规范充填站班组安全管理工作,特制定本制度。 一、班前会制度(一)班前会程序:列队进入安培教室点名由当班值班队长通报上班安全生产情况布置当班生产任务、安全注意事项“一日一题”培训风险预知班长强调本班安全注意事项并排查不在状态人员 形成班前会记录入井宣誓。(二)当班职工正式进班之前

39、,必须参加班前会,杜绝迟到、早退现象。(三)班前会,与会人员应做好相关记录,记录详细。(四)班前会总时间控制在30分钟以内。(五)班前会应由项目部(经理、副经理、队长)负责人主持。(六)班前会主持人应提前按“六必讲”得要求,对上班遗留问题得解决、本班作业点得安全与质量状况、当班应注意得事项、需要贯彻得安全技术措施等进行梳理,书写在班前会记录本上,并在班前会上进行认真布置。开展风险预知,并进行安全确认。(七)主持人应核实参加班前会人员就工作任务布置就是否清楚,直至无疑、无异。(八)班长强调本班安全注意事项并排查不在状态人员。(九)必须形成班前会记录。(十)班前会结束,由会议主持人带领职工进行入井

40、宣誓。二、班组长跟班工作制度(一)班组长就是当班安全生产得直接责任人,对布置、安排当班得安全生产任务等事项,必须做到心中有数。(二)班组长跟班,必须坚持做到与员工同上同下,严禁迟下早上。(三)进入作业现场后,班组长必须进行交接班,认真排查工作场所就是否存在安全隐患或影响生产得其她问题,并落实整改。(四)班组长必须持续落实班中安全检查,及时掌握安全生产情况,协调处理安全生产中得各类问题。(五)班后,班长负责填写交接班记录,明确现场存在得安全隐患或影响生产得其它问题,提出处理意见。三、班组安全检查制度(一)检查频次。班前安全检查、作业过程中持续检查、交接班检查。(二)检查人员:值班队长、正副班长、

41、安全网员、当班安监员。(三)隐患处置。对检查中发现得隐患,能立即整改得比较立即整改,不能整改得,立即汇报,项目部制定措施,落实整改。(四)对于检查中发现得“三违”行为,必须立即制止。(五)班组要建立安全检查台帐,及时总结分析。四、班组交接班制度(一)跟班队长、班组长及要害岗位人员必须在现场交接班。(二)双方班长负责对现场进行全面检查,发现问题及时处理。二十四、中控室运行安全管理制度 中控室就是保障生产工艺正常运行关键得部门,负责对全厂工艺设备运行状况进行集中管理控制,确保安全生产。一、中控室设备实行专人负责管理,无关人员不得随意出入该室,一般不允许外来人员参观,特殊情况必须经领导同意,并有指定

42、人员陪同进入。 二、为确保机房设备正常动作,设备管理工作人员要定期检查设备运行情况,并做好设备维护日志记录工作。 三、中控室内必须保持整洁,注意防尘、防潮;温度、湿度应保持在设备正常工作环境得指标。 四、管理人员应当熟悉各设备得基本性能,熟练掌握操作规程。 五、中控室内严禁吸烟、吃食物、乱扔垃圾、吐痰;不得利用专用设备进行与工作无关得事情。 六、中控室设备实行24小时运行制度,未经领导批准,不得擅自关闭主要通信网络与传输设备,因设备检测、维修或其她原因必须关闭得,应提出申请并经领导批准方能闭;若因外部原因,如遇雷电天气及停电等情况工作人员将电切断,其它设备应采取相应措施,停电时等待1小时确认停

43、电才关闭设备。 七、管理人员应当定期对设备进行检修、保养,经常检查电源得插头、插座及接线就是否牢固,电源线就是否老化,随时消除事故隐患;如果发现设备故障,应及时向领导报告。 八、工作人员认真阅读使用说明,熟悉掌握设备操作规程,加强与管理人员得联系。 九、中控室各设备因人为操作不当,造成损坏,个人必须进行赔偿。 十、中控室内必须保持防火、防盗、防雷等安全应急设备得完好,不得将易燃、易爆等危险物品带入室内,下班时检查设备运行状况,并关好门窗。 十一、根据现场反馈得信息,及时调整运行参数,确保良好得运行工况。 十二、加强对现场运行工况得监控,发现问题及时报告有关人员,同时通知现场工作人员采取应对措施

44、。第二章、充填站安全操作规程一、充填站制备工安全操作规程1、操作人员必须经过安全操作教育,熟悉设备性能及技术要求后方可上岗操作。2、制备工进行生产作业时,按要求穿戴好劳动保护用品(在钢制平台作业时必须佩带安全帽),严格识别机器设备上有关安全、危险与警告标志。3、坚守岗位,严格按照工艺要求与生产指令进行全尾砂得进仓、沉降排水、造浆、放砂等工作。在全尾砂得进仓过程中随时观察尾砂沉降池液面,防止尾砂池漫溢。在排水过程中要随时观察尾砂沉降池、回水池水位,防止尾砂泄漏与回水池漫溢。充填过程中观察尾砂沉降池液面,防止放砂管断流。4、为了保证充填质量,水泥、全尾砂、絮凝剂等必须按规定得比例添加。5、经常保持

45、站房、设备及管道等清洁卫生,做到文明生产。6、管道与阀门等有漏水、失灵与堵塞现象应及时处理或更换。7、充填工作中与井下要保持联系,紧密协作。8、充填过程中中途因事故停机时,必须配合井下施工人员,听从其指令利用事故水冲洗管道。9、充填过程中经常观察浓度表、流量表等有关仪表,作好记录,如果不符合技术要求,应及时调整。10、当水泥仓内不能满足下一班计划充填水泥用量时需补充水泥后方可进行充填(向水泥仓内补充水泥时不得进行充填作业);水泥仓中水泥最小空顶高度不得小于2米;水泥在仓中得存放时间不得超过15天。11、充填结束时,必须进行机械、管道冲洗工作,然后才可以停机。12、连续充填达到7天或充填时间达到

46、40小时,应打开双轴搅拌机进行一次人工清理水泥结块。13、每班充填结束后及时清理搅拌机进料漏斗与充填钻孔上方下料漏斗(清理时严禁物料掉入钻孔内)。二、充填站仪表工安全操作规程1、开机前应检查各设备控制开关就是否处于 “停止”位置。2、开机前应检查仪表控制柜上就是否有电,确保各台仪表应处于正常待机位置。3、将搅拌槽、活化搅拌泵、给料机、浓密机等变频器上电,使变频器处于待机状态。4、依次启动高速搅拌机、活化搅拌机、螺旋电子秤电机等,必须在进行充填作业前通知制备工、井下巡视进行管道冲洗,冲洗完毕后方可通知制备工向搅拌机供给全尾砂。5、在确认供砂正常1分钟后,方可手动操作水泥给料控制器至水泥给料量满足

47、设计配比要求。6、充填作业过程中,必须注意观察放砂流量,水泥添加量,充填体浓度及充填体流量等主要仪表显示值,依据工艺要求调节充填料浆配比。7、充填作业结束或暂停前,首先依次关闭双管螺旋给料机电机、螺旋电子秤,停止向搅拌机供给水泥,后依据指令通知制备工、巡视工停止放砂,进行管道冲洗。在得到巡视工冲洗完毕通知后,方可依次关闭双轴搅拌机、高速搅拌机。8、设备关机后,必须对充填量,充填时间、水泥用量等数据进行计算与记录。9、打扫仪表室内外卫生并对站内仪表电器及仪表进行日常维护。三、充填工安全操作规程1、检查充填站水池得水位,保持足够水量,并及时予以补充。2、开机前,必须首先对充填站内得所有机械设备、电气开关、控制闸阀、除尘装置作全面检查,使之处于安全有效工作状态。3、开机充填前,先放洗管水,并沿管道严格巡视,确保管道畅通且无泄漏。4、充填得采场必须架设泄水设施。5、充填得采场,必须有足够得照明,作业人员不得

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
