资源描述

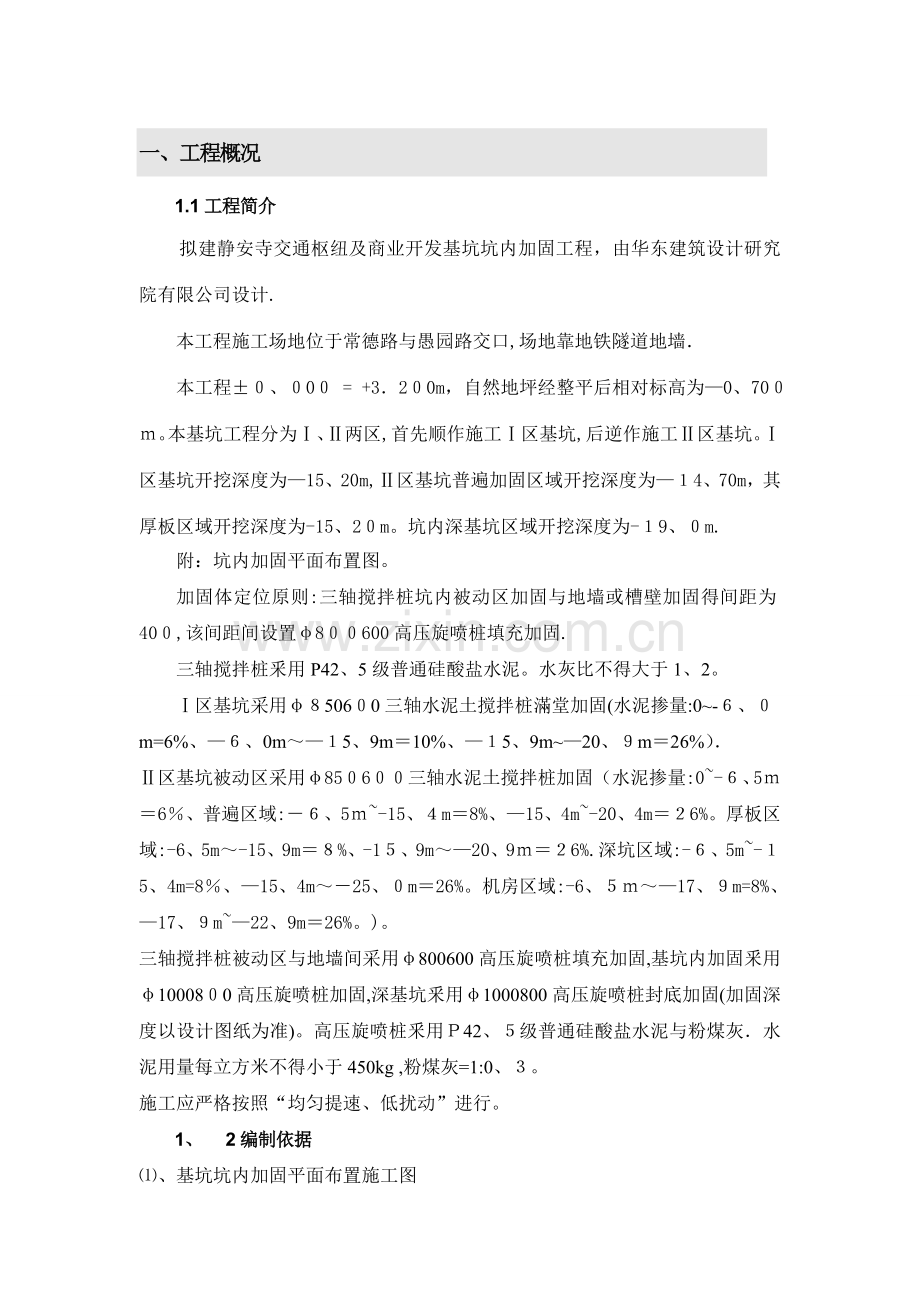

1、一、工程概况1.1工程简介拟建静安寺交通枢纽及商业开发基坑坑内加固工程,由华东建筑设计研究院有限公司设计.本工程施工场地位于常德路与愚园路交口,场地靠地铁隧道地墙本工程、0 = +320m,自然地坪经整平后相对标高为0、70。本基坑工程分为、两区,首先顺作施工区基坑,后逆作施工区基坑。区基坑开挖深度为15、20m,区基坑普遍加固区域开挖深度为4、70m,其厚板区域开挖深度为-15、2m。坑内深基坑区域开挖深度为-9、m.附:坑内加固平面布置图。加固体定位原则:三轴搅拌桩坑内被动区加固与地墙或槽壁加固得间距为40,该间距间设置8600高压旋喷桩填充加固.三轴搅拌桩釆用P42、5级普通硅酸盐水泥。

2、水灰比不得大于1、2。区基坑采用5060三轴水泥土搅拌桩滿堂加固(水泥掺量:0-、m=6%、0m5、9m10%、5、9m20、m26%) 区基坑被动区采用856三轴水泥土搅拌桩加固(水泥掺量:0-、56、普遍区域:、5-15、m8%、15、4m-20、4m6%。厚板区域:-6、5m-15、9m%、-1、9m20、96%.深坑区域:-、5m-5、4m=8、15、4m25、m26%。机房区域:-6、17、m=8%、17、m22、9m26%。)。 三轴搅拌桩被动区与地墙间采用800600高压旋喷桩填充加固,基坑内加固釆用100080高压旋喷桩加固,深基坑釆用1000800高压旋喷桩封底加固(加固深度

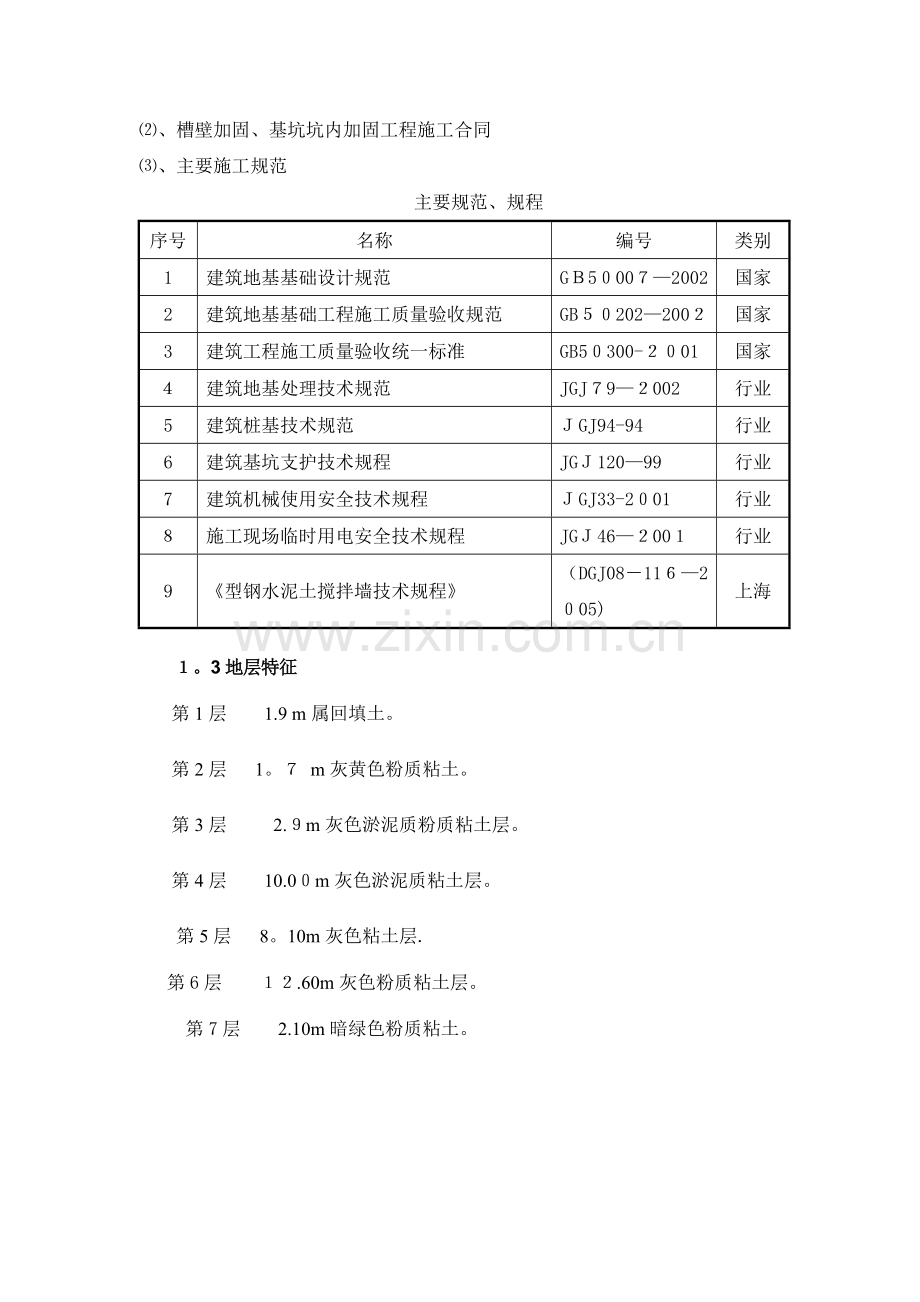

3、以设计图纸为准)。高压旋喷桩釆用42、级普通硅酸盐水泥与粉煤灰水泥用量每立方米不得小于450kg ,粉煤灰=1:0、。施工应严格按照“均匀提速、低扰动”进行。1、 2编制依据、基坑坑内加固平面布置施工图、槽壁加固、基坑坑内加固工程施工合同、主要施工规范主要规范、规程序号名称编号类别1建筑地基基础设计规范G5002002国家2建筑地基基础工程施工质量验收规范GB202200国家3建筑工程施工质量验收统一标准GB5300-01国家建筑地基处理技术规范JGJ9002行业5建筑桩基技术规范GJ94-94行业6建筑基坑支护技术规程JG12099行业7建筑机械使用安全技术规程GJ33-201行业施工现场临

4、时用电安全技术规程JG4600行业9型钢水泥土搅拌墙技术规程 (DGJ0811205)上海。3地层特征第1层 1.9 m属回填土。第2层 1。 m灰黄色粉质粘土。第3层 2.m灰色淤泥质粉质粘土层。第4层 10.0m灰色淤泥质粘土层。 第5层 8。10m灰色粘土层. 第6层 .60m灰色粉质粘土层。 第7层 2.10m暗绿色粉质粘土。二、施工质量目标本工程严格按照IO9质量体系运行,实现“过程精品”管理,确保工程质量合格.三、施工准备目标3、 1技术准备3。1.1组织项目人员认真学习有关得规范、规程或规定,在施工得过程中做到有据可依。3.1.2施工前认真查阅地质勘测报告,研究地层土质情况。3。

5、1。3收集或准备相应技术资料.1.实行三级交底制,即:技术部对项目部有关人员、分包技术人员进行方案交底;工程部对分包工长、班组长进行交底;分包工长对班组进行技术交底.3.5测量定位现场根据测绘院给定得正式坐标定位点,三轴水泥搅拌桩、高压旋喷桩施工根据测量控制网定位。3.1.6试验准备进场得散装水泥原材料在使用前必须进行复试,合格后才允许使用,不合格得材料及时封存或退场。水泥按每50吨现场取样送试验室进行复试。三轴水泥土搅拌桩得桩身强度应采用试块试验并结合28天龄期后钻孔取芯来综合判定。试块试验应采用水中养护测定28天后无侧限抗压强度,钻取桩芯宜采用1钻头,连续钻取全桩长范围内得桩芯。、 2、人

6、员准备.2.1施工队伍须按进场计划及施工需要及时进场,办理各项有关手续,进行三级安全教育与专业技能培训。特殊工种需经培训取证后方可上岗。2。2落实三级交底制度,并具体到各班组人员。3。2。3劳动力投入见下表劳动力计划序号工种进场人数备 注1测量2施工测量定位2浆液配置及输送2泥浆搅拌及配送3电工2用电维护、管理4机操工8水泥搅拌桩机操作挖掘机司机泥浆倒运及导沟开挖6前台工8指挥及协调7 管理人员现场综合管理合计:50人3、 、材料准备材料数量见下表。材料计划表材料名称单位数量P42、5级普通硅酸盐水泥t2600粉煤灰t 1903、 4、机械设备准备及参数序号设备名称规格(型号)数量(台)功率(

7、k)使用说明计划进场日期三轴水泥搅拌桩机JB-160360成 孔4月8日第一台水泥搅拌机机场进场2桩机重力架3汽车吊25/吊机械安装4泥浆搅拌站Y3只水泥浆制作5压浆泵BW25015*3输送水泥泥浆挖土机201导沟开挖及倒运泥土6空压机型系列3输送高压空气7钢板m6m块机械占位地面加固8旋喷桩机 GX-0115机械占位地面加固9旋喷桩机 JAS115机械占位地面加固10高压注浆泵11泥浆泵22空压机立方113泥浆搅拌泵 24送浆泵HB50/5415储浆桶6泥浆比重仪17测量仪经纬仪水准仪1套测量定位18其它配备泥浆测试仪、钢尺测绳等一整套计量检测器具、 5施工临时水源、电源准备施工用水电由总包

8、提供接入点。3、 6地下障碍物处理及场地平整本方案中地下障碍物处理就是指地下得老房基、混凝土路面、其她地下构筑物以及废弃得雨水、污水管道等等.坑内加固施工前,必须先进行场地平整,清除施工表层硬物与地下障碍物,并保证场地平整结实。为加强地面承重荷载,采用垫钢板得方法便于装机行走,在施工场地处理阶段,应请相关专业单位进行全场沿线地下障碍物得探查,根据探查报告,在开挖过程中将障碍物全部清除。四、三轴水泥搅拌桩、高压旋喷桩施工工艺4、 1三轴水泥搅拌桩施工原理及施工要求三轴搅拌钻机以水泥为固化剂,通过三轴螺旋钻头对地基土进行原位上下、左右旋转翻滚式强制搅拌,其主要为切削土体,剪切力为主,在下沉搅拌、提

9、升搅拌过程中喷浆,同时加入高压空气,使水泥土充分、均匀搅拌。其工艺对周围环境影响小,同时高压空气不断释放压力,也在一定程度上减少了对周围土体侧向压力。三轴水泥土搅拌桩采用50三轴搅拌桩设备进行套接一孔法施工,采用两喷两搅得施工工艺,桩体范围内必须做到水泥搅拌均匀,桩体垂直偏差不得大于1/30.三轴水泥土搅拌桩采用P2、5级普通硅酸盐水泥。 三轴水泥土搅拌桩施工前必须对施工区域地下障碍物进行探测,如有障碍物必须对其清理及回填素土(不得含有块石与生活垃圾),分层夯实后方可进行三轴水泥土搅拌桩施工;第一批桩(不少于3根)必须在监理人员监管下施工,以确定水泥投放量、浆液水灰比(用比重法控制)、浆液泵送

10、时间与搅拌桩下沉及上升时间、桩长垂直度控制方法.桩体施工必须保持连续性,采用套接一孔法施工,形成水泥土搅拌墙,确保加固区域。施工时如因故停浆,应在恢复压浆前将深层搅拌机提升或下沉0.后再注浆搅拌施工,以保证搅拌桩得连续性。按设计要求三轴水泥土搅拌桩施工参考上海市工程建设规范型钢水泥土搅拌墙技术规程 (G81-005)相关规定。4、 2施工工艺流程详见下图:施 工 放 样开挖沟槽,清除地面、地下障碍物放样桩位控制桩桩机就位,校正、复核桩机水平与垂直度桩机钻头下沉钻头下沉搅拌、喷浆至设计桩底标高钻头提升搅拌、喷浆升至设计桩顶标高施工结束,转下一道工序、 搅拌速度及注浆控制参数按照搅拌桩施工工艺要求

11、,必须做到二喷二搅,喷浆第一次为水泥用量得0,第二次为。搅拌头下沉及注浆到设计标高后,搅拌头边搅拌边注浆提升,使灰浆与土体拌与。提升速度按照要求均匀、连续地注入拌制好得水泥浆液. 4.。三轴水泥搅拌桩在下沉与提升过程中均应注入水泥浆液,同时严格控制下沉与提升速度。根据设计要求与有关技术资料规定,下沉速度不大于1mmin,提升速度不大于mmin,在桩底部分适当持续搅拌注浆,做好每次成桩得原始记录。详见下图.搅拌时间-下沉、提升关系图.制备水泥浆液及浆液注入。.33 开钻前对拌浆工作人员做好交底工作。水泥浆液得水灰比为1、2,,拌浆及注浆量以每钻得加固土体方量换算;43.4高压旋喷桩以水泥为固化剂

12、及掺入粉煤灰同时配料施工,通过钻机三翼钻头钻进加固土体设计标高。具体工艺如下:、施工流程定位钻机成孔旋喷机就位(设备调试)下旋喷管配送浆液旋喷提升泥浆外排清洗机具就新孔位施工下一根桩.、质量要求()、定位测量技术人员按施工图及现场实际情况放样,并作好明确标志,确保旋喷桩机定位准确(2)、成孔时钻机机架垫平,钻具垂直地面,成孔垂直度%。()、喷射作业、旋喷机架就位,喷管位于自然悬吊状态时喷管中心对准孔心,偏差不大于二分之一孔径(成孔直径),保证下管、提升及旋喷注浆顺利进行。、下管前先检查喷嘴及喷浆口就是否完好畅通,并做喷浆试验,直至喷浆压力符合设计要求方可下喷管.、喷管下至超设计深度10m时,开

13、始拌送水泥浆,然后开启高压水及压缩空气,待达到设计参数,空口冒浆正常后,再开始旋喷提升.、喷注中如上节喷管要卸除,下节喷管继续作业时,必须待下部喷管高出井口装置2以上方可停止喷浆;喷注中若遇到故障等特殊情况时,喷管须下降10才能开始继续喷注,以保证旋喷竖向连续性、喷注作业时,作好已喷邻桩得补浆回灌工作,保证加固后得桩顶标高,同时施工中必须及时作好废浆处理工作4、4 施工准备及测量放样搅拌桩施工前,备齐施工机械机具与材料,接通电力,施工劳力进场,进行需施作喷浆作业地点得地面表皮清除,查明地下线路管道情况后进行场地平整,桩位放线,一切准备就绪后,进行搅拌桩作业。、 场地清理:施工前,应按技术规范要

14、求进行场地清理。清理后得场地应整平,填写报验单,经监理工程师验收合格签字确认后,方可进行下道工序施工。、6布桩图:开工前,根据施工设计图按各分段里程画出布桩图。布桩图上应标明线路中心、里程、路基底宽线、每个桩应编号、量出设计桩长,布桩图报设计单位,监理工程师,确定验收确认后,方可施工。、7测量放样:对设计单位移交得导线点,水准点,施工前会同甲方与监理工程师进行复核,确认无误后使用。测量人员按施工设计图,进行搅拌桩桩位、原地面标高、孔口标高等有关测量放样工作,测量放样记录及布桩图等,应报请甲方与监理工程师复核抽查,并填写测量放样报验单,经甲方与监理工程师审查签认.4、8材料:搅拌桩施工采用加固料

15、为水泥,旋喷桩施工釆用加固料为水泥与粉煤灰。其质量、规格应符合设计要求,并具有出厂质保单及出厂试验报告,确保在有效期内使用,严禁使用过期、受潮、结块、变质得劣质水泥。运到工地得水泥,应对水泥质量进行抽样检验,抽样试验频率根据规范要求及监理工程师意见定,要求每批量50吨最少抽检组。试验结果报监理工程师签认后方可投入使用。9.1钻机就位及调直组装架立搅拌桩机。检查主机各部得连接,液压系统、电气系统、喷浆系统各部分安装试调情况及浆罐、管路得密封连接情况就是否正常,做好必要得调整与紧固工作,排除异常情况后,方可进行操作。浆罐装满料后,进料口加盖密封。安装钻机时,将钻机对准桩位,调平桩机机身以保证桩得垂

16、直度,桩位定位后再进行定位复核,偏差值应小于2m。4。2钻进桩机调正后,启动主电机钻进,待搅拌钻头接近地面时,启动空压机送气钻深由深度尺盘确定,其数值应等于设计加固深度与桩机横移槽距地面高度之与.4.3钻至设计标高当深度尺盘达到预定数量后,停止钻机,钻头反转,但不提升,等待送料。4送料打开送料阀门,关闭送气阀门,喷送加固浆液。49.5提升钻头确认加固浆液已到桩底后提升搅拌钻头,一般在桩底停滞3分钟,即可保证加固浆液到达桩底,提升到设计标高时停止喷浆,停止喷浆深度应结合搅拌提升得速度确定.在尚未喷桩得情况下严禁进行钻机提升工作。9停止提升打开送气阀门,然后关闭送料阀,保持空压机运转,搅拌钻头提升

17、到桩顶时停止提升。4.。 将钻头提升到地面以上,停止主电机,停止空压机,填写施工记录。4。9。8桩机移位:利用桩机液压系统或人工,将桩机移到下一个桩位施工.49。9报表记录施工过程中由专人负责记录,详细记录每根桩得下沉时间、提升时间与钻进深度、水泥用量等情况,记录要求详细、真实、准确。及时填写当天施工得报表记录,次日送交监理。五、施工管理及注意事项5、1施工过程中必须作好施工记录与计量记录,检查重点有:加固料质量与用量、桩长、制桩过程有无断桩,桩体均匀、搅拌得转速、提升时间、复搅长度、补桩与补搅等.5、2施工环保及安全:必须采取有效得措施,防止搅拌桩施工对环境得污染(粉尘、污水、噪音等)与干扰

18、附近既有道路上得车辆正常行驶。5、3搅拌桩施工根据施工工艺及工艺性试验确定得操作参数进行,并随时注意记录压力、喷浆量、钻机钻进与提升速度、孔底电流等有关参数。5、施工中应严格控制喷浆、停浆时间、钻进深度、钻机垂直度及水平位置、停浆面标高、复搅深度等.终钻提升得确定,应以穿透淤泥层为原则.5、5施工中不得中途中断喷浆,确保桩长.在尚未到达设计桩底标高与尚未喷浆得情况下进行钻杆提升作业;若因停电或机械故障等原因而中断喷浆时,应将钻机下钻至断浆点下不小于1米得位置,待恢复供浆时再喷浆提升。5、6按设计得喷浆量喷浆,施工中发现喷浆量不足时,应及时对原桩复钻复喷,复喷得喷浆量仍不应小于设计用量.施工过程

19、中应随时检查浆罐内得水泥加入量、剩余水泥量,复核每米喷浆量及成桩后喷浆总量。5、7钻头直径磨损量不得大于1。5、水泥入浆罐之前经过4目/cm2筛网过筛,除杂除块。5、9对输浆管要经常检查,不得泄露及堵塞,管道长度以0m左右为宜,不得超过m。六、水泥搅拌桩、高压旋喷桩施工质量控制措施、1定位、垂直度控制措施1、由专人负责放线,并请监理复核无误后才能施工。孔位放样误差小于2cm,钻孔深度误差小于5cm,桩身垂直度按设计要求,误差不大于1/30桩长。施工前严格按照设计提出得搅拌桩两边尺寸外放100mm要求进行定位放样、严格控制浆液配比,做到挂牌施工,并配有专职人员负责管理浆液配置。严格控制钻进提升及

20、下沉速度。 3、施工前对搅拌桩进行围护保养,尽量减少施工过程中由于设备故障而造成得质量问题。设备由专人负责操作,上岗前必须检查设备得性能,确保设备运转正常。4、桩架垂直度指示针调整桩架垂直度,并用线锤进行校核。6、2确保桩身强度与均匀性要求1、施工过程中,应用比重仪随时检查水泥浆得比重。2、土体应充分搅拌,严格控制钻孔下沉、提升速度,使原状土充分破碎有利于水泥浆与土均匀拌与。、浆液不能发生离析,水泥浆液应严格按预定配合比制作,为防止灰浆离析,放浆前必须搅拌3秒再倒入存浆桶。4、压浆阶段输浆管道不能堵塞,不允许发生断浆现象,全桩须注浆均匀,不得发生土浆夹心层。5、发现管道堵塞,立即停泵处理。待处

21、理结束后立即把搅拌钻具上提与下沉1。0m后方能继续注浆,等1秒恢复向上提升搅拌,以防断桩发生。7、严格控制桩架得垂直度1/300,确保桩身搭接,上下都能确保桩与桩搭接25cm.避免桩与桩顶端搭接出现分叉现象。8、经常检查复核搅拌头及钻头得磨损情况,发生问题及时修复或更换,确保搅拌头直径符合设计要求。避免搭接小于2cm影响围护整体性。9、施工时派人做好成桩记录,详细记录每根桩得位置、编号、喷浆量及喷浆深度复搅深度等,发现问题及时纠正或采取补救措施。6、3加强管理工作1、制定具体得施工管理措施与适用得施工方法,对施工人员进行技术培训、技术交底、使作业人员心中有数。2、指派技术水平高、精通地基加固知

22、识得技术人员作技术指导或现场负责,使施工全过程处于规范化、规程化控制状态。3、配备完整得制桩设备,具有可靠性与配套性机械,满足设计要求。电脑自动记录仪要定时检校,保证其完好性。、加固效果检查在桩得不同部位切取试块,送至试验室分割成与室内试块相同尺寸得试件,比较相同龄期室内外试块强度。七、质量检验标准开挖检查:成桩7天后,在监理工程师与甲方监督下进行开挖自检,开挖深度0、5-0米,目测成桩情况及搅拌均匀程度、桩径、桩位偏差等,检测频率2%。八 、安全、消防保证措施8、1临时用电安全防护1、施工现场临时用电执行施工现场临时用电安全技术规程要求。编制临时用电施工组织设计方案,建立相关管理文件与档案资

23、料。2、施工现场采用发电机自行发电,并设专人对发电机进行维修保养。3、总包与分包单位签订临时用电管理协议,明确总分包相应责任。总包定期检查临时用电管理责任落实情况,及时消除各种隐患。、项目经理部临电责任师主管临时用电,并配备不少于2名合格得维护电工负责维护.5、临时用电采用S三相五线制接零保护体制。、施工用电保证三级供电,逐级设置漏电保护装置,实行分级保护7、各种电气设备、电力施工机械得金属外壳、金属支架与底座,必须采取可靠得接零保护。不能做接零保护得大型设备,做接地保护。各供电回路必须在首末端做重复接地.线路过长时增加重复接地点.8、现场配电箱按规定高度设置,并加围栏。配电箱设防雨棚,并具备

24、防砸功能。9、现场固定用电设备按总平面图布置,做到“一机、一闸、一漏、一箱”。10、现场使用手持电动工具选用2、类绝缘型工具。1、由于基坑阶段临电使用时带水作业较多,所以线路布置要严格按照规程,作业人员穿戴好绝缘防护装备,防止触电事故。1、使用电焊机应单独设开关,电焊机加装防护罩或有绝缘护套,二次线长度应大于30m,必须坚持双线到位。交流电焊机安装专用触电保护装置。焊工应合理使用劳动保护用具,遵守操作规程,施焊前开具动火证,设瞧火人。8、机械设备安全防护1、项目经理部负责对现场机械设备安装、使用全过程管理与控制。2、项目经理部指定责任师专门负责机械设备得管理,收集整理机械安全管理资料。3、统一

25、布置规划项目得中小型机械。中小型机械应设防护棚,并保证有安全操作得场地。项目机械管理责任师负责组织验收,并实施管理控制.中小型机械必须保证安全装置齐全、灵敏有效。在明显部位悬挂安全操作规程牌。、用于起重得吊索、吊环、吊钩等必须使用合格产品,安全系数满足规定要求。经检查不符合要求或达到报废规定得必须及时更换。8、水泥搅拌桩、高压旋喷桩施工安全措施1、钻孔搅拌时,严禁用手清除钻头上得泥土,发现紧固螺栓松动时,应立即停机重新紧固后方可继续作业.2、作业时如遇卡钻,应立即切断电源,停止下钻,未查明原因前,不得强行启动。、反出得泥浆土应及时清运至指定位置,不得在工作面附近堆放.、作业时,如遇机架摇晃、移

26、动、偏斜或钻斗内发生有节奏得响声时,应立即停钻,经处理后方可继续施钻.、钻机作业中,电缆应有专人负责收放,如遇停电,应将各控制器放置零位,切断电源,将钻头接触地面。、成孔搅拌、喷浆完成后,必须将孔口处加盖板保护。7、操作人员需持证上岗作业,并在机械旁挂牌注明安全操作规定.、泥浆制备机械必须设置在平整、坚实得场地上,设置机棚与排水沟,防雨雪、防砸、防水浸泡。9、各施工工作面处必须设置足够得照明,保证操作人员在光线较好得环境下操作。、危险源控制本工程施工危险源重点为桩架移位与拆装,防治危险源措施为:(1)桩架移位时,桩架底下得钢板路基箱必须铺垫平直,且保持路基箱得平整。(2)桩架移位时,须有专人监

27、护(3)桩架拆装时,在拆装区域必须设置警戒线,且有专人监护。(4)桩机使用前,必须通过设备得验收,合格后方能使用。九、文明施工管理措施、现场管理1、施工现场实行封闭式管理,主要道路进行硬化处理并保持清洁。2、现场采取有效排水措施。3、施工所需得材料、机械按施组设计中得施工平面布置图进行排放.现场堆料要分种类、规格堆放整齐,不准占用公共循环道及妨碍交通。4、设专人进行现场内及周边道路得清扫、洒水工作。5、设置专职保洁人员,保持现场干净清洁.现场得卫生设施、排水沟及阴暗潮湿地带,予以定期投药、消毒,以防鼠害滋生.6、由于场地较大,在本标期施工期间尽量不破坏草皮,避免场地扬尘。7、施工现场作业人员着

28、装统一,作到持证上岗,并且佩戴胸卡。8、施工现场待用施工机械摆放整齐,遵守机械安全操作规程,经常保持机身及周围环境得清洁。9、施工阶段具体措施1、反出得水泥土必须晾晒一段时间后方可外运,以防止泥浆遗洒在公交道路上,在现场布置一处泥渣晾晒场地。、施工现场土方施工采取覆盖、固化、绿化、洒水等有效措施,做到现场不泥泞,不扬尘。设专人进行现场内及周边道路得清扫、洒水工作,防止灰尘飞扬,保护周边空气清洁。3、合理安排作业时间,在夜间避免进行噪音较大得工作。夜间车辆出入不准猛踩油门,不准鸣笛.4、建筑渣土严密遮盖。运输时必须封闭、包扎、覆盖,不得沿途泄漏、遗洒,卸运时采取有效措施防止扬尘。5、施工所需得材

29、料、机械必须按施工平面布置图进行排放。现场堆料要分种类、规格堆放整齐,不准占用公共循环道及妨碍交通、 桩机施工过程中,派专人随时倒运反出得泥浆土,时刻保持现场施工场地得干净。、主动与当地政府联系,积极与政府部门配合,处理好噪音污染问题,加强对职工得教育,严禁大声喧哗。8、合理安排作业时间,尽量将施工噪音较大得工序安排在白天进行,在夜间安排噪音较小得工序、如确需夜间施工噪音超标得工序,则办理夜间施工许可证,以保证夜间施工得合法性十、环保措施1、防止对大气污染措施1、施工期间,定时对道路进行淋水降尘,控制粉尘污染。2、易飞扬物、细颗粒散体材料,安排在库内存放或严密遮盖.3、运输时要防止遗洒、飞扬,

30、卸运时采取码放措施,减少污染。现场内主要交通路面与物料堆放场地铺设混凝土硬化路面,做到黄土不露天。4、 桩机沿四周施工时,应采用彩条蓬布进行围挡防止加气时泥浆喷射。、出土大门口设置沉淀池,土方车辆出门前首先洗净车轮。现场出口外100m范围内得道路上在雨雪天铺设旧地毯防止车辆污染道路。6、水泥浆制备系统必须布置在密闭得操作间内,以防止扬尘0、防止对水污染措施1、严禁将废水、污水排进市政雨水管网.2、现场设活动厕所,由环卫部门定期清理.3、生活区垃圾定点堆放并统一处理,生活垃圾堆放处远离水源避免对水质造成污染。4、加强对油品与化学品得管理,在储存与使用中防止油料跑、冒、滴、漏,污染水体.5、搅拌桩

31、施工时产生得废弃泥浆与泥渣排入业主指定得地方不得随意排放,以避免对附近水质造成污染。、3防止施工噪音污染措施1、夜间土方重车要求平稳行驶,禁止鸣笛与猛踩油门.2、严格控制强噪声作业,对混凝土输送泵等强噪音设备,以隔音棚遮挡,实现降噪3、加强环保意识得宣传。采用有力措施控制人为得施工噪声,严格管理,最大限度地减少噪音。4、主动与当地政府联系,积极与政府部门配合,处理好噪音污染问题,加强对职工得教育,严禁大声喧哗。5、夜晚卸材料遵守操作规程,轻拿轻放,禁止大声喧哗。6、如确需夜间施工噪音超标得工序,则办理夜间施工许可证,以保证夜间施工得合法性。10、4防止光污染措施1、夜间照明向无居民区方向照,尽量不照有居民居住得方向,减少光污染。2、钢筋笼在围墙内得空地上加工,采取遮挡措施,防止焊接时光污染3、夜间土方运输车辆不把大灯照向居民区。静安寺交通枢纽及商业开发基坑坑内加固工程三 高轴 压搅 旋拌 喷桩 桩施工方案 施工单位:上海市建工机械工程有限公司编制日期:二九年五月五日目 录1.工程概况 -2施工质量目标 - -。施工准备 -4.三轴水泥搅拌桩、高压旋喷桩施工工艺 -5.施工管理注意事项 -6.水泥搅拌桩、高压旋喷桩施工质量控制措施7.质量检验标准 - -。安全、消防保证措施 -9。文明施工管理措施 -0。环保措施-

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
