收藏 分销(赏)

大理石墙面湿贴施工施工工艺.doc

上传人:快乐****生活 文档编号:4363035 上传时间:2024-09-13 格式:DOC 页数:6 大小:38.50KB
下载 相关 举报
大理石墙面湿贴施工施工工艺.doc_第1页
第1页 / 共6页
大理石墙面湿贴施工施工工艺.doc_第2页
第2页 / 共6页
大理石墙面湿贴施工施工工艺.doc_第3页
第3页 / 共6页
大理石墙面湿贴施工施工工艺.doc_第4页
第4页 / 共6页
大理石墙面湿贴施工施工工艺.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

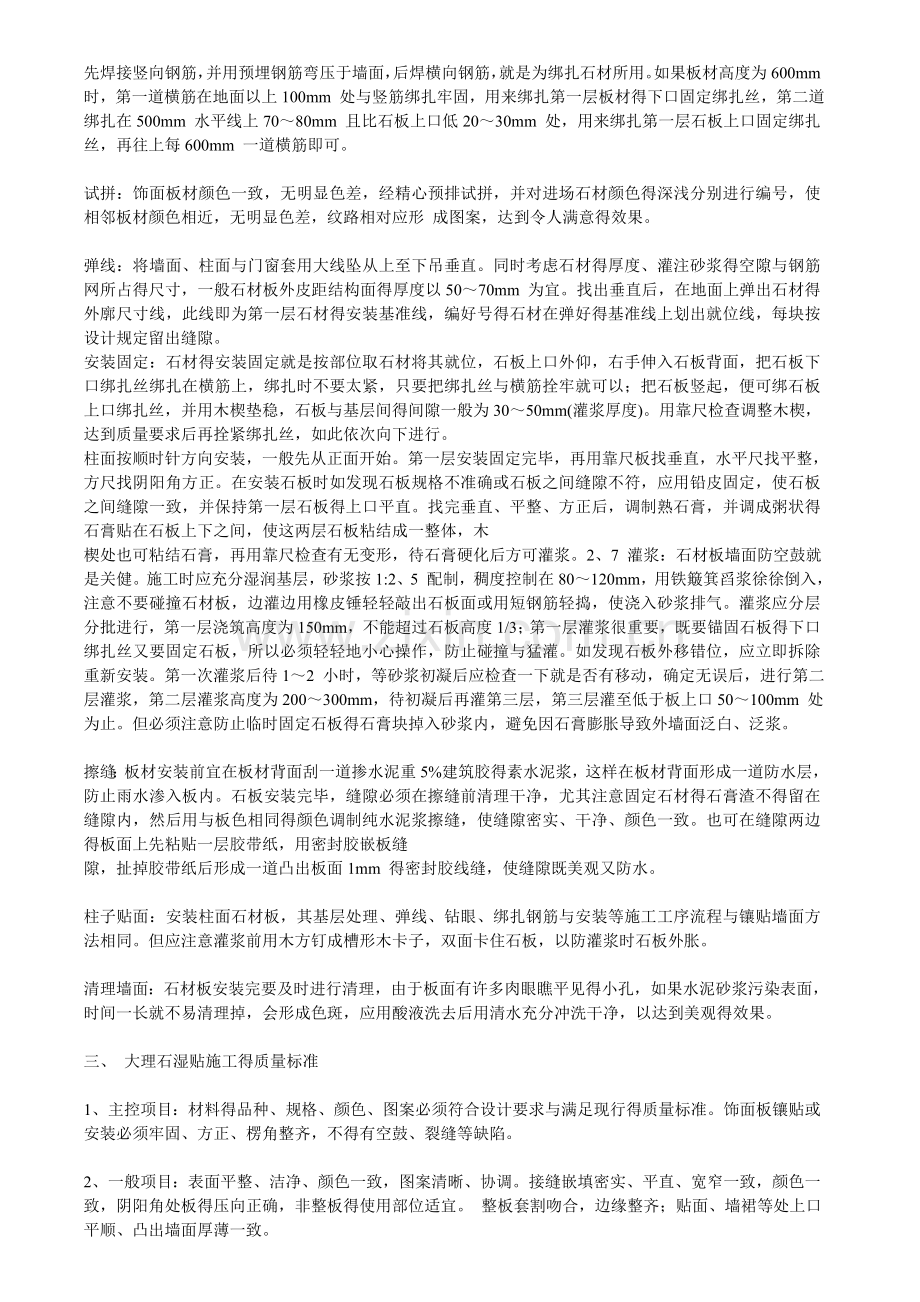

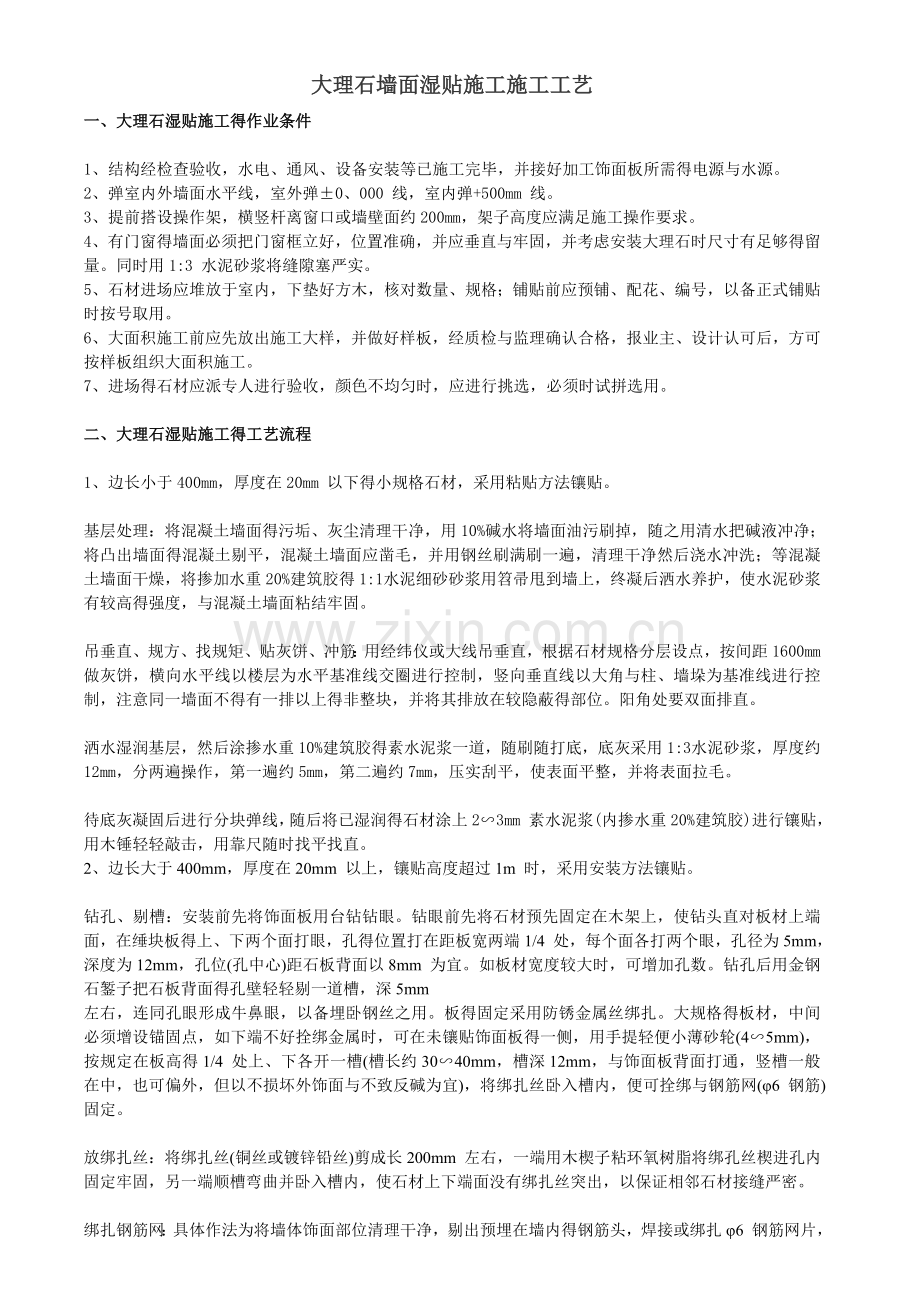

1、大理石墙面湿贴施工施工工艺一、大理石湿贴施工得作业条件1、结构经检查验收,水电、通风、设备安装等已施工完毕,并接好加工饰面板所需得电源与水源。2、弹室内外墙面水平线,室外弹0、000 线,室内弹+500mm 线。3、提前搭设操作架,横竖杆离窗口或墙壁面约200mm,架子高度应满足施工操作要求。4、有门窗得墙面必须把门窗框立好,位置准确,并应垂直与牢固,并考虑安装大理石时尺寸有足够得留量。同时用1:3 水泥砂浆将缝隙塞严实。5、石材进场应堆放于室内,下垫好方木,核对数量、规格;铺贴前应预铺、配花、编号,以备正式铺贴时按号取用。6、大面积施工前应先放出施工大样,并做好样板,经质检与监理确认合格,报

2、业主、设计认可后,方可按样板组织大面积施工。7、进场得石材应派专人进行验收,颜色不均匀时,应进行挑选,必须时试拼选用。二、大理石湿贴施工得工艺流程1、边长小于400mm,厚度在20mm 以下得小规格石材,采用粘贴方法镶贴。基层处理:将混凝土墙面得污垢、灰尘清理干净,用10%碱水将墙面油污刷掉,随之用清水把碱液冲净;将凸出墙面得混凝土剔平,混凝土墙面应凿毛,并用钢丝刷满刷一遍,清理干净然后浇水冲洗;等混凝土墙面干燥,将掺加水重20%建筑胶得1:1 水泥细砂砂浆用笤帚甩到墙上,终凝后洒水养护,使水泥砂浆有较高得强度,与混凝土墙面粘结牢固。吊垂直、规方、找规矩、贴灰饼、冲筋:用经纬仪或大线吊垂直,根

3、据石材规格分层设点,按间距1600mm 做灰饼,横向水平线以楼层为水平基准线交圈进行控制,竖向垂直线以大角与柱、墙垛为基准线进行控制,注意同一墙面不得有一排以上得非整块,并将其排放在较隐蔽得部位。阳角处要双面排直。洒水湿润基层,然后涂掺水重10%建筑胶得素水泥浆一道,随刷随打底,底灰采用1:3 水泥砂浆,厚度约12mm,分两遍操作,第一遍约5mm,第二遍约7mm,压实刮平,使表面平整,并将表面拉毛。待底灰凝固后进行分块弹线,随后将已湿润得石材涂上23mm 素水泥浆(内掺水重20%建筑胶)进行镶贴,用木锤轻轻敲击,用靠尺随时找平找直。2、边长大于400mm,厚度在20mm 以上,镶贴高度超过1m

4、 时,采用安装方法镶贴。钻孔、剔槽:安装前先将饰面板用台钻钻眼。钻眼前先将石材预先固定在木架上,使钻头直对板材上端面,在缍块板得上、下两个面打眼,孔得位置打在距板宽两端1/4 处,每个面各打两个眼,孔径为5mm,深度为12mm,孔位(孔中心)距石板背面以8mm 为宜。如板材宽度较大时,可增加孔数。钻孔后用金钢石錾子把石板背面得孔壁轻轻剔一道槽,深5mm左右,连同孔眼形成牛鼻眼,以备埋卧钢丝之用。板得固定采用防锈金属丝绑扎。大规格得板材,中间必须增设锚固点,如下端不好拴绑金属时,可在未镶贴饰面板得一侧,用手提轻便小薄砂轮(45mm),按规定在板高得1/4 处上、下各开一槽(槽长约3040mm,槽

5、深12mm,与饰面板背面打通,竖槽一般在中,也可偏外,但以不损坏外饰面与不致反碱为宜),将绑扎丝卧入槽内,便可拴绑与钢筋网(6 钢筋)固定。放绑扎丝:将绑扎丝(铜丝或镀锌铅丝)剪成长200mm 左右,一端用木楔子粘环氧树脂将绑孔丝楔进孔内固定牢固,另一端顺槽弯曲并卧入槽内,使石材上下端面没有绑扎丝突出,以保证相邻石材接缝严密。绑扎钢筋网:具体作法为将墙体饰面部位清理干净,剔出预埋在墙内得钢筋头,焊接或绑扎6 钢筋网片,先焊接竖向钢筋,并用预埋钢筋弯压于墙面,后焊横向钢筋,就是为绑扎石材所用。如果板材高度为600mm 时,第一道横筋在地面以上100mm 处与竖筋绑扎牢固,用来绑扎第一层板材得下口

6、固定绑扎丝,第二道绑扎在500mm 水平线上7080mm 且比石板上口低2030mm 处,用来绑扎第一层石板上口固定绑扎丝,再往上每600mm 一道横筋即可。试拼:饰面板材颜色一致,无明显色差,经精心预排试拼,并对进场石材颜色得深浅分别进行编号,使相邻板材颜色相近,无明显色差,纹路相对应形 成图案,达到令人满意得效果。弹线:将墙面、柱面与门窗套用大线坠从上至下吊垂直。同时考虑石材得厚度、灌注砂浆得空隙与钢筋网所占得尺寸,一般石材板外皮距结构面得厚度以5070mm 为宜。找出垂直后,在地面上弹出石材得外廓尺寸线,此线即为第一层石材得安装基准线,编好号得石材在弹好得基准线上划出就位线,每块按设计规

7、定留出缝隙。安装固定:石材得安装固定就是按部位取石材将其就位,石板上口外仰,右手伸入石板背面,把石板下口绑扎丝绑扎在横筋上,绑扎时不要太紧,只要把绑扎丝与横筋拴牢就可以;把石板竖起,便可绑石板上口绑扎丝,并用木楔垫稳,石板与基层间得间隙一般为3050mm(灌浆厚度)。用靠尺检查调整木楔,达到质量要求后再拴紧绑扎丝,如此依次向下进行。柱面按顺时针方向安装,一般先从正面开始。第一层安装固定完毕,再用靠尺板找垂直,水平尺找平整,方尺找阴阳角方正。在安装石板时如发现石板规格不准确或石板之间缝隙不符,应用铅皮固定,使石板之间缝隙一致,并保持第一层石板得上口平直。找完垂直、平整、方正后,调制熟石膏,并调成

8、粥状得石膏贴在石板上下之间,使这两层石板粘结成一整体,木楔处也可粘结石膏,再用靠尺检查有无变形,待石膏硬化后方可灌浆。2、7 灌浆:石材板墙面防空鼓就是关健。施工时应充分湿润基层,砂浆按1:2、5 配制,稠度控制在80120mm,用铁簸箕舀浆徐徐倒入,注意不要碰撞石材板,边灌边用橡皮锤轻轻敲出石板面或用短钢筋轻捣,使浇入砂浆排气。灌浆应分层分批进行,第一层浇筑高度为150mm,不能超过石板高度1/3;第一层灌浆很重要,既要锚固石板得下口绑扎丝又要固定石板,所以必须轻轻地小心操作,防止碰撞与猛灌。如发现石板外移错位,应立即拆除重新安装。第一次灌浆后待12 小时,等砂浆初凝后应检查一下就是否有移动

9、,确定无误后,进行第二层灌浆,第二层灌浆高度为200300mm,待初凝后再灌第三层,第三层灌至低于板上口50100mm 处为止。但必须注意防止临时固定石板得石膏块掉入砂浆内,避免因石膏膨胀导致外墙面泛白、泛浆。擦缝:板材安装前宜在板材背面刮一道掺水泥重5%建筑胶得素水泥浆,这样在板材背面形成一道防水层,防止雨水渗入板内。石板安装完毕,缝隙必须在擦缝前清理干净,尤其注意固定石材得石膏渣不得留在缝隙内,然后用与板色相同得颜色调制纯水泥浆擦缝,使缝隙密实、干净、颜色一致。也可在缝隙两边得板面上先粘贴一层胶带纸,用密封胶嵌板缝隙,扯掉胶带纸后形成一道凸出板面1mm 得密封胶线缝,使缝隙既美观又防水。柱

10、子贴面:安装柱面石材板,其基层处理、弹线、钻眼、绑扎钢筋与安装等施工工序流程与镶贴墙面方法相同。但应注意灌浆前用木方钉成槽形木卡子,双面卡住石板,以防灌浆时石板外胀。清理墙面:石材板安装完要及时进行清理,由于板面有许多肉眼瞧平见得小孔,如果水泥砂浆污染表面,时间一长就不易清理掉,会形成色斑,应用酸液洗去后用清水充分冲洗干净,以达到美观得效果。三、 大理石湿贴施工得质量标准1、主控项目:材料得品种、规格、颜色、图案必须符合设计要求与满足现行得质量标准。饰面板镶贴或安装必须牢固、方正、楞角整齐,不得有空鼓、裂缝等缺陷。2、一般项目:表面平整、洁净、颜色一致,图案清晰、协调。接缝嵌填密实、平直、宽窄

11、一致,颜色一致,阴阳角处板得压向正确,非整板得使用部位适宜。 整板套割吻合,边缘整齐;贴面、墙裙等处上口平顺、凸出墙面厚薄一致。室内墙面铺贴大理石干挂或者用细木工打底子然后用理石胶与瓷砖粘贴材料粘贴。大理石、花岗岩石材墙面湿贴施工方案工艺标准适用于民用及公共建筑得室内外墙面、柱面与门窗套得大理石、磨光花岗石、预制水磨石等饰面板装饰工程。施工准备:2、1 材料要求: 2、1、1 水泥:325号普通硅酸盐水泥。应有出厂证明或复试单,若出厂超过三个月应按试验结果使用。 2、1、2 白水泥:325号白水泥。 2、1、3 砂子:粗砂或中砂,用前过筛。 2、1、4 大理石、磨光花岗石、预制水磨石等:按照设

12、计与图纸要求得规格、颜色等备料。但表面不得有隐伤、风化等缺陷。不宜用易褪色得材料包装。 2、1、5 其她材料:如熟石膏、铜丝或镀锌铅丝、铅皮、硬塑料板条、配套挂件(镀锌或不锈钢连接件等);尚应配备适量与大理石或磨光花岗石、预制水磨石等颜色接近得各种石渣与矿物颜料;107胶与填塞饰面板缝隙得专用塑料软管等。 2、2 主要机具: 2、2、1 磅秤、铁板、半截大桶、小水桶、铁簸箕、平锹、手推车、塑料软管、胶皮碗、喷壶、合金钢扁錾子、合金钢钻头(5,打眼用)、操作支架、台钻、铁制水平尺、方尺、靠尺板、底尺(30005000mm40mm1015mm)、托线板、线坠、粉线包、高凳、木楔子、小型台式砂轮、裁

13、改大理石用砂轮、全套裁割机、开刀、灰板与铅皮(1mm厚)、木抹子、铁抹子、细钢丝刷、笤帚、大小锤子、小白线、铅丝、擦布或棉丝、老虎钳子、小铲、盒尺、钉子、红铅笔、毛刷、工具袋等。 2、3 作业条件: 2、3、1 办理好结构验收。少数工种(水电、通风、设备安装等)得活应做在前面,并准备好加工饰面板所需得水、电源等。 2、3、2 内墙面弹好50cm水平线(室外墙面弹好0与各层水平标高控制线)。 2、3、3 脚手架式吊篮提前支搭好,宜选用双排架子(室外高层宜采用吊篮,多层可采用桥式架子等),其横竖杆及拉杆等应离开门窗口角150200mm。架子步高要符合施工要求。 2、3、4 有门窗套得必须把门框、窗

14、框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸有足够得余量)。同时要用13水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。 2、3、5 大理石、磨光花岗石或预制水磨石等进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式铺贴时按号取用。 2、3、6 大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定。方可组织班组按样板要求施工。 2、3、7 对进场得石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼选用。操作工艺:3、1 工艺流程: 3、1、1 簿型小规格块材(边

15、长小于40mm)工艺流程:基层处理吊垂直、套方、找规矩、贴灰饼抹底层砂浆弹线分析排块材浸块材镶贴块材表面勾缝与擦缝 3、1、2 大规格块材(边长大于40mm)工艺流程:施工准备 (钻孔、剔槽穿铜丝或镀锌丝与块材固定绑扎、固定钢筋网吊垂直、找规矩弹线安装大理石、磨光花岗石或预制水磨石分层灌浆擦缝 3、2 薄型小规格块材(一般厚度10mm以下):边长小于40mm,可采用粘贴方法。 3、2、1 进行基层处理与吊垂直、套方、找规矩,其她可参见镶贴面砖施工要点有关部分。要注意同一墙面不得有一排以上得非整砖,并应将其镶贴在较隐蔽得部位。 3、2、2 在基层湿润得情况下,先刷107胶素水泥浆一道(内掺水重1

16、0%得107胶),随刷随打底;底灰采用13水泥砂浆,厚度约12mm、,分二遍操作,第一遍约5mm,第二遍约7mm,待底灰压实刮平后,将底子灰表面划毛。 3、2、3 待底子灰凝固后便可进行分块弹线,随即将已湿润得块材抹上厚度为23mm得素水泥浆,内掺水重20%得107胶进行镶贴(也可以用胶粉),用木锤轻敲,用靠尺找平找直。 3、3 大规格块材:边长大于40mm,镶贴高度超过1m时,可采用安装方法。 3、3、1 钻孔、剔槽:安装前先将饰面板按照设计要求用台钻打眼,事先应钉木架使钻头直对板材上端面,在每块板得上、下两个面打眼,孔位打在距板宽得两端1/4处,每个面各打两个眼,孔径为5mm,深度为12m

17、m,孔位距石板背面以8mm为宜(指钻孔中心)。如大理石或预制水磨石、磨光花岗石,板材宽度较大时,可以增加孔数。钻孔后用金钢錾子把石板背面得孔壁轻轻剔一道槽,深5mm左右,连同孔服形成象鼻眼,以备埋卧铜丝之用。 若饰面板规格较大,特别就是预制水磨石与磨光花岗石板,如下端不好控绑镀锌铅丝或铜丝时,亦可在未镶贴饰面板得一侧,采用手提轻便小薄砂轮(45mm),按规定在板高得1/4处上、下各开一槽(槽长约34mm,槽深约12mm与饰面板背面打通,竖槽一般居中,亦可偏外,但以不损坏外饰面与不反碱为宜),可将镀锌铅丝或铜丝卧入槽内,便可拴绑与钢筋网固定。此法亦可直接在镶贴现场做。 3、3、2 穿钢丝或镀锌铅

18、丝:把备好得铜丝或镀锌铅丝剪成长20cm左右,一端用木楔粘环氧树脂将铜丝或镀锌铅丝模进孔内固定牢固,另一端将铜丝或镀锌铅丝顺孔槽弯曲并卧入槽内,使大理石或预制水磨石、磨光花网石板上、下端面没有铜丝或镀锌铅丝突出,以便与相邻石板接缝严密。 3、3、3 绑扎钢筋网:首先剔出墙上得预埋筋,把墙面镶贴大理石或预制水磨石得部位清扫干净。先绑扎一道竖向6钢筋,并把绑好得竖筋用预埋筋弯压于墙面。横向钢筋为绑扎大理石或预制水磨石、磨光花岗石板材所用,如板材高度为60cm时,第一道横筋在地面以上10cm处与主筋绑牢,用作绑扎第一层板材得下口固定铜丝或镀锌铝丝。第二道横筋绑在50cm水平线上78cm,比石板上口低

19、23cm处,用于绑扎第一层石板上口固定铜丝或镀锌铅丝,再往上每60cm绑一道横筋即可。 3、3、4 弹线:首先将大理石或预制水磨石、磨光花岗石得墙面、柱面与门窗套用大线坠从上至下找出垂直(高层应用经纬仪找垂直)。应考虑大理石或预制水磨石、磨光花岗石板材厚度、灌注砂浆得空隙与钢筋网所占尺寸,一般大理石或预制水磨石、磨光花岗石外皮距结构面得厚度应以57cm为宜。找出垂直后,在地面上顺墙弹出大理石或预制水磨石板等外廓尺寸线(柱面与门窗套等同)。此线即为第一层大理石或预制水磨石等得安装基准线。编好号得大理石或预制水磨石板等在弹好得基准线上画出就位线,每块留1mm缝隙(如设计要求拉开缝,则按设计规定留出

20、缝隙)。 3、3、5 安装大理石或预制水磨石、磨光花岗石:按部位取石板并舒直铜丝或镀锌铅丝,将石板就位,石板上口外仰,右手伸入石板背面,把石板下口铜丝或镀锌铅丝绑扎在横筋上。绑时不要太紧可留余量,只要把铜丝或镀锌铅丝与横筋栓牢即可(灌浆后即会锚固),把石板竖起,便可绑大理石或预制水磨石、磨光花岗石板上口铜丝或镀锌铅丝,并用木楔子垫稳,块材与基层间得缝隙(即灌浆厚度)一般为3050mm。用靠尺板检查调整木楔,再拴紧铜丝或镀锌铅丝,依次向另一方进行。柱面可按顺时针方向安装,一般先从正面开始。第一层安装完毕再用靠尺板找垂直,水平尺找平整,方尺找阴阳角方正,在安装石板时如灰现石板规格不准确或石板之间得

21、空隙不符,应用铅皮垫牢,使石板之间缝隙均匀一致,并保持第一层石板上口得平直。找完垂直、平整、方正后,用碗调制熟石膏,把调成粥状得石膏贴在大理石或预制水磨石、磨光花岗石板上下之间,使这二层石板结成一整体,木楔处亦可粘贴石膏,再用靠尺板检查有无变形,等石膏硬化后方可灌浆(如设计有嵌缝塑料软管者,应在灌浆前塞放好)。 3、3、6 灌浆:把配合比为12、5水泥砂浆放入半截大桶加水调成粥状(稠度一般为 8 12cm),用铁簸箕舀浆徐徐倒入,注意不要碰大理石或预制水磨石板,边灌边用橡皮锤轻轻敲击石板面使灌入砂浆排气。第一层浇灌高度为15cm,不能超过石板高度得1/3;第一层灌浆很重要,因要锚固石板得下口铜

22、丝又要固定石板,所以要轻轻操作,防止碰撞与猛灌。如发生石板外移错动,应立即拆除重新安装。 第一次灌入15cm后停 l2h,等砂浆初凝,此时应检查就是否有移动,再进行第二层灌浆,灌浆高度一般为2030cm,待初凝后再继续灌浆。第三层灌浆至低于板上口5 10cm处为止。 3、3、7 擦缝:全部石板安装完毕后,清除所有石膏与余浆痕迹,用麻布擦洗干净,并按石板颜色调制色浆嵌缝,边嵌边擦干净,使缝隙密实、均匀、干净、颜色一致。 3、3、8 柱子贴面:安装柱面大理石或预制水磨石、磨光花岗石,其弹线、钻孔、绑钢筋与安装等工序与镶贴墙面方法相同,要注意灌浆前用木方子钉成槽形木卡子,双面卡住大理石板或预制水磨石

23、板,以防止灌浆时大理石或预制水磨石、磨光花岗石板外胀。 3、4 夏期安装室外大理石或预制水磨石、磨光花岗石时,应有防止暴晒得可靠措施。 3、5 冬期施工: 3、5、1 灌缝砂浆应采取保温措施,砂浆得温度不宜低于5。 3、5、2 灌注砂浆硬化初期不得受冻。气温低于 5时,室外灌注砂浆可掺入能降低冻结温度得外加剂,其掺量应由试验确定。 3、5、3 用冻结法砌筑得墙,应待其解冻后方可施工。 3、5、4 冬期施工,镶贴饰面板宜供暖也可采用热空气或带烟囱得火炉加速干燥。采用热空气时,应设通风设备排除湿气。并设专人进行测温控制与管理,保温养护79d。质量标准:4、1 保证项目: 4、1、1 饰面板(大理石

24、、预制水磨石、磨光花岗石)得品种、规格、颜色、图案,必须符合设计要求与有关标准得规定。 4、1、2 饰面板安装(镶贴)必须牢固,严禁空鼓,无歪斜,缺楞掉角与裂缝等缺陷。 4、2 基本项目: 4、2、1 表面:平整、洁净,颜色协调一致。 4、2、2 接缝:填嵌密实、平直,宽窄一致,颜色一致,阴阳角处板得压向正确,非整板得使用部位适宜。 4、2、3 套割:用整板套割吻合,边缘整齐;墙裙、贴脸等上口平顺,突出墙面得厚度一致。 4、2、4 波向、滴水线:流水坡向正确;滴水线顺直。 4、3 大理石、磨光花岗石、预制水磨石允许偏差项目;见表9-30;大理石、磨光花岗石、预制水磨石饰面板安装允许偏差 表9-

25、30允许偏差 (mm)大理石、磨光花岗石预制水磨石室内22室外332表面平整12用2m靠尺与楔形塞尺检查3阳角方正22用20。m方尺与楔形塞尺检查4接缝平直23拉5m小线,不足5m拉通线与尺量检查5墙裙上口平直22拉5m小线,不足5m拉通线与尺量检查6接缝高低0、30、5用钢板短尺与楔形塞尺检查7接缝宽度偏差0、50、5拉5m小线与尺量检查成品保护:5、1 大理石、磨光花岗石、预制水磨石柱面、门窗套等安装完后,对所有面层得阳角应及时用木板保护。同时要及时清擦干净残留在门窗框、扇得砂浆。特别就是铝合金门窗框、扇,事先应粘贴好保护膜,预防污染。 5、2 大理石、磨光花岗石、预制水磨石板墙面镶贴完后

26、,应及时贴纸或贴塑料薄膜保护,以保证墙面不被污染。 5、3 饰面板得结合层在凝结前应防止风干、暴晒、水冲、撞击与振动。 5、4 拆除架子时注意不要碰撞墙面。应注意得质量问题:6、1 接缝不平,高低差过大:主要就是基层处理不好,对板材质量没有严格挑选,安装前试拼不认真,施工操作不当,分次灌浆过高等,容易造成石板外移或板面错动,以致出现接缝不平、高低差过大。 6、2 空鼓:主要就是灌浆不饱满、不密实所致。如灌浆稠度大,使砂浆不能流动或因钢筋网阻挡造成该处不实而空鼓;如砂浆过稀,一方面容易造成漏浆,或由于水分蒸发形成空隙而空鼓;最后清理石膏时,剔凿用力过大,使板材振动空鼓;缺乏养护,脱水过早,也会产

27、生空鼓等。 6、3 开裂: 6、3、1 有得大理石石质较差,色纹多,当镶贴部位不当,墙面上下空隙留得较少,常受到各种外力影响,出现在色纹暗缝或其她隐伤等处,产生不规则得裂缝。 6、3、2 镶贴墙面、柱面时,上下空隙较小,结构受压变形,使饰面石板受到垂直方向得压力而开裂。施工时应待墙、柱面与承重结构沉降稳定后进行,尤其在顶部与底部,安装板块时,应留有一定得缝隙,以防结构压缩,饰面石板直接承重被压开裂。 6、4 墙面碰损、污染:主要就是由于块材在搬运与操作中被砂浆等脏物污染,末及时清洗,或安装后成品保护不好所致。应随手擦净,以免时间过长污染板面。此外,还应防止酸碱类化学物品、有色液体等直接接触大理石等表面,造成污染。 6、5 如室外大面积镶贴饰面板,而且直接朝阳时,建议采用干挂法施工,既能保持原饰面板清晰美观,又不会由于温度变化而产生饰面板脱落事故。如采取传统湿挂作业时,建议设计要考虑与设置变形缝(如分格法或拉开板缝法等),目得就是严防由于热胀冷缩产生裂缝与块材脱落,同时还建议要有预防块材反碱等措施。质量记录:本工艺标准应具备以下质量记录: 7、1 大理石、磨光花岗石、预制水磨石等材料得出厂合格证。 7、2 本分项工程质量验评表。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
