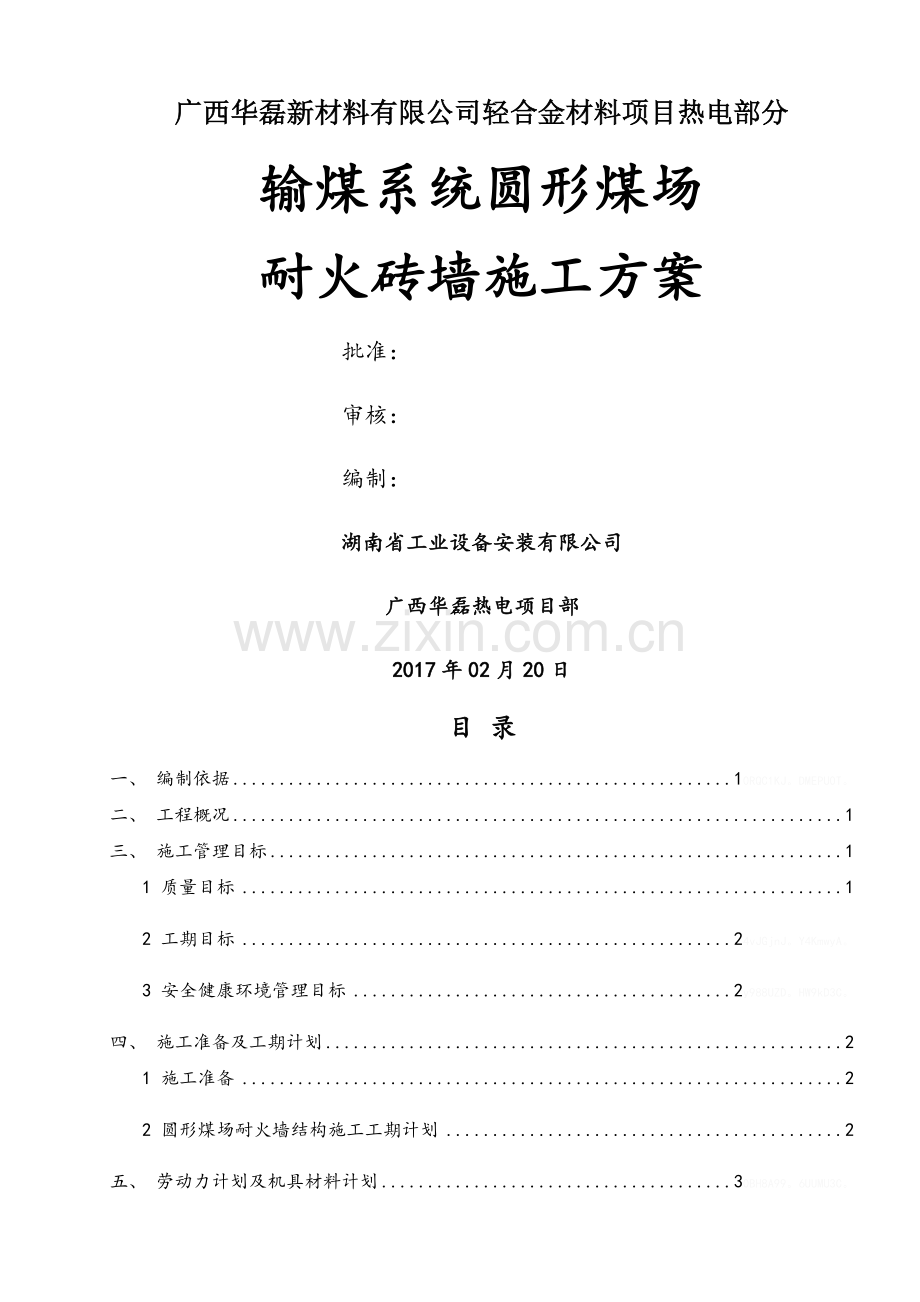

广西华磊新材料有限公司轻合金材料项目热电部分
输煤系统圆形煤场
耐火砖墙施工方案
批准:
审核:
编制:
湖南省工业设备安装有限公司
广西华磊热电项目部
2017年02月20日

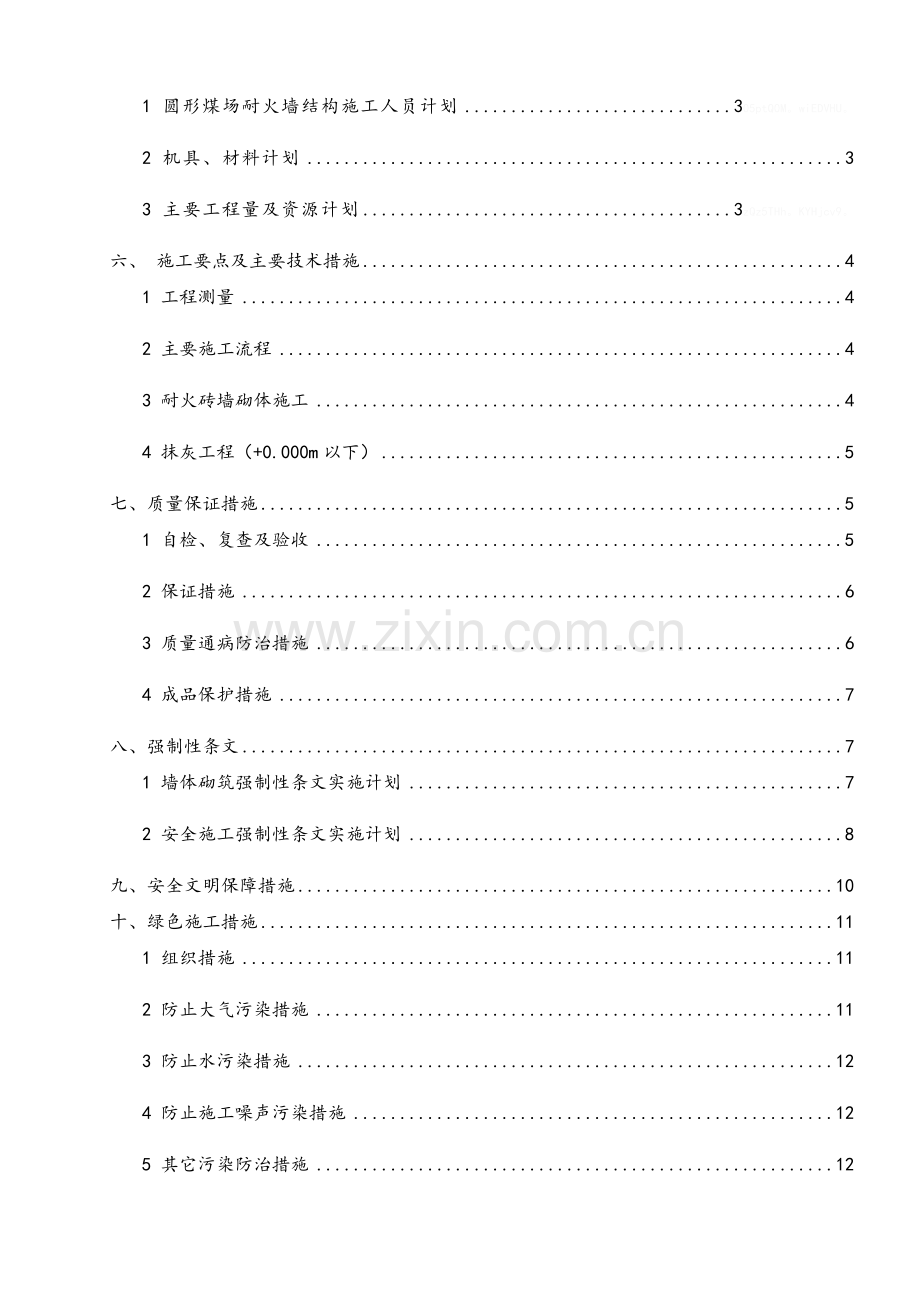

目 录
一、 编制依据 10RQC1KJ。DMEPU0T。
二、 工程概况 1
三、 施工管理目标 1
1 质量目标 1
2 工期目标 24vJGjnJ。Y4KmwyA。
3 安全健康环境管理目标 2y988UZD。HW9kD3C。
四、 施工准备及工期计划 2
1 施工准备 2
2 圆形煤场耐火墙结构施工工期计划 2
五、 劳动力计划及机具材料计划 30BH8A99。6UUMU3C。
1 圆形煤场耐火墙结构施工人员计划 305ptQ0M。wiEDVHU。
2 机具、材料计划 3
3 主要工程量及资源计划 3zQz5THh。KYHjcv9。
六、 施工要点及主要技术措施 4
1 工程测量 4
2 主要施工流程 4
3 耐火砖墙砌体施工 4
4 抹灰工程(+0.000m以下) 5
七、质量保证措施 5
1 自检、复查及验收 5
2 保证措施 6
3 质量通病防治措施 6
4 成品保护措施 7
八、强制性条文 7
1 墙体砌筑强制性条文实施计划 7
2 安全施工强制性条文实施计划 8
九、安全文明保障措施 10
十、绿色施工措施 11
1 组织措施 11
2 防止大气污染措施 11
3 防止水污染措施 12
4 防止施工噪声污染措施 12
5 其它污染防治措施 12
十一、危险源辨识及预控措施 13
十二、应急预案 15
圆形煤场耐火墙砌筑施工方案
圆形煤场耐火砖墙施工方案
一、 编制依据
1 设计施工图纸及设计交底纪要、设计变更;
2 创优实施细则、安全文明施工实施细则;
3 施工现场临时用电安全技术规范 JGJ 46-2005;
4 建筑机械使用安全技术规程 JGJ 33-2012;
5 混凝土结构工程施工质量验收规范 GB 50204-2015;
6 《建筑施工手册》第四版;
7 《建筑施工钢管脚手架安全技术规范》 JGJ 130—2011;
8 《质量管理程序文件(E版)》;
9 《砖砌体结构工程施工质量验算规范》(GB50203—2011)
10 《建筑工程施工质量验收统一标准》GB 50300-2013;
11 《建筑工程质量通病防治手册》;
12 《建筑施工模板安全技术规范》JGJ162-2008;
13 《建筑施工高处作业安全技术规范》JGJ 80-2016;
14 《混凝土结构设计规范》GB50010-2010;
15 《建筑施工安全检查标准》JGJ59-2011;
16 《建筑施工模板安全技术规范》JGJ162-2008;
17 电力建设安全工作规程 第1部分 火力发电厂 DL 5009.1-2014
二、工程概况
本工程为封闭圆形煤场挡煤墙内侧耐火砖砌体隔热层,沿挡煤墙内侧一周设置,门洞及其两侧共27°范围(约28米宽)不设置耐火砖。耐火砖砌体两端部各设置一个240×240mm构造柱,共两个。构造柱顶+15m,沿挡煤墙竖向方向设置240×200圈梁,第一层圈梁标高+2m,以上每层圈梁标高分别为:+4.5m、+7.0m、+9.0m、+11.0m、+13.0m、+15.0m米设置一道,共计7道圈梁,圈梁与挡煤墙设置拉结筋,采用φ6@500进行设置。圈梁及构造柱采用C25混凝土,压顶采用C35耐火混凝土,砌筑采用普通砂浆砌筑。耐火砖砌体隔热层及圈梁每隔27°设一道20mm宽伸缩缝,伸缩缝用耐火矿棉堵塞,表层用胶泥密封。耐火砖砌体强度等级不低于MU10,砌筑砂浆等级不低于M5,导热系数不大于0.45W/(m·k)。若对砌块要求有变化时,以业主、设计、监理回复为准。6Bs1VaJ。F1Opz1q。
三、施工管理目标
1 质量目标
达到设计技术要求和工程施工质量验收规范投产标准;
确保机组高水平达标投产,实现即投产、即稳定,争创电力行业优质工程。
2 工期目标
按二级网络计划要求完成
3 安全健康环境管理目标
不发生一般及以上人身死亡事故;
不发生一般及以上机械、设备事故(含施工和生产设备);
不发生一般及以上火灾事故;
不发生一般及以上环境污染事故;
不发生违反《劳动合同法》有关规定的事件;
不发生轻伤及以上事故;
实现“零事故、零伤害、零污染”。
四、施工准备及工期计划
1 施工准备
(1)现场 “三通一平”已完成。
(2)现场施工临建已布置好,具备使用条件。
(3)分部分项已经相关部门复检并办理完隐蔽验收记录,满足下道工序要求,满足砌筑条件。
(4)施工材料已复检及料具已到位,满足施工需要。
(6)特殊工种人员必须进行入场教育培训,持证上岗。
(7)施工图纸及相关技术变更、技术资料已会同业主、监理、涉及进行审查,符合规范及设计意图,具备施工条件。a9jhCrY。16aWSPH。
2 圆形煤场耐火砖墙施工工期计划
工期计划
开始时间:2017.02.19
完成时间:2017.04.20
总工期:60天
详细施工计划表
序号
项目
开始时间
完成时间
备注
一
圆形煤场耐火砖墙
2017-02-19
2017-04-20
1
耐火砖墙-0.5m—+2.0m
2017-02-19
2017-02-26
2
耐火砖墙+2.0m—+4.5m
2017-02-27
2017-03-06
3
耐火砖墙+4.5m—+7.0m
2017-03-07
2017-03-14
4
耐火砖墙+7.0m—+9.0m
2017-03-15
2017-03-22
5
耐火砖墙+9.0m—+11m
2017-03-23
2017-03-30
6
耐火砖墙+11m—+13m
2017-03-31
2017-04-07
7
耐火砖墙+13m—+15m
2017-04-08
2017-04-15
8
耐火混凝土
2017-04-16
2017-04-20
五、劳动力计划及机具材料计划
1 圆形煤场耐火墙结构施工人员计划
序号
工种名称
单位
人数
备注
1
工程队长
人
1
2
工程副队长
人
1
3
技术人员
人
2
4
质检员
人
1
5
安全员
人
1
持证上岗
6
材料员
人
1
7
库工
人
1
8
电工
人
2
持证上岗
9
木工
人
2
10
钢筋工
人
4
11
浇筑工
人
5
12
砌筑工
人
22
持证上岗
13
配合工种
人
10
14
测量工
人
1
2 机具、材料计划
序号
机具名称
型号
数量
备注
1
钢筋切断机
WJ-40
1台
2
钢筋弯钢机
CJS-40
1台
3
钢筋调直机
1台
4
插入式振动器
2台
5
砂浆搅拌机
1台
3主要工程量及资源计划
序号
名称
单位
工程量
备注
1
耐火砖
m3
1175
2
耐火混凝土
m3
45
3
圈梁、构造柱混凝土
m3
120
六、施工要点及主要技术措施
1工程测量
1.1平面测量控制
根据现场实际情况,本次测量控制主要为水平控制和垂直度控制,为保证砌筑的水平,在圆形煤场挡煤墙上间隔10米设置标高控制点,并用油漆标注清晰;垂直度控制采用2斤重的线坠在15米位置进行通长控制。8935ygZ。pYxEaTz。
2主要施工流程
基底清理 → 标高、垂直度控制 → 圈梁打孔植筋 →植筋拉拔试验→-0.5~2米墙体砌筑→2米层圈梁施工→2~4.5米墙体砌筑→以此类推至15米层混凝土压顶浇筑完成。fkmvbMm。QJqwiUI。
3耐火砖墙砌体施工
3.1 原材料选择:见工作联系单编号:HNGY-OTJ-C01-1-018。选择轻质保温砖,砂浆采用普通砂浆。xdz0nSY。E4G0j1q。
3.2 耐火材料施工技术要求:
3.2.1 墙体所使用的砖必须符合设计和施工规范规定,进场前应做抗压试验及外观检查,合格后方可使用,砌筑用砂浆必须由实验室根据原材料情况开具砂浆配合比,其品种和强度必须符合设计要求。砌筑前24小时应浇水湿润,含水率控制在10%~15%,侵入深度1.5~2mm。砌筑时先在基础上弹出控制轴线,混凝土表面的杂物应清理干净,并浇水润湿,对局部不平处用C20的细石混凝土找平。在转角处、交接处立好皮数杆,在皮数杆之间拉准线,依准线逐皮砌筑。TyzSiF9。2OMHEsc。
3.2.2 开始砌筑时要先进行摆砖,排除灰缝宽度。摆砖时应注意砖垛对灰缝的影响,同时要考虑间墙的组砌方法,以及七分头砖、半砖等砌在何处为好,务必使各匹砖的竖缝相互错开。在同一墙面上各部位的组砌方法应统一,并使上下一致。YMuortu。qZZGtJX。
3.2.3 砌筑时应采用“三一”砌砖法,即一铲灰、一块砖、揉一揉的操作方法。
3.2.4 砌筑采用“一顺一丁”砌筑法。砖墙灰缝控制在10mm左右,不得大于12mm,也不应小于8mm。水平灰缝砂浆饱满度不得小于80%,竖缝采用挤浆法,不得出现透明缝,严禁用水冲浆灌缝。砖墙转角处价砌七分头,七分头砖的顺面方向依次砌顺砖,丁面依次砌丁砖。FgEpqft。SWgMWHj。
3.2.5 砌筑要求:横平竖直、砂浆饱满、组砌得当、接搓可靠,必须对砂浆缝勾缝处理。
4抹灰工程(+0.000m以下)
4.1 基层处理:砖墙面基层抹灰前要清理干净、提前24小时对基层面洒水湿润充分,对凹凸不平的墙面须剔凿平整,凹处用1:3水泥砂浆填实找平,砖墙面脚手架孔和其他孔洞,在抹灰前填堵抹平。ukFYxzE。ELmc6UT。
4.2 抹灰前,先找好规矩,横线找平立线吊垂,弹出准线,并用托线板检查基层墙面平整度及垂直度,以大致确定抹灰层厚度,在墙的上角两边(距墙顶200mm位置)开始按抹灰层厚度各做一个标准灰饼(灰饼厚度以墙面平整度及垂直度决定),然后根据两个灰饼用线锤挂垂线做墙面下角的两个灰饼,厚度以垂直为准,待灰饼稍干后,拉通线冲筋,用铝合金靠尺刮平,厚度与灰饼相平;在门窗口、垛角处要补做灰饼;当墙面面积较大时,要加做冲筋带,以保证墙面的整体平整度;冲筋带达到一定强度后(大约1天),进行底层抹灰,第一遍1:3水泥砂打底,稍干后用刷子扫出线路或划出纹道,待底灰达到7-8成干时再抹第二遍1:2.5水泥砂浆面层并压实抹光。抹灰时,除控制好墙面垂直度及平整度外,同时要控制好阴阳角的垂直与方正。EE7LEwG。da8AApU。
七、质量保证措施
1 自检、复查及验收
专业班组在完成任务中,班组长要组织进行自检;完成任务后,工长负责组织复查;技术负责人进行最后验收,施行“三检制”。NYEmRWn。IqcArvd。
1.1工程中使用的所有材料均要先查验出厂合格证及检测报告,砂、石、水泥、钢筋等材料要对到货进行现场抽检,确保材料合格后方可用到工程中去。2wxEXT2。TNZu0tr。
1.2施工前组织施工人员进行详细安全、技术交底和施工措施学习,明确工程的技术要求和质量标准。
1.3钢筋的品种、规格、型号、数量、尺寸必须符合设计要求,不得使用冷拉钢筋。
1.4图中所有预埋管(件)等均应按设计图纸中所标注的尺寸正确埋设。并应有可靠的措施防止施工过程中及混凝土浇灌过程中发生偏差。45KLG7m。0aY0hDw。
1.5填充墙砌至接近梁底、板底时,应留有一定的空隙,间隔7天后方可补砌挤紧。
1.6施工质量标准
1
砌筑
轴线位移
≤10mm
垂直度每层
≤5
垂直度全高
≤20
表面平整度
≤8mm
门窗洞口高宽
± 5mm
外墙上下窗口偏移
≤ 20mm
2
抹灰
表面平整度
≤4
阴阳角垂直度
≤4
立面垂直度
≤5
阴阳角方正
≤4
分隔条平直度
≤3
2 保证措施
2.1 从教育着手,提高全员质量意识,明确岗位质量责任,实行质量终身责任制。
2.2 严格工序检验,抓好过程控制。
2.3 施工前做好:
(1)设计图纸会审;
(2)控制点复测;
(3)编制施工方案,经监理部审定后实施;
(4)按《单位工程开工报审表》(电建规工程编号为14)报送开工申请。
2.4 施工阶段做好:
(1)技术交底;
(2)材料控制:原材料检验合格后采用,要经监理部认可后施工。
(3)设备控制:用于施工的机具达到完好状态。
(4)计量控制;计量器具应经校对,其误差在允许范围内。
(5)做好现场文明施工;
(6)施工员做好施工记录。
2.5 认真实行“三检制”(自检、互检、交接检)和必须的报验手续,认可后方可施工。
3 质量通病防治措施
3.1墙体砌筑每天不得超过1.8m;
3.2技术人员要随时检查砌筑质量:墙体砌筑应横平竖直,上下匹砖应错缝搭接,严禁出现3匹砖以上的通缝,砂浆饱满度应达80%以上;PLMCzO3。rCoYUIJ。
3.3灰饼做好后要用2m靠尺逐点检查其平整度,不符合规范要求的必须重做;
3.4压顶安装前要在墙体上弹出水平控制线,保证压顶安装水平;
3.5围墙泄水孔采用专用开孔器钻孔,保证每段墙体泄水孔在一个水平面上;
3.5砌筑及抹灰用的砂浆要严格按照配合比施工,并随时抽查。
4 成品保护措施
4.1 砌块在运输、装卸过程中,严禁抛掷和倾倒,防止损坏棱角边,并计算好各房间的用量,分别码放整齐。搭拆脚手架时不要碰坏已砌墙体和门窗口角。P5IY0C7。kqa9g8Y。
4.2 在和机电专业配合时,必须提前了解预留洞口的位置和大小以及管道安装的时间,设备槽孔以预留为主,尽量减少剔凿,必要时剔凿设备孔槽不得乱剔硬凿损坏,可划准尺寸用机械切割。如造成墙体砌块松动,必须进行补强处理。GSPKLs4。7FToUS5。
4.3 严禁在地面上拌制砂浆及直接在地面上堆放砂浆,并及时清理落地砂浆,以免与地面黏结,影响下道工序施工。砌墙时应避免砂浆溅脏墙面;落地砂浆及时清除,收集再用,以免与地面粘结,影响下道工序施工。在混凝土构造柱、圈梁浇筑混凝土时周围应进行遮盖,保持墙面清洁。BjHyDNH。ZXvU3Qd。
4.4 拆除脚手架及搬运料具时,必须注意不得碰撞已砌好墙体、门窗口角和已完成的机电设备、管线、埋件。
4.5 墙体拉结筋、构造柱钢筋及各种预埋件,暖卫、电气管线等,必须应注意保护,不得任意拆改或损坏。
八、强制性条文
1墙体砌筑强制性条文实施计划
1.1水泥进场使用前,应分批对其强度、安定性进行复验。检验批应以同一生产厂家、同一编号为一批。当在使用中对水泥质量有怀疑或水泥出厂超过三个月( 快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。不同品种的水泥不得混合使用。C3S994G。LsNpcdD。
1.2凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。有机塑化剂应有砌体强度的型式检验报告。rmvpYxg。qlBzII0。
1.3砖和砂浆的强度等级必须符合设计要求。
1.4砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。
1.5冬期施工所用材料应符合下列规定:
1.5.1拌制砂浆用砂,不得含有冰块和大于10mm的冻结块;
1.5.2砌体用砖或其他块材不得遭水浸冻。
1.6砌筑砂浆稠度、分层度、试配抗压强度必须同时符合要求。
1.7砌筑砂浆的分层度不得大于30mm。
2 安全施工强制性条文实施计划
2.1 施工用电
安装、维修或拆除临时用电工程,必须由电工完成。电工等级应同工程的难易程度和技术复杂性相适应。在施工现场专用的中性点直接接地的电力线路中必须采用TN——S接零保护系统。电气设备的金属外壳必须与专用保护零线连接。专用保护零线(简称保护零线)应由工作接地线、配电室的零线或第一级漏电保护器电源侧的零钱引出。当施工现场与外电线路共享同一供电系统时,电气设备应根据当地的要求作保护接零,或作保护接地。不得一部分设备作保护接零,另一部分设备作保护接地。施工现场的电力系统严禁利用大地作相线或零线。DMN4Et4。vLZdslb。
正常情况时,下列电气设备不带电的外露导电部分,应做保护接零:电机、变压器、电器、照明器具、手持电动工具的金属外壳;电气设备传动装置的金属部件;配电屏与控制屏的金属框架。 sX1Ssrw。WhSWdzx。
施工现场所有用电设备,除作保持接零外,必须在设备负荷线的首端处设置漏电保护装置。配电屏(盘)或配电线路维修时,应悬挂停电标志牌。停、送电必须由专人负责。pNwuJJH。GaCGyiL。
架空线必须采用绝缘铜线或绝缘铝线。架空线必须设在专用电杆上,严禁架设在树木、脚手架上。电缆干线应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。电缆穿越建筑物、构筑物、道路、易受机械损伤的场所及引出地面从2m高度至地下0.2m处,必须加设防护套管。橡皮电缆架空敷设时,应沿墙壁或电杆设置,并用绝缘子固定,严禁使用金属裸线作绑线。固定点间距应保证橡皮电缆能承受自重所带来的荷重。橡皮电缆的最大弧垂距地不得小于2.5m。5mh7A60。8huygh9。
配电箱、开关箱应装设在干燥、通风及常温场所;不得装设在有严重损伤作用的瓦斯、烟气、蒸汽、液体及其它有害介质中。不得装设在易受外来固体物撞击、强烈振动,液体侵溅及热源烘烤的场所。否则,须作特殊防护处理。配电箱和开关箱的金属箱体、金属电器安装板以及箱内电器的不应带电金属底座、外壳等必须作保护接零。保护零线应通过接线端子板连接。配电箱、开关箱必须防雨、防尘配电器、开关箱内的电器必须可靠完好,不准使用破损、不合格的电器。每台用电设备应有各自专用的开关箱,必须实行“一机一闸”制,严禁用同一个开关电器直接控制二台及二台以上用电设备(含插座)。开关箱中必须装设漏电保护器。开关箱内的漏电保护器的额定漏电动作电流应不大于3OmA,额定漏电动作时间应小于0.1S。配电箱、开关箱中导线的进线口和出线口应设在箱体的下底面,严禁设在箱体的上项面侧面、后面或箱门处。进、出线应加护套分路成束并做防水弯,导线束不得与箱体进、出口直接接触。移动式配电箱和开关箱的进、出线必须采用橡皮绝缘电缆。进入开关箱的电源线,严禁用插销连接。对配电箱,开关箱进行检查、维修时,必须将其前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。0wfmIfm。lCGvFZN。
送电操作顺序为:总配电箱——分配电箱——开关箱;停电操作顺序为:开关箱——分配电箱——总配电箱(出现电气故障的紧急情况除外)。x0IkHyA。1rax6Uf。
2.2 高处作业
施工前,应逐级进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。高处作业中的安全标志、工具、仪表、电气设施和各种设备,必须在施工前加以检查,确认其完好,方能投入使用。攀登和悬空高处作业人员以及搭设高处作业安全设施的人员,必须经过专业技术培训 及专业考试合格,持证上岗,并必须定期进行体格检查。3X31wEg。YarAhRp。
施工中对高处作业的安全技术设施,发现有缺陷和隐患时,必须及时解决;危及人身安全时,必须停止作业。雨天进行高处作业时,必须采取可靠的防滑措施。遇有六级以上强风、浓雾等恶劣气候,不得进行露天攀登与悬空高处作业。暴雨后,应对高处作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。6JNLjuq。MvS27gx。
施工现场通道附近的各类洞口与坑槽等处,除设置防护设施与安全标志外,夜间还应设红灯示警。攀登的用具,结构构造上必须牢固可靠。供人上下的踏板其使用荷载不应大于100N。当梯面上有特殊作业,重量超过上述荷载时,应按实际情况加以验算。作业人员应从规定的通道上下,不得在通道之间等非规定通道进行攀登,也不得任意利用吊车臂架等施工设备进行攀登。上下梯子时,必须面向梯子,且不得手持器物。悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护栏网、栏杆或其它安全设施。PQ8tJs9。kwHlxMx。
安全防护设施的验收应按类别逐项查验,并作出验收记录。凡不符合规定者,必须修整合格后再行查验。施工工期内还应定期进行抽查。9lV9knZ。YVIsLrq。
2.3 机械使用
严禁拆除机械设备上的自动控制机构、力矩限位器等安全装置,及监测指示、仪表、警报器等自动报警、信号装置。其调试和故障的排除应由专业人员负责进行。新购或经过大修、改装和拆卸后重新安装的机械设备,必须按原厂说明书的要求进行测试和试运转。处在运行和运转中的机械严禁对其进行维修、保养或调整等作业。CMKFzB1。5UJJCwr。
机械设备的操作人员必须身体健康,并经过专业培训考试合格,在取得有关部门颁发的操作证或驾驶执照、司炉证、特殊工种操作证后,方可独立操作。学员必须在师傅的指导下进行操作。操作人员必须配备适用的安全防护用品,并严格贯彻执行《中华人民共和国环境保护法(试行)》。hvC2lhj。BNyVaiC。
起重机:的指挥人员必须经过培训取得合格证后,方可担任指挥。作业时应与操作人员密切配合。操作人员应严格执行指挥人员的信号,如信号不清或错误时,操作人员可拒绝执行。如果由于指挥失误而造成事故,应由指挥人员负责。起重机的变幅指示器、力矩限制器以及各种行程限位开关等安全保护装置,必须齐全完整、灵敏可靠,不得随意调整和拆除。严禁用限位装置代替操纵机构。起重机作业时,重物下方不得有人停留或通过。严禁用非载人起重机载运人员。起重机械必须按规定的起重性能作业,不得超载荷和起吊不明重量的对象。在特殊情况下需超载荷使用时,必须有保证安全的技术措施,经企业技术负责人批准,有专人在现场监护下,方可起吊。严禁使用起重机进行斜拉、斜吊和起吊地下埋设或凝结在地面上的重物。现场浇注的混凝土构件或模板,必须全部松动后方可起吊。80VynPA。rFT8zYc。
载重汽车:不得人货混装。因工作必须搭人时,人所在位置不得在货物之间或货物与前车厢板间隙内,严禁攀爬或坐卧在货物上面。载重汽车装载易燃品、危险品或爆炸品时应按“爆炸物品管理条例”执行。除必要的行车人员外,不得搭乘其它人员。ezEdHAi。glPZaip。
混凝土振捣器:作业转移时,电动机的导线应保持有足够的长度和松度。严禁用电源线拖拉振捣器。混凝土振捣器操作人员必须穿戴绝缘胶鞋和绝缘手套。3yK8s8T。WWjhnJp。
木工机械:工作场所应备有齐全可靠的消防器材。严禁在工作场所吸烟和有其它明火,并不得存放油、棉纱等易燃品。木工带锯机作业中,操作人员应站在带锯机的两侧,跑车开动后,行程范围内的轨道周围不准站人,严禁在运行中上、下跑车。xbtUesI。7p6ZMq0。
九、安全文明保障措施
1 设立专职安全员,负责安全生产的监督管理工作。
2 认真进行三级安全教育,特种作业人员经安全技术培训,持证上岗。
3 教育全体施工人员,认真树立“安全第一,预防为主,综合治理”的指导思想。
4 明确各级人员的安全生产职责,做到各负其责,各司其职,层层把关。
5 推行以项目经理为安全第一责任人,安全主任和施工队分管安全的队长为安全直接责任人,班组兼职安全员责任到岗,分工协作的安全生产责任制。eI4orSZ。8Je88zH。
6 认真做好安全技术交底做到“不伤害自己,不伤害别人,不被别人伤害”。
7 工地主要进口和明显处必须立有标牌,现场设临时铁丝网围护,现场道路必须平整、畅通,做好排水措施,现场划定责任区,保证场容清洁、整齐、平面存置合理。ABhRELj。waN31Q7。
8 电气设备,避雷针接地均应符合规定。
9 垂直运输系统健全班组检查制度,勤检查,及时维修。
10 进入现场施工人员必须戴好安全帽。
11 所用机械实行一机一闸,必须有接地保护。
12 施工用电要有接地保护,不能使用有裸露的电线。
13 夜间施工必须有足够的照明与亮度。
14 使用震动棒应穿胶鞋,湿手不得接触开关,电源线不得有破皮漏电。
15 电焊机外壳必须接地良好,其电源的装拆由电工进行。
16 电焊机要设单独的开关,开关应放在防雨的闸箱内,拉合时应戴手套侧向操作。
17 焊钳与把线必须绝缘良好,连接牢固,更换焊条应戴手套。在潮湿地点工作,应站在绝缘胶板或木板上。
18 更换场地移动把线时,应切断电源,并不得手持把线爬梯登高。
19 多台焊机在一起集中施焊时,焊接平台或焊件必须接地,并应有隔光板。
20 施焊场地周围应清除易燃易爆物品,或进行覆盖、隔离。
21 工作结束,应切断焊机电源,并检查操作地点,确认无起火危险后,方可离开。
22 移动电焊机时,应切断电源,不得用拖拉电缆的方法移动电焊机。如焊接中突然停电,应切断电源。
十、绿色施工措施
为了保护和改善生活环境与生态环境,防止由于建筑施工造成的作业污染和扰民,保障建筑工地附近居民和施工人员的身体健康,施工单位应努力做好环境保护工作。CndBDEL。yWb6KLF。
1 组织措施
施工期间对环境进行保护是业主对承包商的要求,也是承包商的自身职责。施工单位应根据企业管理标推、国家省市规定、业主要求,结合工程的具体情况制定本工程《环境保护实施细则》,以细则的各项具体规定作为统一和规范全体施工人员的行为准则。LtlkeZ9。u7l1H9Q。
同时,委派专门的环境保护工作人员,全面负责本项目的环境保护工作。
加强环保教育和激励措施,把环保作为全体施工人员的上岗教育内容之一,提高环保意识。对违反环保的班组和个人进行处罚。MFUYSn3。6B3tz0A。
2 防止大气污染措施
(1)清理施工垃圾时使用容器吊运,严禁随意凌空抛撤造成扬尘。施工垃圾及时清运,清运时,适量洒水减少扬尘。nFUByZp。BupK0Te。
(2)施工道路采用硬化,并随时清扫洒水,减少道路扬尘。
(3)工地上使用的各类柴油、汽油机械执行相关污染物排放标准,不使用气体排放超标的机械。
(4)易飞扬的细颗粒散体材料尽量库内存放,如露天存放时采用严密苫盖。运输和卸运时防止遗洒飞扬。
(5)在施工区禁火焚烧有毒、有恶臭物体。
3 防止水污染措施
(1)合理设置排水明沟、排水管,道路及场地适当放坡,做到污水不外流,场内无积水。
(2)未经处理的泥浆水,严禁直接排入城市排水设施和河流。所有排水均要求达到国家排放标准。
(3)禁止将有毒有害废弃物用作土方回填,以免污染地下水和环境。
4 防止施工噪声污染措施
(1)作业时尽量控制噪音影响,对噪声过大的设备尽可能不用或少用。在施工中采取防护等措施,把噪音降低到最低限度。hHAaKA9。3YvIg59。
(2)对强噪声机械(如搅拌机、电锯、电刨、砂轮机等)设置封闭的操作棚,以减少噪声的扩散。
(3)在施工现场倡导文明施工,尽量减少人为的大声喧哗,不使用高音喇叭或怪音喇叭,增强全体施工人员防噪声扰民的自觉意识。RHUWH6a。3X7iY9n。
5 其它污染防治措施
(1)施工现场环境卫生落实分工包干。制定卫生管理制度,设专职现场自治员二名,建筑垃圾做到集中堆放,生活垃圾设专门垃圾箱,并加盖,每日清运。确保生活区、作业区保持整洁环境。9YaZiz5。tg5cn0B。
(2)合理修建临时厕所,不准随地大小便,厕所内设冲水设施,制定保洁制度。
(3)在现场大门内两侧、办公、生活、作业区空余地方,合理布置绿化设施,做到美化环境。
(4)砂石料等散装物品车辆全封闭运输,车辆不超载运输。在施工现场设置冲洗水枪,车辆做到净车出场,避免在场内外道路上“抛、洒、滴、漏”。XZ4SaJh。EQJrBrK。
(5)保护好施工周围的树木、绿化,防止损坏。
(6)如在挖土等施工中发现文物等,立即停止施工.保护好现场,并及时报告文物局等有关单位。
(7)多余土方在规定时间、规定路线、规定地点弃土,严禁乱倒乱堆。
(8)加强对作业人员的环保意识教育,防止不必要的噪声产生,最大限度减少施工噪声污染。
(9)组织专人对于施工场地及道路定期维护、清扫、洒水,降低灰尘对环境的污染。班组必须做到操作落手清,随作随清,物尽其用,防止尘土飞扬、泥浆洒漏、污水外流。bW1xqmH。3sdHA1H。
十一、危险源辨识及预控措施
安全控制情况危害因素辩识及控制措施表
序号
作业活动
危害因素
可能导致的事故
有效控制措施
1
脚手架搭设、拆除
未持证上岗
高处坠落
未持证人员严禁从事脚手架搭、拆工作
2
作业面未铺设跳板
高处坠落
施工人员在作业过程中必须按有关规定铺设跳板作业
3
未拴挂好安全带
高处坠落
作业人员作业时必须拴挂好安全带
4
上下抛掷材料
落物伤人
作业人员作业时严禁上下抛掷材料
5
酒后作业
高处坠落
严禁作业人员酒后进入施工现场
6
夜间施工照明不充分
高处坠落
严禁夜间从事脚手架搭、拆工作
7
未设监护人
落物伤人
作业人员在作业过程中必须设监护人,严禁无关人员进入警戒区域内
8
模板安、拆
作业面未铺设跳板
高处坠落
施工人员在作业过程中必须按有关规定铺设跳板作业
9
未拴挂好安全带
高处坠落
作业人员作业时必须拴挂好安全带
10
上下抛掷材料
落物伤人
作业人员作业时严禁上下抛掷材料
11
未设监护人
落物伤人
作业人员在作业过程中必须设监护人,严禁无关人员进入警戒区域内
12
酒后作业
高处坠落
严禁作业人员酒后进入施工现场
13
夜间施工照明不充分
高处坠落
施工前,必须由专业电工统一布设充分的照明,严禁照明不充分时从事夜间施工
14
钢筋制作、安装
未持证上岗
机械伤人
未持证人员严禁从事钢筋制作和安装工作
15
作业面未铺设跳板
高处坠落
施工人员在作业过程中必须按规定铺设跳板作业
16
钢筋操作架未搭设、或搭设不规范
高处坠落
施工人员在作业过程中必须按规定搭设操作架
17
未拴挂好安全带
高处坠落
作业人员作业时必须拴挂好安全带
18
上下抛掷材料
落物伤人
作业人员作业时严禁上下抛掷材料
19
钢筋骨架绑扎时未设临时支撑
坍塌
钢筋骨架绑扎前必须按要求设置临时支撑。
20
混凝土浇筑
作业面未铺设跳板
高处坠落
施工人员在作业过程中必须按有关规定铺设跳板作业
21
未拴挂好安全带
高处坠落
作业人员作业时必须拴挂好安全带
22
酒后作业
高处坠落
严禁作业人员酒后进入施工现场
23
夜间施工照明不充分
高处坠落
施工前,必须由专业电工统一布设充分的照明,严禁照明不充分时从事夜间施工
24
施工用电
电工无证上岗
触电
由专业电工负责用电管理
25
配电箱及开关箱安装
触电
(1)配电箱、开关箱的电源进线端严禁采用插头和插座做活动连接。 移动式配电箱、开关箱的进、出线应采用橡皮护套绝缘电缆,不得有接头。(4)漏电保护器应装设在总配电箱、 开关箱靠近负荷的一侧, 且不得用于启动电气设备的操作。 开关箱中漏电保护器的额定漏电动作电流不应大于 30mA,额定漏电动作时间不应大于 0.1s。
26
机械安全护罩不齐或损坏
机械伤害、触电
机械必须配备安全护罩。
27
机械未接地或接地不合格
触电
机械应接地必须按要求接地或接零
十二、应急预案
应急预案详见输煤系统应急预案
