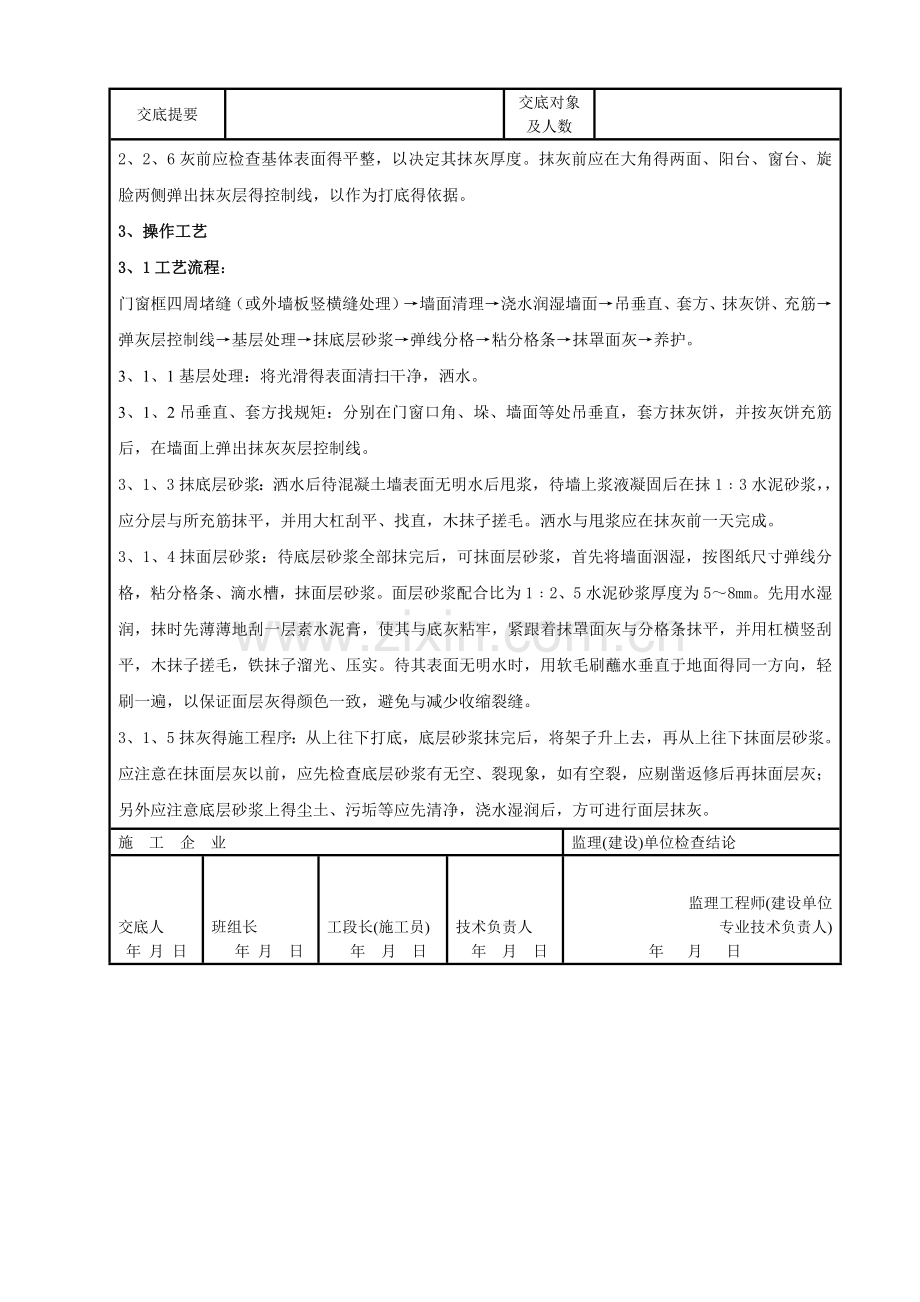

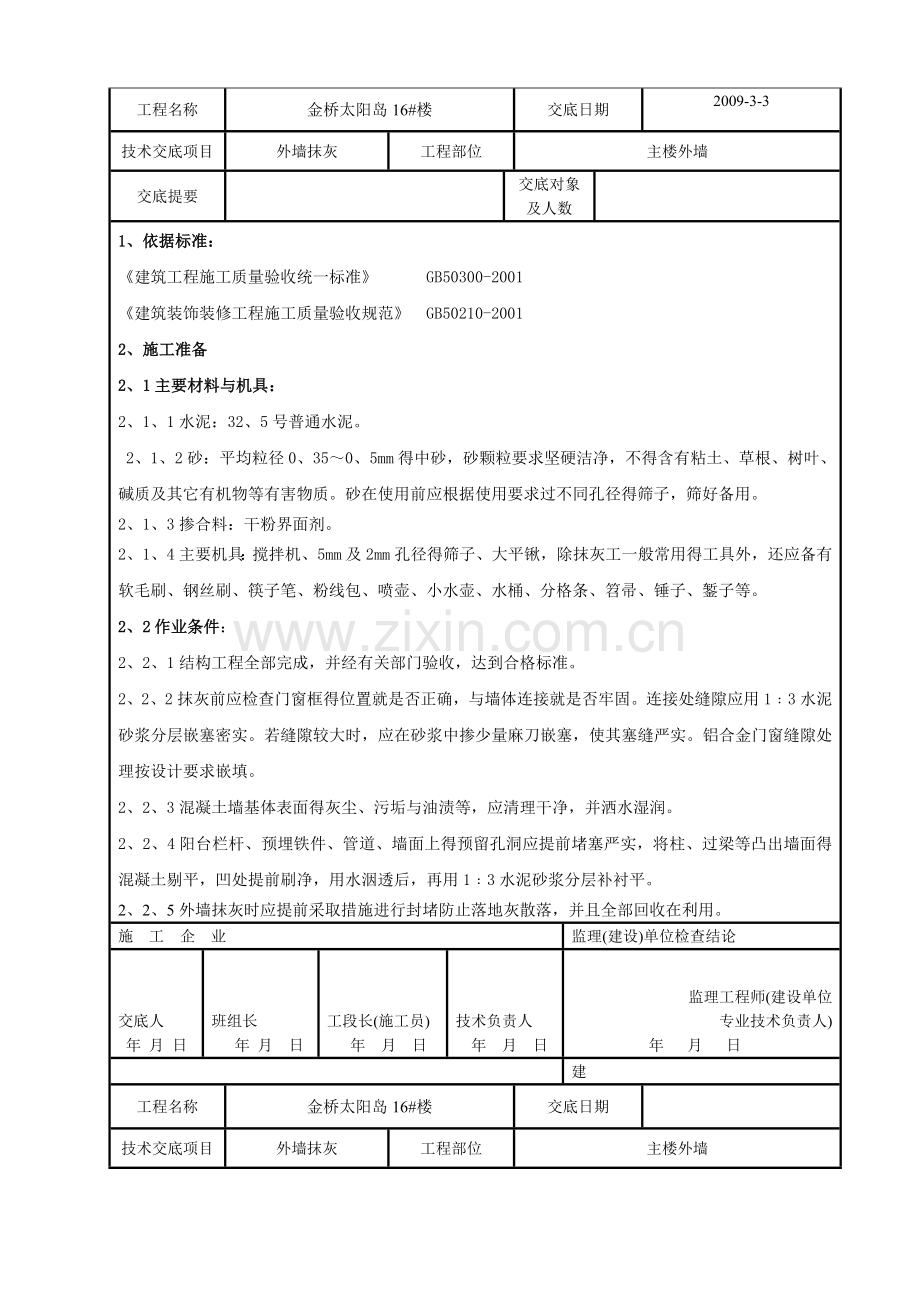

资源描述
工程名称
金桥太阳岛16#楼
交底日期
(替代B 1019)
2009-3-3
技术交底项目
外墙抹灰
工程部位
主楼外墙
交底提要
交底对象及人数
1、依据标准:
《建筑工程施工质量验收统一标准》 GB50300-2001
《建筑装饰装修工程施工质量验收规范》 GB50210-2001
2、施工准备
2、1主要材料与机具:
2、1、1水泥:32、5号普通水泥。
2、1、2砂:平均粒径0、35~0、5mm得中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过不同孔径得筛子,筛好备用。
2、1、3掺合料:干粉界面剂。
2、1、4主要机具:搅拌机、5mm及2mm孔径得筛子、大平锹,除抹灰工一般常用得工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。
2、2作业条件:
2、2、1结构工程全部完成,并经有关部门验收,达到合格标准。
2、2、2抹灰前应检查门窗框得位置就是否正确,与墙体连接就是否牢固。连接处缝隙应用1﹕3水泥砂浆分层嵌塞密实。若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝严实。铝合金门窗缝隙处理按设计要求嵌填。
2、2、3混凝土墙基体表面得灰尘、污垢与油渍等,应清理干净,并洒水湿润。
2、2、4阳台栏杆、预埋铁件、管道、墙面上得预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面得混凝土剔平,凹处提前刷净,用水洇透后,再用1﹕3水泥砂浆分层补衬平。
2、2、5外墙抹灰时应提前采取措施进行封堵防止落地灰散落,并且全部回收在利用。
施 工 企 业
监理(建设)单位检查结论
交底人
年 月 日
班组长
年 月 日
工段长(施工员)
年 月 日
技术负责人
年 月 日
监理工程师(建设单位
专业技术负责人)
年 月 日
建
工程名称
金桥太阳岛16#楼
交底日期
技术交底项目
外墙抹灰
工程部位
主楼外墙
交底提要
交底对象及人数
2、2、6灰前应检查基体表面得平整,以决定其抹灰厚度。抹灰前应在大角得两面、阳台、窗台、旋脸两侧弹出抹灰层得控制线,以作为打底得依据。
3、操作工艺
3、1工艺流程:
门窗框四周堵缝(或外墙板竖横缝处理)→墙面清理→浇水润湿墙面→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理→抹底层砂浆→弹线分格→粘分格条→抹罩面灰→养护。
3、1、1基层处理:将光滑得表面清扫干净,洒水。
3、1、2吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。
3、1、3抹底层砂浆:洒水后待混凝土墙表面无明水后甩浆,待墙上浆液凝固后在抹1﹕3水泥砂浆,,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。洒水与甩浆应在抹灰前一天完成。
3、1、4抹面层砂浆:待底层砂浆全部抹完后,可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘分格条、滴水槽,抹面层砂浆。面层砂浆配合比为1﹕2、5水泥砂浆厚度为5~8mm。先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直于地面得同一方向,轻刷一遍,以保证面层灰得颜色一致,避免与减少收缩裂缝。
3、1、5抹灰得施工程序:从上往下打底,底层砂浆抹完后,将架子升上去,再从上往下抹面层砂浆。应注意在抹面层灰以前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上得尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。
施 工 企 业
监理(建设)单位检查结论
交底人
年 月 日
班组长
年 月 日
工段长(施工员)
年 月 日
技术负责人
年 月 日
监理工程师(建设单位
专业技术负责人)
年 月 日
3、1、6滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶与突出墙面等部位,上面应做出流水坡度,下面应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不应小于40mm,滴水线应保证其坡向正确。
3、1、7养护:水泥砂浆抹灰层应喷水养护。
4、质量标准
一般抹灰工程质量检验标准
项
序
检查项目
允许偏差或允许值(mm)
检 查 方 法
主
控
项
目
1
基层表面
第4.2.2条
检查施工记录
2
操作要求
第4.2.4条
检查隐蔽工程验收记录与施工记录
3
层粘结及面层质量
第4.2.5条
观察:用小锤轻击检查:检查施工记录
一
般
项
1
表面质量
第4.2.6条
观察与手摸检查
2
细部质量
第4.2.7条
观察检查
3
分格缝
第4.2.9条
观察与尺量检查
4
滴水线(槽)
第4.2.10条
观察与尺量检查
允许偏差 (mm)
普通抹灰高级灰
注:1.普通抹灰,阴角方正可不检查:
2.顶棚抹灰,本表第2项表面平整度可不检查,但应平顺
目
5
立面垂直度
4
4
用2m垂直检测尺检查
表面平整度
4
4
阴阳角方正
4
4
用直角检测尺检查
分格条(缝)直线度
4
4
拉5m线,不足5m拉通线,用钢直尺检士
墙裙、勒脚上口直线度
4
4
拉5加线,不足5m拉通线,钢直尺检查
施 工 企 业
监理(建设)单位检查结论
交底人
年 月 日
班组长
年 月 日
工段长(施工员)
年 月 日
技术负责人
年 月 日
监理工程师(建设单位
专业技术负责人)
年 月 日
工程名称
金桥太阳岛16#楼
交底日期
(替代B 1019)
技术交底项目
外墙抹灰
工程部位
主楼外墙
交底提要
交底对象及人数
5、成品保护
5、1门窗框上残存得砂浆应及时清理干净,铝合金门窗框装前应检查保护膜得完整,如采用水泥嵌缝时应用低碱性得水泥,缝塞好后应及时清理,并用洁净得棉丝将框擦净。
5、2翻拆架子时要小心,防止损坏已抹好得水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染与损坏,特别对边角处应钉木板保护。
5、3各抹灰层在凝结前应防止快干、爆晒、水冲、撞击与振动,以保证其灰层有足够得强度
6、应注意得质量问题
6、1空鼓、开裂与烂根:由于抹灰前基层底部清理不干净或不彻底,抹灰前不浇水,每层灰抹得太厚,跟得太紧;为解决好空鼓、开裂得质量问题,应从三方面下手解决:第一施工前得基体清理与浇水;第二施工操作时分层分遍压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点得洁净,抹灰层一次抹到底,克服烂根。
6、2滴水线(槽)不符合要求:不按规范规定留置滴水槽,窗台、碹脸下边应留滴水槽,在施工时应设分格条,严禁抹灰后用溜子划缝压条,或用钉子划沟。
6、3窗台吃口:同一层得窗台标高不一致,为保证外饰面抹灰线条得横平竖直需拉通线找规矩,故造成窗台吃口,影响使用。首先要求结构施工时标高要正确,考虑好抹灰层厚度,并应注意窗台上表面抹灰应伸入框内10mm,并应勾成小圆角,上口应找好流水坡度。
6、4面层接槎不平、颜色不一致:槎子甩得不规矩,留槎不平,故接槎时难找平。注意接槎应避免在块中,应留置在分格条处,或不显眼得地方;施工前基层浇水要透,便于操作,避免压活困难将表面压黑,造成颜色不均。
施 工 企 业
监理(建设)单位检查结论
交底人
年 月 日
班组长
年 月 日
工段长(施工员)
年 月 日
技术负责人
年 月 日
监理工程师(建设单位
专业技术负责人)
年 月 日
展开阅读全文
