收藏 分销(赏)

电焊施工安全技术措施.doc

上传人:精*** 文档编号:4342034 上传时间:2024-09-08 格式:DOC 页数:6 大小:20KB
下载 相关 举报
电焊施工安全技术措施.doc_第1页
第1页 / 共6页
电焊施工安全技术措施.doc_第2页
第2页 / 共6页
电焊施工安全技术措施.doc_第3页
第3页 / 共6页
电焊施工安全技术措施.doc_第4页
第4页 / 共6页
电焊施工安全技术措施.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

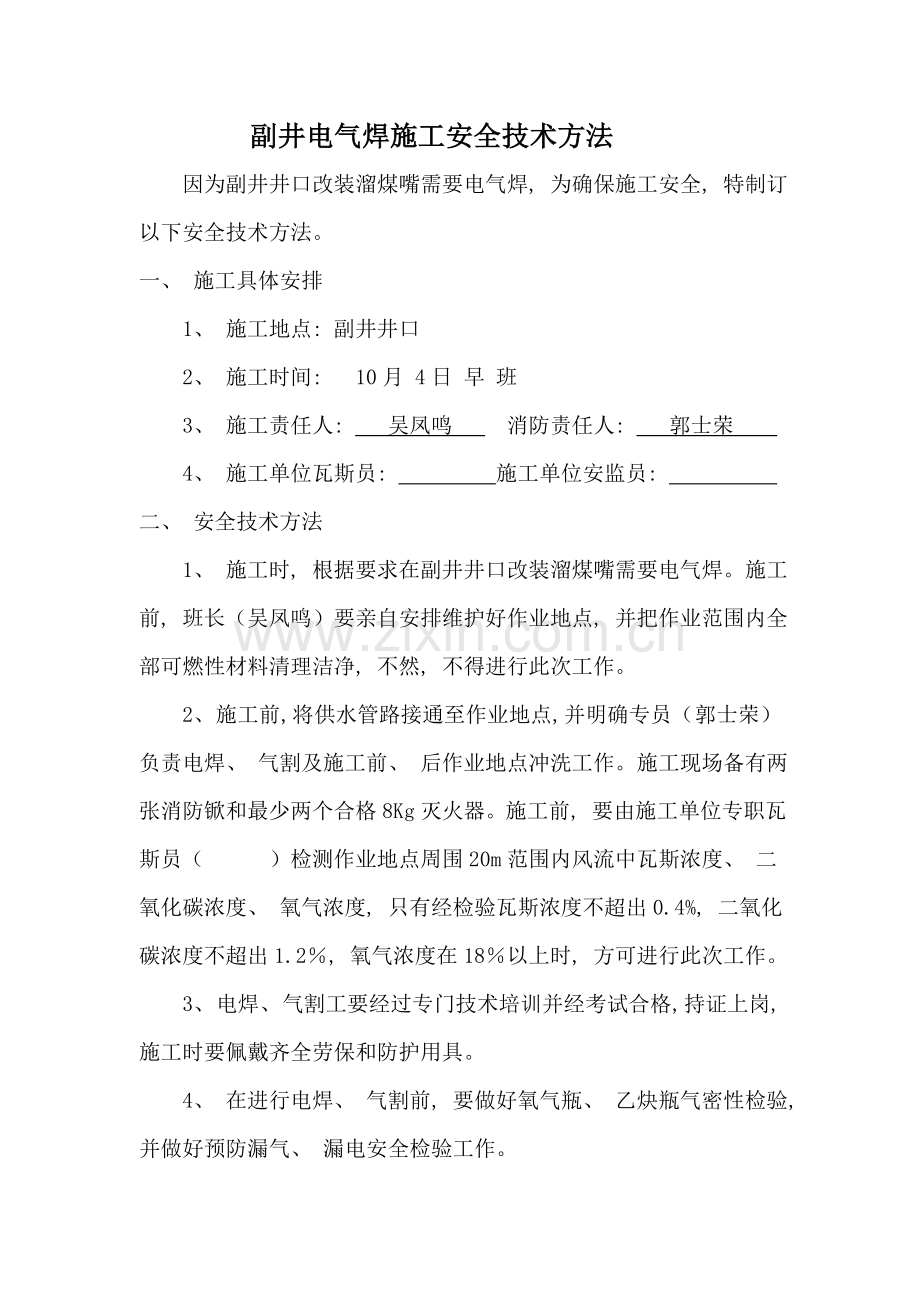

1、副井电气焊施工安全技术方法因为副井井口改装溜煤嘴需要电气焊, 为确保施工安全, 特制订以下安全技术方法。一、 施工具体安排1、 施工地点: 副井井口2、 施工时间: 10月 4日 早 班3、 施工责任人: 吴凤鸣 消防责任人: 郭士荣 4、 施工单位瓦斯员: 施工单位安监员: 二、 安全技术方法1、 施工时, 根据要求在副井井口改装溜煤嘴需要电气焊。施工前, 班长(吴凤鸣)要亲自安排维护好作业地点, 并把作业范围内全部可燃性材料清理洁净, 不然, 不得进行此次工作。2、 施工前, 将供水管路接通至作业地点, 并明确专员( 郭士荣)负责电焊、 气割及施工前、 后作业地点冲洗工作。施工现场备有两张

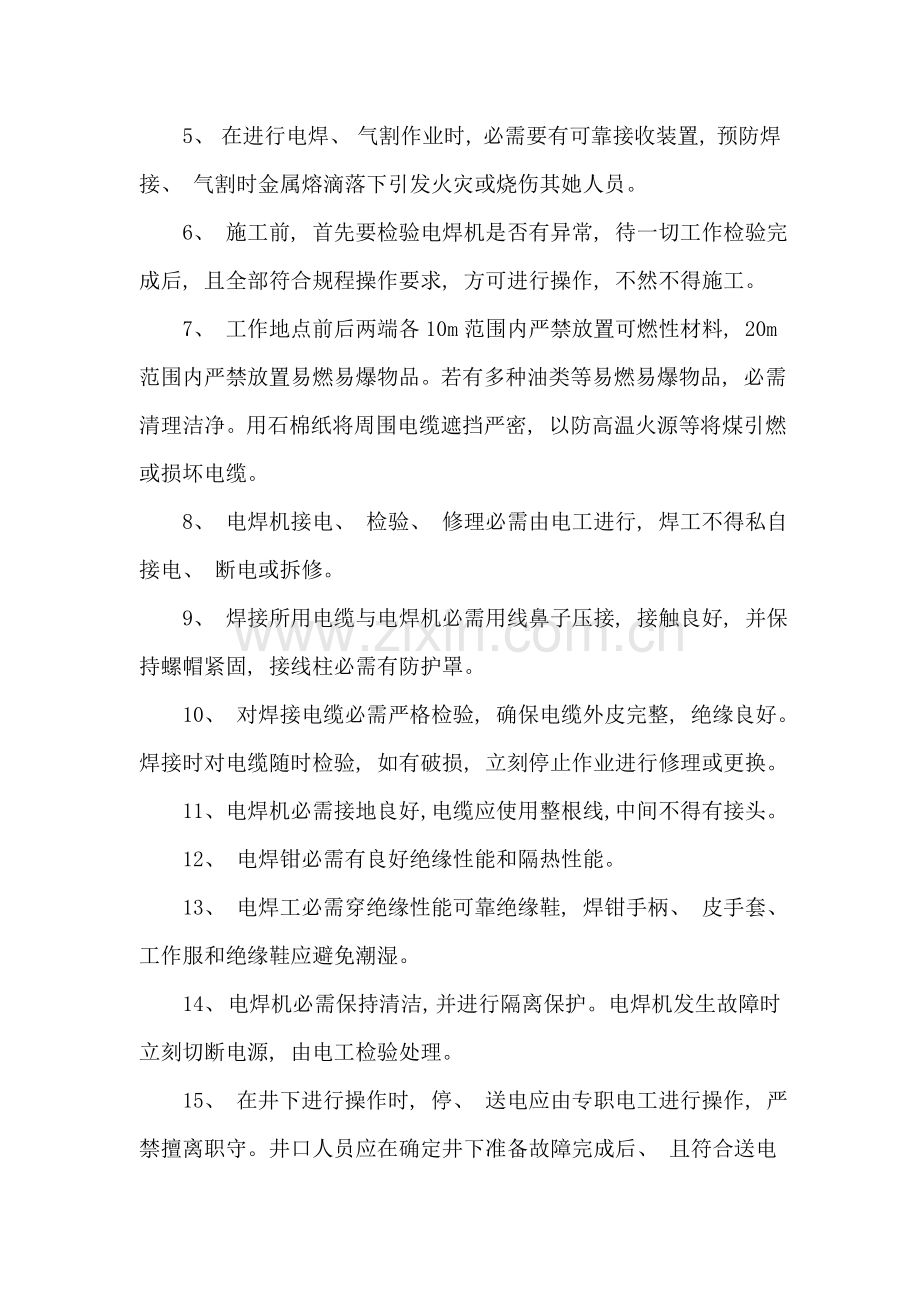

2、消防锨和最少两个合格8Kg灭火器。施工前, 要由施工单位专职瓦斯员( )检测作业地点周围20m范围内风流中瓦斯浓度、 二氧化碳浓度、 氧气浓度, 只有经检验瓦斯浓度不超出0.4%, 二氧化碳浓度不超出1.2, 氧气浓度在18以上时, 方可进行此次工作。3、 电焊、 气割工要经过专门技术培训并经考试合格, 持证上岗, 施工时要佩戴齐全劳保和防护用具。4、 在进行电焊、 气割前, 要做好氧气瓶、 乙炔瓶气密性检验, 并做好预防漏气、 漏电安全检验工作。5、 在进行电焊、 气割作业时, 必需要有可靠接收装置, 预防焊接、 气割时金属熔滴落下引发火灾或烧伤其她人员。6、 施工前, 首先要检验电焊机是否

3、有异常, 待一切工作检验完成后, 且全部符合规程操作要求, 方可进行操作, 不然不得施工。7、 工作地点前后两端各10m范围内严禁放置可燃性材料, 20m范围内严禁放置易燃易爆物品。若有多种油类等易燃易爆物品, 必需清理洁净。用石棉纸将周围电缆遮挡严密, 以防高温火源等将煤引燃或损坏电缆。8、 电焊机接电、 检验、 修理必需由电工进行, 焊工不得私自接电、 断电或拆修。9、 焊接所用电缆与电焊机必需用线鼻子压接, 接触良好, 并保持螺帽紧固, 接线柱必需有防护罩。10、 对焊接电缆必需严格检验, 确保电缆外皮完整, 绝缘良好。焊接时对电缆随时检验, 如有破损, 立刻停止作业进行修理或更换。11

4、、 电焊机必需接地良好, 电缆应使用整根线, 中间不得有接头。12、 电焊钳必需有良好绝缘性能和隔热性能。13、 电焊工必需穿绝缘性能可靠绝缘鞋, 焊钳手柄、 皮手套、 工作服和绝缘鞋应避免潮湿。14、 电焊机必需保持清洁, 并进行隔离保护。电焊机发生故障时立刻切断电源, 由电工检验处理。15、 在井下进行操作时, 停、 送电应由专职电工进行操作, 严禁擅离职守。井口人员应在确定井下准备故障完成后、 且符合送电条件后方准送电。井下作业人员应在确定停电无误后, 并进行验电放电方可进行电焊机电源线拆除。16、 氧气瓶、 乙炔瓶、 电焊机距电焊、 气割地点10m以上, 氧气瓶、 乙炔瓶间距在5m以上

5、。17、 氧气瓶、 乙炔瓶运输和搬运时, 必需关好瓶阀, 戴好瓶帽和防震圈, 用专用车固定牢靠, 分装分运, 不能与易燃易爆物品一起运输, 避免震动和碰撞。18、 减压阀必需根据气体特征选择, 不能换用或代用, 运输时预防损坏。19、 使用前气割工必需对气瓶及各部件进行全方面检验: 检验瓶体有没有损伤, 瓶阀是否歪斜, 接头螺纹是否损坏, 有没有滑扣和漏气现象; 检验胶管有没有磨损、 刺孔、 裂缝等; 检验减压器、 气表是否完好。减压器、 胶管、 焊割炬必需正确安装, 绑扎牢靠, 并常常检验气瓶、 减压器、 胶管性能及连接情况是否良好。20、 停止使用时, 先关乙炔调整阀, 后关混合气调整阀,

6、 以防发生回火和产生黑烟。21、 乙炔必需使用回火预防器。如发生回火时, 应急速关闭氧气调整阀, 再关乙炔调整阀, 紧急情况下可将乙炔胶管拔下来。待回火熄灭后, 将焊嘴放入水中冷却, 以后打开氧气吹出通路内烟灰, 再重新点火。22、 瓶阀着火时, 应立刻关闭瓶阀。无法靠近时可用大量冷水喷射, 使瓶体降温, 然后关闭瓶阀, 切断气源灭火, 同时预防气瓶倾倒, 并要求焊接、 切割地点回风侧人员撤离到进风侧安全地点。23、 当不能阻止瓶阀泄露时, 让气体逸出, 直到瓶内气体排尽为止, 但焊接、 气割地点及气瓶回风侧必需停电撤人。24、 焊接、 气割结束后应将气瓶瓶阀关紧, 再将减压器螺钉拧送, 拆卸

7、减压阀和胶管、 焊割炬, 戴好瓶帽, 立刻回收, 升井后摆放到指定位置。25、 施工单位瓦斯员( ), 每隔10分钟必需检验一次施工地点瓦斯情况, 一旦瓦斯浓度超限, 要立刻停止作业, 进行处理, 不然不准进行电气焊作业。26、 施工人员要带便携式瓦斯报警仪, 并悬挂在电气焊工作地点上风侧5m范围内, 当瓦斯报警仪显示浓度超出0.4%时, 严禁施工。27、 施工中, 要焊补(截割)一处, 用水冲洗一处, 如风量不足, 烟雾不能走散时, 要停止作业, 进行处理。28、 施工中, 如出现停电、 停水等情况, 要立刻停止作业, 进行处理, 不然, 不准进行电气焊作业。29、 施工中, 如出现异常情况

8、, 要立刻停止作业, 将全部些人员撤到安全地点, 并立刻向矿调度及施工单位值班汇报, 并采取方法进行处理, 处理不好, 不准继续作业。30、 电钳工要经过专门技术培训并经考试合格, 持证上岗, 施工时要佩戴齐全劳保和防护用具。施工责任人要在电焊机周围设置栅栏或设专员进行看护或进行截人工作, 预防人员误操作造成伤人事故。31、 电焊、 气割施工喷水消防工作由施工单位跟班负责指定专员( )进行, 消防人员要对电焊、 气割过程中喷溅或掉落铁花立刻喷水降温, 电焊、 气割完成后要立刻对作业地点两帮及其底板进行喷水降温, 喷水完成最少还要派专员(郭海利)留在现场观察一小时, 确定无异常情况后方可离开。3

9、2、 施工单位跟班责任人( )是电焊、 气割消防工作第一责任人, 要对电焊工作及其防灭火进行全方面安排。消防人员要对施工过程中人和操作次序进行监督检验, 并严格按规程方法实施到位。派专员将氧气瓶和液化气罐、 电焊机等电焊、 气割用具运到井上。33、 在施工中, 施工单位跟班责任人( )对施工工作及其其它工作进行具体安排和指挥。三、 强制方法1、 现场必需备有两个(含两个)以上合格8Kg灭火器和两张消防锨, 并将消防供水管路接通到施工现场, 安装好喷水支管, 施工前必需由瓦斯员检测瓦斯, 无异常后, 方可施工。2、 电焊防灭火工作, 要严格根据本方法要求进行落实, 确保和强制方法中包含到人员和物

10、品, 必需全部到位后方可施工, 不然电焊、 气割人员有权拒绝施工。3、 以上未提到均按煤矿操作规程、 煤矿安全规程实施。四、 应急方案1、 发生火灾时(1)电焊、 气割过程中, 假如出现失火现象以立刻安排灭火。(2)一旦出现场出现火灾, 应立刻用现场灭火器具进行处理, 控制火灾范围, 并立刻汇报矿调度室。(3)火灾现场处理过程中, 首先确保本身安全, 再确保她人安全, 最终确保财产安全, 立刻采取一切可能方法直接灭火, 控制火势, 并快速汇报矿调度室。2、 矿值班调度和现场跟班人员、 班组长依据灾难预防和处理计划要求, 将全部可能受火灾威胁地域中人员撤离, 并组织人员灭火。3、 灭火方法(1)电气设备着火时, 应首先切断电源。在切断电源前, 只准使用不导电灭火器材进行灭火。(2)易燃易爆火灾灭火方法: 在发生易燃易爆物品火灾时, 要立刻组织人员把火场中或火场周围易燃物品抢运搬走, 以防火势扩大。快速对已燃物品实施冷却降温, 充足利用灭火器、 消防水管、 泥土、 黄沙使燃火熄灭, 努力争取一次灭火成功。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
