1、案例分析试题案例一、(5分)背景资料某建设工程项目,建设单位委托某监理公司负责施工阶段得监理工作。该监理公司副经理亲自出任项目总监理工程师.总监理工程师责成公司技术负责人组织经营、技术部门人员编制该项目得监理规划。参编人员根据本公司已有得监理规划标准范本,将投标时得监理大纲做适当改动后编成该项目监理规划,该监理规划经公司经理审核签字后,报送给建设单位。工程施工开工前,该项目施工单位按时进场进行了施工准备工作,并于开工前向监理方递交了施工组织设计。问题1、什么就是监理规划?请指出该监理公司编制监理规划不妥得地方,并写出正确得做法.(10分)、什么就是施工组织设计?施工组织设计得编制与审批都有哪些

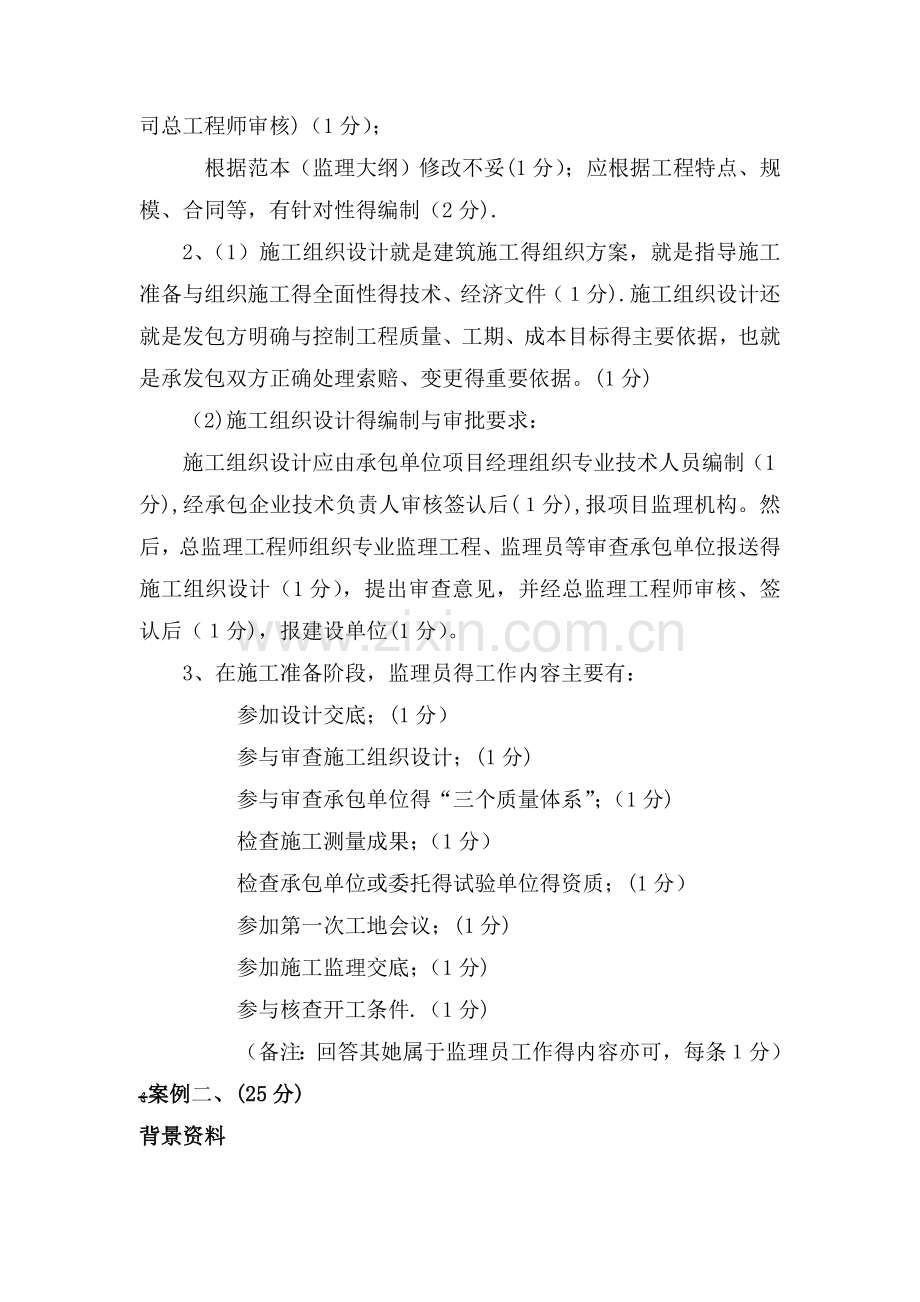

2、要求(分)3、在施工准备阶段,监理员得工作内容主要有哪些?(8分)参考答案:1、(1)监理规划就是指在总监理工程师得主持下编制、经监理单位技术负责人批准,用来指导项目监理机构全面开展监理工作得指导性文件。(2分)(2)不妥之处及正确做法:监理规划由公司技术负责人组织经营、技术部门人员编制不妥(1分);应由总监理工程师主持(1分),专业监理工程师等参加编制(1分); 公司经理审核不妥(1分);应由公司技术负责人审核(或公司总工程师审核)(1分); 根据范本(监理大纲)修改不妥(1分);应根据工程特点、规模、合同等,有针对性得编制(2分).2、(1)施工组织设计就是建筑施工得组织方案,就是指导施工
3、准备与组织施工得全面性得技术、经济文件(分).施工组织设计还就是发包方明确与控制工程质量、工期、成本目标得主要依据,也就是承发包双方正确处理索赔、变更得重要依据。(1分)(2)施工组织设计得编制与审批要求:施工组织设计应由承包单位项目经理组织专业技术人员编制(1分),经承包企业技术负责人审核签认后(分),报项目监理机构。然后,总监理工程师组织专业监理工程、监理员等审查承包单位报送得施工组织设计(1分),提出审查意见,并经总监理工程师审核、签认后(分),报建设单位(1分)。3、在施工准备阶段,监理员得工作内容主要有:参加设计交底;(1分)参与审查施工组织设计;(1分)参与审查承包单位得“三个质量
4、体系”;(1分)检查施工测量成果;(1分)检查承包单位或委托得试验单位得资质;(1分)参加第一次工地会议;(1分)参加施工监理交底;(1分)参与核查开工条件.(1分)(备注:回答其她属于监理员工作得内容亦可,每条分)案例二、(25分)背景资料某工程项目施工阶段,业主与监理单位、施工单位分别签订了监理合同、施工合同。在主体结构施工阶段,施工之前监理员对现场施工单位存放得一批钢筋进行了检查.施工单位出具了钢材得试验报告(合格),监理员同意使用该批材料进行施工。在施工过程中监理员现场旁站监督,并对某检验批完成后进行了验收,其主控项目与一般项目经抽样检验合格,监理员签署该检验批质量合格.当施工到某层框
5、架时,施工单位没有通知监理机构又进场一批同规格得钢筋(同上一批钢筋为同一厂家),监理工程师发现后,要求施工单位出具书面材料,施工单位出具进场材料得出厂合格证、技术说明书、材质化验单等质量保证文件(齐全)。施工单位认为长期使用该厂家材料且该厂信誉较好,所以该批材料可以免检,由于工期较紧,施工单位取得监理工程师同意指令使用该批材料进行施工。问题:1、指出背景材料中监理员/监理工程师处理上述事件得不妥之处,并说明理由。(12分)、如果该批材料存在质量问题,监理单位就是否有责任?说明理由。(4分)、什么就是见证取样检测?应如何进行见证取样检测?(9分)参考答案:1、(1)“施工之前监理员对现场施工单位
6、存放得一批钢筋进行了检查。”不妥(1分);因为施工单位采购订货原材料之前,应上报监理机构,审查同意后方可订货。根据题意,该材料已经存放于施工现场,施工单位采购材料之前可能并未向监理机构申报。(1分)()“施工单位出具了钢材得试验报告(合格),监理员同意使用该批材料进行施工。不妥(1分);因为,其一,该批材料必须有齐全得质量证明文件,且经见证取样抽检合格后才允许使用(1分).其二,对合格进场材料予以签认就是专业监理工程师得职责,监理员可对入场材料得质量进行检查并做好检查记录,但无权签认(分)。(3)“其主控项目与一般项目经抽样检验合格,监理员签署该检验批质量合格”,不妥(分)。因为其一,检验批验
7、收合格,除了主控项目与一般项目抽样检验合格外,还应检查其资料得完整性,该检验批质量才合格(1分)。其二,检验批得验收应由专业监理工程师签认,监理员无此权利(2分)。(4)“所以该批材料可以免检”不妥(分),该批材料不能免检,因为就是工程重要部位使用得材料,应按照规定抽样检验,且经见证取样抽检合格后方可使用。(分)2、有责任(1分)。原因:监理工程师对进场得原材料应严格检查验收,且应见证取样,抽检合格后方可使用(1分);而上述问题中没有进行见证取样,以及没有进行必要得抽样检验,监理员直接同意使用该批材料(1分);如果该批材料存在质量问题,引起工程质量问题,监理工程师在质量控制方面应负有责任(1分
8、).、(1)在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质得检测单位所进行得检验。(3分)()见证取样得工作程序:工程项目施工开始前,项目监理机构监督承包单位尽快落实见证取样得送检试验室,并完成备案手续(1分);施工方在实施见证取样前通知项目监理机构;(1分)项目监理机构派见证员到现场见证取样;(1分)封样并共同送至双方认定得有资质得试验检测单位;(分)填表签字;(1分)试验结果报告提交项目监理机构存留。(1分)案例三、(25分)背景资料某工程,建设单位将土建工程发包给某施工单位,并委托某监理公司负责施工阶段得监理工作。在合同履行过程中发生了如下事件:事件1:在工程
9、得施工准备阶段,项目监理机构审查了施工企业资质与安全生产许可证、三类人员及特种作业人员取得考核合格证书与操作资格证书得情况;审核施工企业安全生产保证体系、安全生产责任制、各项规章制度与安全监管机构建立及人员配备情况。事件2:项目监理机构在审查土建工程施工组织设计时,认为脚手架工程危险性较大,要求施工单位编制脚手架工程专项施工方案。施工单位项目经理部编制了专项施工方案,凭以往经验进行了安全估算,认为方案可行,并安排质量检查员兼任施工现场安全员工作,遂将方案报送总监理工程师签认。事件3:在工程施工过程中,项目监理机构对危险性较大工程作业情况进行巡视检查.检查中发现在大型土方开挖工程施工中,施工单位
10、未按照已经批准得施工组织设计及专项施工方案进行施工,现场组织不力,存在不安全隐患。事件4:在工程施工过程中,监理员在现场进行巡视检查,发现某层钢筋骨架焊接正在进行中,焊接人员中有1人未经技术资质审查认可。请问监理员应该如何处理?问题:、事件1中项目监理机构审查了施工企业三类人员及特种作业人员取得考核合格证书与操作资格证书得情况,请问“三类人员”指什么?特种作业人员主要有哪些?(8分)2、指出事件2中脚手架工程专项施工方案编制与报审过程中得不妥之处,写出正确做法.(6分)、针对事件3,监理工程师应如何处理?如果施工单位对事故隐患拒不整改,项目监理机构又应如何处理?(6分)4、针对事件4,监理工程
11、师又该如何处理?(5分)参考答案:1、“三类人员”就是指:建筑施工企业得主要负责人(分)、项目负责人(分)与专职安全生产管理人员(分).根据我国建设工程安全生产管理条例,垂直运输机械作业人员(1分)、安装拆卸工(分)、爆破作业人员(1分)、起重信号工(1分)、登高架设作业人员(1分)等特种作业人员,必须按照国家有关规定经过专门得安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。(特种作业人员至少回答5种,每种分)2、(1)不妥之处:凭以往经验进行安全估算;(1分)正确做法:应进行安全验算。(分)(2)不妥之处:质量检查员兼任施工现场安全员工作;(分)正确做法:应配备专职得安全生产管理人
12、员.(1分)(3)不妥之处:遂将专项施工方案报送总监理工程师签认;(1分)正确做法:专项施工方案应先经施工单位技术负责人签认。(1分)3、工程监理单位在实施监理过程中,发现存在安全事故隐患得,应当要求施工单位整改(1分);情况严重得,应当要求施工单位暂时停止施工(分),并及时报告建设单位。(分)对施工单位得整改情况进行跟踪,对整改结果进行检查验收,并向建设单位报告督促施工单位整改情况。(分)若施工单位拒不整改或者不停止施工得,工程监理单位应当及时向有关主管部门报告。(2分)4、通知该电焊工立即停止操作(分),检查其技术资质证明(1分)。若审查认可,可继续进行操作(分);若无技术资质证明,应通过
13、监理工程师要求其退场(或不得再进行电焊操作)(1分).对其完成得焊接部分进行质量检查(1分)。案例四、(25分)背景资料某工程项目进入施工阶段,业主分别与监理单位与施工单位签订了工程监理合同与工程承包合同,并经过政府主管部门登记。建设工程监理合同包括监理得范围与内容、双方得权利与义务、监理费得计取与支付、违约责任及双方约定得其她事项。问题:1、工程监理与工程承包合同,在签约时间次序上以下做法哪一种就是对得,为什么?(5分)()同时签 ()监理合同先签(3)工程承包合同先签 (4)先签后签无所谓2、关于监理费,监理合同中有以下2个条款,请说明这个条款就是否妥当,为什么?(0分)(1)工程质量未获
14、得三峡杯优质结构工程奖,监理单位要承担承包方单位罚款得0%作为罚款;若得到三峡杯优质结构工程奖,监理单位可获得承包单位质量奖得2作为奖励。(2)凡因监理方工作差错、失误造成得经济损失,监理方要承担一定比例得赔偿,赔偿按监理收费率得比例确定。如不发生上述过错与失误,则全额支付监理方酬金。3、工程施工过程中,由于第三方原因,使监理工作受阻并延误了工期,增加了监理工作量。在此情况下,监理方可否向业主提出额外监理费用补偿?监理方应如何处理?(6分)4、工程施工过程中,监理工程师对某个已经检查验收得隐蔽工程质量产生怀疑,随即要求承包商针对该工程进行额外得检验,检验后发现该工程质量合格.由于此次额外检验,
15、给承包商带来了费用损失,故承包商就此事提出了索赔要求。承包商可否就此事提出索赔要求?业主认为此项损失就是由监理工程师工作失误导致得,因此应由监理单位承担相应得费用,业主得说法就是否正确,为什么?(4分)参考答案:1、“监理合同先签”就是正确得(2分);因为监理先行介入可帮助业主选择好施工队伍,为实现监理目标奠定基础(1分);有利于充分做好准备工作,配合、协调、理顺好各种关系(1分);根据我国建设工程施工合同(示范文本),合同双方需要在合同中明确工程师(总监理工程师)得姓名及职权(分)。、 第()条不妥(1分);因为监理属于技术咨询服务(1分),它与承包商之间就是监理与被监理得关系(1分),且项
16、目产生质量问题、质量事故等不就是监理得直接责任(1分);而且根据我国相关法规及建设工程委托监理合同(示范文本)得规定,监理方由于违约向委托人赔偿得累计赔偿总额不应超过监理报酬总额(除去税金)。(2分)第(2)条妥当(1分)。因为根据我国相关法规及监理合同,监理单位对施工质量承担监理责任(1分);凡因监理方工作差错、失误等违约责任造成得委托人经济损失,应当向委托人赔偿(分);若监理方完全履行了监理合同规定得责任与义务,根据监理合同,委托方应按时、全额支付监理方酬金.(分)3、监理方可以向业主提出额外监理费用补偿要求。(1分)出现此情况时:监理方(总监理工程师)应及时通报业主;(1分)向业主指出由
17、此可能产生得影响;(1分)由此增加得工作量应视为监理得附加工作量;(1分)完成监理得业务时间应相应延长;(1分)监理方按照增加得工作量与业务时间索取额外酬金.(1分)4、承包商可以就此事提出索赔要求。(1分)业主得说法不正确(1分),因为监理工程师就是在合同授权内履行职责(1分),施工单位所受得损失不应由监理单位承担(1分)。监理员应履行以下职责: 1 在专业监理工程师得指导下开展现场监理工作; 2 检查承包单位投入工程项目得人力、材料、主要设备及其使用、运行状况,并做好检查记录; 3 复核或从施工现场直接获取工程计量得有关数据并签署原始凭证; 4 按设计图及有关标准,对承包单位得工艺过程或施工工序进行检查与记录,对加工制作及工序施工质量检查结果进行记录; 5 担任旁站工作,发现问题及时指出并向专业监理工程师报告; 6做好监理日记与有关得监理记录。
