中铁三局京沪高速铁路土建工程五标段架梁二工区 日期:2010年10月

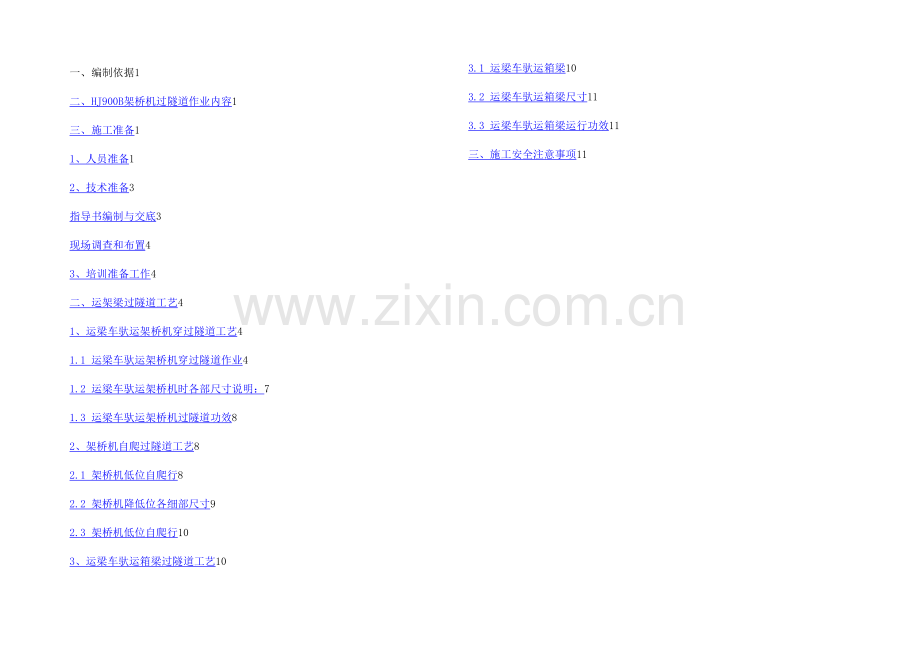

一、编制依据1
二、HJ900B架桥机过隧道作业内容1
三、施工准备1
1、人员准备1
2、技术准备3
指导书编制与交底3
现场调查和布置4
3、培训准备工作4
二、运架梁过隧道工艺4
1、运梁车驮运架桥机穿过隧道工艺4
1.1 运梁车驮运架桥机穿过隧道作业4
1.2 运梁车驮运架桥机时各部尺寸说明:7
1.3 运梁车驮运架桥机过隧道功效8
2、架桥机自爬过隧道工艺8
2.1 架桥机低位自爬行8
2.2 架桥机降低位各细部尺寸9
2.3 架桥机低位自爬行10
3、运梁车驮运箱梁过隧道工艺10
3.1 运梁车驮运箱梁10
3.2 运梁车驮运箱梁尺寸11
3.3 运梁车驮运箱梁运行功效11
三、施工安全注意事项11
一、编制依据
1、HJ900B型架桥机技术条件
2、HJ900B型架桥机操作说明
3、TLC900C1运梁车技术条件
4、TLC900C1运梁车操作说明
5、运架梁现场实际操作调研资料
二、HJ900B架桥机过隧道作业内容
1、运梁车驮运架桥机过隧道;
2、架桥机降至低位自爬行过隧道;
3、运梁车驮运箱梁过隧道。
三、施工准备
1、人员准备
架桥机组成员以及协作队伍。
架桥机上车及架桥机降低位爬行根据施工需要分为5个作业班组。
1.1 施工组:20人;负责整个自爬行作业过程。
爬行施工组人员安排责任表
工 种
人数
职 责
总指挥
1
负责施工过程中的统一协调指挥
前后指挥
2
桥机前后点各1人,前点负责前支腿及辅助支腿下导梁纵移作业指挥;后点负责后支腿作业转换
操作司机
3
负责施工过程中架桥机的操作
整机巡视
2
负责巡视、检查各部位运行情况
起 重 工
10
根据指挥安排施工配合工作
技术、质检
2
负责监视测量和质检工作
1.2 机修班:3人;负责架桥机在作业过程中突发性机械故障的排查和处理工作。
机修班人员安排责任表
工 种
人数
职 责
电 工
1
负责架桥机电气突发故障的排查和处理
电焊工
1
参加架桥机作业过程中的突发故障的排查和处理
钳 工
1
负责架桥机机械突发故障的排查和处理
1.3 安全质量检查组:3人;主要负责作业过程中的安全消防工作。
安全防护班人员安排责任表
工 种
人数
职 责
班长
1
在主管安全工程师的指挥下,负责作业过程中有关安全检查及岗位查巡机及安全隐患的排查。
安全检查
1
负责作业过程中安全防护工作,并对侵入和有碍安全的人和物有劝离和清理工作及处罚的责任
质量检查
1
负责施工前、中、后各项质量监督及对已完工程的评估工作,并负责记录、传达及执行上级的有关法律法规
1.4 管理领导组:4人;负责作业过程中全部工作的管理及对外协调工作。
管理领导组人员安排责任表
名 称
人数
职 责
主管领导
1
负责施工现场的全面管理和对外协调工作
安 检
1
全面负责施工过程中的安全检查及于之相关的指导整改
安质环
1
全面负责施工过程中的安全、质量和环保保护监督和检查
2、技术准备
编制架桥机降低位步骤作业指导书、架桥机上车作业指导书、运梁车驮梁过隧道作业指导书;
和布置
根据隧道施工设计图纸对隧道的净宽、净高、仰拱、路基坡度细部尺寸测量和隧道内障碍调查;
对隧道中心线测设,并撒白石灰做明显标志,必要时涂抹反光漆。
3、培训准备工作
组织机组成员和协作队伍人员学习HJ900B架桥机过隧道作业指导书,熟悉施工步骤。学习900t运架设备高空作业安全规程;学习空气压缩机、气动扳手、液压起升平台等机具安全操作规程。熟悉各种安全规定。
二、运架梁过隧道工艺
1、运梁车驮运架桥机穿过隧道工艺
1.1 运梁车驮运架桥机穿过隧道作业
.1架桥机架设最后一孔梁,进行穿过隧道准备工作。下导梁向前移动到尾部距最后一孔的后墩中心线6500㎜,下导梁的两个托辊分别移到距桥台胸墙2000㎜、4500㎜.
下导梁后支腿支起,下导梁中支腿顶伸(提梁机走行支腿同步收缩);提梁机后支腿支立,C型腿整体向前旋转90度,再将其下部走行机构换位安装;将C型腿主油缸升高并连接上销座联结,后支腿顶升油缸收缩,到C型腿下部走行轮在走行轨支稳后;再整体收缩并向后折起固定好;后行车做好吊起下导梁的准备;提梁机走行支腿支撑在下导梁上并顶升,使前支腿离地,再解开斜支撑的联结,分别将后支腿及斜支撑折起并固定好。
下导梁中支腿顶伸(提梁机走行支腿同步收缩),后行车吊起下导梁,每次提升250㎜。
多次重复上述作业,顶升下导梁,直到下导梁提升高度至2800㎜。
下导梁的后托辊向前移动,运梁车以低位进入架桥机下部并对好位后,再缓缓升高车体至车平板完全与下导梁接触。
拔出C型腿支柱定位销;C型腿主油缸与前走行支腿主油缸同步缓慢收缩,使主梁完全落在下导梁上,C型腿主油缸继续收缩收回直柱;下导梁中支腿收缩,使运梁车全部承载架桥机;调整运梁车的高度使最高处达到≤8640㎜,对需要捆绑的部位进行捆绑。
运梁车驮运架桥机在隧道内前行。
运梁车驮运架桥机前行到下导梁前端伸出桥台,并距桥台胸墙12850㎜时停止。做架桥机下车准备工作,将下导梁中支腿顶升,支立在胸墙处,要求支放平稳牢固。在路基面上铺设C型腿走行轨,C型腿主油缸顶升至下部走行轮稳固支立在走行轨上。
下导梁后托辊后退。
下导梁落车支腿收缩。同时前走行支腿缓慢顶伸并和后行车缓慢落放下导梁同步进行。每次下降250㎜,重复作业直至下导梁底部距地面650㎜。
支立好下导梁后支腿。解除后行车对下导梁的装吊状态。调整后托辊位置,距下导梁尾部14790㎜,前移到距胸墙2035㎜处。收缩下导梁后支腿和中支腿,将下导梁坐落在前后托辊上,再将落车支腿完全收回到下导梁内。
下导梁向前移动,同时将下导梁的前支腿放下并向前移动。
下导梁后支腿支起,后托辊向前移至距前托辊19249㎜.下导梁继续前移,至下导梁前支腿支到达前方墩顶设计位置,将前支腿支立稳固。
架桥机沿下导梁整机过孔到架梁位置。
提梁机走行支腿主油缸及走行支腿的顶升油缸同步顶伸,将架桥机顶伸到正常作业高度并锁定。
放下前支腿及其斜支杆并联结好,前支腿顶伸受力;放下后支腿并支立稳固,再将C型腿整体返回旋转90度,再将其下部走行机构换位安装恢复正常。下导梁后支腿支起,后托辊向前移至距前托辊3395㎜。
收缩前行支腿走行支腿吊挂下导梁,下导梁向前移动至正常喂梁位置,下导梁前支腿向后移至5号定点位置。前走行支腿放下下导梁,下导梁前支腿支立稳固。提梁机后支腿收缩,C型腿承载并支立稳固后,后支腿继续收缩并折起,架桥机又进入架梁状态。
运梁车驮运架桥机穿越隧道作业安全注意事项
① 在解体、组装时下导梁的临时支撑必须稳固安全。顶升作业时必须有专人负责瞭望监护,听从监护及指挥人员的指挥。
② 严格按照驮运解体、组装作业工序进行作业,每一个步骤完成后要确认无误后才能进行下一步作业。
③ 在C型腿整体转折作业时,后支腿必须稳固支撑。待C型腿整体转折作业完成,将其直腿下部走行机构调整好位置,并顶升稳固后才能将后支腿收缩并折起。
④ 同样前支腿的折起作业也必须在走行支腿稳固支撑的情况下进行。
⑤在驮运过程中,应有护送车监护,清理道路上的障碍。运梁车驾驶司机集中精力,发现异常要立即停机,检查处理,确认无误后再继续运行。
1.2 运梁车驮运架桥机时各部尺寸说明:
1. 桥机顶部2.56m宽范围内高:9.55m。
1. 桥机顶部5.132m宽范围内高:m。
1.桥机顶部m宽范围内高:m。
1.无障碍。
1.运梁车轮宽6.35m。
附图1、运梁车驮运架桥机过隧道
1.3 运梁车驮运架桥机过隧道功效
架桥机上车用时7天,架桥机下车7天,运梁车驮运架桥机过隧道1天,共计施工时间15天。
2、架桥机自爬过隧道工艺
2.1 架桥机低位自爬行
架桥机在最后一孔梁架设前将前支腿连接固定螺栓拆下,用10T电导链将其提起,并牢固固定。
用高为450MM的垫吨垫在架桥机前支腿下,开动托辊液压马达,驱动下导梁前进。
下导梁前进25米,在下导梁前端用600MM的垫墩支撑稳固,支撑托辊的支撑油缸和下导梁的后支腿,让整个下导梁处于水平、稳固状态。
用架桥机上自带的电葫芦拉拽走行轨道,进行轨道铺设。轨道接头必须严密结合,平缓过渡,。
将前走行支腿导套固定销轴插好,开动C型腿液压马达,驱动架桥机向前爬行。
架桥机爬行到轨道尽头,停止前进,将架桥机前支腿在垫墩上支撑稳固。
收起托辊支撑油缸,开动托辊向前移动,到位后伸出油缸,支起托辊,收起下导梁后支腿,撤去下导梁的垫墩。
开动托辊液压马达,驱动下导梁前进。如此循环作业,架桥机向前自爬行。
2.2 架桥机降低位各细部尺寸
桥机顶部2.56m宽范围内高:9.952m。
桥机顶部5.132m宽范围内高:8.128m。
桥机顶部7.4m宽范围内高:m。
桥机底部m宽范围内高:6.760m.
。
附图2、 架桥机低位爬行过隧道
2.3 架桥机低位自爬行
架桥机降至低位用时3天,架桥机低位爬行平均200m/天,架桥机升至原位架梁状态2天,共计施工时间5天加隧道爬行时间。
3、运梁车驮运箱梁过隧道工艺
3.1 运梁车驮运箱梁
.1 箱梁预制场内提梁机按装梁技术交底正确、规范装梁。
3. 运梁车在到达距隧道口50m位置处停车,按预先所标识的中心线对中,打开前后左右灯开关,运梁车前后各设一名监护人员,车中间两侧各设一名监护人员。运梁司机试车,各部分制动是否正常,监护之间、运梁司机与监护之间调频对讲机至统一信号,并试呼正常,准备完成后。车速缓慢,进入隧道,运梁车前后车中心均挂线坠对中,一经发现有偏离中心现象,立即停车进行调整对中。
3.2 运梁车驮运箱梁尺寸
在6.9m高位置处,箱梁宽度12.0m两侧范围外必须保持有20cm的空间距离。
3.2.3 运梁车自身高度3.3m,宽6.35m。
附图三、运梁车驮运箱梁
3.3 运梁车驮运箱梁运行功效
隧道内驮运箱梁运行速度不大于3km/h。
三、施工安全注意事项
1 爬行作业前对施工作业人员进行安全教育培训。
2 加强对架桥机的细节检查。
3 定期或不定期对架桥机吊梁用钢丝绳要进行检查和保养。
4 严禁高空工作人员不得穿皮鞋、塑料底鞋等易滑鞋,在桥墩台上挂安全绳,桥墩作业人员与高空作业人员必须佩带安全带。
5 爬行前必须对变跨用工机具进行全面检查,发现问题及时解决。
6 架桥机上下作业人员严禁抛投工具,丢弃杂物。
7 施工用电采用安全电压,发现电线、电缆有破损处及时处理,防止漏电伤人。
8 施工过程中工作人员严禁踩踏工具作业,以防滑倒。
9 夜间施工时,要配有足够的照明设施。
