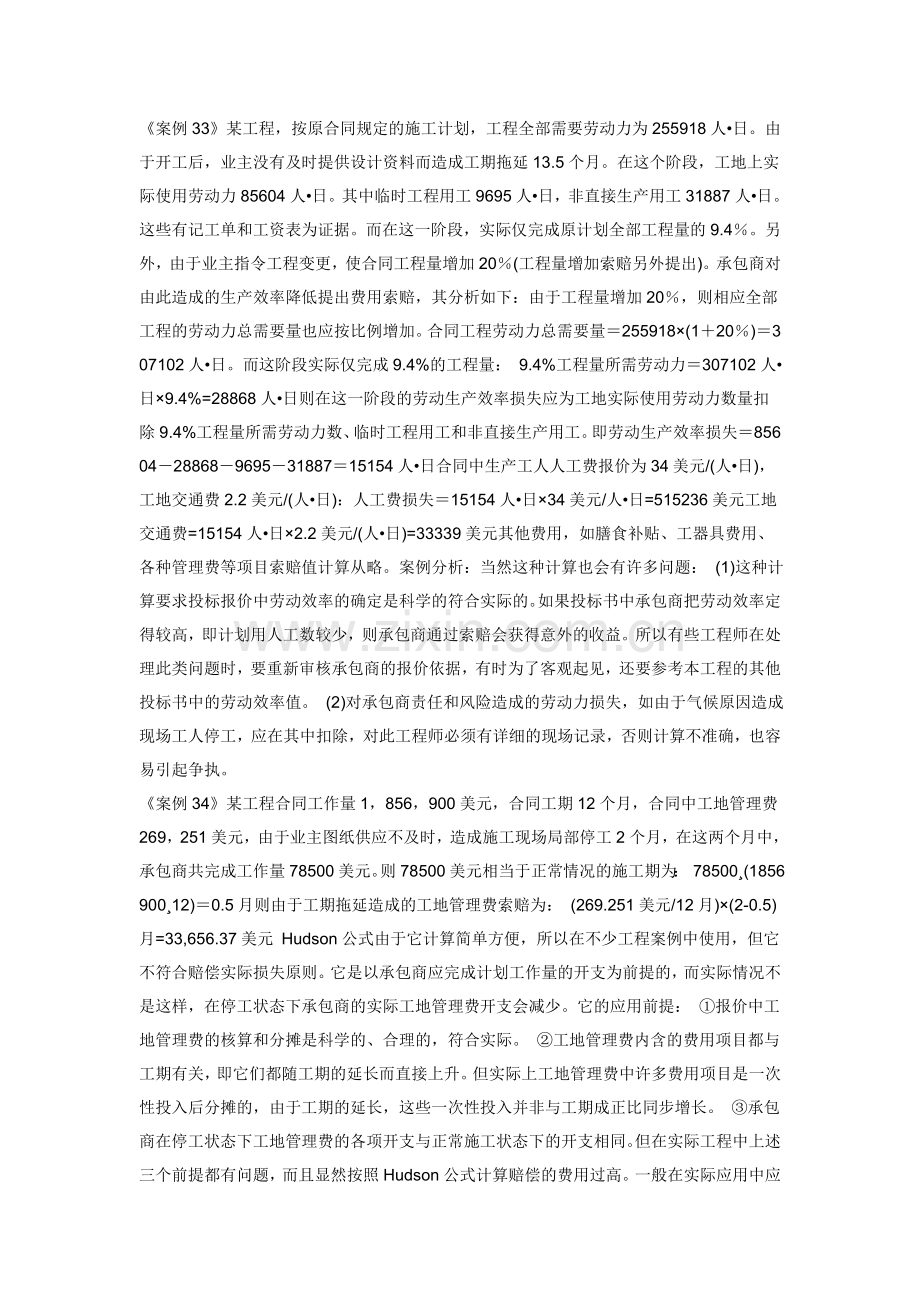

1、案例33某工程,按原合同规定的施工计划,工程全部需要劳动力为255918人日。由于开工后,业主没有及时提供设计资料而造成工期拖延13.5个月。在这个阶段,工地上实际使用劳动力85604人日。其中临时工程用工9695人日,非直接生产用工31887人日。这些有记工单和工资表为证据。而在这一阶段,实际仅完成原计划全部工程量的9.4。另外,由于业主指令工程变更,使合同工程量增加20(工程量增加索赔另外提出)。承包商对由此造成的生产效率降低提出费用索赔,其分析如下:由于工程量增加20,则相应全部工程的劳动力总需要量也应按比例增加。合同工程劳动力总需要量255918(120)307102人日。而这阶段实际

2、仅完成9.4%的工程量: 9.4%工程量所需劳动力307102人日9.4%=28868人日则在这一阶段的劳动生产效率损失应为工地实际使用劳动力数量扣除9.4%工程量所需劳动力数、临时工程用工和非直接生产用工。即劳动生产效率损失856042886896953188715154人日合同中生产工人人工费报价为34美元/(人日),工地交通费2.2美元/(人日):人工费损失15154人日34美元/人日=515236美元工地交通费=15154人日2.2美元/(人日)=33339美元其他费用,如膳食补贴、工器具费用、各种管理费等项目索赔值计算从略。案例分析:当然这种计算也会有许多问题: (1)这种计算要求投

3、标报价中劳动效率的确定是科学的符合实际的。如果投标书中承包商把劳动效率定得较高,即计划用人工数较少,则承包商通过索赔会获得意外的收益。所以有些工程师在处理此类问题时,要重新审核承包商的报价依据,有时为了客观起见,还要参考本工程的其他投标书中的劳动效率值。 (2)对承包商责任和风险造成的劳动力损失,如由于气候原因造成现场工人停工,应在其中扣除,对此工程师必须有详细的现场记录,否则计算不准确,也容易引起争执。案例34某工程合同工作量1,856,900美元,合同工期12个月,合同中工地管理费269,251美元,由于业主图纸供应不及时,造成施工现场局部停工2个月,在这两个月中,承包商共完成工作量785

4、00美元。则78500美元相当于正常情况的施工期为: 78500(185690012)0.5月则由于工期拖延造成的工地管理费索赔为: (269.251美元/12月)(2-0.5)月=33,656.37美元 Hudson公式由于它计算简单方便,所以在不少工程案例中使用,但它不符合赔偿实际损失原则。它是以承包商应完成计划工作量的开支为前提的,而实际情况不是这样,在停工状态下承包商的实际工地管理费开支会减少。它的应用前提: 报价中工地管理费的核算和分摊是科学的、合理的,符合实际。 工地管理费内含的费用项目都与工期有关,即它们都随工期的延长而直接上升。但实际上工地管理费中许多费用项目是一次性投入后分摊

5、的,由于工期的延长,这些一次性投入并非与工期成正比同步增长。 承包商在停工状态下工地管理费的各项开支与正常施工状态下的开支相同。但在实际工程中上述三个前提都有问题,而且显然按照Hudson公式计算赔偿的费用过高。一般在实际应用中应考虑打一个适当的折扣。 案例35某工程由于业主原因使工程中断4个月,中断后尚有3800万美元计划工程量未完成。国家公布的年通货膨胀率为5。对由于工期拖延和通货膨胀造成的费用损失承包商提出的索赔为: 3800000054/12633333美元当然,这个计算方法又有问题。计算基数中不能包括利润等。 2.如果由于业主原因,工程一直处于低效施工状态,造成工程拖延,则分析计算较

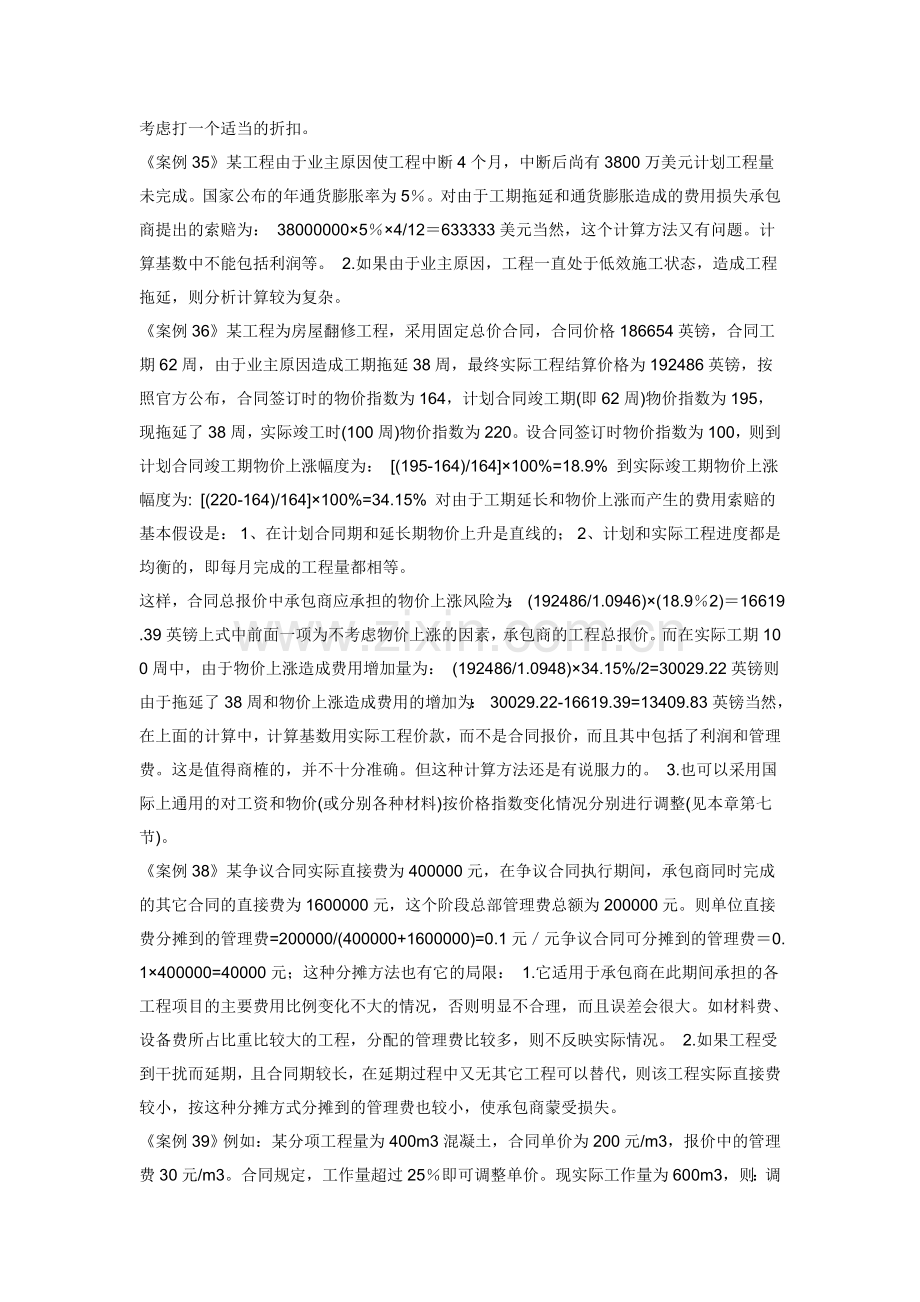

6、为复杂。 案例36某工程为房屋翻修工程,采用固定总价合同,合同价格186654英镑,合同工期62周,由于业主原因造成工期拖延38周,最终实际工程结算价格为192486英镑,按照官方公布,合同签订时的物价指数为164,计划合同竣工期(即62周)物价指数为195,现拖延了38周,实际竣工时(100周)物价指数为220。设合同签订时物价指数为100,则到计划合同竣工期物价上涨幅度为: (195-164)/164100%=18.9% 到实际竣工期物价上涨幅度为: (220-164)/164100%=34.15% 对由于工期延长和物价上涨而产生的费用索赔的基本假设是: 1、在计划合同期和延长期物价上升是

7、直线的; 2、计划和实际工程进度都是均衡的,即每月完成的工程量都相等。这样,合同总报价中承包商应承担的物价上涨风险为: (192486/1.0946)(18.92)16619.39英镑上式中前面一项为不考虑物价上涨的因素,承包商的工程总报价。而在实际工期100周中,由于物价上涨造成费用增加量为: (192486/1.0948)34.15%/2=30029.22英镑则由于拖延了38周和物价上涨造成费用的增加为: 30029.22-16619.39=13409.83英镑当然,在上面的计算中,计算基数用实际工程价款,而不是合同报价,而且其中包括了利润和管理费。这是值得商榷的,并不十分准确。但这种计算

8、方法还是有说服力的。 3.也可以采用国际上通用的对工资和物价(或分别各种材料)按价格指数变化情况分别进行调整(见本章第七节)。 案例38某争议合同实际直接费为400000元,在争议合同执行期间,承包商同时完成的其它合同的直接费为1600000元,这个阶段总部管理费总额为200000元。则单位直接费分摊到的管理费=200000/(400000+1600000)=0.1元元争议合同可分摊到的管理费0.1400000=40000元;这种分摊方法也有它的局限: 1.它适用于承包商在此期间承担的各工程项目的主要费用比例变化不大的情况,否则明显不合理,而且误差会很大。如材料费、设备费所占比重比较大的工程,

9、分配的管理费比较多,则不反映实际情况。 2.如果工程受到干扰而延期,且合同期较长,在延期过程中又无其它工程可以替代,则该工程实际直接费较小,按这种分摊方式分摊到的管理费也较小,使承包商蒙受损失。案例39例如:某分项工程量为400m3混凝土,合同单价为200元/m3,报价中的管理费30元/m3。合同规定,工作量超过25即可调整单价。现实际工作量为600m3,则:调整后单价中管理费30元/m3400m3/600m320元/m3 则调整后单价应为: 200(2030)190元/m3 在工程量增加25范围以内用原价,即 200400(125)100,000元超过部分采用新价格: 190(6004001

10、.25)19,000元则该分项工程实际总价格为: 10000019000119000元 案例40某工程合同总价格1000万元,由于工程变更使最终合同价达到1500万元,则变更增加了500万元,超过了15。这里增加的500万元是按照原合同单价计算的。调整仅针对超过15的部分,即: 1500万1000万(115)350万元仅调整管理费中的固定费用。一般由于工作量的增加,固定费用分摊会减少,反之由于工作量的减少,固定费用的分摊会增加。所以当有效合同额增加时,应扣除部分管理费。经合同报价分析,350万元增加的工程款中含固定费用约62万元,经合同双方磋商,扣减一定的数额。 案例41在某工程中,合同规定某

11、种材料须从国外某地购得,由海运至工地,一切费用由承包商承担。现由于业主指令加速工程施工,经业主同意,该材料改海运为空运。对此,承包商提出费用索赔:原合同报价中的海运价格为2.61美元千克,现空运价格为13.54美元千克,该批材料共重28.366千克,则:费用索赔18.366千克(13.542.61)美元千克310324.04美元在实际工程中,由于加速施工的实际费用支出的计算和核实都很困难,容易产生矛盾和争执。为了简化起见,合同双方在变更协议中核定一赶工费赔偿总额(包括赶工奖励),由承包商包干使用。三、某工程进度加快索赔案例分析(见参考文献本11) 案例42某办公楼建设工程,首层为商店,开发商准

12、备建成后出租,合同价482144英镑,合同价格中管理费为12.5%,合同工期18个月。 (一) 承包商的索赔要求在工程实施中出现如下情况,使工程施工拖延: 1 开挖地下室时遇到了由于旧房遗留的基础引起的障碍。 2 发现了一些古井,由一些考古专家考证它们的价值产生拖延。 3 安装钢架过程中部分隔墙倒塌,同时为保护临近的建筑而造成延误。 4 锅炉运输和安装的指定分包商违约。 5 地下室钢结构施工的图纸和指令拖延等。在开约7个月后承包商提出了12周的工期拖延索赔,但业主不同意,并指示工程师不给予工期延误的批准。由于业主已经与房屋的租赁人签订了租赁合同,规定了房屋的交付日期,如果不能及时交付,业主要被

13、罚款。业主直接写信给承包商要求承包商按原工期完成工程,否则将提起诉讼。对此工程师致函业主,指出由于上面所述干扰的发生,按合同规定承包商有延长工期的权力,如果责令承包商在原工期内完成工程,是没有理由的。必须考到承包商的合理要求。如果要承包商在原合同工期内完成工程,必须与他协商,商讨价格的补偿,并签订加速协商议。业主认可了工程师的建议,并授权工程师就此事进行商谈。 (二)双方商讨工程师与承包商及业主就工期拖延及加速的补偿问题进行商谈: 1 承包商提出12周的工期延误索赔,经工程师的审核扣去承包商自己的风险及失误,给予延长工期10周的权力。 2 对于10周的延长,承包商提出索赔为:发现古井,在考古人

14、员调查期间工程受阻2515英镑地下室钢结构因工程师指令延误4878英镑与隔墙有关的工程和楼梯的延误等5286英镑由指定分包商引起的延误损失5286英镑合计14934英镑工程师经过审核,认为在该索赔计算中有不合理的部分,例如机械费中用机械台班费是不合理的,在停滞状态下应用折旧费计算,最终工程师确认索赔额为11289英镑。 3.业主要求:全部工程按原合同工期竣工,即加速10周;底楼商场比原合同工期再提前4周,即提前14周。在还剩的9个月的工期中达到上述加速目标。 4.承包商重新作了计划,考虑到因加速所引起的加班时间,额外机械投入,分包商的额外费用,采取技术措施(如烘干措施)等所增加的费用,提出:底

15、层商店提前14周费用8400英镑办公楼提前10周增加费用12000英镑考虑风险影响600英镑合计21000英镑 5.工程师指出由于工期压缩了10周,承包商可以节约管理费。按照合同管理费的份额,10周共有管理费为: (48214412.5%)/(112.5%)78周10周=6870英镑这笔节约应从索赔额中扣去。则承包商提出工期延误及赶工所需要的补偿为: 11289687021000=25419英镑考虑到风险因素等共要求补偿25500英镑。工程师向业主转达了承包商的要求,并分析了承包商要求的合理性以及索赔值计算的正确性,业主接受了承包商的要求。 6 双方商讨并签暑了赶工附加协议,该协议主要包括如下

16、内容: (1)由于干扰事件的影响,承包商有权延长工期10周,并索赔相关费用,工程师已批准。业主希望全部工程按计划竣工,底层比计划提前四周,双方经商讨就赶工达成一致。 (2)业主支付赶工费25000英镑,它已包括此前承包商已提出的各种索赔。 (3)如果承包商不能按照业主的要求竣工,则赶工费中应扣除: 全部工程竣工日期若在原合同竣工日期之后,承包商赔偿170英镑/日; 底层部分工程若不能在原合同竣工日期前4周交付,承包商赔偿85英镑/日。但赶工费不应少于12500英镑,这是对承包商的保护条款。 (4)赶工费的分批支付时间及数量(略) (5)赶工期间由于非承包商责任所引起的工期拖延的索赔权与原合同一

17、致。 (三)案例分析 1.本案例的分析过程和索赔的解决过程虽不十分详细,但思路是十分清楚的,也是经得住推敲的。解决问题的过程为:工期拖延的责任分析,损失的计算及赔偿,赶工的协商和赶工费,由赶工所产生的费用的节约的计算。 2.本案例涉及的赶工包括:业主责任(或风险)引起的拖延10周,业主希望工程比合同期提前交付的赶工(底层商场4周),承包商自己责任的赶工2周。在前两种情况下,施工合同(例如FIDIC)并没有赋予业主(工程师)直接指令承包商加速的权力。如果业主提出加速要求必须与承包商商讨,签订一个附加协议,重新议定一个补偿价格(赶工费)。而对承包商责任所造成的两周拖延的加速要求,承包商必须无条件执

18、行。 3.在上述第4点的计算中,由于工期压缩了10周,在承包商的索赔值中必须扣除了在这期间承包商“节约”的管理费。这是值得商榷,并应注意的。实质上与合同工期相比,压缩后的实际工期也刚好等于合同工期,所以与合同相比,承包商并没有“节约”。这种扣除只有在两种情况是正确的: (1) 已有的工期拖延,承包商有工期索赔权,但没有费用索赔权,例如恶劣的气候条件造成的拖延,如果不加速,承包商必须支付这期间的工地管理费,而现在采取加速措施,这笔管理费确实“节约”了。 (2) 已有的工期拖延为业主责任,承包商有费用索赔权,在费用索赔中已经包括了相关的管理费,即上述第二点中,承包商提出的14934英镑的索赔中已包

19、括了管理费。否则这种扣除会使承包人受到损失。 4.在本案例中加速协议是比较完备的,考虑到可能的各种情况,最低补偿额,赶工费的支付方式和期限,附加协议对原合同文件条款的修改等。在这里特别应注意赶工费的最低补偿额问题,这是对承包商的保护。因为承包商应业主要求(不是原合同责任)采取措施赶工可能会由于其它原因这种赶工没有效果,但作为业主应给予最低补偿。 5.在本案例中工程师的作用是值得称许的,从开始到最后一直向业主解释合同,分析承包商要求的合理性。对缓和矛盾,解决争执,实现业主目标发挥重要作用。看似短暂的一生,其间的色彩,波折,却是纷呈的,深不可测的,所以才有人拼尽一切阻隔,在路漫漫中,上下而求索。不

20、管平庸也好,风生水起也罢,其实谁的人生不是顶着风雨在前行,都在用平凡的身体支撑着一个看不见的灵魂?有时候行到风不推身体也飘摇,雨不流泪水也湿过衣衫,而让我们始终坚持的除了一份信念:风雨总会过去,晴朗总会伴着彩虹挂在天边。一定还有比信念还牢固的东西支撑着我们,那就是流动在心底的爱,一份拳拳之爱,或许卑微,却是我们执著存在这个世界上,可以跨越任何险阻的勇气、力量和最美丽的理由。人生的途程积累了一定的距离,每个人都成了哲学家。因为生活会让我们慢慢懂得:低头是为了抬头,行走是为了更好地休憩,不阅尽沧桑怎会大度,没惯见成败怎会宠辱不惊,不历经纠结怎会活得舒展?看清才会原谅,有时的无动于衷,不是不屑,不是

21、麻木,而是不值得。有时痛苦,不是怕失去,不是没得到,而是因为自私,不肯放手,不是自己的,也不想给。人生到最后,有的人把自己活成了富翁,有的人却一无所有。梭罗说:一个人富裕程度如何,要看他能放下多少东西。大千世界,我们总是想要的太多,以为自己得到的太少。是啊,一个贫穷的人怎么会轻易舍得抛下自己的所有呢?到了一定年龄,才会明白一个人对物质生活的过多贪求,反而让自己的心灵变得愈加贫穷。人生到了最后,其实活出的只是一个灵魂的高度,清风明月,花香草色,便是一袖山水,满目清澈。放下从前,放下过去,从容地走入当下,和自己的内心交流,和自己的灵魂对话,听时光走过的声音,嗅闻它御风而过的芳香如果兜兜转转了大半个

22、人生的你,此刻依然觉得自己很贫穷,那么愿一无所有的你,看似短暂的一生,其间的色彩,波折,却是纷呈的,深不可测的,所以才有人拼尽一切阻隔,在路漫漫中,上下而求索。不管平庸也好,风生水起也罢,其实谁的人生不是顶着风雨在前行,都在用平凡的身体支撑着一个看不见的灵魂?有时候行到风不推身体也飘摇,雨不流泪水也湿过衣衫,而让我们始终坚持的除了一份信念:风雨总会过去,晴朗总会伴着彩虹挂在天边。一定还有比信念还牢固的东西支撑着我们,那就是流动在心底的爱,一份拳拳之爱,或许卑微,却是我们执著存在这个世界上,可以跨越任何险阻的勇气、力量和最美丽的理由。人生的途程积累了一定的距离,每个人都成了哲学家。因为生活会让我

23、们慢慢懂得:低头是为了抬头,行走是为了更好地休憩,不阅尽沧桑怎会大度,没惯见成败怎会宠辱不惊,不历经纠结怎会活得舒展?看清才会原谅,有时的无动于衷,不是不屑,不是麻木,而是不值得。有时痛苦,不是怕失去,不是没得到,而是因为自私,不肯放手,不是自己的,也不想给。人生到最后,有的人把自己活成了富翁,有的人却一无所有。梭罗说:一个人富裕程度如何,要看他能放下多少东西。大千世界,我们总是想要的太多,以为自己得到的太少。是啊,一个贫穷的人怎么会轻易舍得抛下自己的所有呢?到了一定年龄,才会明白一个人对物质生活的过多贪求,反而让自己的心灵变得愈加贫穷。人生到了最后,其实活出的只是一个灵魂的高度,清风明月,花香草色,便是一袖山水,满目清澈。放下从前,放下过去,从容地走入当下,和自己的内心交流,和自己的灵魂对话,听时光走过的声音,嗅闻它御风而过的芳香如果兜兜转转了大半个人生的你,此刻依然觉得自己很贫穷,那么愿一无所有的你,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
