资源描述
技 术 交 底 记 录
资料编号
表 C2-1
工程名称
北京华贸城(五期)发展工程
交底日期
2013年 4 月 8 日
施工单位
青建集团股份公司
分项工程名称
砌筑工程
交底提要
防水保护墙砌筑技术交底内容
交底内容:
内容:
1、施工准备
1.1砖:Mu≥15的蒸压灰砂砖。
1.2水泥:品种及标号应根据砌体部位采用P.O32.5普通硅酸盐水泥。
1.3砂:用中砂,砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。
1.4砂浆;采用M5砂浆(灰砂重量比为1:5)。
1.5主要机具:应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、小水桶、灰槽、扫帚等。
2、操作工艺
2.1本工程防水保护墙砌筑高度为1.5m,进行肥槽回填,回填至1.4m,开始继续砌筑,各部位砌筑高度以施工图蓝图为准。
2.2工艺流程:
作业准确→砖浇水→砌砖墙→验收
2.3砖浇水:粘土砖必须砌筑浇水湿润,,常温施工不得用干砖上墙.
2.4砌砖墙:
2.4.1组砌方法:砌体一般采用满丁,上下两层之间错缝50%。。
2.4.2盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘角时要仔细对挂线的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
2.5.4挂线:砌筑一砖墙必须挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。
2.5.5砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。砌砖时砖要放平。里手高,墙面就要张;里手低,墙面就要背。砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于5mm,也不应大于15mm。为保证清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔2m水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正。一般水泥砂浆必须在3h内用完,不得使用过夜砂浆。
3、质量标准
砖砌体(混水)工程质量检验标准
审核人
交底人
接受交底人

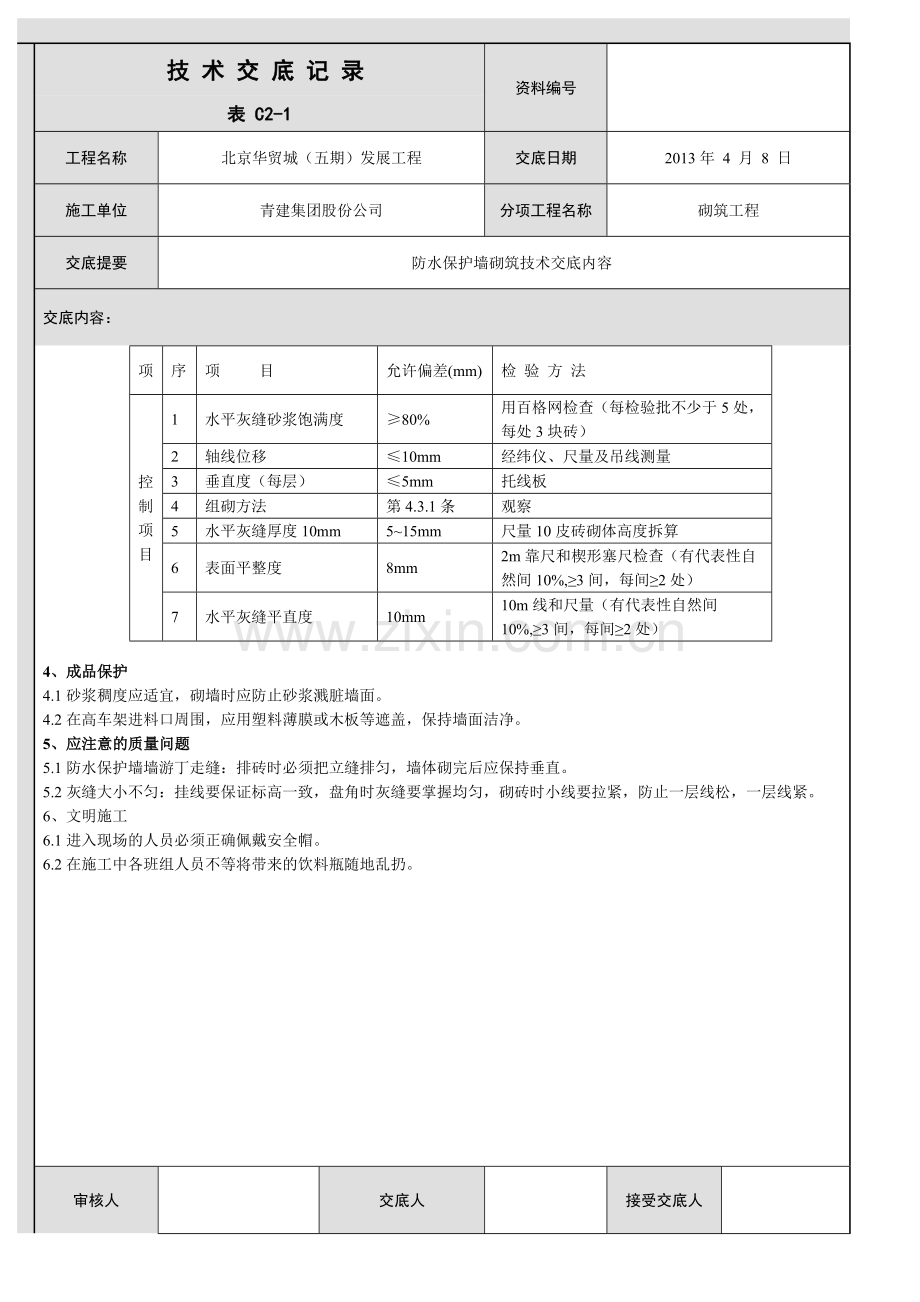

技 术 交 底 记 录
资料编号
表 C2-1
工程名称
北京华贸城(五期)发展工程
交底日期
2013年 4 月 8 日
施工单位
青建集团股份公司
分项工程名称
砌筑工程
交底提要
防水保护墙砌筑技术交底内容
交底内容:
项
序
项 目
允许偏差(mm)
检 验 方 法
控制项目
1
水平灰缝砂浆饱满度
≥80%
用百格网检查(每检验批不少于5处,每处3块砖)
2
轴线位移
≤10mm
经纬仪、尺量及吊线测量
3
垂直度(每层)
≤5mm
托线板
4
组砌方法
第4.3.1条
观察
5
水平灰缝厚度10mm
5~15mm
尺量10皮砖砌体高度拆算
6
表面平整度
8mm
2m靠尺和楔形塞尺检查(有代表性自然间10%,≥3间,每间≥2处)
7
水平灰缝平直度
10mm
10m线和尺量(有代表性自然间10%,≥3间,每间≥2处)
4、成品保护
4.1砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。
4.2在高车架进料口周围,应用塑料薄膜或木板等遮盖,保持墙面洁净。
5、应注意的质量问题
5.1防水保护墙墙游丁走缝:排砖时必须把立缝排匀,墙体砌完后应保持垂直。
5.2灰缝大小不匀:挂线要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。
6、文明施工
6.1进入现场的人员必须正确佩戴安全帽。
6.2在施工中各班组人员不等将带来的饮料瓶随地乱扔。
审核人
交底人
接受交底人
