收藏 分销(赏)

施工机具专项施工方案 (2).docx

上传人:Fis****915 文档编号:426086 上传时间:2023-09-19 格式:DOCX 页数:14 大小:31.85KB
下载 相关 举报
施工机具专项施工方案 (2).docx_第1页
第1页 / 共14页
施工机具专项施工方案 (2).docx_第2页
第2页 / 共14页
施工机具专项施工方案 (2).docx_第3页
第3页 / 共14页
施工机具专项施工方案 (2).docx_第4页
第4页 / 共14页
施工机具专项施工方案 (2).docx_第5页
第5页 / 共14页
点击查看更多>>
资源描述

1、目 录施工机具管理专项方案1. 工程概况成都万科魅力四期B4组团工程位于成都市成华区保和乡胜利村万科魅力之城,用地为较规则矩形,东、西三面临路,南面道路一侧为未施工的市政道路,北面为B5用地。用地内原地形基本平坦,整个用地周边基础建设条件成熟。本工程由地下一层联体式车库和三栋高层住宅楼组成。整个工程的总建筑面积为28500平方米,其中地上建筑面积约20820平方米,地下建筑面积约7680平方米。高度为52.20m,0.000相当于绝对标高523.90m。本工程结构形式为框架剪力墙结构,高层住宅楼基础采用先张法预应力砼管桩基础,地下室车库基础采用独立基础。本工程建设单位:成都万科置业有限公司;设

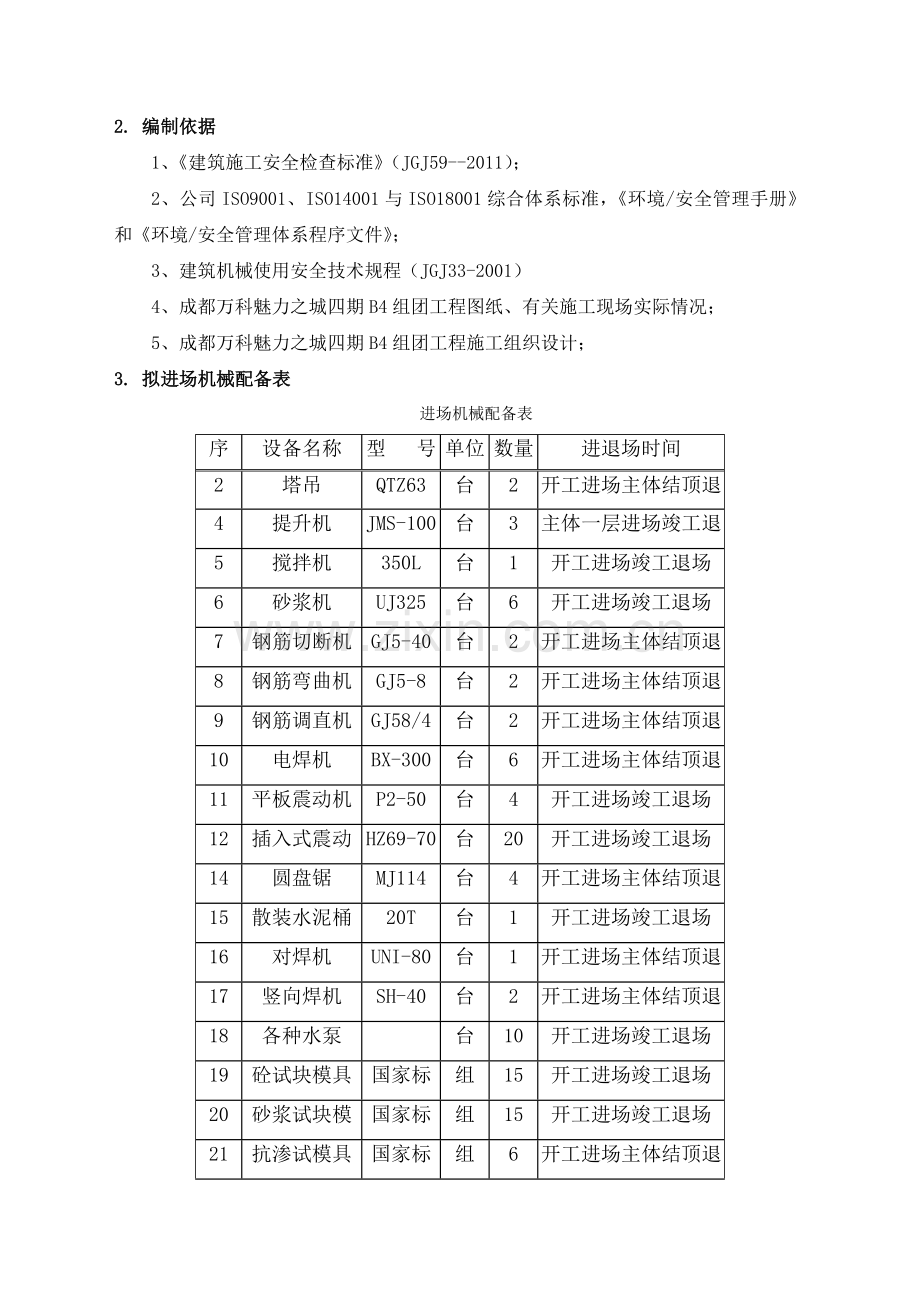

2、计单位:四川省建筑设计院;监理单位:四川省城市建设工程监理有限公司。2. 编制依据1、建筑施工安全检查标准(JGJ59-2011);2、公司ISO9001、ISO14001与ISO18001综合体系标准,环境/安全管理手册和环境/安全管理体系程序文件;3、建筑机械使用安全技术规程(JGJ33-2001)4、成都万科魅力之城四期B4组团工程图纸、有关施工现场实际情况;5、成都万科魅力之城四期B4组团工程施工组织设计;3. 拟进场机械配备表进场机械配备表序设备名称型 号单位数量进退场时间2塔吊QTZ63台2开工进场主体结顶退场4提升机JMS-100台3主体一层进场竣工退场5搅拌机350L台1开工进

3、场竣工退场6砂浆机UJ325台6开工进场竣工退场7钢筋切断机GJ5-40台2开工进场主体结顶退场8钢筋弯曲机GJ5-8台2开工进场主体结顶退场9钢筋调直机GJ58/4台2开工进场主体结顶退场10电焊机BX-300台6开工进场主体结顶退场11平板震动机P2-50台4开工进场竣工退场12插入式震动机HZ69-70A台20开工进场竣工退场14圆盘锯MJ114台4开工进场主体结顶退场15散装水泥桶20T台1开工进场竣工退场16对焊机UNI-80台1开工进场主体结顶退场17竖向焊机SH-40台2开工进场主体结顶退场18各种水泵台10开工进场竣工退场19砼试块模具国家标准组15开工进场竣工退场20砂浆试块

4、模具国家标准组15开工进场竣工退场21抗渗试模具国家标准组6开工进场主体结顶退场22蛙式打夯机台2开工进场竣工退场23砂轮切割机J3G4-400台2开工进场竣工退场注:以上不包括小型工具机械。4. 机械设备管理制度为加强项目部机械设备管理,提高机械的完好率和利用率,根据公司机械设备管理的有关规定,结合项目部的实际情况,特制订本制度,具体内容如下。1)机械设备操作做到定机定人,非操作人员不得擅自使用,违者罚款1050元/次,出现后果自负。2)操作人员要做好日常维修保养记录,反映“调整、润滑、坚固、清洁、防腐”十字作业状况。3)任何机械不得超负荷运转,作业时操作人员不准擅自离岗,更不能私自换人,违

5、者处以50100元/次罚款处理。4)项目部机械管理负责人每月检查不少于3次,并做好检查记录,检查记录应反映安全操作和保养规程的执行情况。对机械保养有成绩者要进行表场奖励。5)机械出现故障,应立即机修人员进行检修,机修人员要及时对出现故障的机械进行修理,机械绝不允许带病作业。6)严格按机械操作规程作业,不得马虎。5. 机具使用通用规定1)操作人员应体检合格,无妨碍作业的疾病和生理缺陷,并经过专业培训。2)考核合格取得建设行政主管部门颁发的操作证后,方可持证上岗。学员应在专人指导下进行工作。3)操作人员在作业过程中,应集中精力正确操作,注意机械状况不得擅自离开工作岗位或将机械交给无证人员操作。严禁

6、无关人员进入作业或操作室内。4)操作人员应遵守机械有关保养规定,认真及时做好各级保养工作,经常保持机械的完好状态。5)实行多班作业的机械,执行交接班制度,认真填写交接班记录,接班人员经检查确认无误后,方可进行工作。6)在工作中操作人员和配合作业人员按规定穿戴劳动保护用品,长发应束紧不得外露,高处作业时必须系安全带。7)施工机械进入作业地点后,施工技术人员应向操作人员进行施工任务和安全技术措施交底。操作人员应熟悉作业环境和施工条件,听从指挥,遵守现场安全规则。8)机械必须按照出厂使用说明书规定的技术性能、承载能力和使用条件,正确操作,合理使用,严禁超载作业或任意扩大使用范围。9)机械上的各种安全

7、防护装置及监测、指示、仪表、报警等自动报警、信号装置应完好,有缺损时应及时修复。安全防护装置不完整或已失效的机械不得使用。机械不得带病运转。运转中发现不正常时,应先停机检查,排除故障后方可使用。10)凡违反规程的作业命令,操作人员应先说明理由后可拒绝执行。由于发令人强制违章作业而造成事故者,应追究发令人的责任。11)所有电气设备的金属外壳均采用保护接地或保护接零,并应符合下列要求: 保护接地:中性点不直接接系统中的电气设备采用保护接地。接地网接地电阻不宜大于4. 保护接零:中性点直接接地系统中的电气设备应采用保护接零。 电气设备遇跳闸时,不得强行合闸。查明原因,排除故障后方可再进行合闸。12)

8、严禁带电作业或采用预约停送电的方式进行电气检修。检修前必须先切断电源并在电源开关上挂上“禁止合闸,有人工作”的警告牌。警告牌的挂、取应有专人负责。13)各种配电箱、开关箱配备安全锁,箱内不得存放任何其他物件并应何持清洁。非本岗位作业人员不得擅自开箱合闸。每班工作完毕后,应切断电源,锁好箱门。14)发生人身触电时,应立即切断电源,然后方可对触电者作紧急救护。严禁在未切断电源之前与触电者直接接触。15)电气设备或线路发生火警时,应先切断电源,在未切断电源之前不得身体接触导线或电气设备。也不得用水或泡沫灭火器进行灭火。16)进场施工机具安装后,必须经企业安全管理部门验收,合格后方可使用。做好验收记录

9、,验收人员履行签字手续。严禁使用倒顺开关控制机具。6. 圆盘锯1)电锯安装后验收合格应有书面的验收合格记录并有验收人签字,并在机械设备边显眼位置设合格牌;并应在相应位置张持操作牌;2)锯盘护罩不得拆卸,分料器、防护挡板安全装置不得拆卸,传动部位应有防护罩;3)电锯锯应有保护接零各保护接地,并做到一机一箱一闸一保护;4)做到定人定机操作,工作完毕,切断电源,锁好箱门;5)锯片上方必须安装保险挡板和滴水装置,在锯片后面,离齿10-15毫米处,必须安装弧形楔刀,锯片安装在轴上应保持对正轴心;6)锯片必须平整,锯齿尖锐,不得连续缺齿两个,裂纹长度不得超过20毫米,裂缝末端应冲止缝孔。7)圆盘锯操作规程

10、: 锯片上方必须安装保险挡板和滴水装置,在锯片后面,离齿10-15毫米处,必须安装弧形楔刀,锯片安装在轴上应保持对正轴心。 锯片必须平整,锯齿尖锐,不得连续缺齿两个,裂纹长度不得超过20毫米,裂缝末端应冲止缝孔。 被锯木料厚度,以锯长能露出木料10-20毫米为限,锯尺必须在同一圆周上,夹持锯片的法兰盘的直径应为锯片直径的四分之一。 启动后,须等转速正常后方可进行锯料,锯料时不得将木料左右晃动或高抬,遇木节要缓慢送料,锯料长度应不小于500毫米,接近端头时,应用推棍送料。 如锯线走偏,逐渐纠正,不得猛扳,以免损坏锯片。 操作人员不得站在与锯片同一直线上操作,手臂不得跨越锯片工作。 锯片温度过高时

11、,应用冷落水冷却,直径60毫米以上的锯片操作中应喷水冷却。 工作完毕,切断电源,锁好箱门。7. 手持电动机具1)类手持电动工具有保护接零。2)使用类手持电动工具按规定穿戴绝缘用品。3)使用手持类电动工具线长不超过30米,不得另行任意接长。4)使用刃具的机具,应保持刃磨锋利,完好无损,安装正确,牢固可靠。5)使用砂轮的机具,应检查砂轮与接盘间的软垫并安装稳固,螺帽不得过紧,凡受潮、变形、裂纹、破碎、磕边、缺口或接触过油、碱类的砂轮均不得使用,并不得将受潮的砂轮片自行烘干使用。6)作业前的检查应符合下列要求:外壳、手柄不出现裂缝、破损,电缆软线及插头等完好无损,开关动作正常,保护正常,保护接零连接

12、正确牢固可靠,各台.防护罩齐全牢固,电气保护装置可靠。7)机具起动后,应空载运转,应检查并确认机具联动灵活无阻。作业时,加力应平稳,不得用力过猛。8)作业中,不得用手触刃具、模具和砂轮,发现其磨钝、破损情况时,应立即停机修整或更换,然后再继续进行作业。9)机具转动时,不得撒手不管。10)手持式电动机操作规程本工程主要用的为冲击电钻或电锤及砂轮机,使用冲击电钻或电锤时,应符合下列要求: 作业时应掌握电钻或电锤手柄,打孔时先将钻头抵在工作表面,然后开动,用力适度,避免晃动;转速若急剧下降,应减少用力,防止电机过载,严禁用木杠加压; 钻孔时,应注意避开混凝土中的钢筋; 电钻和电锤为40%断续工作制,

13、不得长时间连续使用; 作业孔径在25MM以上时,应有稳固的作业平台,周围应设护栏; 使用砂轮的机具,应检查砂轮与接盘间的软垫并安装稳固,螺帽不得过紧,凡受潮、变形、裂纹、破碎、磕边缺口或接触过油、碱类的砂轮均不得使用,并不得将受潮的砂轮片自动烘干使用; 在潮湿地区或在金属构架、压力器、管道等导电良好的场所作业时,必须使用双重绝缘或加强绝缘的电动工具。8. 钢筋机械1)机械安装后验收合格,应有书面的验收合格记录并有验收人签字,并在机械设备边显眼位置设合格牌,在相应位置设操作牌。2)安装后做好保护接零,并装设单机漏电保护器。3)钢筋冷拉作业区和对焊作业区应有安全防护措施。4)传动部位应有防护罩。5

14、)钢筋调直机机械上不准放置物件,以防机械振动落入机内。钢筋装入压棍,手与滚筒应保持一定的距离,机器运转中不得调整滚筒,严禁戴手套操作。钢筋调直到末端时,人员必须躲开,以防甩动伤人。短于2米或直径大于9毫米的钢筋调直,应低速加工。6)钢筋要贴紧挡板,注意放入插头位置和回转方向,不得错开。弯曲长钢筋,应有专人扶住并站在钢筋弯曲方向的外面互相配合,不得拖拉。调头弯曲,防止碰撞人和物。更换插头,加油清理,必须在停机后进行;不直钢筋禁止在钢筋弯曲机上弯曲或调直;弯曲长钢筋时,严禁超过本机规定的钢筋直径、根数及机械转速。严禁在弯曲钢筋的作业半径内和机身不设挡的一侧站人;7)对焊机安全操作规程: 焊接前,应

15、根据钢筋截面,调整二次电压,不得焊接超过对焊机规定直径的钢筋; 断路器的接触点,电极应定期光磨,二次电路全部连接,螺栓应定期紧固。冷却水温度不应超过去时 40度,排水量应根据温度调节。 焊接较长钢筋时,应设置托架,配合搬运钢筋的操作工人,在焊接时要防止火花溅伤。 闪光区应设挡板,焊接时无关人员不得入内。 冬季施工时,温度低于8度,作业后应放尽机内冷却水。 作业后应切断电源,锁好电闸箱。8)钢筋切断机安全操作规程: 机械运转正常,方准断料,断料时,手与刀口距离不少于15厘米,活动刀片前进时禁止送料。 切断钢筋禁止超过机械的负载能力,切断低合金钢等特种钢筋,应用高硬度刀片。 切断长钢筋时应有专人扶

16、住,操作时动作要一致,不得任意拖拉,切断短钢筋时宜用套管或钳子夹住,不得用手送料。 切断机旁应设放料台,机械运转中严禁用手直接清除刀口附近的短头和杂物,在钢筋摆动范围和刀口附近非操作人员不得停留。9)对焊机安全操作规程 焊接前,应根据钢筋截面,调整二次电压,不得焊接超过对焊机规定直径的钢筋。 断路器的接触点,电极应定期光磨,二次电路全部连接,螺栓应定期紧固。冷却水温度不应超过去时40度,排水量应根据温度调节。 焊接较长钢筋时,应设置托架,配合搬运钢筋的操作工人,在焊接时要防止火花溅伤。 闪光区应设挡板,焊接时无关人员不得入内。 冬季施工时,温度低于8度,作业后应放尽机内冷却水。 作业后应切断电

17、源,锁好电闸箱。10)钢筋调直切断机安全操作规程 机械上不准放置物件,以防机械振动落入机内。 钢筋装入压棍,手与滚筒应保持一定的距离,机器运转中不得调整滚筒,严禁戴手套操作。 钢筋调直到末端时,人员必须躲开,以防甩动伤人。 短于2米或直径大于9毫米的钢筋调直,应低速加工。11)钢筋切断机安全操作规程 机械运转正常,方准断料,断料时,手与刀口距离不少于15厘米,活动刀片前进时禁止送料。 切断钢筋禁止超过机械的负载能力,切断低合金钢等特种钢筋,应用高硬度刀片。 切断长钢筋时应有专人扶住,操作时动作要一致,不得任意拖拉,切断短钢筋时宜用套管或钳子夹住,不得用手送料。 切断机旁应设放料台,机械运转中严

18、禁用手直接清除刀口附近的短头和杂物,在钢筋摆动范围和刀口附近非操作人员不得停留。 12) 钢筋弯曲机安全操作规程 钢筋要贴紧挡板,注意放入插头位置和回转方向,不得错开。 弯曲长钢筋,应有专人扶住并站在钢筋弯曲方向的外面互相配合,不得拖拉。 调头弯曲,防止碰撞人和物。更换插头,加油清理,必须在停机后进行。 不直钢筋禁止在钢筋弯曲机上弯曲或调直。 弯曲长钢筋时,严禁超过本机规定的钢筋直径、根数及机械转速。 严禁在弯曲钢筋的作业半径内和机身不设挡的一侧站人。9. 电焊机1)电焊机安装后有验收合格手续,验收合格记录有验收人签字,如为固定的在机械设备边显眼位置设合格牌,并应在相应位置张持操作牌。电焊机有

19、防雨设施。2)安装后做好保护接零,并装设单机漏电保护器。3)一次电源线长度不得超过5m,二次长度不得超过30m,一、二次线接线柱与外壳绝缘良好,并设有防护罩。4)焊把应使用橡皮电缆,焊把线接头不超过3米,老化破皮或接头超过二次的应及时更换。5)电焊工安全操作规程:必须持证上岗,明火作业必须有审批手续。电焊机外壳,必须接地良好,其电源的装拆应由电工进行。电焊机要设单独的开关,开关应在防雨的开关箱内,拉合时应戴手套侧向操作。更换焊条一定要带皮手套,不要赤手操作。焊钳与把线必须绝缘良好,连接牢固,在潮湿的地点工作,应站在绝缘胶板或木板上。雷雨时,应停止露天焊接作业。严禁在带压力的容器或管道上施焊,焊

20、接带电的设备必须先断电。工作结束,应切断电源,并检查操作地点,确认无危险后,方可离开。把线、地线,禁止与钢丝绳接触,更不得用钢丝绳或机电设备代替零线,所有地线接头,必须连接牢固。更换场地移动把线时,应先切断电源,并不得手持把线爬梯登高。施焊时要注意,周围或附近有无已经装饰完成的工作,如有必须在其面上做好保护工作后方可施焊,以防焊渣烫伤装饰面层。施焊场地周围应清除易燃易爆物品,并采取防火措施或进行覆盖、隔离,并有专人防火监护。必须在易燃易爆物品周围施焊时,应经有关部门检验许可后,方可施焊。多台焊机在一起施焊时,焊接平台或焊件必须接地,并应有隔光板。10. 搅拌机1)搅拌机必须安置在坚实的地方,用

21、支架或支脚筒架稳,不准以轮胎代替支撑。2)机械安装后验收合格应有书面的验收合格记录并有验收人签字,并在机械设备边显眼位置设合格牌,在相应位置设操作牌。3)安装后做好保护接零,并装设单机漏电保护器。4)离合器,制动器保持正常状态,钢丝绳断丝不超过标准。5)操作手柄有保险装置。6)应搭设防雨,防落物的防护棚,操作台平整。7)料斗保险钩齐全有效,料斗升超不用时应挂好保险钩。8)传达动部位的防护罩不得拆除,如无防护罩不得使用。9)搅拌机操作规程:搅拌机必须安置在坚实的地方,用支架或支脚筒架稳,不准以轮胎代替支撑。开动搅拌机前应检查离合器、制动器、钢丝绳等应良好,滚筒内不得有异物。进料斗升起时,严禁任何

22、人在料斗下通过或停留。工作完毕后应将料斗固定好。动转时严禁将工具伸入滚筒内。现场检修时,应固定好料斗,切断电源。进入滚筒时,外面应有人监护,严禁合闸。11. 气瓶1)各种气瓶应有标准色和明显标志。2)各种气瓶应分别存放,不得在强烈的阳光下暴晒,气瓶间距大于5m,距明火大于10m.如在实际无法达到安全距离要求可采取切实隔离措施。3)乙炔瓶使用或存放时都应竖放。4)气瓶必须装有防震圈和安全防护帽。5)乙炔瓶存放在有专门的存放区,而且应与施工作业区和居住区有足够的安全距离,存放地干燥、阴凉,无阳光照射。12. 潜水泵1)潜水泵必须做好保护接零,做到一机一箱一闸一保。漏电保护装置应灵敏,使用合理。2)

23、潜水泵的电动机和泵都安装在密封的泵体内,高速运转的热量需要水冷却,因此不能在水外动转时间过长。3)潜水泵泵体有可靠密封闭,在水中作业时不致进水因此,应定期检查,以保证泄漏量不超过规定;4)潜水泵长时间在水中作业,对电动机的绝缘要求较高,除安装漏电保护装置外,还要定期测定绝缘电阻。5)潜水泵操作规程潜水泵宜先装在坚固的篮筐里再放入水中,亦可在水中将泵的四周设立坚固的防护围网。泵应直接立于水中,水深不得小于0.5米,不得在含泥砂的水中使用。潜水泵放入水中或提出水面时,应先切断电源,严禁拉拽电缆或出水管。潜水泵应装设保护接零或漏电保护装置,工作时泵周围30M以内水面,不得有人、畜进入。启动前检查项目

24、应符合下列要求:水管结扎牢固;放气、放水、注油等螺塞均旋紧;叶轮和进水无杂物;电缆绝缘良好。接通电源后,应先试运转,并应检查并确认旋转方向正确,在水外运转时间不得超过5MIN。应经常观察水位变化,叶轮中心至水平距离应在0.5-3.0之间,泵体不得陷入污泥或露出水面.电缆不得与井壁、池壁相擦.新泵或新换密封圈,在使用50H后,应旋开放水封口塞,检查水、油的泄漏量.当泄漏量超过5ML时,应进行0.2MPA的气压试验,查出原因,予以排除,以后应每月检查一次;当泄漏量不超过25ML时,可继续使用,检查后应换上规定的润滑油.经过修理的浸式潜水泵,应先经0.2MPA气压试验,检查各部无泄漏现象,然后将润滑

25、油加入上、下壳体内.当气温降到0.0以下时,在停止运转后,应从水中提出潜水泵擦干后存放室内。每周应测定一次电动机定子绕组的绝缘电阻,其值无下降。13. 塔吊机械1)机械安装后验收合格应有书面的验收合格记录并有验收人签字,并在机械设备边显眼位置设合格牌,在相应位置设操作牌。2)塔吊指挥人员必须持证上岗,作业时与操作人员密切配合,执行规定的指挥信号。操作人员按照指挥人员的信号进行作业。3)在露天有六级及以上大风或大雨、大雪、大雾等恶劣天气时,停止塔吊作业,雨雪过后作业前,先试吊,确认制动器灵敏可靠后方可进行作业。4)塔吊作业前检查:变幅指示器、力矩限制器、超重量限制器以及各种行程限位开关等安全保护

26、装置是否完好、灵敏可靠,不得随意调整或拆除,禁止利用限制器和限位装置代替操纵机构。5)操作人员进行回转、变幅必须发出信号示意。6)作业时遇突发故障时将吊物降落到安全地方,并关闭发动机或切断电源后进行检查。在突然停电时,立即把所有控制器拨到零位,断开电源总开关,并采取措施使重物降到地面。7)塔机的拆装作业在白天进行,当遇恶劣天气时,应停止作业。8)锚固装置的安装、拆卸、检查和调整,均应有专人负责,工作时应系安全带领和戴安全帽。9)起动前重点检查如下项目是否完好,金属结构和工作机构的外观情况、各安全装置和各指示仪表是否齐全完整,各齿轮箱、液压油箱的油位是否正常,主要部位连接螺栓有无松动,钢丝绳磨损

27、情况及各滑轮穿绕是否正确,供电电线有无破损。10)塔机的安全生产操作规程操作人员必须经过培训、了解机械的构造和使用,必须熟知机械保养和安全操作规程。塔机必须在得到指挥信号后,方可进行操作,操作前必须鸣笛,操作时司机精神要集中。塔机必须严格按起重机性能表中规定的幅度和起重量进行工作,不许超载使用。塔机必须熟知机械的保养、检验知识,按规定应经常对机械进行维修和保养。塔吊不得斜拉或斜吊物品,并禁止用于拔桩等类似的工作。工作中塔梯上严禁有人,并不得在工作中进行调整或维修机械作业。工作时严禁闲人走近臂架活动范围以内。液压系统安全阀的数值,电器系统保护装置的高速值及其它机械结构部件的调整值(如制动器、限位

28、开关等)均不允许随意更动。起重作业完毕后回转机构松闸,吊钩升起,小车停在臂架端部,即最大幅度处。遇到下列情况应停止运行:天气恶劣,如雷雨、大风(六级以上)、大雾、导轨结冰等情况。灯光不明,信号不清。机械发生故障,未彻底排除。钢丝绳断丝磨损超过规定。14. 插入式振动器1)插入式振动器的电动机电源上,应安装漏电保护装置,接地或接零应安全可靠。2)操作人员应经过用电教育,作业时应穿戴绝缘胶鞋和绝缘手套。3)电缆线应满足操作所需的长度。电缆线上不得堆压物品或让车辆挤压,严禁用电缆拖拉或吊挂振动器。4)使用前应检查各部并确认加连接牢固,旋转方向正确。5)作业时振动棒软管的弯曲半径不得小于500mm,并

29、不得多于两个弯,操作时应将振动棒垂直地沉入砼中,不得用力硬插、斜插。6)作业完毕,应将电动机、软管、振动棒清理干净,并应按规定要求进行保养作业。振动器存放时,不得堆压软管,应平直放好,并应对电动机采取防潮措施。7)插入式振动器安全操作规程在使用前检查部件和软轴,接线是否正确,试动转正常后方可使用。单设电源线和电源箱,箱内要有灵敏、有效的漏电保护器,电机外壳做好接零保护,工作时两人操作,一人持棒,一人看电机,随时挪电机,不得拖拉。电机如果放在架子上不准拖拉,防止电机与软轴拖开,电机跌落砸人或摔坏电机。随机用的电缆线不得捆在架管或钢筋上,防止破损漏电。用完的振动棒先断电再盘好缆线,电机放在干燥处,

30、防止受潮造成电机烧毁现象。15. 提升机1)机械安装后验收合格,应有书面的验收合格记录并有验收人签字,并在机械设备边显眼位置设合格牌,在相应位置设操作牌。2)机身应安装在平整、坚实的视线良好的地点,机身和地锚必须牢固,卷扬筒与导向滑轮中心线应垂直对正,卷扬机距离滑轮一般不小于15米。3)作业前,应检查钢丝绳、离合器、制动器、保险棘轮、传动滑轮等。确认安全可靠方可操作。钢丝绳卷筒必须设置防护罩。4)钢丝绳在卷筒上必须排列整齐,作业中最少需保留三圈。5)作业时,不准有人跨越卷扬机的钢丝绳。一般情况下,卷扬机的钢丝绳应砌地沟加水泥盖板保护。吊动重物在空中停留时,除使用制动器外,并应用棘轮保险卡牢。6

31、)操作时,严禁擅自离开工作岗位。工作中要听从指挥人员信号,信号不明或可能引起事故时,应暂停操作,待弄清情况后方可继续作业。7)作业突然停电时,应立即拉开闸刀,并将运送物件放下。8)提升机操作规程:机身应安装在平整、坚实的视线良好的地点,机身和地锚必须牢固,卷扬筒与导向滑轮中心线应垂直对正,卷扬机距离滑轮一般不小于15米。作业前,应检查钢丝绳、离合器、制动器、保险棘轮、传动滑轮等。确认安全可靠方可操作。作业突然停电时,应立即拉开闸刀,并将运送物件放下。钢丝绳在卷筒上必须排列整齐,作业中最少需保留三圈。作业时,不准有人跨越卷扬机的钢丝绳。一般情况下,卷扬机的钢丝绳应砌地沟加水泥盖板保护。吊动重物在空中停留时,除使用制动器外,并应用棘轮保险卡牢。操作时,严禁擅自离开工作岗位。工作中要听从指挥人员信号,信号不明或可能引起事故时,应暂停操作,待弄清情况后方可继续作业。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
