宿马现代产业园泗州路道排工程
排
水
工
程
施
工
方
案
审 批:
复 核:
编 制:
安徽省第一建筑工程公司
宿马现代产业园泗州路道排工程项目部
二0一三年六月十五日

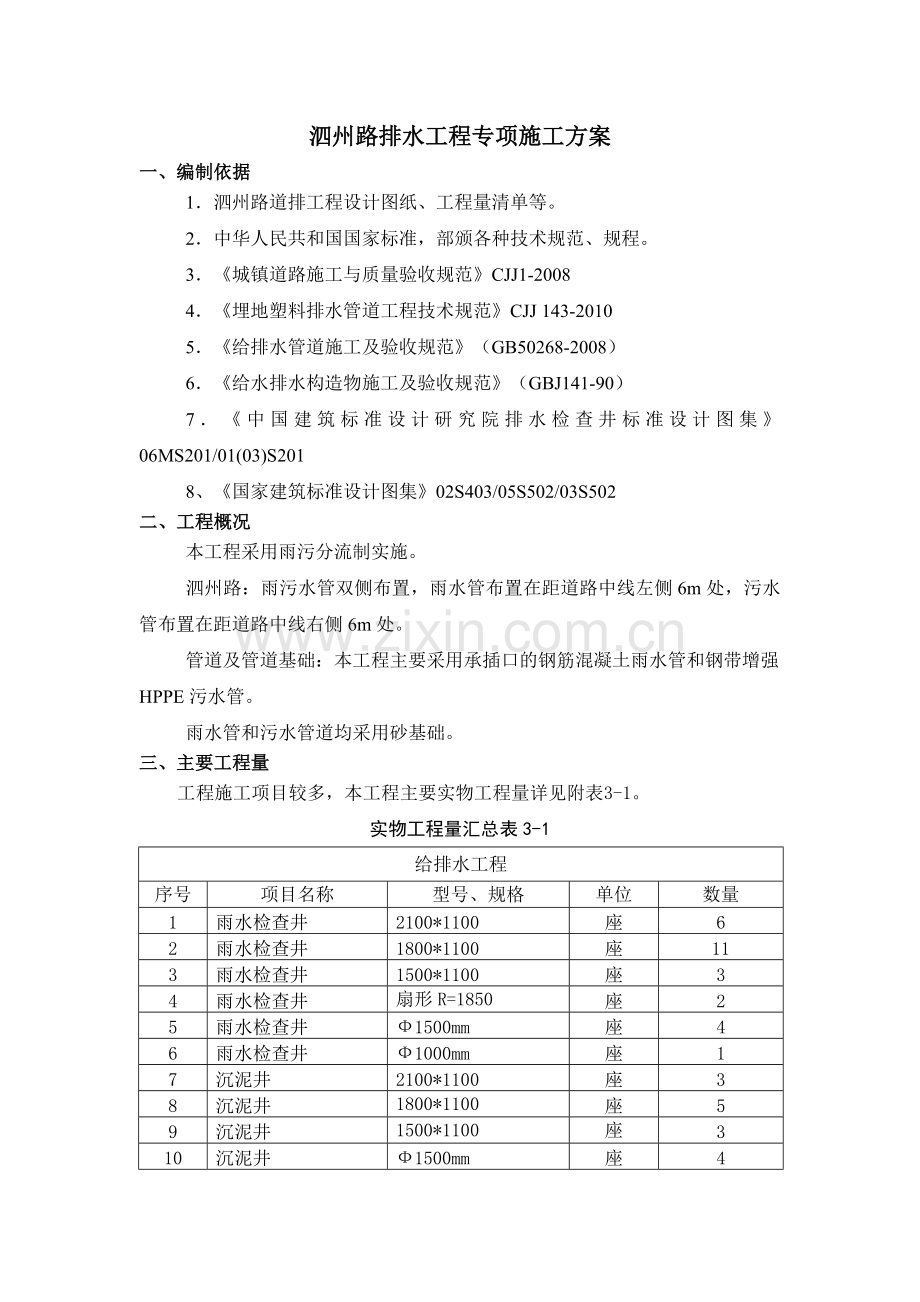

泗州路排水工程专项施工方案
一、编制依据
1.泗州路道排工程设计图纸、工程量清单等。
2.中华人民共和国国家标准,部颁各种技术规范、规程。
3.《城镇道路施工与质量验收规范》CJJ1-2008
4.《埋地塑料排水管道工程技术规范》CJJ 143-2010
5.《给排水管道施工及验收规范》(GB50268-2008)
6.《给水排水构造物施工及验收规范》(GBJ141-90)
7.《中国建筑标准设计研究院排水检查井标准设计图集》06MS201/01(03)S201
8、《国家建筑标准设计图集》02S403/05S502/03S502
二、工程概况
本工程采用雨污分流制实施。
泗州路:雨污水管双侧布置,雨水管布置在距道路中线左侧6m处,污水管布置在距道路中线右侧6m处。
管道及管道基础:本工程主要采用承插口的钢筋混凝土雨水管和钢带增强HPPE污水管。
雨水管和污水管道均采用砂基础。
三、主要工程量
工程施工项目较多,本工程主要实物工程量详见附表3-1。
实物工程量汇总表3-1
给排水工程
序号
项目名称
型号、规格
单位
数量
1
雨水检查井
2100*1100
座
6
2
雨水检查井
1800*1100
座
11
3
雨水检查井
1500*1100
座
3
4
雨水检查井
扇形R=1850
座
2
5
雨水检查井
Ф1500mm
座
4
6
雨水检查井
Ф1000mm
座
1
7
沉泥井
2100*1100
座
3
8
沉泥井
1800*1100
座
5
9
沉泥井
1500*1100
座
3
10
沉泥井
Ф1500mm
座
4
11
沉泥井
Ф1000mm
座
23
12
Ⅱ级钢筋混凝土管
d1800
m
287
13
Ⅱ级钢筋混凝土管
d1600
m
156
14
Ⅱ级钢筋混凝土管
d1500
m
128
15
Ⅱ级钢筋混凝土管
d1400
m
219
16
Ⅱ级钢筋混凝土管
d1200
m
340
17
Ⅱ级钢筋混凝土管
d1000
m
395
18
Ⅱ级钢筋混凝土管
d800
m
78
19
Ⅱ级钢筋混凝土管
d600
m
468
20
PE钢带螺旋管
DN300
m
1173
21
污水检查井
Ф1000mm
座
69
22
PE钢带螺旋管
DN500
m
952
23
PE钢带螺旋管
DN400
m
1095
24
球墨铸铁管
DN100~150
m
314
25
室外消火栓
SS100-1.0
套
14
26
闸阀
DN100~200Z45T-10
个
30
四、工期目标
按照施工总体部署,全线道路划分为两个断面施工,K0+000-K0+600(经三路西侧),K0+600-K0+1558(经三路至西经四路)。工期安排为:2013年6月20日至2013年7月15日,25天完成经三路西侧600m断面雨污水工程。2013年8月1日至2013年8月30日,30天完成经三路东侧900m断面雨污水工程。
五、施工方法
1.施工部署
先施工埋置最深的污水管,再施工雨水管,管材应将插口顺水流方向,承口逆水流方向,由下游向上游依次安装。
2.排水工程的施工顺序
降水→施工放样→管沟开挖(槽壁支护)→垫层、基础施工→管道安装→管座及接口施工→排水检查井浇筑→管道闭水试验→管沟回填。
2.1降水措施
2.1.1本工程雨污水管道埋置均较深,无足够距离放坡,槽底处于粉质粘土层,含水量大,地下水位高,故采用井点降水。本井点降水工作在沟槽回填达到地下水位线以上1m以后方可结束。
根据周边道路及本工程地下水现场勘探情况,雨污水均采用直径DN500、井深15m、间距15m的井点降水布置方案确定井点数量。
2.2 施工放样
2.2.1 精确测量放线,做好装点固定保护。
2.2.2 根据排水管道基础的宽度,确保足够施工位置,每10m桩号放出排水管沟或检查井的开挖边桩,并用白灰洒出边线。
2.3管沟开挖、沟槽壁支护措施
2.3.1 管沟开挖由专人指挥、看护。
2.3.2 土方开挖后,应在设计槽底高程以上保留一定余量,避免超挖,槽底以上20cm必须用人工修整地面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,修整好地面,立即进行基础施工。
2.3.3 挖槽时,堆土高度不宜超过1.5m,且距槽口边不宜小于0.8m。
2.4 垫层施工
2.4.1沟槽形成后,在槽底面上铺20cm砂垫层,并用机械振动夯实,密实度达90%以上。
2.4.2 在沟槽中每10m放出管道中线桩,并按设计坡度上升。
2.5 管道安装
2.5.1 管道施工前应检查管材是否有质量缺陷。
2.5.2 管材的起吊宜采用两点起吊,严禁用绳贯穿或梁端起吊,严禁抛落。
2.5.3 管道基础验收合格后,方可进行管道施工,管道安装前,应虚铺5—10cm的砂层,以确保腋部充填饱满,管道安装应在厂方技术人员的指导下完成。
2.5.4 管道安装应将插口顺水流方向,承口逆水流方向,安装宜由下游往上游进行。
2.5.5 管道如受外因局部损坏,当损坏部位长度或宽度不超过管周长的1/2时,可采取修复措施,具体办法由供应商提供,如损坏超出此范围,应换管重新铺设。
2.6 检查井浇筑
2.6.1 本工程检查井为圆形收口式检查井及矩形检查井。
2.6.2 管道高度水平直径以上发砖券高125mm。
2.6.3 管道检查井衔接采用中介层做法。施工前在管道与检查井相接部位,预先用与管材相同的塑料粘胶剂和粗砂做成中介层,然后用水泥砂浆砌入检查井的内壁。中介层的做法:先用毛刷或棉纱将管壁的外表面清理干净,然后均匀地涂一层塑料粘结剂,紧接着在上面撒一层干燥的粗砂,固化10—20min,即形成表面粗糙的中介层。中介层的长度与检查井厚度相同。
2.6.4 流槽:采用与井墙一次砌筑的砖砌流槽,流槽面以M10砂浆抹光滑。流槽顶与1/2小管管径相平。
2.7 管道闭水试验
2.7.1 试验条件
对于污水管道,按照市政施工规程要求,必须再回填前做闭水试验。闭水试验前,施工现场应具备以下条件:
1)管道及检查井的外观质量及“量测”检验均已合格;
2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下有管堵设置放水管和截门,管堵经核算可以承受压力;
3)现场的水源满足闭水需要,不影响其它用水;
4)选好排放水的位置,不得影响周围环境。
2.7.2 试验程序
在具备了闭水条件后,即可进行管道闭水试验。试验从上游往下游分段进行,上游实验完毕后,可往下游充水,倒段试验以节约用水。试验各阶段说明如下:
1)注水浸泡:闭水试验的水位,应为试验段上游管内顶以上2米,将水灌至接近上由井口高度。注水过程应检查管堵、管道、井身,无漏水和严重渗水,在侵泡管和井1~2天进行闭水试验;
2)闭水试验:将水灌至规定的水位,开始记录,对渗水量的测定时间,不少于30分钟,根据井内水面的下降值计算渗水量,渗水量不超过规定的允许渗水量即为合格。
3)试验渗水量计算:渗水量试验时间30分钟时,每km管道每昼夜渗水量为Q=(48q)*(1000/L),
式中Q---每km管道每d的渗水量
q---闭水管道30分钟的渗水量
L---闭水管段长度
当Q≤允许渗水量时,试验即为合格。
2.8 管沟回填
2.8.1管道安装合格后应尽快回填,管区各部分回填密实度要求见下图,回填时应注意:
1)管道安装回填应分区对称进行,严禁单侧回填,两侧填土填筑高差不得超过30cm;
2)管腋部必须填塞到时;
3)管区及灌顶以上50cm范围内都应用机械振动夯实,严禁压实机械直接作用在管道上;
4)沟槽回填完毕后,应尽早回填到路床底,防止地下水的浮力对管道的破坏。
5)重型机械必须在管道外顶部以上1m以上的范围外才可以压实。
雨水管道沟槽回填土分区密实度要求
序号
部位
压实度要求
回填材料
备注
1
垫层
90%
中粗砂
2
管底至中心高
93%
中粗砂
3
管道两侧
90%
素土、中粗砂或石屑
4
管顶以上
87%
素土、中粗砂或石屑
5
管顶50cm以上
按道路设计要求
素土
污水管道沟槽回填土分区密实度要求
序号
部位
压实度要求
回填材料
备注
1
垫层
90%
中粗砂
2
管道两侧
95%
中粗砂
3
管顶以上
87%
中粗砂
4
管顶侧方
90%
中粗砂
5
管顶50cm以上
按道路设计要求
素土
六、质量保证措施
1.严格贯彻宿马园区管委会有关质量管理制度,坚持自检、互检与专检制度。
2.加强施工组织管理,加强对各工序施工之间的协调。
3.对施工人员进行专业培训和上岗教育,使其对本工地的质量要求、现场情况等得到良好的了解,树立正确的质量观。
4.坚持全过程的质量控制。
5.对原材料进行严格检查。
6、管材的对方要求平坦,不得有尖锐硬物,不得长时间日光暴晒,并远离明火、热源,不得与油类或有害化工原料接触。
七、安全保证措施
1.认真贯彻落实安全保证体系,落实安全生产责任制。
2.严格遵守国家、交通部颁布的各项劳动法规、安全法规,安全技术规则及公司有关施工安全管理办法和各项安全措施。
3.认真执行安全操作规程,做到:不违法指挥、不违反操作、不伤害自己、不伤害他人,不被他人伤害,确保自身和他人安全,提高职工整体安全防护意识和自我防护能力。
4.进行全面的针对性的安全技术交底,要交底者履行签字手续。
5.机械操作人员必须听从施工人员的正确指挥,精心操作。但对施工人员违反操作规程和可能引起危险事故的指挥,操作人员有权拒绝执行,并及时向工地负责人反映。
6.夜间施工时,要保证施工现场有充足的照明,在危险处必须设有明显的安全防护标志牌。
