收藏 分销(赏)

更换混凝土岔枕道岔的施工组织.pdf

上传人:vivi****999 文档编号:41998 上传时间:2021-05-28 格式:PDF 页数:2 大小:132.82KB
下载 相关 举报
更换混凝土岔枕道岔的施工组织.pdf_第1页
第1页 / 共2页
更换混凝土岔枕道岔的施工组织.pdf_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

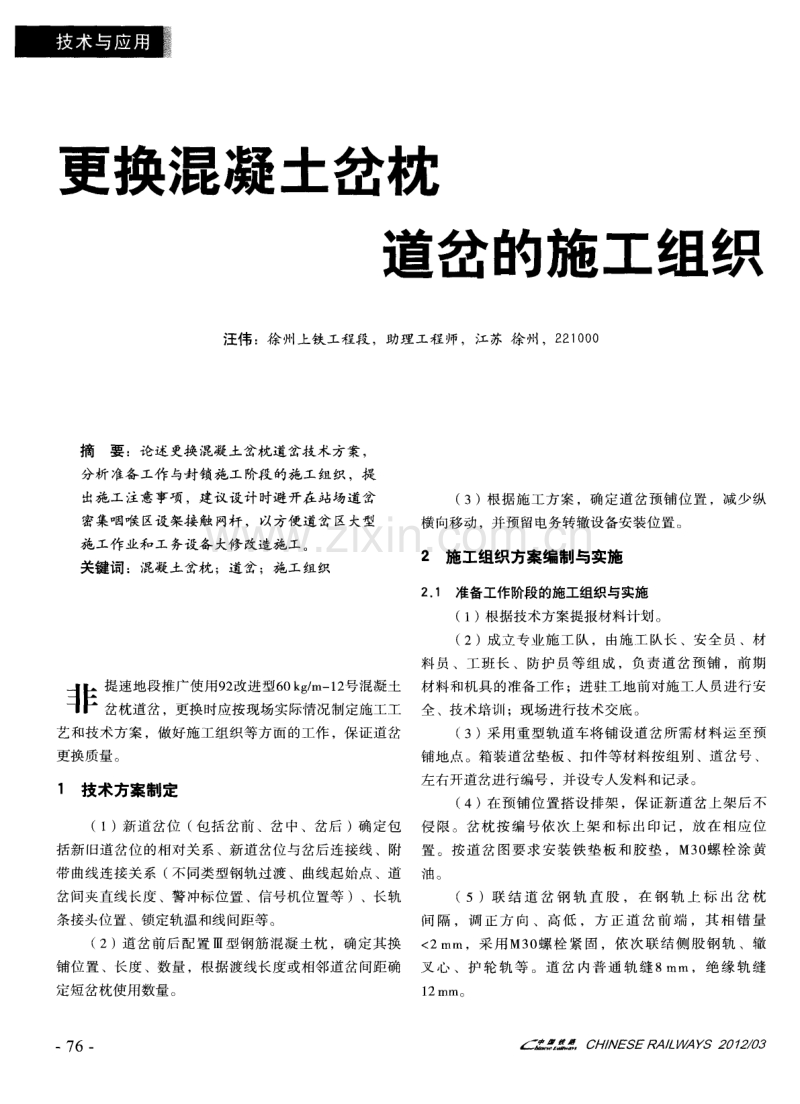

1、更换混凝土岔枕 道岔的施工组织 汪伟 :徐 州上铁工程段 ,助理工程 师,江苏 徐 州,2 2 1 0 0 0 摘要:论述更换混凝土岔枕道岔技术方案, 分析 准备工作与封锁施工阶段的施工组织 ,提 出施工注意事项 ,建议设计时避开在站场道岔 密集咽喉 区设架接触 网杆 ,以方便道岔区大型 施工作业和工务设备 大修 改造施工。 关键词 :混凝土岔枕 ;道岔 ;施工组织 J 提速地段 推广使用9 2 改进 型6 0 k g m一 1 2 号混凝土 1 r 岔枕道岔 ,更换时应按现场实际情况制定施工工 艺和技术方案 ,做好施工组织等方面的工作 ,保证道岔 更换质量 。 1 技术方案制定 ( 1 )新

2、道 岔 位 ( 包括 岔前 、岔 中 、岔后 )确 定包 括新旧道岔位的相对关系 、新道岔位与岔后连接线 、附 带 曲线 连接关 系 ( 不 同类型钢 轨过渡 、曲线起始 点 、道 岔间夹直 线长度 、警 冲标位置 、信号机 位置等 )、长轨 条接头位置 、锁定 轨温和线间距等 。 ( 2)道岔前后配置型钢筋混凝土枕 ,确定其换 铺位置 、长度 、数量 ,根据渡线长度或相邻道岔间距确 定短岔枕使用数量。 7 6 一 ( 3)根 据施 工方 案 ,确定 道 岔预铺 位 置 ,减 少纵 横 向移动 ,并预留 电务转辙设备安 装位 置 。 2 施工组织方案编制与实施 2 。 1 准备工作阶段的施工组

3、织与实施 ( 1 )根据技术方 案提报材料计划 。 ( 2)成 立专 业施 工 队 ,由施 工 队长 、安全 员 、材 料员 、工班长 、防护员等组成 ,负责道岔预铺 ,前期 材料和机具的准备工作;进驻工地前对施工人员进行安 全 、技术 培训 ;现场进行技术交 底 。 ( 3)采 用重 型轨 道 车将铺 设 道岔 所需 材料 运 至预 铺 地点 。箱 装道岔 垫板 、扣 件等材 料按组别 、道 岔号 、 左 右开道岔进行编号 ,并设专人 发料和记 录。 ( 4)在 预铺 位 置搭设 排架 ,保证 新道 岔 上架 后不 侵 限 。岔枕 按 编 号依 次 上 架 和标 出E p f , i,放 在

4、 相应 位 置 。按 道 岔 图要 求 安 装铁 垫 板 和 胶 垫 ,M3 O 螺栓 涂 黄 油 。 ( 5)联 结 道 岔 钢 轨 直 股 ,在 钢 轨 上 标 出 岔 枕 间隔 ,调 正方 向 、高低 ,方 正道岔前 端 ,其 相错量 2 mm,采 用 M3 0 螺 栓 紧 固 ,依 次 联结 侧 股 钢 轨 、辙 叉 心 、护 轮 轨 等 。道 岔 内普 通 轨 缝 8 r ln,绝 缘 轨 缝 1 2 n q m 基苎 C HI N ES ER AI L WAY S 2 01 2 0 3 ( 6)采用 6 0 k g m 轨 连接 岔后长 岔枕作 为过 渡 ,若 岔位附近不能预铺长岔

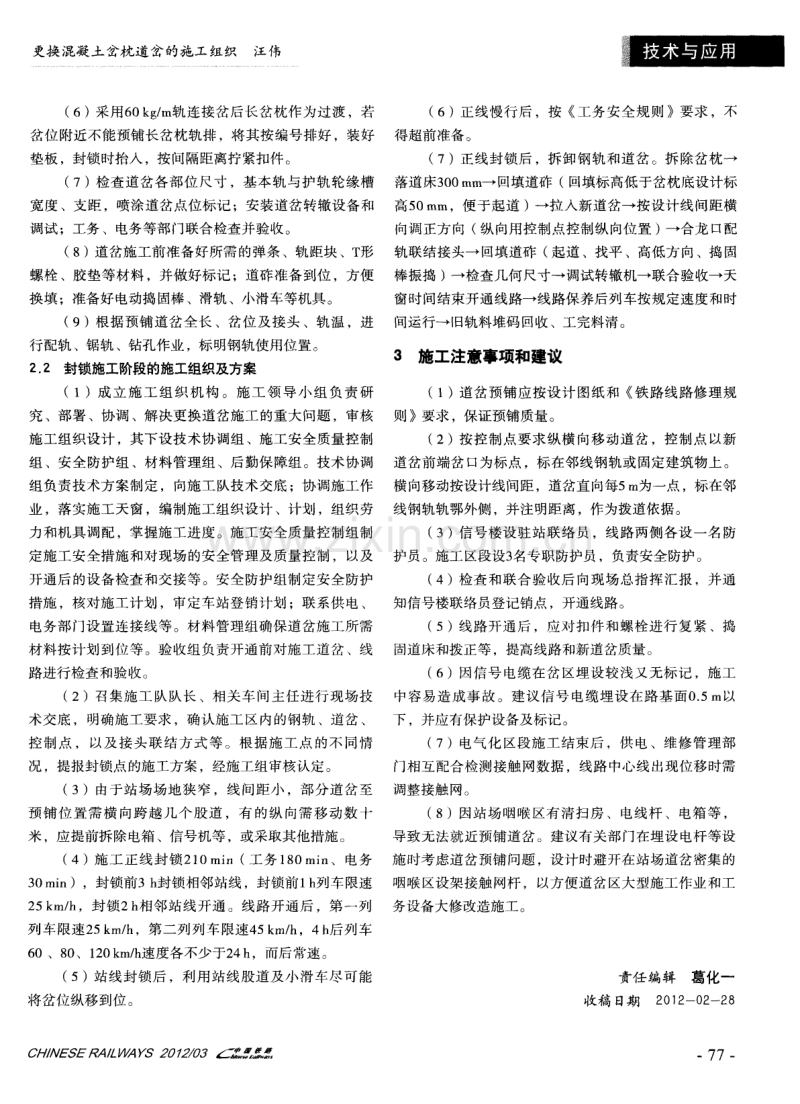

5、枕轨排 ,将其按编号排好,装好 垫板 ,封锁 时抬 入 ,按间隔距离拧 紧扣件 。 ( 7)检查道岔各部位尺寸 ,基本轨与护轨轮缘槽 宽度 、支距 ,喷涂道岔点位标记 ;安装道岔转辙设备和 调试 ;工务 、电务等 部门联合检查并验收 。 ( 8 )道岔施工前准备好所需的弹条、轨距块、T 形 螺栓 、胶垫等材料,并做好标记 ;道砟准备到位 ,方便 换填;准备好电动捣固棒 、滑轨、小滑车等机具。 ( 9)根据预铺道岔全长 、岔位及接头 、轨温 ,进 行配 轨 、锯轨 、钻孑 L 作业 ,标明钢轨使用位置 。 2 2 封锁施工阶段的施工组织及方案 (1 )成 立 施 工 组 织 机构 。施 工 领

6、导 小 组 负 责 研 究 、部署 、协 调 、解 决更换道 岔施 工的重大 问题 ,审核 施工组织设计 ,其下设技术协调组 、施工安全质量控制 组 、安全 防护组 、材料管理组 、后 勤保障组 。技术协 调 组负责技术方案制定 ,向施工队技术交底 ;协调施工作 业 ,落实施工天窗 ,编制施工组织设计、计划 ,组织劳 力和 机具调配 ,掌握 施工进度 。施工 安全质量 控制组 制 定施 工安全措 施和对 现场 的安 全管理 及质量控 制 ,以及 开通后的设备检查和交接等。安全防护组制定安全防护 措施 ,核对施 工计划 ,审定 车站登销 计划 ;联 系供 电 、 电务 部 门设置 连接线 等 。

7、材料 管理组 确保道岔施 工所 需 材料按 计划到 位等 。验收组负 责开通前 对施工 道岔 、线 路进行检查 和验收。 ( 2)召集 施 工 队队长 、相关 车间 主任进 行现 场技 术交底 ,明确施 工要求 ,确认施 工 区内的钢轨 、道岔 、 控制 点 , 以及 接 头 联 结方 式 等 。根 据施 工点 的不 同情 况 ,提报封锁点 的施 工方案 ,经施工组 审核认定 。 ( 3)由于站场场地狭窄,线 间距小 ,部分道岔至 预铺位置需横 向跨越几个股道 ,有 的纵向需移动数 十 米 ,应提前拆除电箱 、信号机等,或采取其他措施。 ( 4)施工 正 线 封锁 2 1 0mi n( 工务

8、1 8 0mi n 、电务 3 0 m i n),封锁前3 h 封锁相邻 站线 ,封锁前 1 h N 车限速 2 5 k m h ,封锁 2 h 相邻 站线 开通 。线路 开通 后 ,第一 列 列车限速2 5 k m h ,第二列列车限速4 5 k m h ,4 h 后列车 6 0、8 0 、1 2 0 k m h 速度各不少于2 4 h ,而后常速。 ( 5)站 线 封锁后 ,利用 站线 股道 及小 滑 车尽可 能 将岔 位纵移到位 。 ( 6)正线慢行后,按 工务安全规则 要求 ,不 得超前准备。 ( 7)正线封锁后 ,拆卸钢轨和道岔 。拆除岔枕一 落道床3 0 0 mm 一回填道砟 (

9、回填标高低于岔枕底设计标 高 5 0 r a m,便 于起道 )一拉 入新道 岔一 按设计 线 间距 横 向调正方 向 ( 纵 向用控 制点控制 纵 向位置 ) 一 合龙 口配 轨联结接头一 回填道砟 ( 起道 、找平、高低方向、捣固 棒振捣 )一检查几何尺寸一调试转辙机一联合验收一天 窗时间结束开通线路一线路保养后列车按规定速度和时 间运行一 旧轨料 堆码 回收 、工完料清 。 3 施工注意事项和建议 ( 1)道岔预铺应按设计图纸和 铁路线路修理规 则要求 ,保证预铺质量。 ( 2)按控 制点 要求纵 横 向移 动道 岔 ,控 制点 以新 道岔前端岔口为标点,标在邻线钢轨或固定建筑物上。 横

10、 向移动按设计线 间距 ,道岔 直向每5 m 为一点 ,标在邻 线钢轨轨鄂外侧 ,并注明距离 ,作为拨道依据。 ( 3)信号楼设驻站联络员 ,线路两侧各设一名防 护员 。施工 区段设3 名专职 防护员 ,负责安全防护。 ( 4)检查 和联合 验 收后 向现场 总指 挥汇 报 ,并 通 知信号楼联络员登记销点 ,开通线路 。 ( 5)线路开 通后 ,应 对扣 件和 螺栓 进行 复 紧 、捣 固道床和拨正等 ,提高线路和新道岔质量 。 ( 6)因信号 电缆在岔区埋设较浅又无标记 ,施工 中容 易造 成事 故 。建 议信 号 电缆埋 设在 路 基面 0 5 m以 下 ,并应 有保 护设备及标记 。 ( 7)电气化 区段 施工 结束后 ,供 电 、维修 管理 部 门相 互配合检 测接触 网数据 ,线 路 中心线 出现位移 时需 调整接触 网。 ( 8)因站场 咽喉 区有 清扫房 、电线杆 、电箱等 , 导致无 法就 近预铺道岔 。建议有关 部 门在埋 设 电杆等设 施 时考 虑道岔 预铺 问题 ,设计时 避开在站场 道岔密集 的 咽喉 区设架接触 网杆 ,以方便道 岔区大型施工 作业 和工 务设备大修改造施工。 责任编辑葛化一 收稿 E l 期2 O 1 2 - 0 9 -2 8 77

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
