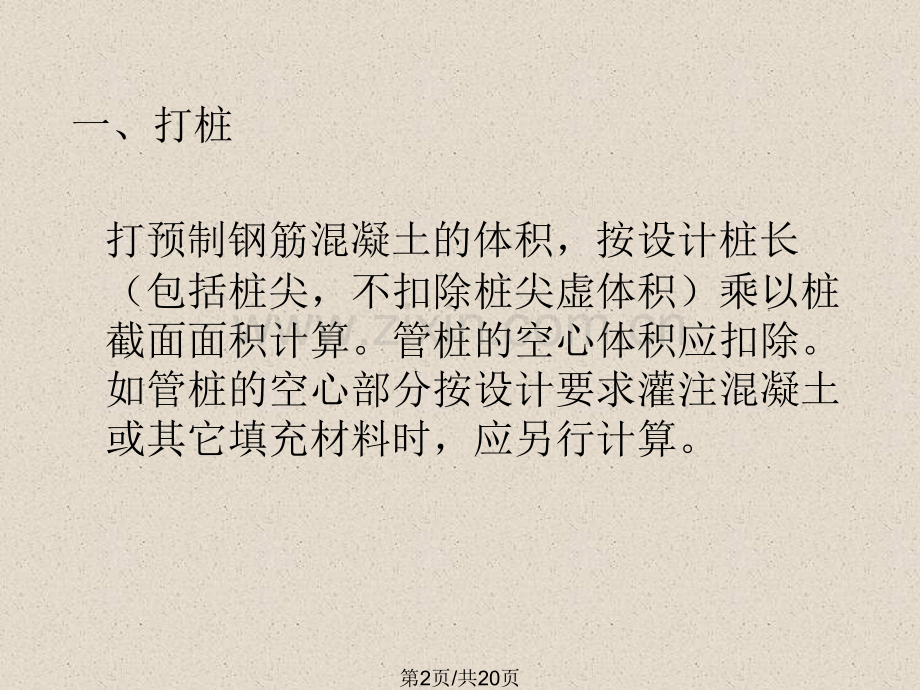

第一节 预制钢筋混凝土桩第1页/共20页一、打桩 打预制钢筋混凝土的体积,按设计桩长(包括桩尖,不扣除桩尖虚体积)乘以桩截面面积计算。管桩的空心体积应扣除。如管桩的空心部分按设计要求灌注混凝土或其它填充材料时,应另行计算。第2页/共20页3计算实例例 某单位工程,设计预制钢筋混凝土桩断面如图所示,共120根,计算桩工程量(不计算钢筋笼)。l解:桩长为7.8m,桩断面积为0.30.3=0.09m2lV7.8 0.09 12084.24m3第3页/共20页二、接桩电焊接桩按设计接头,以个计算;硫磺胶泥接桩按桩断面积以平方米计算第4页/共20页三、送桩送桩按桩截面面积乘以送桩长度(即打桩架底至桩顶面高度或自桩顶面至自然地坪面另加0.5m计算)第5页/共20页第二节 钢板桩打拔钢板桩重量以吨计算第6页/共20页第三节 灌注桩一、打孔灌注桩(1)混凝土桩、砂桩、碎石桩的体积,按设计规定的桩长乘以钢管管箍外截面计算、(2)扩大桩的体积按单桩体积乘以次数计算(3)打孔后先埋入预制混凝土桩尖,再灌注混凝土者,桩尖按规定计算,灌注桩按设计长度(自桩尖顶面至桩顶面高度)乘以钢管管箍外径截面面积计算。第7页/共20页二、钻孔灌注桩钻孔灌注桩,按设计桩长(包括桩尖,不扣除桩尖虚体积)增加0.25m乘以设计断面面积计算第8页/共20页三、灌注桩钢筋灌注混凝土桩的钢筋笼制作以设计规定,相应项目以吨计算第9页/共20页四、泥浆运输灌注桩的泥浆运输工程量按钻孔体积以立方米计算。第10页/共20页第四节、脚手架工程目前,脚手架工程量有两种计算方法,即综合脚手架和单项脚手架。具体采用哪种方法计算,应按本地区预算定额的规定执行。第11页/共20页一、综合脚手架为了简化脚手架工程量的计算,一些地区以建筑面积为综合脚手架的工程量。综合脚手架不管搭设方式,一般综合了砌筑、浇注、吊装、抹灰等所需脚手架材料的摊销量;综合了木制、竹制、钢管脚手架等,但不包括浇灌满堂基础等脚手架的项目。综合脚手架一般按单层建筑物或多层建筑物分不同檐口高度来计算工程量,若是高层建筑还须计算高层建筑的增加费。第12页/共20页二、单项脚手架单项脚手架是根据工程具体情况按不同的搭设方式搭设的脚手架,一般包括:单排脚手架、双排脚手架、里脚手架、满堂脚手架、悬空脚手架、挑脚手架、防护架、烟囱(水塔)脚手架、电梯井字架、架空运输道等。单项脚手架的项目应根据批准了的施工组织设计方案确定。如施工无规定,应根据预算定额的规定确定。第13页/共20页(1)单项脚手架工程量计算一般规则详书P115页 计算例1:第14页/共20页(2)砌筑脚手架工程量计算P116第15页/共20页(3)现浇钢筋混凝土框架脚手架P116第16页/共20页(4)装饰工程脚手架工程量计算P116例2:第17页/共20页(5)其它脚手架工程量计算p116第18页/共20页(6)安全网工程量计算1)立挂式2)挑出式第19页/共20页课堂作业:.怎样计算打预制混凝土桩的工程量?第20页/共20页
展开阅读全文
