收藏 分销(赏)

维保方案(辅助).doc

上传人:快乐****生活 文档编号:4135163 上传时间:2024-07-31 格式:DOC 页数:36 大小:290.04KB
下载 相关 举报
维保方案(辅助).doc_第1页
第1页 / 共36页
维保方案(辅助).doc_第2页
第2页 / 共36页
维保方案(辅助).doc_第3页
第3页 / 共36页
维保方案(辅助).doc_第4页
第4页 / 共36页
维保方案(辅助).doc_第5页
第5页 / 共36页
点击查看更多>>
资源描述

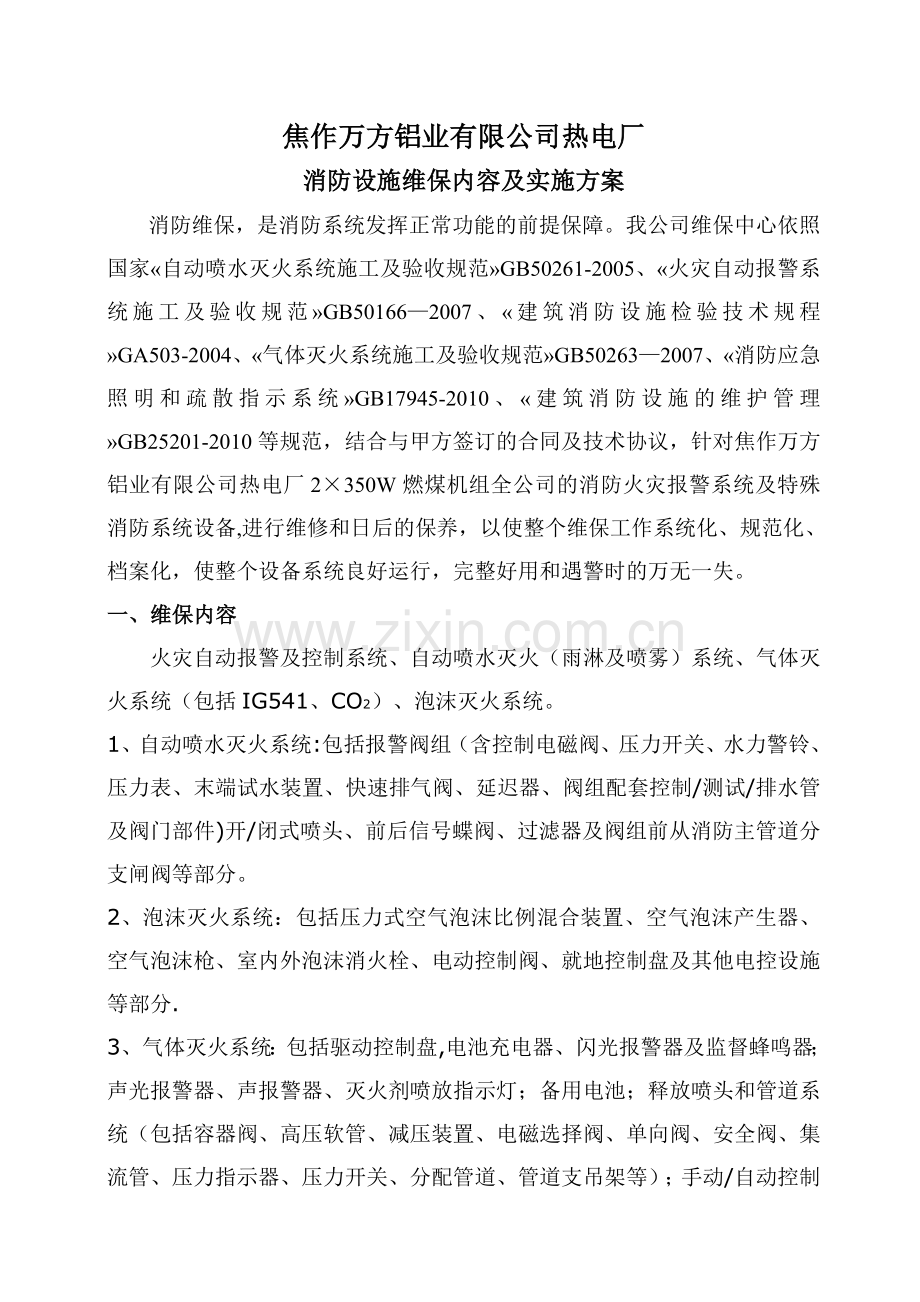

1、焦作万方铝业有限公司热电厂消防设施维保内容及实施方案消防维保,是消防系统发挥正常功能的前提保障。我公司维保中心依照国家自动喷水灭火系统施工及验收规范GB50261-2005、火灾自动报警系统施工及验收规范GB501662007、建筑消防设施检验技术规程GA503-2004、气体灭火系统施工及验收规范GB502632007、消防应急照明和疏散指示系统GB17945-2010、建筑消防设施的维护管理GB25201-2010等规范,结合与甲方签订的合同及技术协议,针对焦作万方铝业有限公司热电厂2350W燃煤机组全公司的消防火灾报警系统及特殊消防系统设备,进行维修和日后的保养,以使整个维保工作系统化、

2、规范化、档案化,使整个设备系统良好运行,完整好用和遇警时的万无一失。一、 维保内容火灾自动报警及控制系统、自动喷水灭火(雨淋及喷雾)系统、气体灭火系统(包括IG541、CO2)、泡沫灭火系统。1、自动喷水灭火系统:包括报警阀组(含控制电磁阀、压力开关、水力警铃、压力表、末端试水装置、快速排气阀、延迟器、阀组配套控制/测试/排水管及阀门部件)开/闭式喷头、前后信号蝶阀、过滤器及阀组前从消防主管道分支闸阀等部分。2、泡沫灭火系统:包括压力式空气泡沫比例混合装置、空气泡沫产生器、空气泡沫枪、室内外泡沫消火栓、电动控制阀、就地控制盘及其他电控设施等部分.3、气体灭火系统:包括驱动控制盘,电池充电器、闪

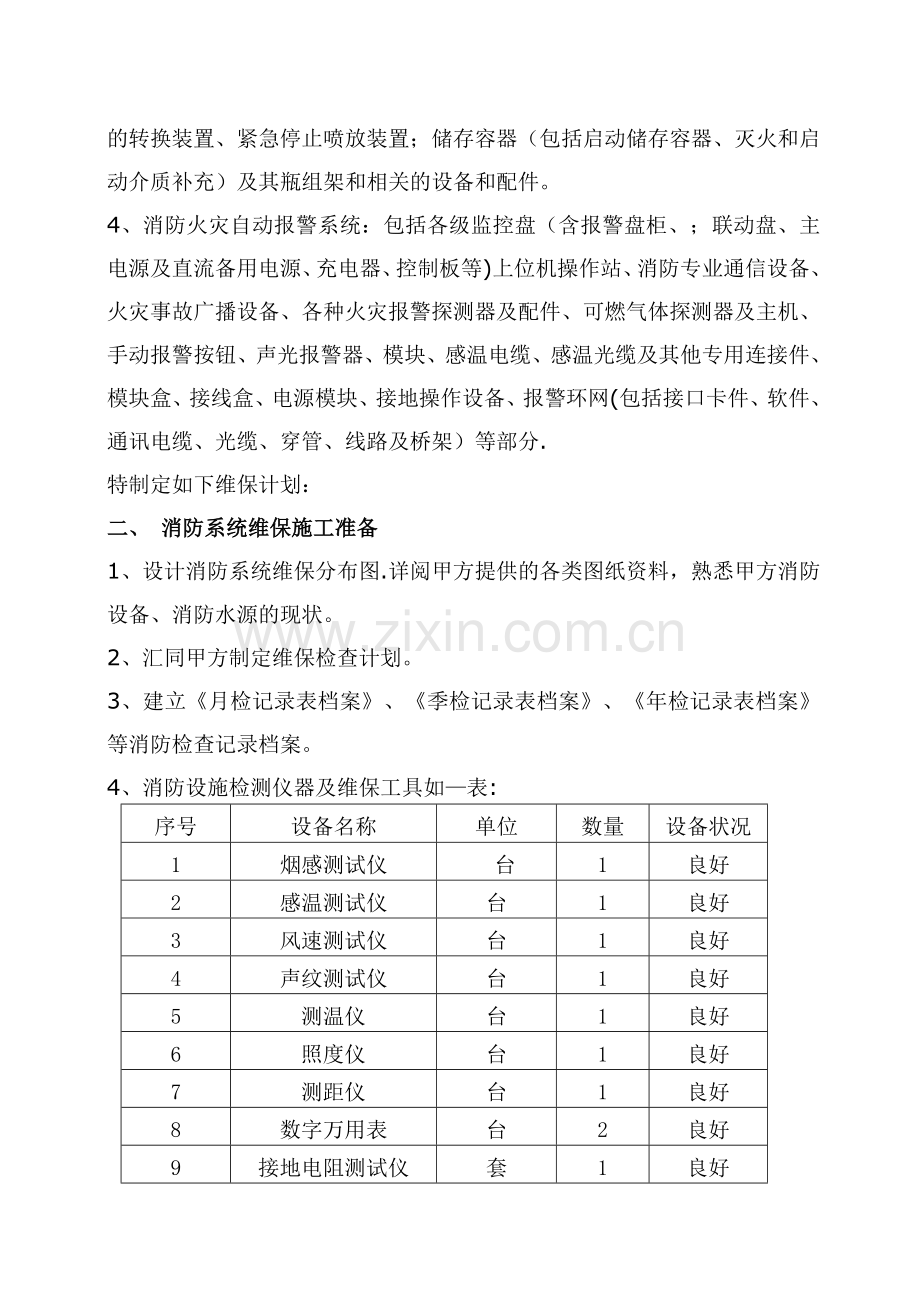

3、光报警器及监督蜂鸣器;声光报警器、声报警器、灭火剂喷放指示灯;备用电池;释放喷头和管道系统(包括容器阀、高压软管、减压装置、电磁选择阀、单向阀、安全阀、集流管、压力指示器、压力开关、分配管道、管道支吊架等);手动/自动控制的转换装置、紧急停止喷放装置;储存容器(包括启动储存容器、灭火和启动介质补充)及其瓶组架和相关的设备和配件。4、消防火灾自动报警系统:包括各级监控盘(含报警盘柜、;联动盘、主电源及直流备用电源、充电器、控制板等)上位机操作站、消防专业通信设备、火灾事故广播设备、各种火灾报警探测器及配件、可燃气体探测器及主机、手动报警按钮、声光报警器、模块、感温电缆、感温光缆及其他专用连接件、

4、模块盒、接线盒、电源模块、接地操作设备、报警环网(包括接口卡件、软件、通讯电缆、光缆、穿管、线路及桥架)等部分.特制定如下维保计划:二、 消防系统维保施工准备1、设计消防系统维保分布图.详阅甲方提供的各类图纸资料,熟悉甲方消防设备、消防水源的现状。2、汇同甲方制定维保检查计划。3、建立月检记录表档案、季检记录表档案、年检记录表档案等消防检查记录档案。4、消防设施检测仪器及维保工具如表:序号设备名称单位数量设备状况1烟感测试仪台1良好2感温测试仪台1良好3风速测试仪台1良好4声纹测试仪台1良好5测温仪台1良好6照度仪台1良好7测距仪台1良好8数字万用表台2良好9接地电阻测试仪套1良好10500V

5、兆欧表台2良好5、劳动力计划如表:序号姓名年龄职称职位备注1郭明齐26岁技术员维保人员2赵之洲25岁技术员电焊工3焦辰辰22岁司机维保人员4昝一21岁工人维保人员三、维护保养内容第一节 消防设施维保周期(一)火灾自动报警系统1、每季度采用专用检测仪器分期分批试验探测器动作及确认显示是否正常。2、征得甲方同意,试验火灾报警装置的声光工作是否正常。3、试验水流指示器、压力开关,等报警功能、信号显示。4、每季度对备用电源进行12次充放电试验,1-3次主电源和备用电源切换试验。5、 每周对操作盘进行一次检查。6、 每季度对不同区域的探测器及模块,进行报警及联动检测抽查.7、 每季度检查感温电缆及光钎有

6、无异常、弯曲、破环、固定是否牢固。每年对所有区域探测器、模块、声光、手报至少抽查一次。(二)消防控制联动系统每季度对下列设备作一次联动工作检查:1、检查喷水泵的联动工作情况。2、检查消防水泵的联动工作情况。3、防排烟系统联动工作情况4、切断非消防电源的功能5、消防广播及声光报警器自动投入并报警正常(三)消防安全照明、疏散指示系统定期对应急照明和疏散指示灯进行一次充放电,并做好记录交给甲方。(四)自动喷水灭火系统1、每月检查一次消防水池水位,确认水位指数是否正常。2、每月对消防供水控制阀门上的铅封或锁链检查一次,确认所有控制阀门是否处于开启状态。3、每月对消防水泵结合器接口及附件检查一次,确认接

7、口是否完好、无渗漏、组件齐全。4、每月检查一次喷头,清除障碍物,发现不正常的喷头及时更换。5、每月对消防泵作一次启动试运转。6、每月对管网进行一次冲洗,确保管内无水质无污垢。7、每两月用末端试水装置对水流指示器作一次检查,确认报警正常。8、每季度对湿式报警阀旁的供水阀进行一次供水试验,确认报警正常。9、每季度对室外阀门、进水控制阀门检查一次确保处于开启状态。(五)消火栓系统1、每月检查室内消火栓栓头是否漏水,开关是否灵活,组件是否完整。2、每月对屋面试验消火栓进行放水试验,并用消火栓按钮启动消防泵,实验供水系统的水量水压.(六)防排烟系统1、每月对正压送风机及排烟风机的现场和远程启动,测试风机

8、是否运行正常。2、每月测试风口的现场及远程启动,风口风速是否达到设计要求,送风及排烟风道是否有漏风、风口开启是否灵活。3、每季度打开防火排烟阀、电动百叶窗、起/停排烟风机一次,查看开关及运行性能。4、每季度进行一次火灾联动实验。(七)气体灭火系1、每月检测区域控制盘的功能情况,实验手动和自动转换是否正常。2、每2个季度检测一次气瓶,有无漏泄现象。3、每2个季度做一次灭火联动实验,检查气瓶的电磁阀线圈是否上电.4、每2个季对气体自动控制系统,声光报警器,喷射指示灯,备用电池,释放喷头和管道系统的检查。手动,自动控制的转换装置,紧急停止喷放装置,储存容器及其瓶组架和相关设备的检查。(八)火探管CO

9、2系统1、每月对平头阀装置组件、火探管、容器瓶CO2补充、CO2喷嘴组件、气体管道、现场声光报警器压力开关、连接线路等相关设备及配件的检查。2、每月检查压力表指示是否在正常范围.(九)泡沫灭火系统1、每2个季度至少对泡沫液进行一次取样化验,必要时更换泡沫液(取样化验及更换泡沫液按第三方索要费用另签补充协议)2、每2个季度对压力式空气泡沫比例混合装置,空气泡沫发生器,空气泡沫枪,室内外泡沫消火栓,电动控制阀,就地控制盘及其他电控设施等部分的进行检查。每次检查完毕,出示检查报告,甲乙双方签字认可,一式三份,报送辖区消防主管部门一份,双方各执一份,建立年度维保档案.第二节 消防设施维护、检查方法2。

10、1测试室内温度(0-40)、湿度(相对湿度95%)。2.2测试正常照明和应急照明灯照度不低于150Lx.2。3控制室平面图应于现场情况相符合.2.4控制室标识清晰醒目。2.5室内布线规范整齐。2。6消防配电箱内部接线标识清楚。2.7检查外线119电话是否正常。2.8重要设备间与控制室电话通讯正常。2。9控制室送回风管穿墙处设置的防火阀功能正常。第三节 火灾自动报警系统 3。1火灾自动报警控制器 3.1.1供电电源(主备电)电压测量。 3。1.2双电源切换试验(切换1-3次)。 3。1。3主电源引入线检查. 3。1.4报警功能试验. 3.1。5二次报警功能试验。 3.1.6故障报警功能试验。 3

11、。1。7自检功能试验。 3。1。8火灾优先功能试验。 3.1.9记忆功能,打印功能试验。 3.1.10、消音、复位功能试验。 3.1.11主备电切换功能试验。 3.1.12备电容量检查。正常监视8h后4个回路报警控制器应能正常 工作30min 。 3.1.13报警音响声压值测量(距1米处 应65115dB)。 3。1。14接地标识检查. 3.1.15主备电指示灯检查。 3.1。16控制器安装位置检查。(盘前距离单列1。5m ,双列2m ,盘后1m) 3.1.17系统布线 3。1.17。1管敷绝缘导线截面1。00m 3.1.17.2 槽敷绝缘导线截面0.75m 3。1.17。3 多芯电缆导线截面

12、0.50m 3.1.17.4当额定工作电压50V时,选用导线电压等级250V。 3.1.17。5当额定工作电压50V时,选用导线电压等级500V。 3。1。17.6系统每个回路对地绝缘电阻和导线间绝缘电阻20M 3。1。17.6.1检验方法:断开探测器与控制器的连线,使被测回路与控制器脱离,将探测器所有接点相互短结,在该短结处和接地线间用500V兆欧表,持续60秒测量绝缘电阻。 3.1.17。7测试工作接地电阻,单独接地4,联合接地1. 3。2。手动报警按钮3.2。1手报安装是否牢固.(高1.31。5m)3。2。2手报是否被遮挡.(间距30m) 3。2。3手报报警信号输出功能试验。 3.2.4

13、手报报警指示灯功能检查。 3.3声光报警器 3.3。1声光报警器闪光功能试验. 3。3。2声光报警器声压级测试。(65dB+15dB) 3.3.3声光报警器安装牢固程度检查。 3.4楼层显视器 3。4。1层显声压值测试.(65dB+15dB) 3。4.2层显消音、复位功能检测。 3.4。3层显安装牢固程度检查。(1。5mh1.65m 距侧墙0.5 m 正面距离1。2m 3。5消防广播 3.5。1消防广播安装检查.(距离不大于25m, 距末端不大于12.5m, 功 率不小于3w, 客房不小于1w) 3.5.2广播选层功能试验。在消防控室任选三个相邻楼层和区域进行 火灾应急广播。 3.5。3广播声

14、压值(65dB+15dB)测试:用声压计在扬声器范围内最 远点,先测背景噪声升压,再测火灾应急广播时升压级,两者之 差即为测试结果. 3.5.4广播强切试验:在消防控制室模拟火警状态,观察是否能将正在 进行的一般广播强行切换为火灾应急广播.3。6火灾探测器(总线制P-电源线,S-信号线,T巡检线,G-地线)3。6。1感烟探测器: 3.6。1。1探测器安装检查; 点型;探测器宜水平安装,当必须倾斜安装时,倾斜角不大 于45.周围0.5m无遮挡物,距墙梁边不小于0。5m ,距空调送 风口1.5m,距顶棚多孔送风口0.5m,在宽度小于3m 走道宜居中安装,感温间距10m,感烟间距15m,距端墙不大于

15、安 装距离的一半。线型:红外光束居距顶宜为0。31.0 m, 距地不宜超过 20m ,两组间距不大于14m, 距墙不大于7m, 且不小于 0。5m,发射器与接受器的距离不大于100m。 3。6。1。2采用发烟装置向点型感烟探测器施放烟气,查看感烟探测器 报警确认灯是否指示,火灾报警控制器显示火警信号及位置是否 正确。 3.6。1。3采用以下滤色片: 使减光值达到1。0dB; 在减光值1.0dB10dB之间依次变换虑色片 在减光值大于10dB 3.6。1。4分别将上述不同减光值的滤色片,置于发射与接受器件之间, 并尽量靠近接收器的光路上,同时用秒表开始计时,应在30S内向 火灾报警控制器输出报警

16、信号并起动确认灯。 3.6.2感温探测器 3.6.2。1探测器安装检查 点型:探测器宜水平安装,当必须倾斜安装时,倾斜角不大于 45。周围0。5m无遮挡物,距墙梁边不小于0。5m ,距空调送 风口1。5m,距顶棚多孔送风口0.5m,在宽度小于3m 走道宜居中安装,感温间距10m,感烟间距15m,距端墙不大于安装距离的一半。 线型:缆式线型定温探测器在电缆桥架或支架上设置时,宜采用接触式布置,在各种皮带输送装置上设置时,宜设置在装置过热点附近。空气管式温差;至顶棚0。1m ,相临管路水平距离不 大于5m ,管至墙宜为11.5m。3。6.2.2在试验热源作用下应向火灾报警控制器输出火警信号.3。6

17、.3火焰(或感光)探测器3。6.3.1探测器安装检查:宜安装在不受阳光或其它光源直接照射,在 正常情况下无明火作业及X光、电弧影响的场所.3.6.3。2在探测器监测视角范围内、距离探测器0。551。00mm处,放置紫外光波长280nm或红外波长850nm光源。3.6。3。3在试验光源作用下,在规定的响应时间内动作,应向火灾报警控制器输出火警信号,具有报警确认灯的探测器应同时起动确认灯,并应在手动复位前予以保持. 3.6.4可燃气体探测器 3。6.4。1探测器安装检查 3.6。4.2探测器向探测器释放对应的试验气体,在规定时间内报警控制器应显示报警。3.6.5. 探测器清洗3。6。5。1清除步骤

18、如下:1。 探测器迷宫拆开步骤:a。用工具从探测器中扣侧边缺口起下上盖;b.迷宫由如下三部分构成:迷宫体、迷宫上盖、红外管座;c。将迷宫体、迷宫上盖与红外管座分开;d.将迷宫上盖和迷宫体分开。2. 探测器迷宫装配步骤:a。将迷宫上盖的三个圆孔对准迷宫体上的三个圆柱。应紧密配和、无缝隙; b。.将迷宫上盖的两个固定架与红外管座两个缺口配接,并将迷宫体的三个圆柱与黑色圆屏蔽罩三个小孔对准;c。.将外壳上盖的灯孔与线路板灯的方向一致,外壳上盖突起与中扣缺口对准,将上盖与中扣紧密配和。3。迷宫污染原因的确定。、打开探测器上盖。将迷宫上盖和迷宫体分开,目测迷宫体底部,红外管座光路边缘有灰尘或纤维状物体,

19、则是迷宫污染。4。迷宫清除灰尘操作步骤a。将迷宫上盖、迷宫体从迷宫红外管座拆下,用湿布轻擦迷宫上盖里面的底部和侧面,重点为底部.底部应完全露出黑色;b。用湿布轻擦或吹掉红外管座光路边缘,灰尘和纤维.c.将迷宫装配好,安装好上盖。5。注意事项:a。清除灰尘的湿布应有一定的吸水性,不易掉纤维。清除后的迷宫不能存水或遗留纤维。探测器指示灯应露出上盖,防虫网应牢固。b。将装配好的探测器与电子编码器连接好,输入密码,按清除键,再按功能键,按数字5,按读码键,读出数字为探测器AD采样值,如AD采样值小于50,则清除合格。c。重新安装探测器,试烟,探测器应报警,并看到指示灯点亮.待烟散尽后,清除火警,探测器

20、应能正常工作。 6。调节灵敏度步骤:电子编码器可直接显示报警阈值(灵敏度),阈值越高,报警越慢,灵敏度越低。但最大限定阈值为150。a.将待调整探测器与电子编码器连接好。b.读出报警阈值:按读码键,再依此按增大键,显示依此为:编码地址,回码脉宽值,年号,批次号,报警阈值,设备型号。记录报警阈值c。改写报警阈值:输入密码,按清除键,再按功能键,按数字3,输入改写的报警阈值,按编码键,成功输入时应显示P,如输入报警阈值超过150,则显示出错信息E。降低灵敏度时,在原报警阈值数上加30.如原报警阈值为 113,降低灵敏度时,直接输入报警阈值数143.d.重新安装探测器,试烟,探测器应报警,并看到指示

21、灯点亮。待烟散尽后,清除火警,探测器应能正常工作。3.7电梯 3。7.1查看电梯运行状,测量电梯从底层到顶层和从顶层到底层单程 运行时间应小于60s。 3。7。2电梯现场操作;将电梯消防控制按钮保护罩打开,实施对电梯 人工操作,试验时电梯应自动迫降至首层,消防电梯处于使用状态.3。7.3电梯远程操作,在控制室远程操作电梯迫降至首层,消防电梯 应处于使用状态。3.7。4当联动试验时电梯应自动迫降至首层,消防电梯处于使用状态。归底信号反馈到控制室。第四节 应急照明与疏散指示标志 定期对应急照明和疏散指示灯进行一次充放电,并做好记录交给甲方4.1应急照明灯照度测量。(控制室150Lx, 电话总机房7

22、5Lx, 配电室、消防水泵房、防排烟机房、自备发电机房20Lx)4。2应急照明灯应急转换时间测量(小于5秒)4。3应急照明灯应急工作时间测量。(H100m h30min , H100m h20min )4。4应急照明灯安装牢固程度检查。4.5应急照明灯工作指示灯正常检查。4.6应急照明灯试验按钮试验。4。7疏散指示标志照度测量。(不小于1.0Lx)4.8疏散照明的地面照度不低于0。5Lx,地下工程不低于5。0Lx4.9疏散指示标志安装牢固程度检查。4.10疏散指示灯转换时间(不小于5s),发光时间(不小于20min) 测试。4.11设置数量检查。第五节 自动喷水灭火系统 5.1室内温度,湿度检

23、查.(使用仪器:电子温湿度仪) 5。2正常照明和应急照明灯照度测试。(不小于20Lx)(使用仪器:电子照度仪) 5。3检查应急照明的设置与维护。 5。4检查排水设备工作状况。 5.5检查采暖通风设备状况. 5.6不宜堆放易燃物品检查。6。1喷淋泵供电参数测量.6。1。1使用数字万用表将测量档位调整到交流电1000v挡。6.1。2测量测量AB , AC , BC线电压.6。1.3测量AO , BO , CO相电压.6.2喷淋泵配电线路绝缘电阻测试.(40 M ) 6。2。1将配电线路从电源端和用电设备上断开。6.2.2供电电压小于500V时,使用500V兆欧表,供电电压大于500V 使用 100

24、0兆欧表,转速为120转分。6.2.3测量AB , AC , BC绝缘电阻。6.2.4测量AO , BO , CO绝缘电阻。6.3喷淋泵配电线路保护接地电阻测试。(小于4) 6。4喷淋泵电机绝缘电阻测试。(大于0。5M)6。4。1切断喷淋泵电机电源.6.4.2打开电机接线盒将接线断开。6.4.3供电电压小于500V时使用500V兆欧表,供电电压大于500V 使用 1000兆欧表,转速为120转分。6.4.4测量A , B , C相相间绝缘电阻.6.4。5测量A , B , C相对地绝缘电阻.6。5测量电机运行电流。6.5。1起动濆淋泵,进入正常运行状态。6。5。2使用数字钳型电流表,根据设备额

25、定功率每千瓦按两个电流估 算,选择合适档位。6。5。3分别对A 、 B 、C三相电流进行测量。6。6双电源切换试验.6。6。1使用试电笔检查双电源进线是否有电。6。6.2将切换开关置于手动位置.6.6。3手动操作应能进行主、备电切换。6.6.4将切换开关置于自动位置。6.6.5将主电源开关断开,备用电源应自动投入运行。6.6.6将备用电源开关断开,主电源应自动投入运行.6.6.7试验进行1-3次。6。7主备泵自动切换试验。6.7.1将切换开关置于手动位置,现场手动启、停主、备泵应能正常 运行.6。7。2将切换开关置于自动位置,控制室远程启、停主、备泵应能正 常运行.6。8主备泵故障切换试验。6

26、。8.1人为设置主泵故障,备泵应能起动并能正常运行。6。8.2人为设置备泵故障,主泵应能起动并能正常运行.6.9检查完毕应将开关恢复到警戒状态.6.10进水阀门开启状态检查。6.11出水阀门开启状态检查.6。12湿式报警阀安装(高1。2m, 两侧0。5m, 正面1.2m) 外观标识、 防锈检查。6。13湿式报警阀进出水信号蝶阀开启状态及信号反馈检查.6。14湿式报警阀放水实验,检查排水、延时器(最大排水时间5min)、水力警铃(590s)、压力开关动作及信号反馈检查。6.15每层末端试水装置检查:D25mm, 放水阀门、压力表.(压力表读数不小于0.049Mpa)6.16末端试水联动试验:流量

27、为56L/min检查水流指示器动作、控制室有无报警信号。6.17末端试水水质应透明、无杂质符合要求.6。18检查喷淋水泵结合器接口,标识清晰,组件完好,无渗漏.(地上式高度0.7m ,地下式距地0.45m,距建筑物5m , 1540m内设室外栓或消防水池)6。19稳压泵手动,自动启动试验。6。20稳压主,备泵切换试验。6.21稳压泵主,备电切换试验。6.22稳压泵电机电流,电压测量。6.23测试压力上限自动停泵,压力下限自动启泵功能.6.24高位水箱水位检查.6。 24.1水箱容量 (一类18, 二类12 , 三类 6)6. 24。2安装检查:主要通道不小于1m,四周不小于0。7m,距顶不小于

28、0。6m,消防用水于其它用水合用水箱时,应有确保消防用水不作它用的技术措施。6。25高位水箱补水装置检查。6。26高位水箱保温措施检查。(每二年对储水设备进行一次维修,进行补修和重新刷漆)6.27检查高位水箱进水管,出水管、溢流管、泄水管、止回阀。6.28闭式喷头检查:喷头外表面应清洁,尤其是感温元件部分。对轻度粉尘可用空气吹除或用软布擦拭;对含油污垢应对喷头集中清理,但不能用酸碱溶液或盐水洗刷。(湿式800个 ,干式500个 ,无排气250个,溅水盘距吊顶不小于75mm, 不大于150mm,中危距离3。6m, 面积8 ,轻危间距4.6m , 面积14 。准带喷头数;25mm 带1个 ,32m

29、m 带3个, 40mm 带4个, 50mm 带8个, 65mm 带12个 ,80mm 带32个 , 100mm 带64个)6.29检查系统管网有无腐蚀渗漏,湿式系统管网内的水应定期排放清洗,保证水质。6。30水雾喷头当用于灭火时压力不小于0.35Mpa, 当用于冷时压力不小于为0.2Mpa.6.31雨淋系统功能检查;6。31。1接通关断系统供水试验6.31。2电动液动气动信号开启试验6.31.3手动应急操作阀门试验6。31.4控制器显示雨淋阀启闭状态检查6.31.5雨淋阀驱动水力警铃试验6。31。6雨淋阀前后压力表检查 6.31.7控制设备应显示电磁阀、消防泵与压力开关的反馈信号6。32预作用

30、系统6.32。1检查干式报警阀、雨淋阀或专用预作用阀安装(高1.2m, 两 侧0。5m, 正面1.2m) 外观标识、 防锈检查.6.32。2报警阀进出水信号蝶阀开启状态及信号反馈检查6.32.3气压装置稳压检查(气压不小于0.03Mpa, 不大于0。05Mpa)6.32。4气压开关、低气压开关反馈信号及控制功能检查。6。32.5检查快速排气电磁阀功能。6。32.6手动电动启动检查七 室内消火栓系统7.1消防泵供电参数测量。7。1。1使用数字万用表将测量档位调整到交流电1000v挡。7。1.2测量AB , AC , BC线电压。7。1.3测量AO , BO , CO相电压.7.2消防泵配电线路绝

31、缘电阻测试。(40 M ) 7.2。1将配电线路从电源端和用电设备上断开。7。2。2供电电压小于500V时,使用500V兆欧表,供电电压大于500V 使用 1000兆欧表,转速为120转分.7。2。3测量AB , AC , BC绝缘电阻.7。2.4测量AO , BO , CO绝缘电阻.7。3消防泵配电线路保护接地电阻测试.(小于4) 7。4消防泵电机绝缘电阻测试。(大于0.5M)7.4。1切断消防泵电机电源7.4.2打开电机接线盒将接线断开7.4.3供电电压小于500V时使用500V兆欧表,供电电压大于500V 使用 1000兆欧表,转速为120转分。7.4.4测量A , B , C相相间绝缘

32、电阻。7.4。5测量A , B , C相对地绝缘电阻。7。5消防泵运行电流测试。7。5.1起动消防泵,进入正常运行状态.7。5.2使用数字钳型电流表,根据设备额定功率每千瓦按两个电流估 算,选择合适档位。7。5。3分别对A 、 B 、C三相电流进行测量.7.6主备电自动切换试验。7.6.1使用试电笔检查双电源进线是否有电.7.6.2将切换开关置于手动位置。7。6。3手动操作应能进行主、备电切换.7.6.4将切换开关置于自动位置。7。6。5将主电源开关断开,备用电源应自动投入运行。7.6.6将备用电源开关断开,主电源应自动投入运行。7.6。7试验进行1-3次。7.7主备泵自动切换试验。7。8主备

33、泵故障切换试验。7.9主备泵手动启、停功能测试。7。10主备泵远程启、停功能测试。7.11主备泵启停,控制室反馈信号测试。7.12消防泵进水管,阀门启闭位置检查。7.13消防泵出水管,阀门启闭位置检查.7。14消防泵出水压力测量。7.15消防泵止回阀功能测试.7。16室内消火栓箱标识检查。7.17室内消火栓箱内栓口安装,组件检查。(栓口距箱底边宜为120140mm, 栓口距箱侧不宜小于140mm, 栓接扣爪端面距箱门内面不宜小于10mm,栓扣距地面高度1.1m,栓口出水方向宜向下或于箱面成90度)7。18室内消火栓阀门和消防卷盘供水闸阀有无渗漏现象检查。7。19消火栓静压(不大于0.8MPa)

34、、动压(不大于0。5Mpa)测试。7.20消火栓按钮报警功能测试.起动消火栓按钮应有可见光指示, 控制室应有报警信号。7.21消火栓按钮启泵功能测试.起动消火栓按钮应直接起动消防泵, 控制室应有启泵反馈信号.7。22消火栓最不利点压力测试。(h100m ,压力不低于0。07MPa , h100m,压力不低于0.15MPa 。水枪充实水柱: h24 充实水柱 7m, h100m ,充实水柱10m, h100m ,充实水柱 13m )。7.23消防水泵结合器检查.水泵结合器接口,标识清晰,组件完好,无渗漏.(地上式高度0。7m ,地下式距地0。45m,距建筑物5m , 1540m内设室外栓或消防水

35、池)7.24稳压泵手动,自动启停功能试验。7.25稳压泵主备电自动切换功能试验。7.26稳压泵电压、电流参数测量。7。27稳压泵压力上,下限控制功能测试。7.28高位水箱水位检查。7。29高位水箱补水装置功能试验。7.30高位水箱防冻措施检查。7。31高位水箱进水管、出水管、溢流管、泄水管、止回阀检查。7.32室外消火栓检查(取水口吸水高度小于6m, 距外墙不小于5m,不大于100m, 间距120m, 保护半径范围150m)。第七节 防排烟系统8.1防排烟风机外观检查。8。2防排烟风机现场启停功能试验。8.3防排烟风机远程启停功能试验。8.4防排烟风机联动功能试验.8.5防排烟风机运行参数电压

36、、电流值测量。8.6测量加压送风口风速不大于7m/s,排烟口风速不大于10m/s。8.7防烟楼梯间余压是否为4050Pa ,前室、合用前室、消防电梯前室、封闭避难层余压是否为2530Pa8。8控制室反馈信号功能检查。8。9防火阀手动开启、复位功能。8.10防火阀自动操作功能.8。11防火阀开启控制室的信号反馈功能检查。第九节 气体灭火系统9.1检查气体灭火剂贮存容器的强度实验合格证;瓶头阀合格证:密封合格证;是否在有效期内。9.2贮存容器压力表是否完好,否在有效期内。9。3检查贮存容器标志及记录是否完整。9。4检查灭火剂增压程度.同一保护区贮存容器内充装灭火剂量和充装压力应相符.9.5检查贮存

37、气瓶是否牢固可靠。9。6贮瓶间内温、湿度测量。(室内温度050湿度不大于85)9.7贮瓶间照度测试,房间照度不应低于80Lx;瓶头阀处照度不低于100Lx.9.8集流管安装外观检查.9。9单向阀外观及安装质量检查。9。10选择阀外观及安装(高度不宜超过1。7m)质量检查。9.11防护区标识检查;每个选择阀上应配置标明防护区的名称。9.12气体驱动装置安装外观检查。9。13气体管路连接检查。9.14灭火剂输送管道检查。(管道小于80采用螺纹连接,大于 80采用法兰连接 ,外表面图红色消防标志)9。15喷嘴检查(支架距离不大于500,距墙不宜小于喷头间距的 13,切不大于23)。9。16联动检查:

38、9.16 。1将驱动气瓶控制线取下,按装100-200假负载,控制器接到两个独立信号后,延时30s才能启动。9。16.2 用万用表直流电压档,测量假负载电压是否为24V,或100-200V高压脉冲。9。16.3检查系统的自动控制、 手动控制和机械应急控制三种控制方式。9.16。4在报警,喷洒各阶段,检查保护区的声光报警信号。9.16。5检查入口处喷洒指示灯工作状态。9。16.6检查强切保护区非消防电源.9。16。7检查电动防火门,空调送回风防火阀,排烟阀动作程序。10。16。8在自动状态下,进行手动阻断试验。第十节 泡沫灭火系统1每周应对消防泵和备用动力进行一次启动试验,并应按本规范附录进行记

39、录。每月应对系统进行检查,检查内容及要求应符合下列规定,1.1对低倍数泡沫产生器,中、高倍数泡沫发生器,泡沫喷头,固定式泡沫炮,泡沫比例混合器进行外观检查,应完好无损。1.2对固定式泡沫炮的回转机构、仰俯机构或电动操作机构进行检查,性能应达到标准的要求.1。3消火栓和阀门的开启与关闭应自如,不应锈蚀.1.4压力表、管道过滤器、金属软管、管道及附件不应有损伤。1.5电源和电气设备工作状况应良好。1。6供水水源及水位指示装置应正常。2每半年应对系统进行检查,检查内容及要求除按月检规定的检查外,尚应符合下列规定1年检时,除低、中倍数泡沫混合液立管和液下喷射防火堤内泡沫管道以及高倍数泡沫发生器进口端控

40、制阀后的管道外,其余管道应全部冲洗,清除锈渣;2对低、中倍数泡沫混合液立管,只清除锈渣。3系统运行每2年应按下列规定对系统进行彻底检查和试验,并应进行记录:3.1对于低倍数泡沫灭火系统中的液上及液下喷射、泡沫喷淋、固定式泡沫炮和中倍数泡沫灭火系统进行喷泡沫试验,并对系统所有的设备、设施、管道及附件进行全面检查。3。2对于高倍数泡沫灭火系统,可在防护区内进行喷泡沫试验,并对系统所有设备、设施、管道及附件进行全面检查。3.3系统检查和试验完毕,应对消防泵、泡沫液管道、泡沫混合液管道、泡沫管道、23泡沫比例混合器、管道过滤器等用清水进行彻底冲洗清除锈渣,并立即放空,然后涂漆。4对检查和试验中发现的问

41、题应及时解决,对损坏或不合格者应立即更换,并应使系统恢复到正常状态.四、附表:焦作万方铝业有限公司热电厂 (一月份)维护记录表4。季(年)检查登记表单位名称防火负责人日期设备种类检查试验内容及结果检查仪器自检情况故障及排除情况备注5。控制器日检查登记表单位名称控制器型检查项目时间自检消音复位故障 报警巡检电源检查 人签名备注主电源备用电源检查情况故障及排除情况防火负责人巡检员: 甲方检查员: 第 页 共 页6。消防工程维修单报修部门月 日 时报修人报修内容完成情况完成时间 年 月 日主修人签字验收人签字耗用主要材料名称规格数量单价合价备注7。消防维修工程排故报告单单位名称: 编号: 表七故障名称故障位置怎样发现发现时间故障表现形式、现象及特征故障原因分析采取对策以及解决办法遗留问题经验教训完成时间材料费用工主修人参加人报告人报告时间8。火灾自动报警系统维护保养综合检测记录(1) 系统名称:火灾自动报警系统 共3页 第1页 NO:检查项目检查要求检查结果备 注一 火灾

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
