收藏 分销(赏)

旧模板回收管理办法(2015-04-17修订).doc

上传人:天**** 文档编号:4131881 上传时间:2024-07-31 格式:DOC 页数:8 大小:108.04KB
下载 相关 举报
旧模板回收管理办法(2015-04-17修订).doc_第1页
第1页 / 共8页
旧模板回收管理办法(2015-04-17修订).doc_第2页
第2页 / 共8页
旧模板回收管理办法(2015-04-17修订).doc_第3页
第3页 / 共8页
旧模板回收管理办法(2015-04-17修订).doc_第4页
第4页 / 共8页
旧模板回收管理办法(2015-04-17修订).doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

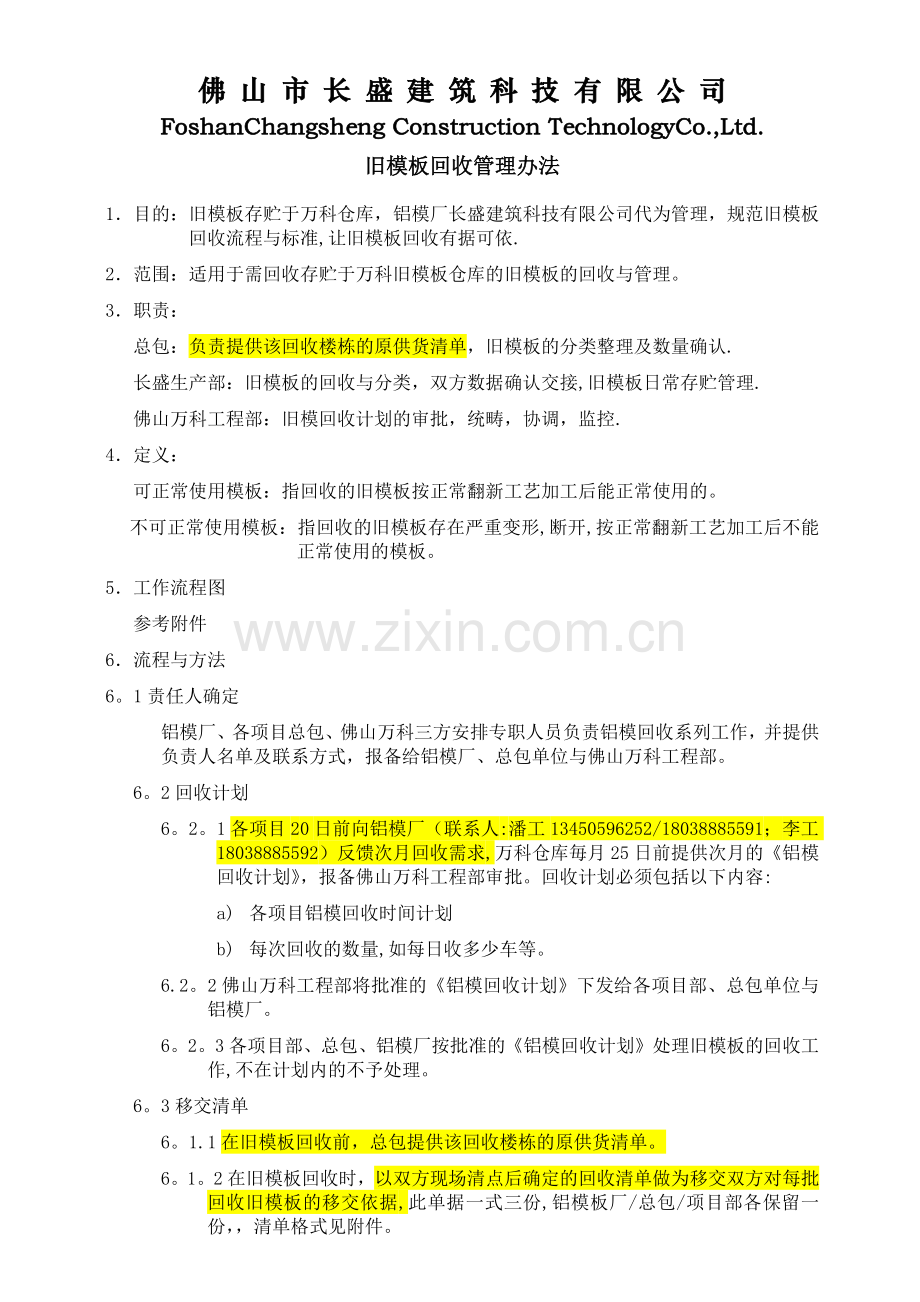

1、佛 山 市 长 盛 建 筑 科 技 有 限 公 司FoshanChangsheng Construction TechnologyCo.,Ltd.旧模板回收管理办法1目的:旧模板存贮于万科仓库,铝模厂长盛建筑科技有限公司代为管理,规范旧模板回收流程与标准,让旧模板回收有据可依.2范围:适用于需回收存贮于万科旧模板仓库的旧模板的回收与管理。3职责:总包:负责提供该回收楼栋的原供货清单,旧模板的分类整理及数量确认.长盛生产部:旧模板的回收与分类,双方数据确认交接,旧模板日常存贮管理.佛山万科工程部:旧模回收计划的审批,统畴,协调,监控.4定义:可正常使用模板:指回收的旧模板按正常翻新工艺加工后能正

2、常使用的。不可正常使用模板:指回收的旧模板存在严重变形,断开,按正常翻新工艺加工后不能正常使用的模板。5工作流程图参考附件6流程与方法6。1责任人确定铝模厂、各项目总包、佛山万科三方安排专职人员负责铝模回收系列工作,并提供负责人名单及联系方式,报备给铝模厂、总包单位与佛山万科工程部。6。2回收计划 6。2。1各项目20日前向铝模厂(联系人:潘工13450596252/18038885591;李工18038885592)反馈次月回收需求,万科仓库毎月25日前提供次月的铝模回收计划,报备佛山万科工程部审批。回收计划必须包括以下内容:a) 各项目铝模回收时间计划b) 每次回收的数量,如每日收多少车等

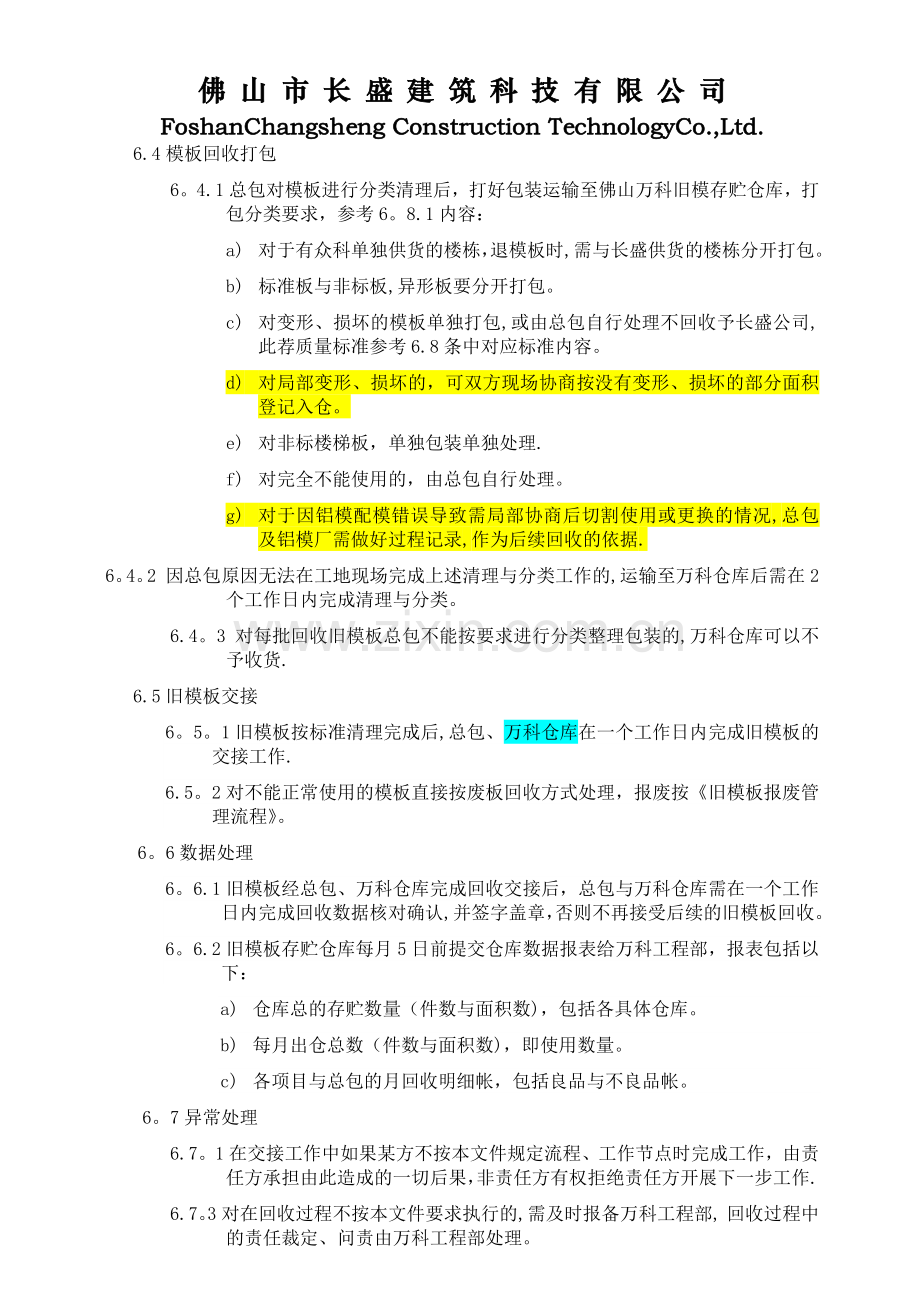

3、。 6.2。2佛山万科工程部将批准的铝模回收计划下发给各项目部、总包单位与铝模厂。 6。2。3各项目部、总包、铝模厂按批准的铝模回收计划处理旧模板的回收工作,不在计划内的不予处理。6。3移交清单 6。1.1在旧模板回收前,总包提供该回收楼栋的原供货清单。 6。1。2在旧模板回收时,以双方现场清点后确定的回收清单做为移交双方对每批回收旧模板的移交依据,此单据一式三份,铝模板厂/总包/项目部各保留一份,清单格式见附件。 6.4模板回收打包 6。4.1总包对模板进行分类清理后,打好包装运输至佛山万科旧模存贮仓库,打包分类要求,参考6。8.1内容:a) 对于有众科单独供货的楼栋,退模板时,需与长盛供货

4、的楼栋分开打包。b) 标准板与非标板,异形板要分开打包。c) 对变形、损坏的模板单独打包,或由总包自行处理不回收予长盛公司,此荐质量标准参考6.8条中对应标准内容。d) 对局部变形、损坏的,可双方现场协商按没有变形、损坏的部分面积登记入仓。e) 对非标楼梯板,单独包装单独处理.f) 对完全不能使用的,由总包自行处理。g) 对于因铝模配模错误导致需局部协商后切割使用或更换的情况,总包及铝模厂需做好过程记录,作为后续回收的依据.6。4。2 因总包原因无法在工地现场完成上述清理与分类工作的,运输至万科仓库后需在2个工作日内完成清理与分类。 6.4。3 对每批回收旧模板总包不能按要求进行分类整理包装的

5、,万科仓库可以不予收货.6.5旧模板交接6。5。1旧模板按标准清理完成后,总包、万科仓库在一个工作日内完成旧模板的交接工作.6.5。2对不能正常使用的模板直接按废板回收方式处理,报废按旧模板报废管理流程。6。6数据处理6。6.1旧模板经总包、万科仓库完成回收交接后,总包与万科仓库需在一个工作日内完成回收数据核对确认,并签字盖章,否则不再接受后续的旧模板回收。6。6.2旧模板存贮仓库每月5日前提交仓库数据报表给万科工程部,报表包括以下:a) 仓库总的存贮数量(件数与面积数),包括各具体仓库。b) 每月出仓总数(件数与面积数),即使用数量。c) 各项目与总包的月回收明细帐,包括良品与不良品帐。 6

6、。7异常处理 6.7。1在交接工作中如果某方不按本文件规定流程、工作节点时完成工作,由责任方承担由此造成的一切后果,非责任方有权拒绝责任方开展下一步工作. 6.7。3对在回收过程不按本文件要求执行的,需及时报备万科工程部, 回收过程中的责任裁定、问责由万科工程部处理。6.8旧模板回收标准6。8。1模板分类与整理标准A.总包需将模板分类打包。铝模厂提供回收架供总包分类打包600mm长度内的小板,总包负责从铝模厂取用回收架。包装分类明确OK包装与分类凌乱NG平面板分类与包装可接受标准平面板分类与包装不接受示例包装分类明确OK包装与分类凌乱NG平面板分类与包装可接受标准平面板分类与包装不接受示例包装

7、分类明确OK包装与分类凌乱NG阴角分类与包装可接受标准阴角分类与包装不接受示例包装分类明确OK包装与分类凌乱NG角模分类与包装可接受标准角模分类与包装不接受示例包装分类明确OK包装与分类凌乱NG早拆头分类与包装接受示例/600mm内分类整齐装入回收架亦可早拆头分类与包装不接受示例包装分类明确OK包装与分类凌乱NG早拆梁分类与包装接受示例包装与分类凌乱NG早拆梁分类与包装不接受示例包装分类明确OK包装与分类凌乱NG单顶托分类与包装接受示例/600mm内分类整齐装入回收架亦可单顶托分类与包装不接受示例包装分类明确OK双顶托分类与包装接受示例/600mm内分类整齐装入回收架亦可双顶托分类与包装不接受

8、示例6.5。2尺寸测量标准A。(仅针对众科直接供货铝模)带角铝模板长度尺寸按-6mm公差测量控制,测量至图片中标识位置。测量截点AB图中红线为带角铝模板测量截止位置实测A线与取值B线间的公差最大为6mm.B.(仅针对众科直接供货铝模)普通模板长度尺寸按-3mm公差测量控制,测量至图片中标识位置。测量截点AB图中红线为普通模板测量截止位置实测A线与取值B线间的公差最大为3mm.C. (仅针对众科直接供货铝模)模板宽度尺寸按1.5mm公差测量控制,测量至图片中标识位置.测量截点BA图中红线为普通模板测量截止位置实测A线与取值B线间的公差最大为1。5mm。6。5.3模板外观标准A.模板上残留水泥不可

9、大于3cm*3cm*3cm.此处残留水泥块可接受OK此处残留水泥块不可接受NG残留水泥块可接受示例残留水泥块不可接受示例B。组拼与连接模板模板的连接件(销钉销片/螺丝螺母)需拆除,模板单个分开计数。销钉销片已拆除OK螺丝螺母未拆除NG销钉销片已拆除,可接受螺丝螺母未按要求拆除,不可接受C。 模板不可有断裂的不良,若模板断裂则当不可使用旧模回收。模板断裂NG模板断裂不接受示例(一)模板断裂不接受示例(二)D。模板不可有严重的扭曲变形或损坏,若模板严重变形或损坏则当不可使用旧模回收。板面变形NG板面变形可接受示例图片板面变形不可接受示例图片(量化?)侧边变形NG侧边变形可接受示例图片侧边变形不可接

10、受示例图片模板损坏严重NG面板可接受示例图片面板人为损坏不可接受示例图片端板变形NG端板可接受示例图片端板变形不可接受示例图片7.附件与表格 7.1附件1模板回收工作流程制订:胡文强 审核:张国平 批准:附件1.模板回收工作流程总包提供项目回收模板总清单铝模厂拟订回货计划报工程部审批总包按计划准备送货,按标准对模板整理与分类总包送模板至铝厂,附送货清单总包与铝模厂双方交接数据交接双方确认签收模板入仓管理报表提供附件2旧模板移交清单旧模板移交清单项目名称: 移交日期:序号产品编码产品规格与说明单位面积移交数量确认数量差异数量移交面积汇总补充说明:注:此单一式三份,总包、铝模厂、项目部各保留一份。总包(印章)签名: 铝模厂(印章)签名: 日期:日期:

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
