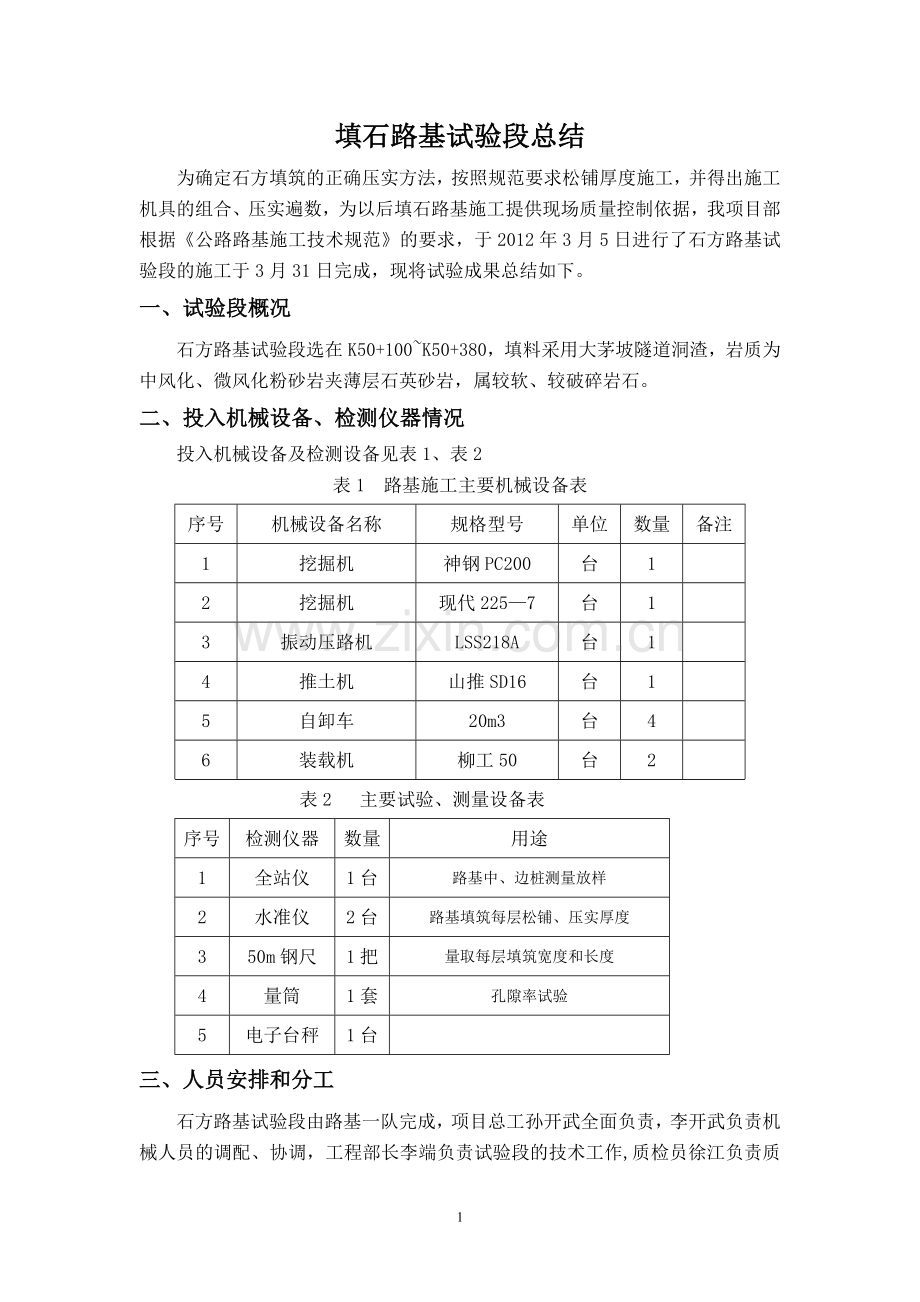

1、填石路基试验段总结为确定石方填筑的正确压实方法,按照规范要求松铺厚度施工,并得出施工机具的组合、压实遍数,为以后填石路基施工提供现场质量控制依据,我项目部根据公路路基施工技术规范的要求,于2012年3月5日进行了石方路基试验段的施工于3月31日完成,现将试验成果总结如下。一、试验段概况石方路基试验段选在K50+100K50+380,填料采用大茅坡隧道洞渣,岩质为中风化、微风化粉砂岩夹薄层石英砂岩,属较软、较破碎岩石。二、投入机械设备、检测仪器情况 投入机械设备及检测设备见表1、表2表1 路基施工主要机械设备表序号机械设备名称规格型号单位数量备注1挖掘机神钢PC200台12挖掘机现代2257台1

2、3振动压路机LSS218A台14推土机山推SD16台15自卸车20m3台46装载机柳工50台2表2 主要试验、测量设备表序号检测仪器数量用途1全站仪1台路基中、边桩测量放样2水准仪2台路基填筑每层松铺、压实厚度350m钢尺1把量取每层填筑宽度和长度4量筒1套孔隙率试验5电子台秤1台三、人员安排和分工石方路基试验段由路基一队完成,项目总工孙开武全面负责,李开武负责机械人员的调配、协调,工程部长李端负责试验段的技术工作,质检员徐江负责质量检验、检查,测量人员覃世创、曹立明、王丹负责测量放线、松铺系数、沉降量的检测工作,试验员胡大伟负责孔隙率的检测工作,安全人员张雷、梅清次负责现场安全监督检查.表3

3、 施工管理及试验检查人员序号姓名职务联系方式备注1孙开武项目总工程师18727696666技术负责人2李端工程部长186722575213李开武施工队长187276998884徐江质检员187276875285覃世创测量负责人186722575026曹立明测量员189429915487王丹测量员187276861118胡大伟试验员153470220769张雷安全员1894299154210梅清次安全员1872768699911潘小伟施工员1872768751112普工工人20人四、石方路基试验段施工1、施工前的准备石方路基试验段施工前试验室完成了相关的土工试验.我部技术人员熟识了施工设计图,仔

4、细阅读了公路路基施工技术规范、公路工程质量检验评定标准。2、石方路基试验段工艺流程图 石方路基试验段施工工艺流程见下页.3、测量放线按监理工程师批准的导线点、水准点(SK3-1:X=3301385。002,Y=498792。164,H=801。205;SK32:X=33013:45。229,Y=498702。551,H=829。812;SK3-3:X=3301047。109,Y=498801。374,H=814.802),恢复了K50+100K50+380段路基中桩、边桩,并在中桩标出相应的里程桩号,路基填筑宽度比设计宽度每侧增加50cm。根据现场车辆装载情况路基中线方格网采用55m(可根据现

5、场车辆装载情况进行调整)。4、选点并进行标识首先在路基填筑前选取3个断面,在路基两侧打桩做出标志,同时每个断面内确定3个点,分别量出距中桩的距离,用水准仪测出各点的标高并做好记录.5、取料、运输填料采用大茅坡隧道开挖的洞渣,采用一台挖掘机按规范要求挑选符合要求粒径的石料进行装运,装料过程中不同岩性的石料应挑出分类堆放不得同层填筑.八台自卸车运输和一台装载机配合施工的装运机械组合.6、布料、整平派专人指挥运输车辆,按在路基上已撒好的55m方格网卸料,保证松铺厚度不超过50cm。倒料完成后用推土机摊平,局部用人工找平。在人工协助摊铺、填筑过程中,当发现铺填粒径超过2/3松铺厚度的石料时,应先人工破

6、解。铺填大块石料时,大面向下,小面向上,摆平放稳,再用碎石块找平石屑灌缝最后压实。7、压实、检测工作面整平后,测量班恢复中桩、边线及测量松铺厚度.人工撒出105方格网50米一个断面,每个断面抽取3个点。然后按原定的施工方案,石方填料区采用静压一遍、强振6遍,然后在沉降观测点垫上2020钢板再由测量人员、试验员对沉降观测点进行检测,随后每强振一次,相应观测压实沉降差一次。碾压时压路机由两边向中间(直线段),每次轮迹重叠1/3轮宽,碾压速度控制在24Km/h,振幅为1。7mm。8、压实结果分析压实度的检测主要采用沉降量观测法,压实高差检测采用水准仪测量.现场压路机静压一遍,强振六遍压实后,实测每个

7、断面的3个沉降观测点压实平均高差为6mm;第七遍强振压实后,实测每个断面的3个沉降观测点压实平均高差为3mm;第八遍强振压实后,实测每个断面的3个沉降观测点压实平均高差为1.5mm与前一遍压实高差2mm。五、现场检测与主要技术参数项目部会同监理工程师,依据监理实施细则和公路工程质量检验评定标准(JTG F80/12004)对试验段各项指标进行了现场检测,检测结果见后附施工检测记录. 1、松铺系数测定按10m一个断面布设15个松铺系数观测点。用水准仪测量下承层高程H、填料松铺高程H1和碾压成型高程H2,计算松铺系数=(H1-H)/(H2H),所有计算结果平均值为确定松铺系数,具体计算结果见下表.

8、松铺厚houdu 厚60。359。160。259。559。959。060.560。260.060。158。46057。559.158。4成型厚型厚55。554.853.454.555.854。25554。854。855.652。456。152。2254。253。8松铺系数1。091.081。131。0910710911111091081111071。11。091。08平均值1。09松铺厚houdu 厚49.749。949。349.549。849.349。649。549。349.250。649.248.44948.6成型厚型厚45.544。81。144544。544。843.945.244。94

9、5。845。14544.644。74544.3松铺系数1。091.141。11.111.111。121.11.11。081。091。121。11。081。091。1平均值1。1松铺厚houdu 厚39。739。240。339。239。539.739。339.539.239.840.238.939。439。240。8成型厚型厚37。536.837.637。236.836。436。836。735.935。837。536.235。73636.8松铺系数1。061.061.071.051.071.091。071。081。091.111.071。071。11.091。11平均值1。082。碾压遍数确定根

10、据试验段施工方案,填石路基采用沉降差确定碾压遍数。试验段采用18T 羊角碾稳压一遍后开始起振,至前后标高差小于2mm,表面无明显轮迹为止,最后再用压路机静压一遍收光。碾压遍数与沉降量见下表松铺厚度与碾压遍数关系序号松铺层厚(cm)碾压遍数备注羊角碾英格索兰16010125071拟选方案34062沉降量与碾压遍数的关系(松铺层厚50cm)压 路 机 型 号遍 数沉 降 量18T羊角碾稳压1遍起振第2遍2。2cm18T羊角碾起震第3遍1。0cm18T羊角碾起振第4遍0。8cm18T羊角碾起振第5遍0。6cm18T羊角碾起振第6遍0.1cm18T羊角碾起振第7遍0cm英格索兰静压收光第8遍0cm3、

11、 其他指标检测表4填石路堤上、下路堤压实质量标准表5 石方路基实测项目六、试验结果总结1、机械组合方式(1)挖、装、运组合通过此次试验段施工总结,神钢PC200挖掘机视隧道爆破破碎情况平均每分钟挖装3。5m3级配较好石料,自卸车运输、卸料,每分钟行进200300m。运距为800m一台挖掘机配4辆自卸车。(2)整平压实设备现场采用一台推土机、一台装载机平整、一台LSS218A压路机碾压,与上料机械衔接较好,满足整平、压实需要。2、松铺厚度、松铺系数、碾压遍数、碾压速度和工序大茅坡隧道洞渣为中风化、微风化粉砂岩夹薄层石英砂岩,属较软、较破碎岩石。试验段路基填筑理论松铺厚度50cm,经推土机平整后实

12、际厚度为4753cm,所用填料粒径均在525cm之间.经过试验,填石松铺50cm,采用LSS218A振动压路机(自重18T、激振力340KN),进行碾压的最佳施工工艺如下a、采用LSS218A振动压路机以3km/h 的速度静压一遍.b、采用LSS218A振动压路机以2km/h 的速度强振6遍后,压实层顶面稳定、无轮迹、沉降量为2mm.c、采用YZ23T振动压路机以3km/h 的速度匀速碾压第8遍收光,表面平整、密实。d、最佳松铺系数为1。20。e、现场做孔隙率试验平均结果:18.022。3、压实度等指标控制采用沉降差法控制压实度指标,碾压至前后标高差小于2mm为止。4、质量控制要点 我项目部对施工全过程做了详细的原始记录,并整理出施工日志。各工序全部完成后,在填石路堤表面,用LSS218A振动压路机作碾压检测,其碾压前后无明显轮迹。用水准仪对该试验段按规范规定频率进行沉降量检测。外观检查:无明显空隙,石块紧密,表面平整,无大块突出石。并做了纵断高程、宽度、松铺厚度、压实厚度、碾压遍数检测记录.检测分质检员自检、质检工程师检验、与监理工程师同检三个步骤。5、三大体系检验通过石方路基试验段的施工,对我项目部制定的质量保证体系、安全保证体系、环境保证体系进行了检验,满足施工规范要求.5

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
