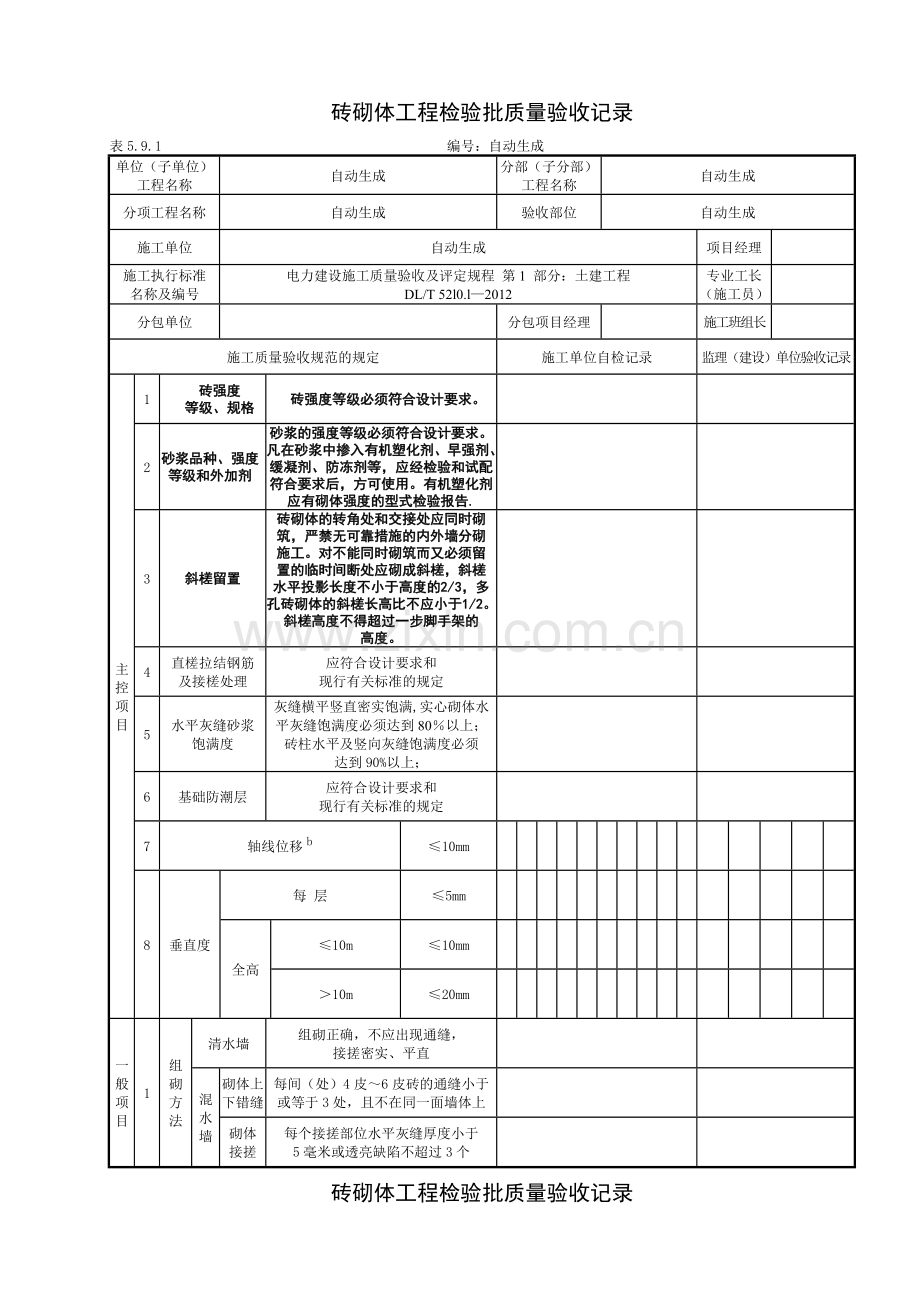

砖砌体工程检验批质量验收记录
表5.9.1 编号:自动生成
单位(子单位)
工程名称
自动生成
分部(子分部)
工程名称
自动生成
分项工程名称
自动生成
验收部位
自动生成
施工单位
自动生成
项目经理
施工执行标准
名称及编号
电力建设施工质量验收及评定规程 第1 部分:土建工程
DL/T 52l0.l—2012
专业工长
(施工员)
分包单位
分包项目经理
施工班组长
施工质量验收规范的规定
施工单位自检记录
监理(建设)单位验收记录
主控项目
1
砖强度
等级、规格
砖强度等级必须符合设计要求。
2
砂浆品种、强度
等级和外加剂
砂浆的强度等级必须符合设计要求。
凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。有机塑化剂应有砌体强度的型式检验报告.
3
斜槎留置
砖砌体的转角处和交接处应同时砌
筑,严禁无可靠措施的内外墙分砌
施工。对不能同时砌筑而又必须留
置的临时间断处应砌成斜槎,斜槎
水平投影长度不小于高度的2/3,多
孔砖砌体的斜槎长高比不应小于1/2。斜槎高度不得超过一步脚手架的
高度。
4
直槎拉结钢筋
及接槎处理
应符合设计要求和
现行有关标准的规定
5
水平灰缝砂浆
饱满度
灰缝横平竖直密实饱满,实心砌体水
平灰缝饱满度必须达到80%以上;
砖柱水平及竖向灰缝饱满度必须
达到90%以上;
6
基础防潮层
应符合设计要求和
现行有关标准的规定
7
轴线位移b
≤10mm
8
垂直度
每 层
≤5mm
全高
≤10m
≤10mm
>10m
≤20mm
一般项目
1
组
砌
方
法
清水墙
组砌正确,不应出现通缝,
接搓密实、平直
混水墙
砌体上下错缝
每间(处)4皮~6皮砖的通缝小于
或等于3处,且不在同一面墙体上
砌体
接搓
每个接搓部位水平灰缝厚度小于
5毫米或透亮缺陷不超过3个
砖砌体工程检验批质量验收记录
表5。9.1 (续表) 编号:
施工质量验收规范的规定
施工单位自检记录
监理(建设)单位验收记录
一般项目
2
水平灰缝厚度和
竖缝宽度
宜为10mm,但不应大于12mm,也不应小于8mm
3
基础顶面和楼面
标高偏差b
±15mm
4
表面平整度
清水墙、柱
≤5mm
混水墙、柱、
基础
≤8mm
5
门窗洞口高度、
宽度偏差
±10mm
6
外墙上下窗偏移
≤20mm
7
水平灰缝平直度
清水墙
≤7mm
混水墙
≤10mm
8
清水墙游丁走缝
≤20mm
9
水平灰缝厚度偏差
(10皮砖累计)
±8mm
10
预留洞
中心位移
≤10mm
截面内部
尺寸偏差
+10mm~0mm
施工单位
检查结果
项目专业质量检查员: 项目专业技术负责人: 年 月 日
总承包单位
检查结果
项目专业工程师: 年 月 日
监理(建设)单位
验收结论
专业监理工程师:
(建设单位项目专业技术负责人) 年 月 日
注1:指可按单位工程的同品种、同标号砂浆试块组数统一评定各分项工程砂浆强度。当单位工程仅有一组试块,且符合施工标准的规定组数时,其强度应不低于设计标号;
注2:指砌完每一层后,应在每一楼层面进行校正;
注3:通缝指砌筑层的上下砖搭接错缝小于25mm;
注4:指在砌完每一层后,应在每一楼层面进行校正.
