1、第八章 总包管理组织方案第1节 总包管理目标目标范围包含主承建项目、指定分包、独立承包及各供应商的工程管理目标。1、总工期目标施工总工期:300天以内(日历天)。 2、质量目标质量目标:“太湖杯”标准;3、安全及文明施工目标杜绝重大伤亡事故,轻伤事故率控制在1.5以下。获得市级文明样板工地.第2节 总包管理机构组织依据招标文件的要求和施工总承包管理实施方案,结合本工程的特点,我们组织施工管理经验丰富的工程技术人员和工程管理人员,组建工程总承包项目经理部及相应的管理组织机构。1、公司与总包项目管理机构的关系和授权公司与现场项目管理机构的关系总部保障层对项目管理部全面负责,项目管理机构在总部保障层
2、领导下开展工作。公司对现场项目管理机构授权范围:有根据工程需要要求在全企业范围内选调有关人员的权力;对项目各类人员有奖、惩权;在公司监督下,对分包及劳务队伍有选择权;对本工程所需物资有要求调配权;对项目部的生产要素具有管理和支配权;有设置项目专用资金帐号权和资金调配权。2、总包管理组织机构主要领导职责项目经理:项目经理全面履行与业主签订的施工总承包合同和书面承诺;协调好各方面的关系;负责施工所需人、财、物的组织管理与控制;是全面履行施工总承包合同的第一责任人。项目执行经理:在项目经理的领导下负责项目总包管理工作的全面组织和实施;主管分包管理部,掌握各分包的生产以及管理等情况;负责配合业主对分包

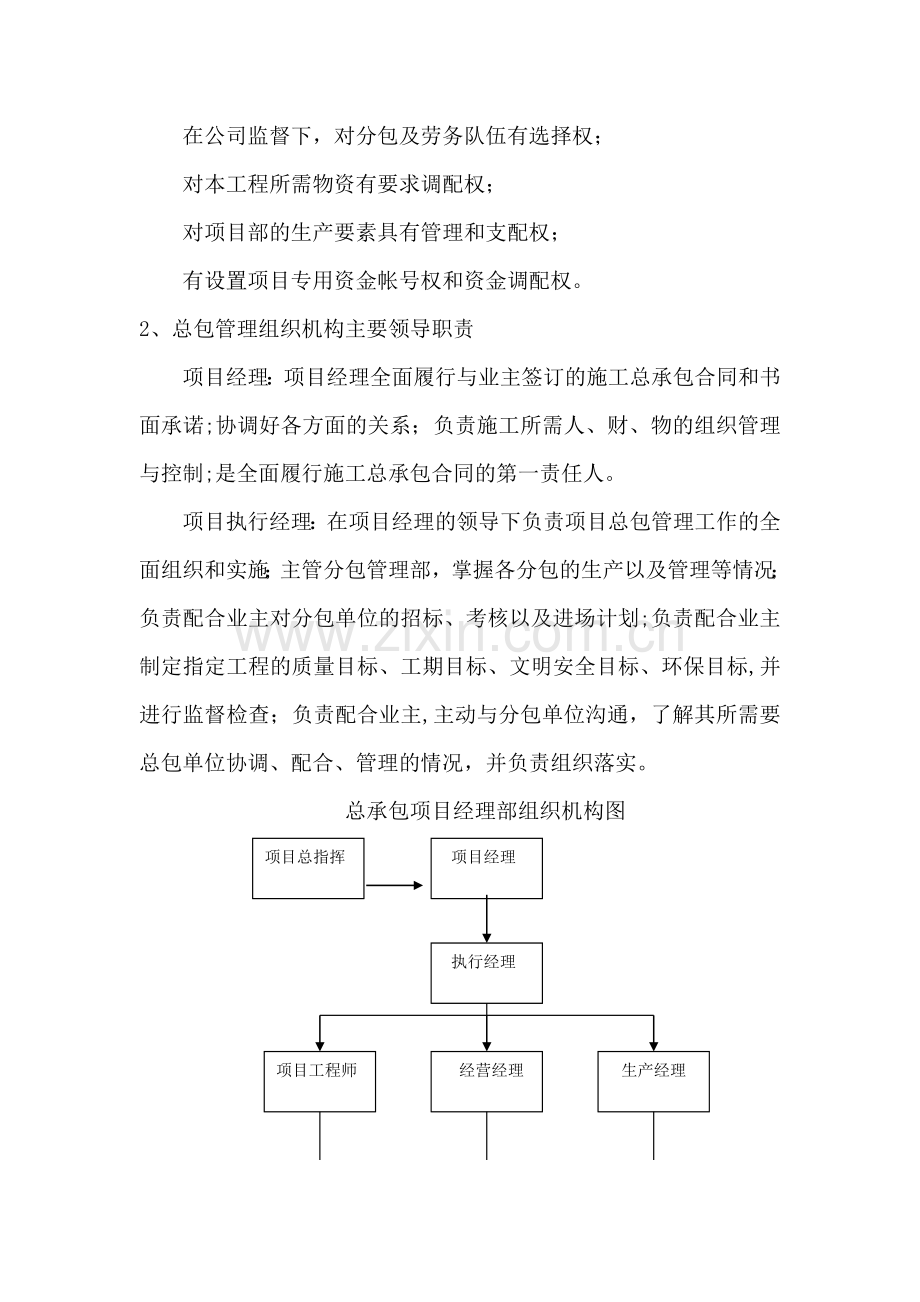

3、单位的招标、考核以及进场计划;负责配合业主制定指定工程的质量目标、工期目标、文明安全目标、环保目标,并进行监督检查;负责配合业主,主动与分包单位沟通,了解其所需要总包单位协调、配合、管理的情况,并负责组织落实。总承包项目经理部组织机构图项目总指挥项目经理执行经理生产经理 经营经理项目工程师分包管理部财务管理部施工管理部技术管理部安全环境部项目管理人员配备情况表序号部门名称岗位名称配备人数(有兼职)1公司保障层项目总指挥12项目领导层项目经理1执行经理1项目总工程师1经营经理1生产经理13技术管理部部门负责人1区段技术负责人2施工试验1测量员2资料员1质量检查员25安全环境部安全总监1安全监督员
4、1机电员16施工管理部部门负责人1施工员27财务资金部会计1出纳18分包管理部部门负责人1预算员1项目生产经理:分管工程管理部、安全环境管理部、。负责整个工程的安全、文明施工及环境保护、消防管理;负责施工现场的生产安排、进度管理及各种资源管理;负责协调各专业之间的交叉施工管理;是工程工期、施工协调、现场管理的主要责任人.项目总工程师:负责本工程的施工技术管理、深化和优化设计管理、变更洽商管理、工程资料管理及科技推广应用管理,是施工技术、方案、设计管理的主要责任人。项目经营经理:分管财务资金部,对本项目的资金、物资、材料、设备进行管理。第3节 总包管理1、 进场管理分包单位进场前,总承包向分包单
5、位提供施工总包管理方案,保证在工程施工中总承包便于协调,能有效统一管理各分包单位。分包单位进场后需向总承包提交下列资料:(1) 企业各类资质证书及营业执照;(2) 业主签发的中标通知书及投标文件(包括承诺书)一套;(3) 管理人员名单及分工;进场工人名册;(4) 岗位职责及管理制度;(5) 施工组织设计;安全施工专项方案;紧急事故应急预案。(6) 管理人员、施工人员购买的意外伤害保险;(7)提前40天向总包提供所有施工图及向甲方材料设备计划;总承包项目经理部为各分包单位提供适当的工作面,现有的脚手架、升降设备、垂直运输设备、施工用水源电源;提供测量、放线控制点;提供存放物资、材料、设备的施工场
6、地,提供搭设办公用房、材料仓库、工人工具房的场地。分包单位合理使用总承包单位在工地内现有的脚手架、升降设备、垂直运输设备、施工用水源电源、卫生设施等辅助设施。分包单位须自行及时清除一切遗留在工地之垃圾材料。分包单位施工过程中负责现场的及时清理工作,并修理、复原所有因此受到扰动或破坏的部位。分包单位负责承包范围在工程移交前的清理、工程竣工验收前的清洁、交付使用前的保洁。2、合同管理甲方指定分包队伍选择过程中由甲方主导、乙方配合,选定后由三方签订合同,各分包单位施工合同必须留一份在总包存档。对各分包单位的施工合同要有充分的了解,依据合同内容进行管理,依据合同约定的条款,分包管理部安排专人进行合同管
7、理,保证对分包队伍的管理合理、有效.总包有权要求分包将不能胜任分包工程管理的管理人员及按甲方规定必须调离本工程的相关人员调离本工程.3、工期管理制定总进度网络计划。根据进度计划中的关键线路和重要工序,将总工期分解为若干个工期控制点,以控制点目标的实现来保证总工期的完成。审核分包单位入场的劳动力及资源配置情况。审核分包单位进度计划,协调各分包的短期进度计划.对工期实行进度周报、月报制度,必要时实行日报制度,指定专人对施工进度完成情况进行统计,对影响工期的因素及时进行分析,制定相应的对策。入场后按照施工内容的不同对于不同分包单位进行生产工作作业面的界面划分,和对于工作面的交接验收。通过对总体施工工
8、序的安排,强化作业面交接的时间和质量要求,避免工序安排的混乱,使工程更为顺利的安排进行。总承包单位通过总平面图的调节布置进行现场工作面的再分配,可以有效的利用施工空间,尽最大可能避免相互影响而耽搁施工进度的进行.分包单位在施工过程中必须按照总包的要求,积极采取有效措施确保工程进度,并接受总包的协调,必要时按总包要求调整施工顺序。工期拖延后应积极采取措施,在规定时间内抢回来。负责保证其分包的工程进度满足总包的要求。对确需拖后的工程工期必须报总包批准。 根据施工进度及时提供各种材料采购计划,对需检验的材料要留足足够的检验周期;对于特殊制作加工、材料和设备应充分考虑其加工周期和供应周期。分包单位作好
9、施工机械与临时设施周转及退场计划,为保证下道工序的尽快插入,机械设备、架子以及外部临建设施等制定的最迟转移或拆除期限。为保证此项计划,应根据设备的技术指标编制细致可行的退场拆除方案,在现场内提前创造条件。分包单位作好质量验收计划,分部工程验收是保证下一分部工程尽快插入的关键,本工程由于工期紧张,分部验收必须及时,结构验收须分段进行。根据验收计划的安排,需要提前做好质量监督部门、其他专业主管部门的配合工作。分包单位承担由于其施工进度延误而影响其它工序施工的误工、机械停置、设备停置费用,并承担由此产生甲方对其它工序延误的一切责任。4、技术质量管理分包单位在每道工序施工前15日完成对图纸的清查核对工
10、作及与甲方设计方解决好图纸存在的问题.各施工单位应根据已确认修改、调整后的图纸、洽商、方案,落实本专业在结构上占用部位走向线,如发现重复占位时应根据现场实际情况通知总包单位协商解决。分包单位与总承包单位、业主及设计单位联系以确定须预埋的配件、预留的孔洞、槽口等,当混凝土浇筑后,分包单位应检查每一配件、套管、墙管等位置的准确性。砌筑墙体完工粉刷前与总包单位、业主及设计单位联系以确定预留墙洞位置和尺寸,预埋管道位置和尺寸.分包单位在施工过程中必须严格遵守有关国家标准和技术规范,总包单位要监督分包单位的执行情况,发现分包单位在施工中违反有关国家标准和技术规范的坚决制止,并要求制定纠正和预防措施,确保
11、工程质量处于受控状态,并保证工程质量达到建设单位要求。分包单位保证其分包工程的质量达到国家施工质量验收标准;每道工序完工后进行自检、交接检,再报请监理工程师验收,负责保证其分包工程验收申请及竣工验收。分包单位承担由于施工质量原因对其它人员及成品造成损伤的全部责任.在工程竣工后或投入使用前,总承包负责组织,监督分承包人对业主的物业管理人员进行机电设备、设施等的操作和维护的培训,以确保业主的物业管理人员在工程投入使用后,能独立操作设备和系统并对其进行维护。5、成品管理总包协调各分包单位对其已完成分包工程的保护以防损失,其中包括防火、防风、防雨等措施。各施工单位在交叉施工过程中注意保护其它专业已施工
12、成品。优先安排已具备施工条件工序,特别是无交叉配合要求可单独进行施工的工序,前面工序已施工完毕并已验收或未曾验收但不影响后序工程施工的内容。为强化施工现场管理,使各专业都能紧张而有秩序的施工。在装修阶段,按楼层移交装饰单位,区域移交由总包方主持,相关单位参加。移交前各单位除必须穿插施工的分项外,原则上按设计图纸全部施工完毕,各种设施,配件齐全到位,成品完好。对安装工程存在的问题,暂不能修复和暂不能施工的分别列出清单,双方签字认可,以分清责任。各分包单位的施工区域移交后仍有部分队伍进入装饰楼层施工的,进入前须持总包方签发的“室内施工许可”按所需施工的部位对施工单位移交.移交前应确定施工时间,避免
13、多单位、多工种在同一层、同一部位施工6、安全管理安全生产是总承包单位在整个施工过程中管理工作的重要环节,承担着从始至终的安全管理责任。公司总部将与总承包项目经理签定安全责任状,明确双方在安全生产中的责任、权利和义务,以及具体的安全生产考核指标.总承包项目经理部根据项目法施工的要求,总承包项目经理与各专业分包单位经理签定安全生产协议,确定安全生产中的责任和指标。总承包项目经理部审核分包单位的安全专项方案,监督分包单位执行安全生产教育制度,安全技术交底制度,安全生产检查制度.总承包及各专业分包单位建立以项目经理为首的安全生产领导小组,有组织、有领导地开展安全生产活动.各分包单位必须建立自己的安全工
14、作方案,应急预案,布建应急设备,配足应急器材,固定应急人员,积极参与总承包定期组织的应急演练。进场工人每人交一张1寸彩照统一到综合办公室办理胸卡,无胸卡者禁止进入施工现场。临时卸车堆放大宗材料、成品、半成品和机具设施时不得侵占场内道路及安全防护等设施。分包单位保证工作人员按安全操作规程操作,承担由于工人操作不规范对其它人员及成品造成损伤的全部责任。分包单位承担承包范围内在难以保证施工现场条件处于良好状态时,工程建设的相关人员进入现场,由于疏忽、过失或故意行为,存在发生人员伤害事故的风险。7、文明施工管理文明施工工作由总承包项目经理部统一组织、统一管理。分包单位的文明施工纳入总包文明施工管理,遵
15、守总包制定的文明施工规章制度,接受总包的文明施工监督、检查。总承包项目经理部定期对分包单位进行文明施工工作检查,发现问题及时责成分包单位解决,保证施工环境良好。由项目生产经理负责施工现场总平面的使用管理及统一协调指挥各分包单位,建立健全使用制度,根据工程进度及施工需要对总平面的使用进行协调和管理,各专业施工队、独立分包队伍,各班组必须根据项目部的安排布置现场平面。建立文明的施工责任制,划分区域、实行挂牌制、责任到人。分包单位保证进场施工人员文明操作,保证工作人员的行为文明及语言文明,礼貌回答各级领导及顾客的询问。排水系统处于良好的使用状态,无积水、无污染、无长流水、经常打扫,定期消毒,灭蚊蝇。
16、专业分包的管理人员一律佩戴白色安全帽,施工工人一律配戴黄色安全帽,其它颜色的安全帽一律不准带入现场,安全帽帽徽及编号按照总承包项目部的要求统一编定。分包搭建办公用房或材料库房必须经过总承包项目经理部统一安排.所有施工现场及办公室的标牌由总承包统一制作,未经允许不得悬挂任何标语或标记。在进行噪声作业时,必须严格控制作业时间,防止人为活动的噪声,特别要杜绝人为的敲打、叫嚷、现场野蛮装卸噪声等现象.最大限度减少噪声扰民。分包单位办公区、生活区、材料加工场地应保持清洁,生活垃圾由分包单位自行负责清扫.分包单位施工必须做到随时工完场清,随时清理建筑垃圾,总承包随时对分包执行情况进行检查。分包单位伙房必须
17、有卫生许可证、炊事员每年进行一次健康检查,持有健康合格证者方可上岗。8、材料管理本项目的材料管理主要由总承包各专业工程师牵头监督管理。各专业分包单位必须设置专职或兼职的材料主管人员,负责材料的验收工作,材料在进场以前必须填写报验单,报送样品,进场数量、规格及有关证书(生产厂家资质证书、质量保证书、合格证、检测试验报告),进行报验,未经报验通过的材料、构配件不得进场.材料设备到场后进行进场验收,下货前在车上预验,下车中跟踪验收,下车后综合验收,卸货堆放地点符合要求签验收单,需检测的材料检测合格后验收单生效。总承包对整个现场的材料堆放场地进行统一划分,指定各专业分包的材料堆放区域。各专业分包必须在
18、指定区域分门别类、堆码整齐。材料、设备、机具每次进场须持材料、设备、机具清单在门卫处登记。门卫为每个专业分包单位设材料、设备、机具台帐。分包单位所进材料品牌必须与总包同样材料的品牌区别,否则一律视为总包材料,分包所用另星材料如需总包提供的提前与总包联系,懔自动用总包材料的见一算十。剩余材料、设备、机具出场时,必须到物资设备部开具出门证。出门证上注明运出材料、设备、机具的规格、型号、数量。凡未在进场台帐上登记的材料、设备机具一律视为未进场,一律不得运出场外. 分包单位承担承包范围内设备储存、安装不当、操作失误等导至材料设备损伤的风险。9、机械管理所有进入施工现场的机械设备都必须服从总承包的统一调
19、度、统一协调,有计划地进退场。分包单位进场的施工机具必须提前申报。申报单必须注明进场机具的型号、数量、及有关参数。并在进场时做好登记.总承包将对进场机具随时检查,并对工作面进行统一合理的调度,不能野蛮施工影响其他分包单位的施工。施工机具的使用必须符合有关施工机具安全操作规程及安全用电要求。施工机具不得带病作业。施工现场所有使用的机具设备、仪器,都必须是经政府部门检测合格,并在有效检测期内。所使用的机具外壳绝缘必须符合要求,所使用的电源线必须为符合规范要求的电缆线,不得用其它线代替。专业施工机械进场须经过安全检查,经检查合格并张贴施工机具验收单后方能使用。施工机械操作人员必须建立机组责任制,并依
20、据有关规定持证上岗,禁止无证人员操作。10、施工用水电管理各专业分包进入施工现场后,在施工之前应将水电使用申请以书面形式报总承包专业工程师,批准后,在指定地点按指定线路接水接电.水电使用申请应包括使用地点、使用期限、使用量;对用电申请还须注明使用的机械、功率及安全措施。所有机具必须做到一机一闸,一漏一箱.三级配电箱的配量必须符合要求,漏电保护开关漏电动作电流应小于30毫安,漏电动作时间应小于0。18秒。施工机具在使用时严禁带电移动,接、拆线路必须由专业电工负责.在固定场所安装的用电设备挂表计量,移动场所使用的用电设备按负荷进行统计用电量,生活用水按施工人数估算用水量,清洗管道及管道系统试验按定
21、额含量统计用水量。水电表计量对线路损耗的处理按甲方与总包的分摊原则。施工现场用电线路,用电设施的安装和使用必须符合施工现场临时用电技术规范和安全操作规程,危险潮湿场所的照明,以及手持照明灯具,必须采用符合安全要求的电压。现场电工必须持证上岗,必须执行施工用电安全操作规程,值班期间不得擅自脱岗,处理故障迅速果断,不得有意拖延时间.值班电工须作好值班记录,交接班时作好交接记录。11、消防保卫管理总承包单位将在工地出入口处设专人值勤,无胸卡者禁止进入施工现场.所有进出施工现场的车辆必须经过总承包方门卫登记同意后才能放行.凡带料进出施工现场的车辆必须经总承包有关领导批准.工作人员未经容许不得携带施工材
22、料、工具出场.值勤人员有权检查、登记、询问携带的物品、工具、材料等的来源去向,如有疑问应记录好胸卡编号或单位姓名以待总包方处理.分包单位的消防、保卫工作纳入总包管理,分包单位应遵守总包制定的消防、保卫规章制度,接受总包的消防、保卫工作检查。参加总包组织的各项消防、保卫活动,确保消防安全,确保施工现场治安良好。各分包单位必须建立自己的保卫工作方案,灭火预案,布建消防设备,配足灭火器材,积极参与总承包部的义务消防队,定期参加消防演练。各分包单位安排专人执行看管,对各自施工材料、成品被盗负责。12、技术资料、档案的管理总承包和专业分包按照分级管理的原则进行文件和资料的管理。总承包设资料员,专职负责文
23、件、资料的收发、整理、管理及归档工作.所有甲方及监理下发的文件资料统一由生产经理签收。各分包单位必须设专(兼)职资料员,专门负责资料的搜集、整理、报送、存档工作。按照文件技术资料存档的要求及时整理归档.分包项目完成后,分包单位应整理好竣工档案转交总包单位,总包单位进行检查、核验,确保竣工档案符合政府主管部门的要求。分包单位需上报的资料包括:承包合同、重要设备的订货合同、材料、构配件、设备报验单,分部、分项工程报验单,施工组织设计、安全施工方案、应急施工方案、施工总进度计划、月进度计划、周进度计划及依据有关规定和监理工程师要求上报的有关资料。分包单位应根据所承包的项目,编制技术资料、档案计划清单
24、,随着施工进展及时收集、整理技术资料、档案,总包单位技术质量部定期对分包技术资料进行检查,发现问题及时督促解决。13、工程款支付管理甲方向分包单位支付工程款前,分包单位向总包递交“工程款支付申请报告”,总包审核并签署审核意见后分包单位向甲方递交的审请报告才有效。分包单位在本工程与总包间发生的经济往来及违反总包管理所进行的处罚统一由甲方在每次支付工程款时代扣代付。总包与分包之间存在的费用清单:1、 使用总包垂直运输机械的运行费。2、 使用总包脚手架的运行费,超期(总包使用期)使用脚手架的租赁费.3、 水电费,使用总包材料费.4、 生活垃圾处理费,卫生设施管理费,生活区管理费。5、 工程修补费.6、 安全文明处罚费.7、 施工垃圾未及时处理,总包处理费。8、 分包延误工期对其它工序产生误工的人工、机械、设备停置费,由此导至其它工序延误而产生的甲方处罚费。9、 由于分包方质量问题对其它工序影响产生的费用。10、 由于分包职工施工操作不规范对其它人员及成品造成伤害发生的费用。11、 由于分包应急处理不及时对其它人员及成品造成伤害发生的费用。12、 分包单位职工对其它成品破坏的修复费及等额处罚费。其它由于分包方原因直接或间接导致甲方对总包单位的处罚费。
