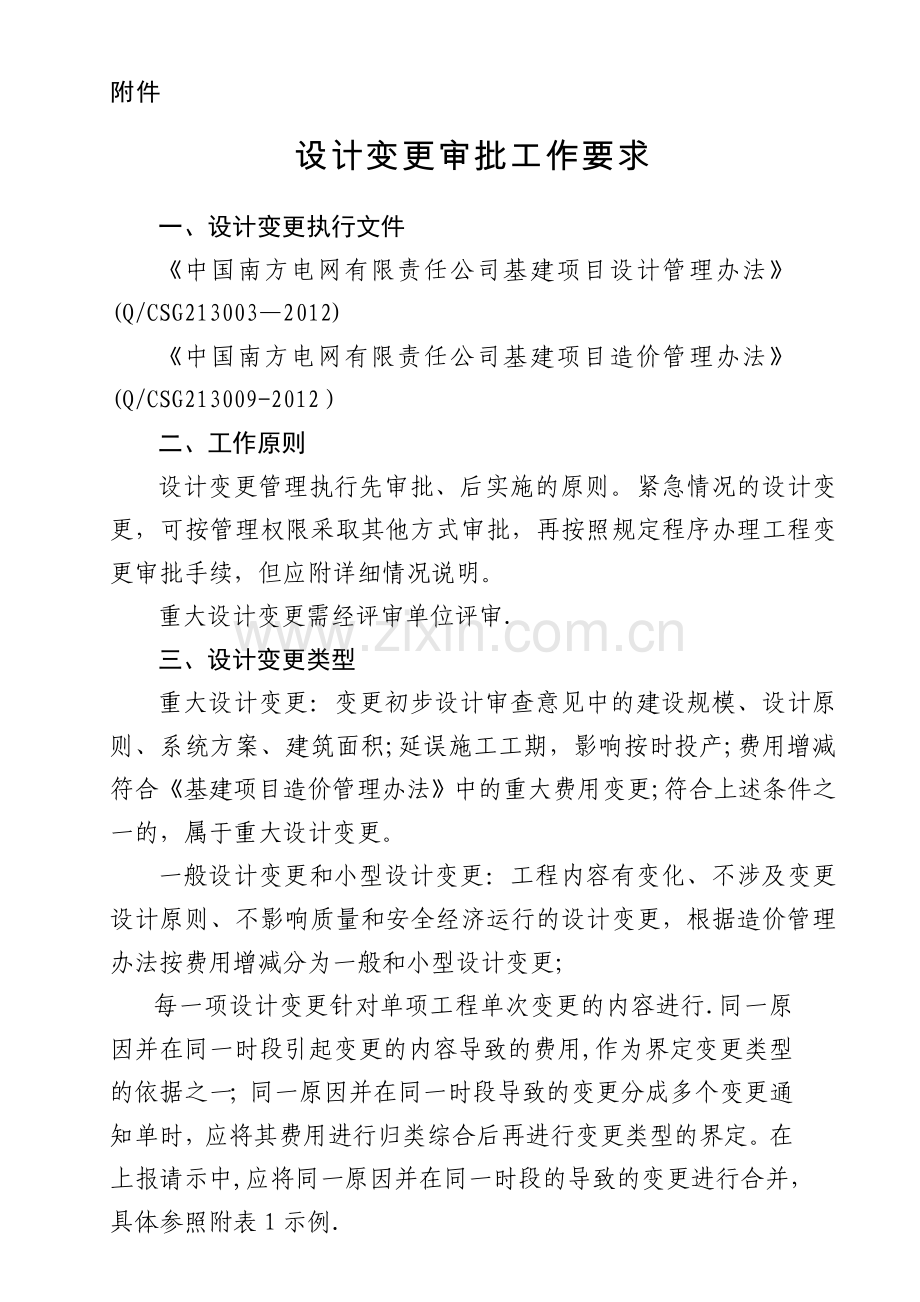

设计变更审批工作要求
一、设计变更执行文件
《中国南方电网有限责任公司基建项目设计管理办法》(Q/CSG213003—2012)
《中国南方电网有限责任公司基建项目造价管理办法》(Q/CSG213009-2012)
二、工作原则
设计变更管理执行先审批、后实施的原则。紧急情况的设计变更,可按管理权限采取其他方式审批,再按照规定程序办理工程变更审批手续,但应附详细情况说明。
重大设计变更需经评审单位评审.
三、设计变更类型
重大设计变更:变更初步设计审查意见中的建设规模、设计原则、系统方案、建筑面积;延误施工工期,影响按时投产;费用增减符合《基建项目造价管理办法》中的重大费用变更;符合上述条件之一的,属于重大设计变更。
一般设计变更和小型设计变更:工程内容有变化、不涉及变更设计原则、不影响质量和安全经济运行的设计变更,根据造价管理办法按费用增减分为一般和小型设计变更;
每一项设计变更针对单项工程单次变更的内容进行.同一原因并在同一时段引起变更的内容导致的费用,作为界定变更类型的依据之一;同一原因并在同一时段导致的变更分成多个变更通知单时,应将其费用进行归类综合后再进行变更类型的界定。在上报请示中,应将同一原因并在同一时段的导致的变更进行合并,具体参照附表1示例.

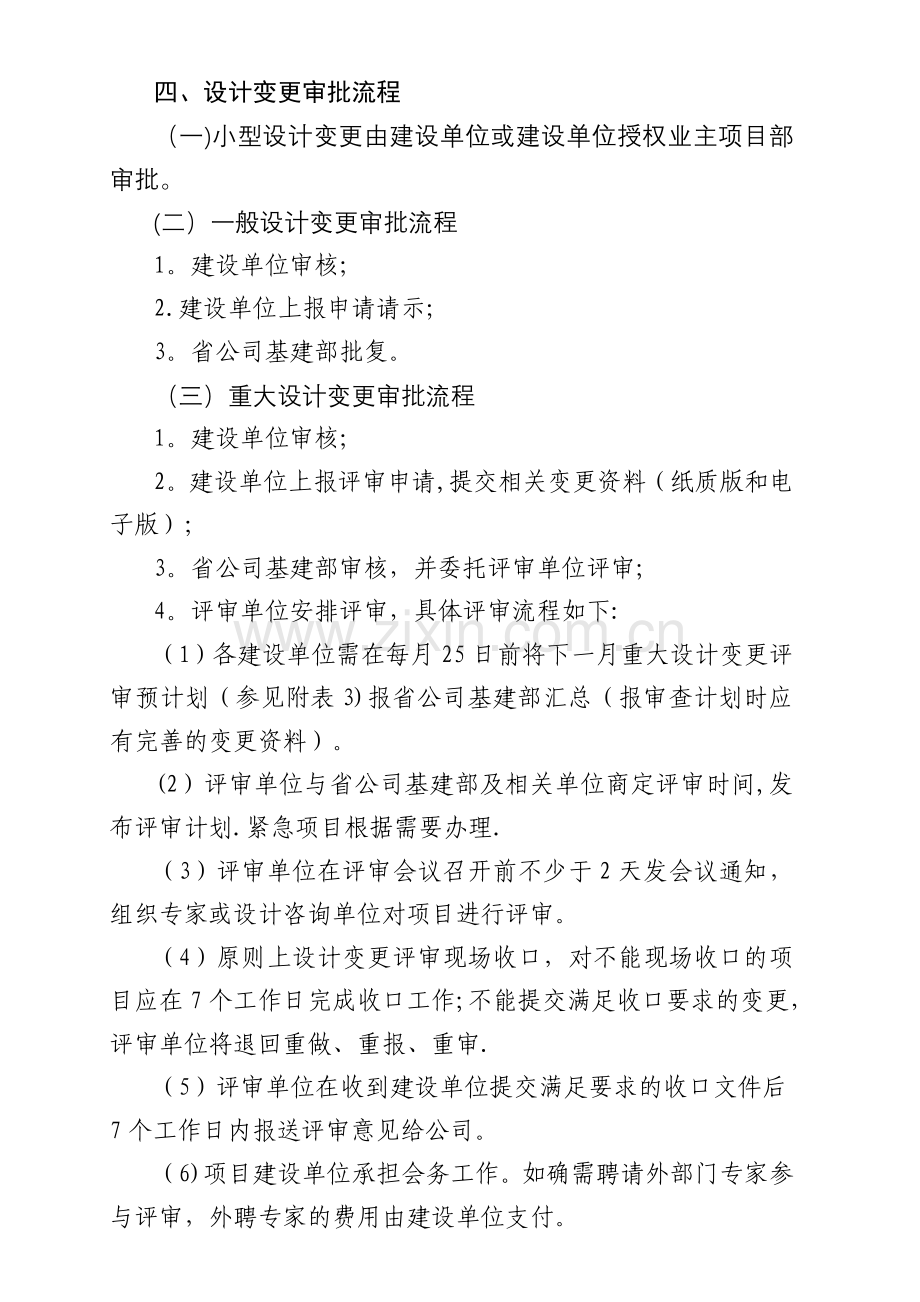

四、设计变更审批流程
(一)小型设计变更由建设单位或建设单位授权业主项目部审批。
(二)一般设计变更审批流程
1。建设单位审核;
2.建设单位上报申请请示;
3。省公司基建部批复。
(三)重大设计变更审批流程
1。建设单位审核;
2。建设单位上报评审申请,提交相关变更资料(纸质版和电子版);
3。省公司基建部审核,并委托评审单位评审;
4。评审单位安排评审,具体评审流程如下:
(1)各建设单位需在每月25日前将下一月重大设计变更评审预计划(参见附表3)报省公司基建部汇总(报审查计划时应有完善的变更资料)。
(2)评审单位与省公司基建部及相关单位商定评审时间,发布评审计划.紧急项目根据需要办理.
(3)评审单位在评审会议召开前不少于2天发会议通知,组织专家或设计咨询单位对项目进行评审。
(4)原则上设计变更评审现场收口,对不能现场收口的项目应在7个工作日完成收口工作;不能提交满足收口要求的变更,评审单位将退回重做、重报、重审.
(5)评审单位在收到建设单位提交满足要求的收口文件后7个工作日内报送评审意见给公司。
(6)项目建设单位承担会务工作。如确需聘请外部门专家参与评审,外聘专家的费用由建设单位支付。
5。建设单位提交《**供电局提交**输变电工程重大设计变更批复的请示》,省公司基建部按制度要求分类进行批复、备案或上报南网批复。
五、设计变更提交资料要求
(一)小型设计变更不需要提交资料给公司基建部.
(二)一般设计变更提交资料要求.
一般设计变更需提交以下资料给公司基建部:
1。设计变更上报请示文;
2。设计变更通知单;
3.设计变更上报表及内审意见(参见附表3);
4。设计变更内容相关文件(包含如下):
(1)设计变更相关依据文件;
(2)设计变更方案及相关附图;
(3)详细预算书;
(4)设计变更费用分析表.
(三)重大设计变更提交资料要求.
重大设计变更上报公司基建部后需经评审单位评审,应提供相关变更资料给公司基建部和评审单位。具体要求如下:
1.重大设计变更评审提交资料:
(1)重大设计变更评审请示函;
(2)重大设计变更分析报告;
(3)重大设计变更依据文件;
(4)重大设计变更通知单;
(5)重大设计变更类型表(参见附表1);
(6)设计变更上报表及内审意见(参见附表3);
2。重大设计变更分析报告包括以下内容(不限于)
(1) 项目概况和变更概况;
(2) 变更部分原始方案;
(3) 设计变更的原因和依据;
(4) 必要性论证;
(5)方案的技术经济比较;
(6)专题报告(必要时);
(7) 设备材料清册;
(8) 详细的预算书;
(9) 工程量和费用变化的详细对比表;
(10) 教训和预防措施;
(11) 相关支持性文件、附件和附图等;
(12) 设计变更费用分析表(参见附表2)。
3.重大设计变更评审资料提交要求
建设单位应在上报重大设计变更评审申请前不少于3天将资料送达有关各方。送评审单位资料纸质版3套、电子版1套.
重大设计变更单各参建单位有效签字人签章应齐全;设计变更方案及造价的校、审、批有效签字人签章应齐全;所有签章均需注明签署日期。
提交资料不满足要求的不予评审。
附表1:设计变更分类示例
序号
上报请示文号
设计变更通知单编号
设计变更原因
变更内容
变更费用
设计变更类型(在括号内打“√”)
1
**电建01号
S077S-ST011—01
当地规划调整,需要调整线路路径
N3~N6段改线
增加45万
(1)一般设计变更( )
(2)重大设计变更(√)
a)变更初步设计审查意见中的建设规模、设计原则、系统方案、建筑面积( )
b)延误施工工期,影响按时投产( )
c)费用增减超过相关规定(√)
2
**电建01号
S077S-ST011—02
当地规划调整,需要调整线路路径
N6~N10段改线
增加40万
3
**电建01号
S077S-ST011—03
当地规划调整,需要调整线路路径
N10~N12段改线
增加30万
4
**电建02号
S077S—ST011—04
因N20~N22段沿线地质极差,且地下水位很浅及旁边管线复杂
需采用钢板桩
支护措施
增加30万
(1)一般设计变更(√)
(2)重大设计变更( )
a)变更初步设计审查意见中的建设规模、设计原则、系统方案、建筑面积( )
b)延误施工工期,影响按时投产( )
c)费用增减超过相关规定( )
说明:**电建01号文上报四个变更中S077S-ST011—01~03变更是由于同一原因并在同一时段引起的变更内容,其变更费用应进行合并后再判别变更类型,故为重大设计变更。
附表2:设计变更费用分析表
工程名称
单项工程名称
变更单号
批复概算
变更费用
占概算百分比
(变更费用/单项工程概算)
工程
单项工程
单项工程单次
单项工程累计
单项工程单次
单项工程累计
附表3:设计变更上报表
序号
上报请示文号
上报请示时间
设计变更名称
建设单位
建设单位
设计
单位
设计单位
变更
金额
资料收到时间
内审意见及内审签到表
提交资料是否齐全
遗留问题说明
是否具备评审条件
联系人
联系电话
联系人
联系电话
一
一般设计变更
1
2
3
二
重大设计变更
1
2
3
