幕墙工程各项试验计划表
序号
试验名称
检测内容
规格尺寸及数量
试验时间
检验机构名称
1
玻璃幕墙
气密、水密、风压变形、
平面内变形性能
1组
应在幕墙工程构件大批量制作、安装前进行幕墙四性试验(3月5日进行试验)
国家认定的质量检测中心(经业主、总包、监理认可)
2
铝合金门窗
抗风压性能、水密性、气密性、 还有保温性能和隔声性能
抗风压性能、水密性、气密性(2400元),导热(1500)
2
后置埋件
抗拉拔试验(埋件及化学锚栓,螺栓)、承载力现场试验或极限拉拔试验
3组
埋件安装时进行现场抽检试验(3月15日进行试验)
同上
3
铝合金隔热型材
抗拉强度、抗剪强度检测
1组
隔热型材进场后复试(4月7日)
同上
4
岩棉、保温板
导热系数、密度
1组
防火保温棉进场后复试(4月22日)
同上
5
玻璃节能性
露点(800元)、传热系数检测
1组
玻璃进场后复试(4月27日)
同上
可见光透射比性能检测(600元)
1组
遮阳系数性能检测(1500元)
1组
6
石材板块
弯曲强度、体积密度、吸水性(光面板)耐冻融性、花岗石的放射性能检测
1组
石材进场前1周进行复试(4月24日)
同上
三性试验和高低温溶冻试验JGJ—133—2001
合同要求:实验室选择中国建材研究院或中国建筑科学研究院物理所
石材骨架以及扣件系统拉拔和震动试验.
1组
合同要求
水浸泡试验:浸泡时间20小时之后做上述项目的检测,看有无变化
1组
合同要求

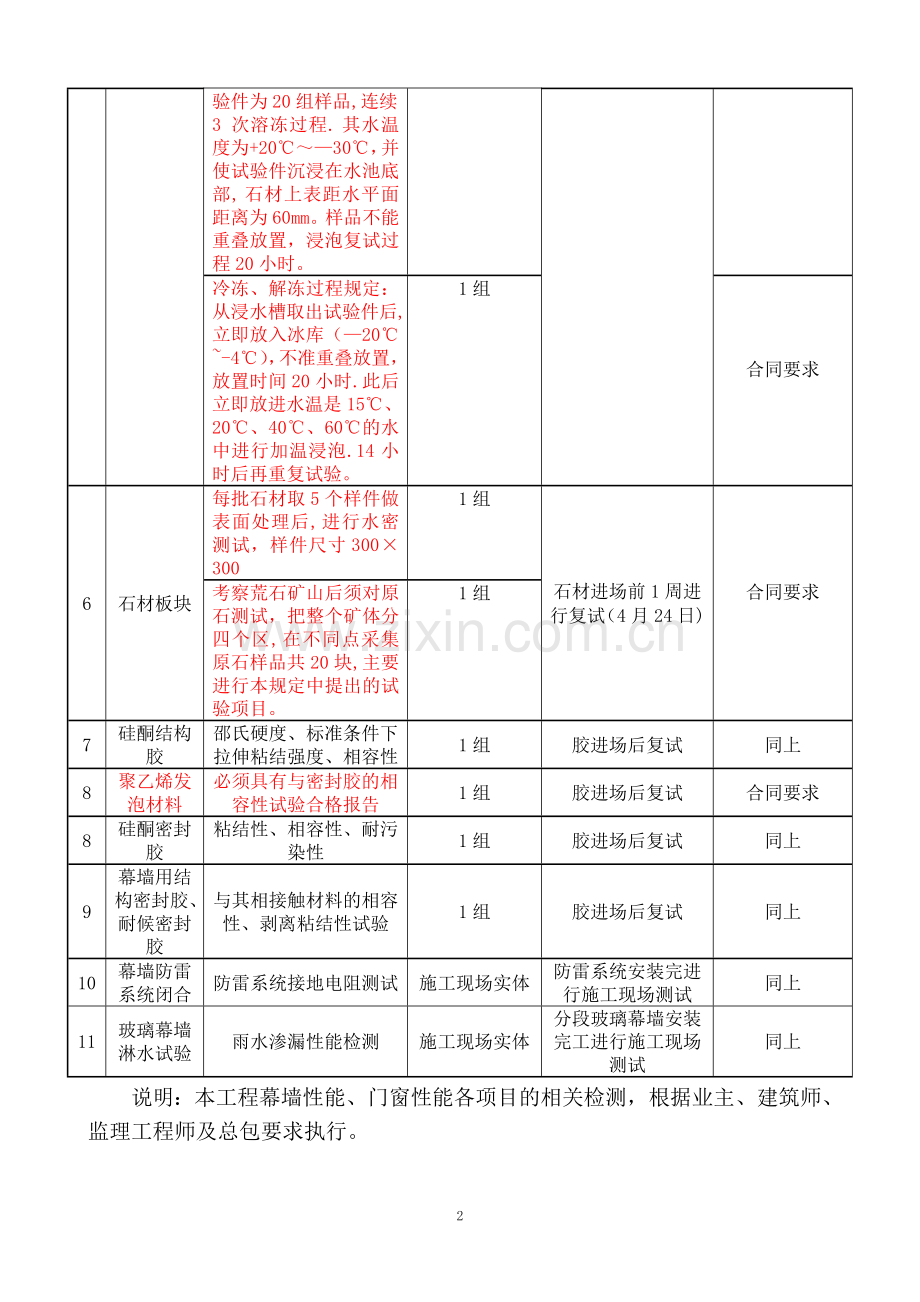

做水浸泡融冻试验.做溶冻试验时,本规定试验件为20组样品,连续3次溶冻过程.其水温度为+20℃~—30℃,并使试验件沉浸在水池底部,石材上表距水平面距离为60mm。样品不能重叠放置,浸泡复试过程20小时。
1组
合同要求
冷冻、解冻过程规定:从浸水槽取出试验件后,立即放入冰库(—20℃~-4℃),不准重叠放置,放置时间20小时.此后立即放进水温是15℃、20℃、40℃、60℃的水中进行加温浸泡.14小时后再重复试验。
1组
合同要求
6
石材板块
每批石材取5个样件做表面处理后,进行水密测试,样件尺寸300×300
1组
石材进场前1周进行复试(4月24日)
合同要求
考察荒石矿山后须对原石测试,把整个矿体分四个区,在不同点采集原石样品共20块,主要进行本规定中提出的试验项目。
1组
7
硅酮结构胶
邵氏硬度、标准条件下拉伸粘结强度、相容性
1组
胶进场后复试
同上
8
聚乙烯发泡材料
必须具有与密封胶的相容性试验合格报告
1组
胶进场后复试
合同要求
8
硅酮密封胶
粘结性、相容性、耐污染性
1组
胶进场后复试
同上
9
幕墙用结构密封胶、耐候密封胶
与其相接触材料的相容性、剥离粘结性试验
1组
胶进场后复试
同上
10
幕墙防雷系统闭合
防雷系统接地电阻测试
施工现场实体
防雷系统安装完进行施工现场测试
同上
11
玻璃幕墙淋水试验
雨水渗漏性能检测
施工现场实体
分段玻璃幕墙安装完工进行施工现场测试
同上
说明:本工程幕墙性能、门窗性能各项目的相关检测,根据业主、建筑师、监理工程师及总包要求执行。
