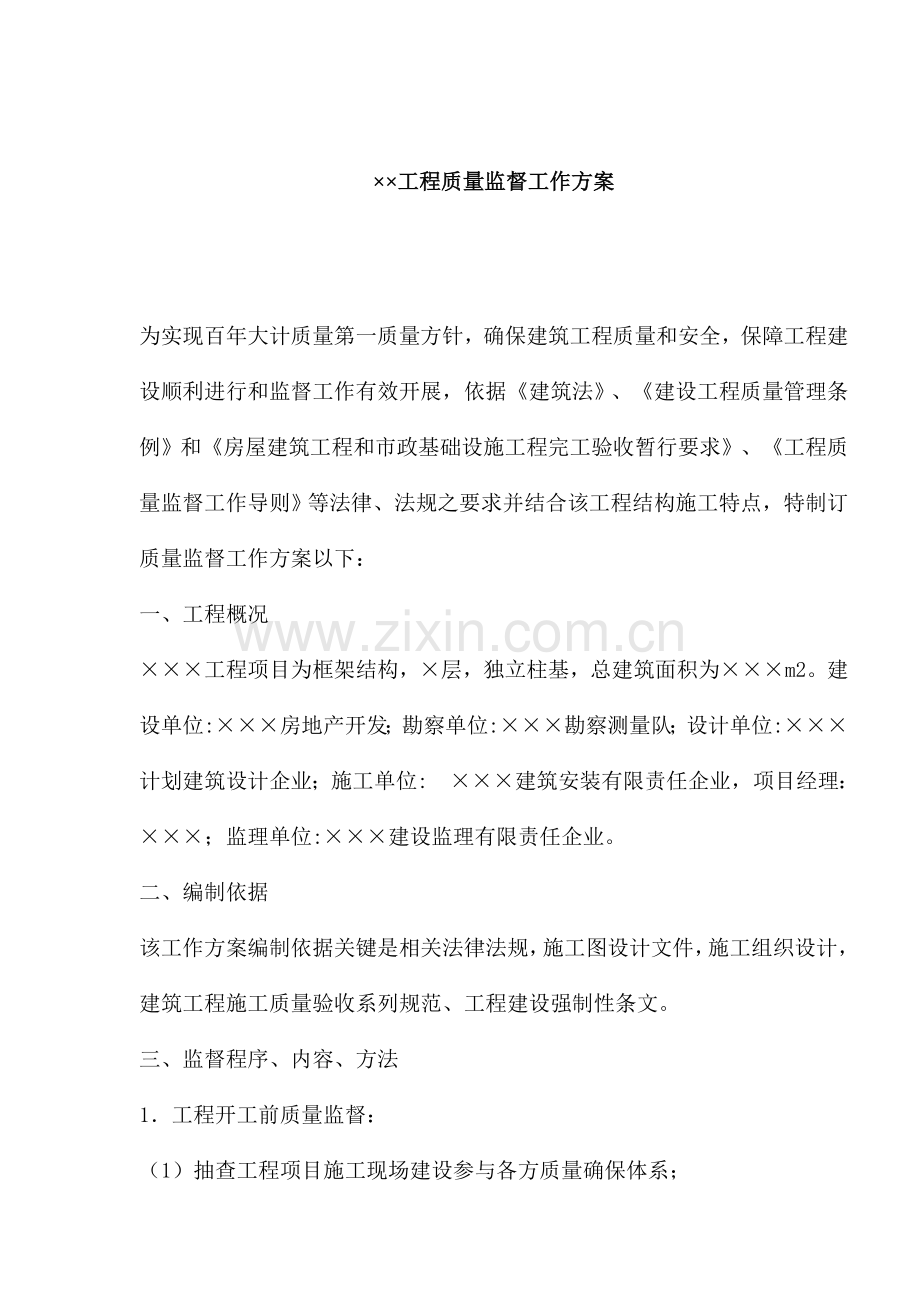

为实现百年大计质量第一质量方针,确保建筑工程质量和安全,保障工程建设顺利进行和监督工作有效开展,依据《建筑法》、《建设工程质量管理条例》和《房屋建筑工程和市政基础设施工程完工验收暂行要求》、《工程质量监督工作导则》等法律、法规之要求并结合该工程结构施工特点,特制订质量监督工作方案以下:

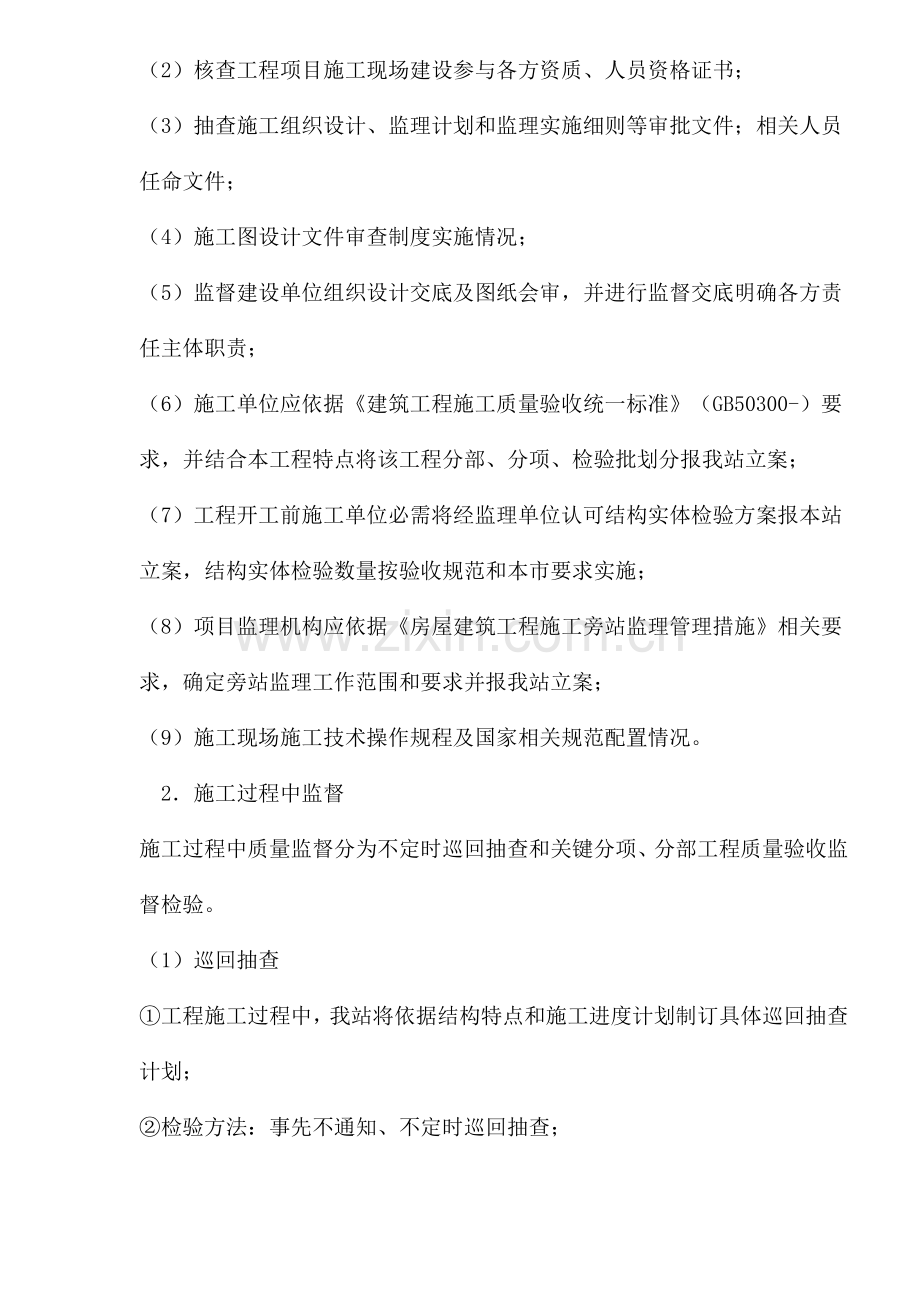

一、工程概况
×××工程项目为框架结构,×层,独立柱基,总建筑面积为×××m2。建设单位:×××房地产开发;勘察单位:×××勘察测量队;设计单位:×××计划建筑设计企业;施工单位: ×××建筑安装有限责任企业,项目经理:×××;监理单位:×××建设监理有限责任企业。
二、编制依据
该工作方案编制依据关键是相关法律法规,施工图设计文件,施工组织设计,建筑工程施工质量验收系列规范、工程建设强制性条文。
三、监督程序、内容、方法
1.工程开工前质量监督:
(1)抽查工程项目施工现场建设参与各方质量确保体系;
(2)核查工程项目施工现场建设参与各方资质、人员资格证书;
(3)抽查施工组织设计、监理计划和监理实施细则等审批文件;相关人员任命文件;
(4)施工图设计文件审查制度实施情况;
(5)监督建设单位组织设计交底及图纸会审,并进行监督交底明确各方责任主体职责;
(6)施工单位应依据《建筑工程施工质量验收统一标准》(GB50300-)要求,并结合本工程特点将该工程分部、分项、检验批划分报我站立案;
(7)工程开工前施工单位必需将经监理单位认可结构实体检验方案报本站立案,结构实体检验数量按验收规范和本市要求实施;
(8)项目监理机构应依据《房屋建筑工程施工旁站监理管理措施》相关要求,确定旁站监理工作范围和要求并报我站立案;
(9)施工现场施工技术操作规程及国家相关规范配置情况。
2.施工过程中监督
施工过程中质量监督分为不定时巡回抽查和关键分项、分部工程质量验收监督检验。
(1)巡回抽查
①工程施工过程中,我站将依据结构特点和施工进度计划制订具体巡回抽查计划;
②检验方法:事先不通知、不定时巡回抽查;
③检验内容:实物质量、质保资料、现场检测(砼、砂浆强度、悬挑结构主筋保护层厚度、关键承重结构钢筋扫描检测、现浇楼板厚度、外墙砂浆竖缝饱满度、轴线、层高检测等)、工程建设参与各方质量行为、质量责任制推行及工程项目施工现场质量确保体系(因为事先未通知,其中部分质保资料、各方行为等资料不能当场检验,可事后补查或在分部工程质量验收监督检验时系统检验)。
④抽查要求。
A地基和基础分部及主体分部每个月最少不少于一次抽查;
B基础分部和主体分部钢筋工程最少不少于5次抽查;
⑤每次巡回抽查施工作业面,操作层质量必查。
(2)监督检验
①本站必需参与建设单位组织地基和基础分部、主体分部质量验收,并进行监督检验;
地基和基础分部、主体分部等关键部位完工后,对包含砼结构安全关键部位应进行结构实体检验。结构实体检验应在监理工程师(建设单位项目专业技术责任人)见证下,由施工项目技术责任人组织实施。同时施工单位应将质量等级自评资料及质量控制资料提交建设(监理)单位审查,审查符合要求后确定验收时间,由建设单位组织,在我站监督下,建设(监理)、勘察、设计、施工单位共同验收签证。基槽验收统计必需在验收后5日内,基础、主体验收统计必需在验收后30日内送我站立案。
②本站对建设单位质量验收组织形式、验收程序、实施标准、验收内容、人员资格、质量等级进行监督。
③对监理单位监理工作质量进行抽查。
A项目监理机构人员资格、配置及到位情况;
B对监理计划、监理实施细则、旁站监理方案中关键部位、关键工序实施情况;
C对材料、构配件、设备投入使用和安装前审核和抽验情况;
D见证取样制度实施情况;
E质量问题通知单及质量问题整改结果复查情况;
F检验批、分项、分部(子分部)工程质量验收情况;
G监理资料搜集整理情况;
④系统检验工程建设参与各方质量行为,质量责任制推行,工程项目质量确保体系及相关规范、标准实施情况。
3.完工验收监督
(1)工程完工验收前,施工单位将相关责任主体审查认可完工资料报我站核查。审查建设单位完工验收九项条件是否符合要求:
①完成工程设计和协议约定各项内容;
②施工单位在工程完工后,对工程质量进行检验,确定工程质量符合相关法律、法规和工程建设强制性标准,符合设计文件及协议要求,并提出《工程完工汇报》,工程完工汇报应经项目经理和施工单位相关责任人审核签字并加盖单位公章。
③监理单位对工程进行了质量评价,有完整监理资料,并提出工程质量评价汇报。工程质量评价汇报应经总监理工程师和监理单位相关责任人审核签字并加盖单位公章。
④勘察、设计单位提出勘察、设计质量检验意见。该意见经项目勘察、设计责任人和单位责任人审核签字并加盖单位公章。
⑤有完整技术档案和施工管理资料。
⑥有工程使用关键建筑材料、建筑构配件和设备合格证及必需进场试验汇报。
⑦有施工单位签署工程质量保修书。
⑧有公安消防、环境保护等部门出具认可文件或准许使用文件。
⑨建设行政主管部门及其委托工程质量监督机构等相关部门责令整改问题全部整改完成。
(2)完工验收程序及内容
①建设单位应在工程完工验收7日前将《工程完工验收通知单》(含验收时间、地点、验收组名单、验收条件核查情况、验收方案等)送达责任监督员。对不符合完工验收条件,质量监督机构在接到该通知单之日起3个工作日提出书面意见通知建设单位。
②由完工验收小组组长主持完工验收会议。
③现场验收按以下步骤进行:
A检验工程建设参与各方提供完工资料。
B检验工程实体质量。
C对建筑工程使用功效进行抽查、试验。比如屋面、外墙和厕所、浴室等有防水要求房间及卫生器具防渗漏试验,绝缘电阻、防雷接地及工作接地电阻检测及照明通电试运行统计和管道系统水压试验检测等。
D建设、施工、监理、设计、勘察单位分别汇报工程项目建设质量情况、协议履约及实施国家法律、法规和工程建设强制性标准情况。
E对完工验收情况进行汇总讨论,并听取质量监督机构对该工程质量监督情况介绍。形成完工验收意见,签署《建设工程完工验收汇报》,验收小组人员分别签字、建设单位盖章。
④当在验收过程中发觉严重问题,达不到完工验收标按时,验收小组应责成责任单位立即整改,并宣告此次验收无效,重新确定时间组织完工验收。
⑤当在完工验收过程中发觉通常需整改质量问题,验收小组可形成初步验收意见,填写相关表格,相关人员签字,但建设单位不加盖公章。验收小组责成相关责任单位整改,可委托建设单位项目责任人组织复查,整改完成符合要求后,加盖建设单位公章。
⑥当完工验收小组各方不能形成一致完工验收意见时,应该协商提出处理措施,待意见一致后,重新组织工程完工验收。当协商不成时,应报建设行政主管部门或质量监督机构进行协调裁决。
(3)完工验收完成后,七天之内,质监站向立案部门上报《建设工程质量监督汇报》。
四、质量监督要求
1.监理单位应将监理月报寄送监督员;
2.施工单位应将月度施工进度计划(地基和基础及主体分部施工阶段)寄送监督员;
3.未经过建设单位地基和基础分部验收,不得进行回填土和上部结构施工,未经过建设单位主体分部验收,不得进行内外粉刷,未经过建设单位完工验收,不得交付使用;
4.对于分包幕墙门窗、装饰分项,施工单位应含有资质,建设单位应组织质量验收,质监机构作为抽查内容;
5、凡工程中使用产品如:给排水管材、砼外加剂、防水材料、涂料、冷轧扭钢筋、冷轧带肋钢筋等必需按建设行政主管部门要求注册立案后方可使用。工程中所用材料必需满足设计要求,并符合现行国家技术标准。
6、对金属和塑料外门窗应进行气密性、水密性、耐风压三项物理性能试验,对涂料应按同类涂料同批次进场材料不得少于一次复验。
7、室内填土应用环刀法检验其密实度,取样数量为每层按100-500m2取样一组,但不少于1组。
8、工程在建设过程中,如发生严重质量问题及质量事故,监理单位应按要求立即向质监站汇报。
五、质量监督方法
质量监督机构在巡回抽查,监督检验过程中,发觉质量问题将采取以下方法:
1.发觉严重质量问题,质监站将签发质量问题整改通知单;
2.发觉包含结构安全重大质量问题,质监站将签发局部停工指令单;
3.发觉违反国家法律、法规、强制性标准等行为,将按不良统计处理。
六、监督组织
我站经研究决定该项目标质量监督工作由本站监督员××× 、×××组成监督小组,负责工程实施全过程监督。
七、公创办事制度
我站质量监督人员在质量监督检验过程中,如有滥用职权,徇私舞弊,玩忽职守行为,请建设、勘察、设计、施工、监理等工程建设参与各方立即向我站举报投诉。
质 监 站 地 址:×××
邮 编:×××
投诉举报电话:×××
×××建设工程质量监督站
责任监督员: 站长:
×××年××月××日
签收单位:
建设单位项目责任人: 年 月 日
总监理工程师: 年 月 日
