1、西 北水 电 2 0 1 4年 第 5期 5 7 文章 编号 : 1 0 0 6 -2 6 1 0 ( 2 0 1 4 ) 0 5 0 0 5 7 0 4 变顶 高尾水隧洞挂顶混凝 土浇筑施工技术 周鹏涛 ( 中国水利水电建设工程咨询西北有限公司向家坝工程监理中心, 云南省水富县6 5 7 8 0 0 ) 摘要: 向家坝水电站变顶高尾水隧洞体型巨大, 地质条件复杂, 实施挂顶混凝土浇筑, 有效地抑制了洞顶围岩的 变形, 同时也降低了后期钢模台车的施工难度 , 使施工的安全 、 质量和进度得到了保障。 关键词: 变顶 ; 高尾水 ; 隧洞; 钢模台车; 混凝土; 先拱后墙 ; 安全监测 中图分类

2、号: T V 5 4 4 ; T V 5 5 4 文献标识码: A Te c h no l o g y o n Co n c r e t e Pl a c e me nt o f Hi g h Ta i l r a c e Tunn e l wi t h Va r i e d Cr o wn ZHOU Pe ng t a o ( S u p e r v i s i o n C e n t e r o f X i a n g j i a b a H y d r o p o w e r P r o j e c t , C h i n a Hy d r o C o n s u h i n g E n

3、 g i n e e r i n g C o r p o r a t i o n , N o r t h w e s t B r a n c h , S h u i f u , Y u n n a n 6 5 7 8 0 0 , C h i n a ) A b s t r a c t : T h e h i g h t a i l r a c e t u n n e l w i t h v a r i e d c r o w n o f X i a n g j i a b a H y d r o p o w e r P r o j e c t i s l a r g e i n s c a l

4、 e , w h e r e t h e g e o l o g i c al c o n d i t i o n s a r e c o mp l i c a t e dAp pl i c a t i o n o f c o n c r e t e p l a c e me n t o f t h e c r o wn e f f e c t i v e l y r e s t r a i n s t he d e f o r ma t i o n o f t h e s u r r o u nd i ng r o c k o f t h e c r o wn S i muha ne o u

5、s l y,t hi s o p e r a t i o n a l s o r e du c e s t h e c o ns t r uc t i o n di f f i c u l t y i n a p p l i c a t i o n o f t h e f o r m t r o l l e y,s e c u r i n g c o n s t r u c t i o n s a f e t y,q u al i t y a nd p r o g r e s s Ke y wo r d s : v a ri e d c r o wn ;h i g h t ail r a c

6、e ;t u n n e l ;s t e e l for m t r o l l e y ;c o n c r e t e ;c o n c r e t e p l a c e me n t o f c r o w n b e f o r e w a l l ; s a f e t y mo n i t o r i n g 1 工程概述 向家坝水 电站是金沙江梯级开发中的最后一座 水 电站 , 位于 四川省与云南省交界处 的金沙江下游 河段 。工程开发以发 电为主 , 同时改善航运条件 , 兼 顾 防洪、 灌溉 , 并具有拦沙和对溪洛渡水 电站进行反 调节等综合作用。该工程右岸地下厂房尾水系

7、统采 用 2机 1洞变顶高方案 。 2 变顶高尾水隧洞的结构特点 变顶高 尾水隧洞 的起点 在 1 、 3号机 闸门井后 2 8 9 0 m处 , 每 2条尾水支洞接入 1条变顶高尾水 隧洞。变顶高尾水 隧洞采用城 门洞形 , 出 口底部高 程为 2 4 4 0 0 m, 出口顶部高程为 2 7 8 O 0 m。1号尾 水隧洞长 2 6 3 7 8 m, 开挖 断面高度 3 4 2 23 8 2 0 m; 2号尾水隧洞长 1 9 9 7 8 m, 开挖断面高度 3 5 1 0 3 8 2 0 1 13 ; 开挖宽度均为 : 2 2 32 4 3 m。尾水 隧 洞混凝土衬砌后出 口断面尺寸为 2

8、 0 mx 3 4 m( 宽 收稿 日期 : 2 0 1 4 0 2 2 8 作者简 介: 周鹏涛 ( 1 9 8 6 一) , 男 , 陕西 省乾县人 , 助理工 程师 , 从 事水利水电 工程监趣工作 高) , 变化范围( 见图 1 ) 底部坡度为 3 , 顶部坡度 为 4 , 控制尾水洞的最大出口流速不超过 4 m s 。 3 水 文地 质条件 变顶高尾水隧洞段洞身位于 T ; 、 T ; 的缓 倾角岩层中, 主要为厚 巨厚层 的砂岩 , 除 顶 部岩层呈薄至 中厚层状外 , 多呈厚层至巨厚层状 , 岩 体呈微风化 新鲜。围岩类型顶拱 以 类 为 主, 边墙以 类为主, 局部节理裂隙发育

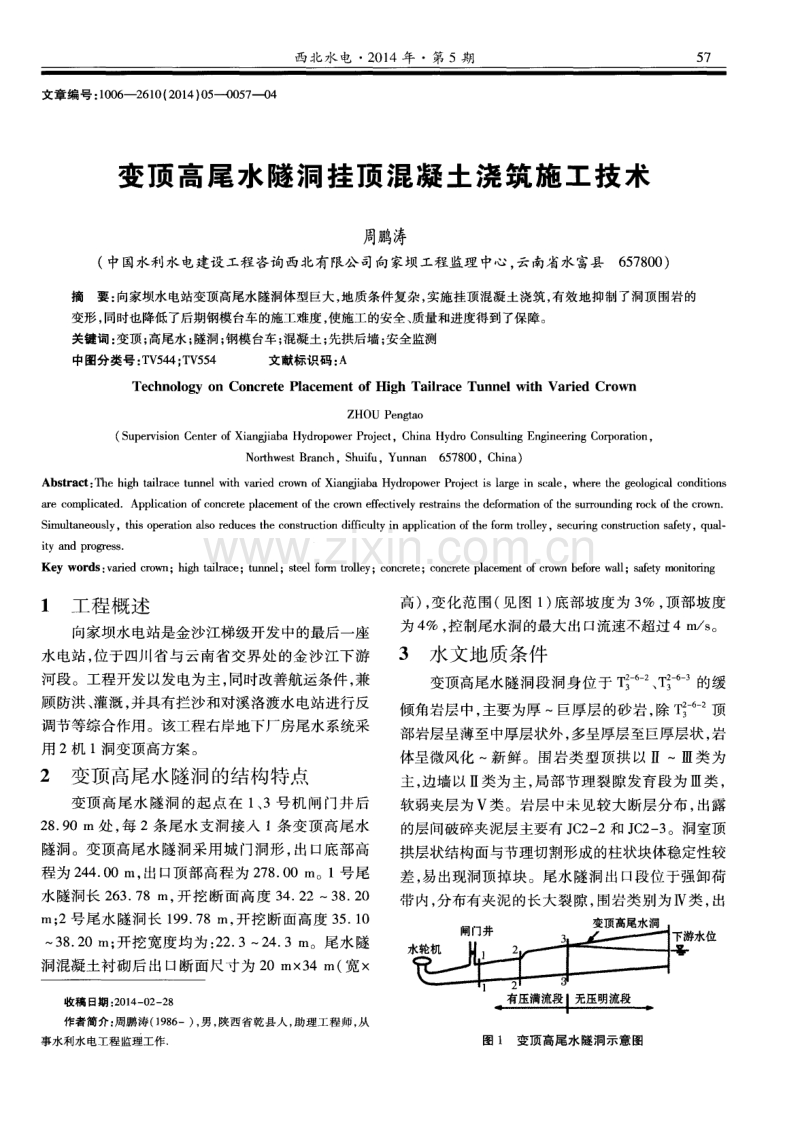

9、段为 类 , 软弱夹层为V类。岩层 中未见较大断层分 布, 出露 的层间破碎夹泥层主要有 J C 2 2和 J C 2 3 。洞室顶 拱层状结构面与节理切割形成 的柱状块体稳定性较 差 , 易 出现洞顶掉块。尾水隧洞出 口段位于强卸荷 带 内, 分布有夹泥的长大裂隙 , 围岩类别为 类 , 出 有压满流段I无压明流段 _ _ _ _ _- - _ _ _ 。_ - _ _ _ - - _ _ _ _ 图 1 变顶高尾水隧洞示意图 水位 5 8 周鹏涛 变顶高尾 水隧洞挂 顶混凝 土浇筑施 工技术 口边坡上部的 岩组有民间采煤历史 , 浅部煤层采 挖较严重, 地质条件复杂。洞室区水文地质条件复

10、杂 , 分布有上 、 下 2层基岩裂隙水 , 下层地下水位低 , 与江水关系密切 ; 边坡浅部卸荷岩体透水性较强 , 岩 体渗透性具有 明显的非均质性 , 主要渗透通道为节 理密集带、 断层破碎带等透水率较强的岩体带 。 4 施工方案 的确定 变顶高尾水隧洞衬砌混凝土浇筑方案一般有 2 种 。 常规混 凝土方案 。先浇筑底 板 , 再 浇筑边 墙、 顶拱。 先拱后墙方案。在洞室顶拱开挖、 支 护完成后 , 随即进行顶拱衬砌混凝土的浇筑 , 然后再 进行洞室下部岩层的开挖 , 最后再进行底板 、 边墙的 衬砌混凝土浇筑 。 4 1 技术可行性 比较 采用常规混凝土方案 , 即先浇筑底板 , 再浇

11、筑边 墙 、 顶拱。在爆破参数设计不考虑其对混凝土造成 影响的前提下 , 总体上技术上是可行的。 采用先拱后墙方案, 在技术方面, 重点需要解决 爆破震动对挂顶混凝土结构的破坏及 自身稳定的影 响; 爆破震动对挂顶混凝土结构的破坏可以通过优化 爆破设计 、 控制质点震速来解决 ; 顶拱混凝土 自身稳 定通过理论计算可以满足。在技术上优于常规方案。 4 2洞室稳定性 比较 在常规混凝土方案中, 针对变顶高尾水隧洞地 质条件差 , 跨度大 , 首层开挖完成后顶拱虽进行 了初 期支护措施 , 洞室整体稳定性较差。 先拱后墙方案通过系统锚杆及后期预应力锚杆 将混凝土拱、 岩石连成一整体 , 能有效地抑

12、制洞顶变 形和掉块现象 , 洞室整体稳定性较好。 4 3施工难度、 安全性比较 根据常规混凝 土方案的特点 , 边墙和顶拱的施 工是难点, 主要体现在: 钢模台车自身系统, 如采 用全断面设计 , 安装及运行困难 , 运行风险大 ; 开 挖完成后 , 高边墙和顶拱混凝土施工安全 问题较为 突出, 施工材料及人员 、 设备垂直运输 比较 困难 ; 尾水隧洞洞室高度大, 混凝土施工及其后续灌浆作 业难度大; 若采用满堂红脚手架, 施工工期长, 安 全风险高 , 施工比较困难。 先拱后墙方案在顶拱开挖 、 支护完成后随即进 行顶拱衬砌混凝土的浇筑 , 不存在上述常规方案 中 顶拱施工的困难和施工安全

13、风险。 综上所述, 向家坝水电站右岸地下厂房变顶高 尾水隧洞采用先拱后墙 方案 , 即挂顶混凝土方案 比 较合理。 5 挂顶 、7 昆 凝 土施工工艺 变顶高尾水 隧洞第 1层开挖、 支护完成后进行 挂顶混凝 土衬砌 , 第 1层开挖高度为 1 31 4 m, 宽 度为 2 2 3 2 4 3 m; 挂顶混凝土衬砌范围为顶拱 和 拱角 以下边墙 3 m。后期再浇筑下部边墙 , 存在新 老混凝土结合的问题 , 为此将边墙底部的结合面设 计为斜面( 见图 2 ) , 并利用尾水隧洞顺水流方 向设 计 4 纵坡的有利条件 , 将 最顶部 5 0 e m高度 的边 墙采用流动性好的 自密实混凝土 ,

14、使其受重力的作 用沿 2个方向流动, 浇筑 时观察最高处有混凝土溢 出, 说明已将结合面浇筑密实。其 次是在下卧开挖 前将挂顶混凝土结合面凿毛 , 结合面外露钢筋涂 刷 锌粉 , 避免长期暴露而腐蚀。混凝 土衬砌后跨度为 2 0 m, 衬砌混凝土设计标号为 C 2 5 , 尾水隧洞挂顶混 凝土浇筑 , 采用泵送入仓方式 。 图2 衬砌 2 m挂顶体形图 单位 : m m 5 1 钢模台车制作及安装 变顶高尾水隧洞挂顶混凝土衬砌采用大型钢模 台车进行浇筑。由于钢模 台车 自身重量较大 , 挂顶 混凝土最大设计衬砌厚度为 2 m, 加 之顶拱局部地 质超挖厚度 0 21 m, 为保证钢模 台车不沉

15、降变形 和台车使用安全 , 在开挖面上用 C 2 5混凝土浇一轨 道梁 , 轨道梁断面尺寸为 5 0 c m 3 0 c m( 宽 高) , 轨 道梁 内预埋角钢 , 钢轨放在角钢 内, 并对称加 固钢 轨 , 保证台车运行可靠。 5 2钢筋、 模板安装 边墙及顶拱钢筋安装按 照设计蓝图进行施工 , 钢筋安装的位置 、 间距 、 保护层及各部分钢筋的大小 尺寸均应符合设计文件的规定和相关规范要求。 模板严格按照设计测量放点支立 , 支立固定完 西 北水 电 2 0 1 4年 第 5期 5 9 毕进行复测 , 确保结构偏差满足设计及规范要求 , 如 图 3 。 Zi : 2 0 图 3 钢模 台

16、车侧墙 底部模板安装示意 图 单位 : m m 钢模 台车脱膜后 , 首先对 台车模板进行清理 , 在 台车就位前 刷脱模剂 , 刷脱模 剂时 防止 污染钢筋 。 钢模台车堵头及边墙底模安装采用组合木模和小钢 模 , 组合模板使用专 门的连接件支立 , 使其达到牢 固 稳定 、 体型规则 的 目的 , 同时满足刚度要求 , 在浇筑 前涂刷脱模剂 。 5 3混凝 土浇 筑 挂顶混凝土使用钢模台车浇筑在 1 号尾水隧洞 分 2 1 个仓号 , 长度 1 01 2 m。衬砌厚度为 1 5 m, 其它洞段衬砌厚度为 1 m。 5 3 1 混凝 土拌 和质 量控 制 拌和站每次搅拌前 , 检查拌 和计量

17、控制设备 的 技术状态 , 以保证按施工配合 比计量拌和。混凝土 从拌和站运至施工现场后 , 现场试验人员依据配合 比, 对每车混凝土进行检测 , 检查混凝土 的坍落度 、 和易性、 混凝土人仓温度等是否满足入模要求, 否则 不得使用 。 5 3 2浇筑 质 量控 制 尾水隧洞挂顶混凝土浇筑从钢模台车两侧对称 下料 , 两侧高差不大于 5 0 e m, 仓内下料高度不大于 1 5 m, 混凝 土铺料厚度控制在 3 04 0 c m, 混凝 土 振捣至不 冒气但不得过振 为准 , 以免引起混凝 土中 粗骨料下沉 。对底部承重模板 , 必须 加强检查 、 维 护 , 还必须 由有经验 的人 员进行

18、监 测 ; 如模 板有变 形 、 走位 , 应立 即采取措施 , 必要时暂停混凝土浇筑。 5 3 3浇筑施 工技 术措施 ( 1 )混凝土浇筑顶拱封拱措施 当混凝土浇筑至顶拱时 , 采用 自密实混凝土 , 为 保证顶拱混凝土与岩面结合紧密, 在钢模 台车顶部 预埋 4根冲天管 , 冲天管距岩面 2 0 c m, 浇筑 时逐一 进行封堵 , 按仓位浇筑方量和现场实际情况观测浇 满时 , 加大混凝土泵 的压力将顶部剩余空间填满。 ( 2 )温控措施 挂顶混凝土衬砌浇筑 中采取 了温控措施 , 以便 有效地控制因混凝 土内部温度过高而产生裂缝 , 保 证尾水隧洞挂顶混凝土衬砌施工质量。 尾水隧洞衬砌

19、混凝土浇筑温度 : 1 2月一次年 3 月 , 混凝土采用 自然人仓 ; 4 1 1月, 浇筑温 度为 1 8 。据此 , 采用高温型高效缓凝减水剂尽量减少胶 凝材料用量以降低水化热; 采用高粉煤灰掺量的配 合 比;拌和楼出机 口温度按照 1 21 4控制; 混凝 土罐车控制运输人仓时间在 4 5 m i n以内; 通水冷却 等措施 , 效果 良好 。 5 3 4拆模 时 间控制 混凝土浇筑完成后 , 严格控制钢模 台车和边墙 底部承重模板的拆模时间, 钢模 台车脱模待混凝土 达到初期强度后 , 根据混凝土实际硬化过程 , 按 4 8 h 以上控制 , 严禁钢模台车提前脱模 , 边墙底模待混凝

20、 土强度达到设计强度 ( 2 8 d ) 方可拆除。 5 4 后 期预 应 力锚杆 技术 5 4 1锚 杆布 置 挂顶混凝土后期预应力锚杆布设在隧洞拱角部 位 , 两 端拱 角各 布 置 3根 后 期 预 应 力 锚 杆 ( 1 0 0 k N O b 3 2, L = 9 m) , 拱角下部 1 m布置 1 根 , 拱角 以上 沿圆周 0 5 m和 1 5 m各布置 1根( 详见图 4) , 挂 顶混凝土衬砌厚度 1 、 1 5 m段后期预应力锚杆排距 1 5 m, 衬砌厚度 2 m段后期预应力锚杆排距 1 m。 挂顶混凝土衬砌 时在预应力锚杆相应位置 预埋 铁 盒 , 预应力锚杆施工完成后

21、对预 留埋件孔洞采用预 缩 M3 0砂浆进行人工分层封堵密实 。 图4 后期预应力锚杆布置图 单位: mm 周 鹏涛 变顶 高尾水隧洞挂顶混凝土浇筑施工技 术 5 4 2 锚杆施工质量控制 ( 1 )锚杆安装锚杆安装采取先注浆后插杆的方 式。首先 , 检查锚杆孑 L 和杆体的质量 , 锚杆孔要求冲 洗干净 、 孔 内无积水 , 杆体要求无锈蚀 、 符合设计规 格且杆体设置对中支架 , 保证其在孔 内居 中; 其次 , 控制现场砂浆拌制的稠度 , 严格按照配合 比拌制; 再 次 , 锚杆注浆分为 2个阶段 , 注浆管插入孔底后先进 行掺有速凝剂 的锚 固段( 长 2 m) 注浆 , 随着砂浆的

22、注入, 注浆管缓慢 向外 移动, 待锚 固段注浆完成后 , 立即清洗砂浆搅拌 系统和注浆管 , 进行掺有缓凝剂 的张拉段砂浆拌制、 注入 , 待孔 口完全溢浆后 , 插入 锚杆安装其配套的锚具附件托板 、 螺帽等并完成初 期张拉 。 ( 2 )锚杆张拉 根据实验 , 锚杆安装完成后 81 2 h , 采用率定 合格的 2 0 t 扭力扳手进行预应力张拉 , 一次张拉至 设计张拉力的 1 1 0 ( 1 1 0 k N) 。 5 5 爆破控制及防护 5 5 1 爆破 质 点震速 控制 挂顶混凝土浇筑完成后 , 进行洞室下部开挖时 , 考虑近距离爆破震动对衬砌结构的影响, 经计算分 析 , 爆破质

23、点震速宜控制在 6 8 c m s , 确保挂顶混 凝土结构安全。 在施工 中采取的控制措施 : 首先进行边墙的预 裂爆破施工 , 以便阻断或消减震动波传播至边墙 、 顶 拱挂顶混凝土部位 ; 其次单响药量控制考虑一定 的 安全裕度 。在爆破开挖过程中同时进行 3个方 向的 震动测试 , 根据爆破试验结果进一步优化爆破设计。 5 5 2爆 破 防护 为保证 已浇筑挂顶混凝土体形不受破坏 , 在下 层开挖时采取防护措施, 对挂顶混凝土拱角以下边 墙及下部外露钢筋采取柔性防护 , 铺设竹夹板防护, 爆破面采用沙袋压钢丝机编网防护 , 效果 良好 。 5 6施工 安全 、 质量及 进 度评价 在参建

24、各方 的精心组织和精细控制下 , 挂顶混 凝土的浇筑从 2 0 0 8年 9月开始 至 2 0 0 9年 1 0月完 成 , 同时 , 整个变顶高尾水隧洞工程 的施工于 2 0 1 1 年 1 2月底全部完成 , 施工期 间未发生人员 、 设备及 工程安全事故 , 混凝土浇筑施工质量控制 良好 , 工期 满足要求。 6 安全 监测 为进一步掌握大跨度、 无拱座挂顶混凝土结构 安全 、 可靠 , 对其进行 了系统的安全监测 , 其 中 1 、 2 号尾水隧洞分别布置了 3个永久监测断面 , 每个监 测断面布置 5套多点位移计 、 3台锚索荷载监测 、 3 支锚杆应力计 、 3支钢筋应力计 、 主

25、要用于监测挂顶 混凝土结构稳定 。 1 、 2号尾水隧洞的安全监测及成果 : ( 1 )多点位移计监测成果 。截止 2 0 1 1年 1 0月, 所有监测断面 中围岩变形最大值为 1 3 2 5 m m, 发生 在 2号尾水隧洞出口断面顶拱中心线的浅表层。 ( 2 )锚杆应力计监测成果 。所有监测断面处锚 杆应力计变化均较小 , 最大变化为 6 2 3 8 M P a 、 最小 值为一 1 1 8 MP a , 监测结果表 明应力较小 主要是受 温度影响。 ( 3 )锚索测力计监测成果 。1 号尾水隧洞共 1 1 台监测锚索 ( 均为 1 5 0 0 k N) , 测力计测得最大损失 率为 8

26、 6 , 最小损失为 2 7 1 , 处于稳定状态。 ( 4 )钢筋应力计。1 、 2号尾水隧洞所监测断面 处最大值分别为 2 3 2 0 M P a和 1 5 0 3 MP a( 尾水隧 洞正值固结灌浆) , 其余测点变化不大。 从 1 , 2号变顶高尾水隧洞围岩收敛及 围岩支护 的应力变化监测成果来看 , 顶拱 围岩应力应变主要 发生在顶拱开挖期间, 中下部开挖对顶拱围岩影 响 较小 , 呈现出平稳 、 小量级增长 , 大多数仪器测得边 墙 围岩变形小于 1 m m, 最大 2 1 5 mm, 且 已趋 于稳 定 ; 已测 得顶拱最 大 变形 为 1 3 2 5 mm, 与理 论值 1 5

27、 7 2 m m较为接 近, 说明开挖支护 的设计参数合 理 , 施工程序和方法达到了预定 的目的。 7 结语 向家坝水电站右岸地下厂房变顶高尾水隧洞为 世界第一大尾水隧洞, 体型巨大, 地质条件复杂, 施 工难度大 , 挂顶混凝土的施 工技术要求高 。实践证 明: 通过采取 了拱座处增设后期预应力锚杆 、 下部提 前预裂及控制爆破等施工技术 的应用 , 保证 了挂顶 混凝土结构的安全 、 可靠。该项施工方法 的成功应 用为今后地下工程大断面隧洞的施工提供详实的资 料 , 具有参考和借鉴价值 。 参 考文献 : 1 S L 1 9 1 2 0 0 8 , 水工混 凝土设计结构规 范 s 北京 : 水利水 电 出版社 , 2 0 0 8 2 D L 一 5 1 4 4 2 0 0 1 , 水工混凝土施工规范 s 北京 : 中国电力出 版社 , 2 0 0 1 3 刘松 涛 , 林毅 , 熊道品 向家坝尾水隧洞大跨度 、 无拱座挂顶混 凝土衬 砌施工 J 四川水力发 电, 2 0 1 1 , ( 3 ) : 2 3 2 7 4 樊启祥 , 刘益勇 , 易志 向家 坝右岸地 下电站 尾水 系统 关键技 术 f J 岩石力学与工程学 报 , 2 0 1 2, ( 1 2 ) : 2 3 7 7 2 3 8 8

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 基础工程/设备基础

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
