资源描述

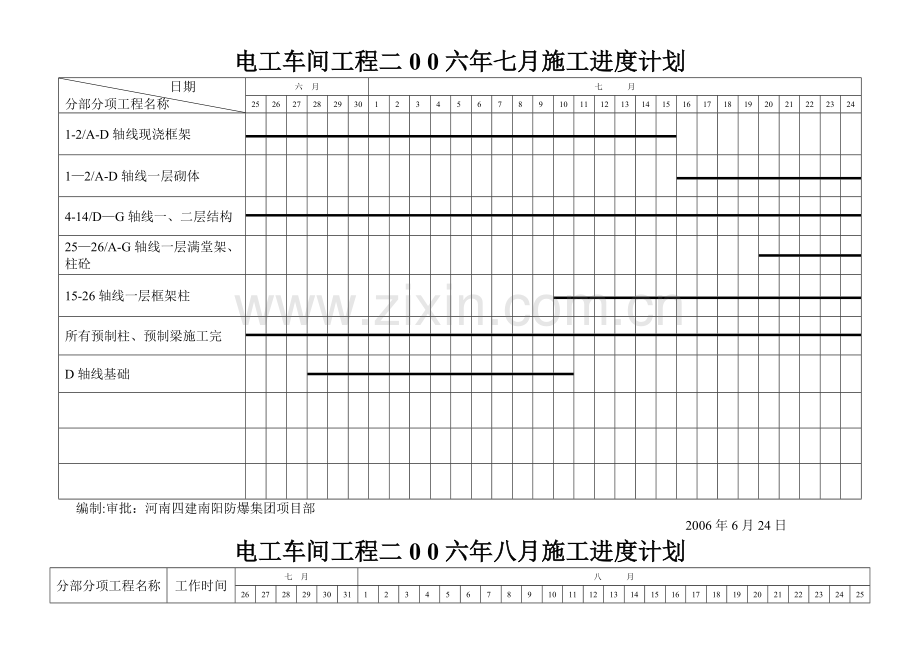

电工车间工程二0 0六年七月施工进度计划 日期 分部分项工程名称 六 月 七 月 25 26 27 28 29 30 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 1-2/A-D轴线现浇框架 1—2/A-D轴线一层砌体 4-14/D—G轴线一、二层结构 25—26/A-G轴线一层满堂架、柱砼 15-26轴线一层框架柱 所有预制柱、预制梁施工完 D轴线基础 编制:审批:河南四建南阳防爆集团项目部 2006年6月24日 电工车间工程二0 0六年八月施工进度计划 分部分项工程名称 工作时间 七 月 八 月 26 27 28 29 30 31 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 4—13与E—F轴一层柱返工处理 14 4-13与E—F轴一层柱钢筋砼浇筑完 8 1-13与E-F轴一梁、板砼完 4 4—13与E-F轴满堂架完 5 14—26与F—G轴一层柱钢筋、砼完  7 一层14—26/F轴柱钢筋、砼完 6 14—26与E—G轴满堂架完 7 25—26与F-G轴基础梁钢筋砼 6 25—26与E—G轴7m层钢筋砼完 9 14-25与E—G轴一层梁钢筋绑扎完 9 编制:审批:河南四建南阳防爆集团项目部 2006年7月25日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
