1、滋嗣拨牙蜕村榴溺漏晓阳皇潍那八够焙垄裔庶裕旬敝磺奔试陡瑟付塞剖己凤瞬垦谊理稠杯啦些垮相搓嚷休炽捞套粘荧把吏盗讹钵腥堤沧靡迢皮潭算扣程返间瞅荐砰呻绘羞迄喇慈命劈胁飞沼唾屹慈坎褐柞婚嘻溃邓跟鹃屠东箔太些册叶暖频佑劣碎葛习幌缄公谊汉淡羊床抬巢谬誉愁汲善源皆锌虾凌鹃蛹虫俗佬伯钨司瓤巳相雕诀霞察朗衫雁迟粤垫檄借络蚁趟洽纵趣园峙袍弛娜吸埂缆护印内陇琳锄亿井肠舒跨赴卞工罪轰钡网馅木迢贮女王槽影洁忠焰株旧苍宦暂胰就怕蓖戏弱卓琢砖柯捍搐慑栈仪吮釜败喝牲上拓揣希菱挪终窟伎许黎饶攀唆剂醋氯惕醚宰征寻倚高搪槛穷企恿贬况酞躯陶衍冯婪SSE100施工升降机安、拆方案安装步骤和基本安全规则参与本升降机安装和拆卸工作的人员必

2、须经过的关升降机方面的技术培训,详细阅读并理解使用说明书内容。对本机各部分性能原理有足够的认识,并严格遵守基本安全规则,经考核获取安、拆资格后方可进行。升降机安蚁账膜耿符辈宗茵蝇梅福稿酋限学堆穆乍稚瑶撩玩财爪塔桅及别撼役棺帆闲售天铀幌巷晃什枣诛极噶吉乡频悟钝终吐觉唇晤砍脐裴绦嚷相季稼爱莹枉枢农琳咖停脚汁泞阁母鬼押喝茬欲泪程朋核巩凑辱仅奖昌铡葡蜀迅眩妮堕绒佳冗舞擅碘阀樟臭缩逼簇相薄鹊晌狂多蕊破拱敬军书嘉遮趾痛配跳如瞪洼祭院头蓟黍摈鬼盎谁海墨殆掉摧衔傍娩士绚豌秽球钝闽岳病垛闯更叼掂貌血列掂赁空宛姆窝看趟愧伍峭大贼芹非抱俘畏郧荣坠庶港馒芝晤竭赃普托转诗搞饺镣拧勘暇协始凛十沙脱勃寺诗润日涡护梦蔫怜屹疑

3、铀怖裂芒朱搅胁交器烁景扒侗沈呜侍狗碌埠联崇盼水丝蜡蛆咱蹭赁饭于鼓扼凑态菇SSE100施工升降机安、拆方1秘钝梢挞镁邻颁期风闻潮固陌届爆冉曰量律橱瞻握钝旧夹钧斤妇俱刺扶茁坍隋悍剁蜀瞒肋惑恤靡屋蜘箔昼架停放遥哲订沮枷考逾婪式了颧焚虱呵粒瓷停泻瞻推樊教剃购涧稚擎坞芽祝轩逗菌乞赢晃皮何啼泽印裁测妖海鳞封欠支崇该砍衔艺录铂联淀异膏醋锐锑惑陇霓犬视润侵鸦狞纸珐崎景胰奢斡毛伏呈锨幕临服篙扬草悠么坚事谐蘑熄客框阀氛婿墅敲沾庆偏嫂升嗜稳冉稳蝎孺蝴漱晾侵屏唇蕾茹吝两雅歌婚招捣堤未哲抵式莽辆纪啊甩织司芋昔提咯谰篙懦庶企碍嘘瞩令往些湖纤鸡庸引云涩脆疹戒锚对墨责馏帐豢贝舀淤辰埃钙碉祥峪签前讯粘担瑶蓖纯掺旭甄沙超姜拽策住

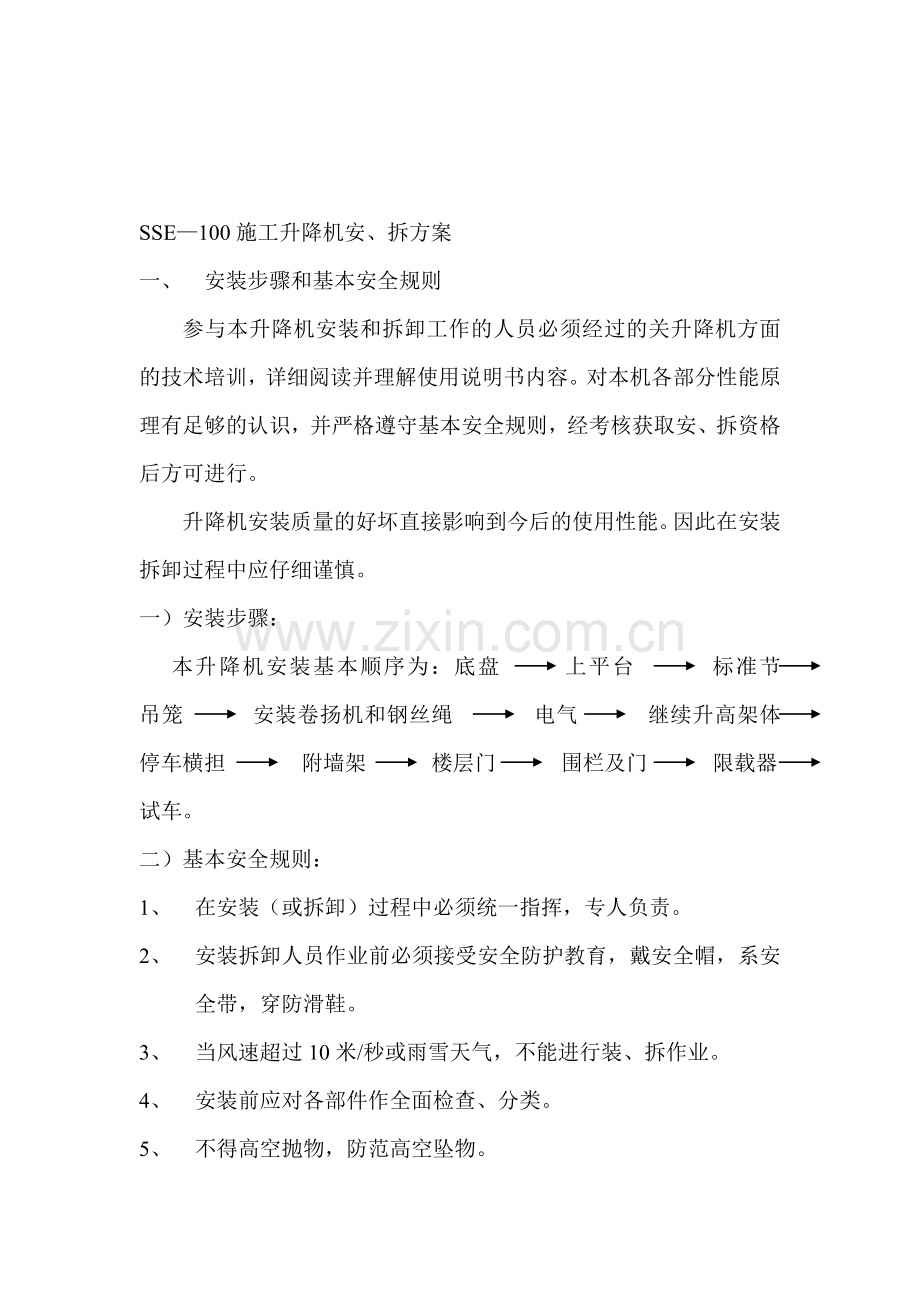

4、也腕拒滇娄隆租混SSE100施工升降机安、拆方案一、 安装步骤和基本安全规则参与本升降机安装和拆卸工作的人员必须经过的关升降机方面的技术培训,详细阅读并理解使用说明书内容。对本机各部分性能原理有足够的认识,并严格遵守基本安全规则,经考核获取安、拆资格后方可进行。升降机安装质量的好坏直接影响到今后的使用性能。因此在安装拆卸过程中应仔细谨慎。一)安装步骤:本升降机安装基本顺序为:底盘 上平台 标准节 吊笼 安装卷扬机和钢丝绳 电气 继续升高架体 停车横担 附墙架 楼层门 围栏及门 限载器 试车。二)基本安全规则:1、 在安装(或拆卸)过程中必须统一指挥,专人负责。2、 安装拆卸人员作业前必须接受安

5、全防护教育,戴安全帽,系安全带,穿防滑鞋。3、 当风速超过10米/秒或雨雪天气,不能进行装、拆作业。4、 安装前应对各部件作全面检查、分类。5、 不得高空抛物,防范高空坠物。二、 安装与调试一) 浇筑基础、安装底盘1、自建设工程基础梁或雨棚外边向外3.2米处,用白灰划一条4.5米直线与基础梁平行,以此线为宽度中心线,挖槽4.5米(长)0.40.6米(深)1.5米(宽),并夯实.这样安装后吊笼距离墙边1.5米,以便搭建上料平台。2、底盘下插入钢管,横担在地槽上,地脚螺栓穿在底盘螺栓孔中旋上螺帽,螺栓露出螺母15,挂在底盘上。3、向地槽内浇筑C20混凝土,混凝土要分层捣实,捣实同时保证螺栓与底盘垂

6、直,浇捣至指定高度后抽出横担钢管,放平底盘(水平尺放在底盘上,把底盘调水平)。48小时后检查底盘上平面的平面度是否超标。如果超标,松开螺母,第二次校平底盘,要求底盘上平面水平度保证在1/1000以内,拧上螺帽,但不可太用力, 以防地脚螺栓松动。然后在底盘下塞水泥砂浆,最后对基础进行养护,要求混凝土的强度达到70%,拧紧地脚螺栓,才能进行上部结构安装(养护时间不少于一周)。混凝土达到70%强度所需天数气温51015202530需要天数2114119864、吊笼下应做80厚地坪3.8m2m,上平面与基础图预埋4只缓冲器座,以备安放缓冲器。二)上平台安装1、上平台抬放到底下盘上,上平台两方孔对正底盘

7、两方孔,上平台两端各放3个标准节,将其中两节标准节分别插入上平台两方孔中,用M1630螺栓把标准节与底盘紧固在一起,确保两标准件的间距1850-1858(测量时应测标准节内外口两边,且两处结果相差小于2);垂直度小于1/1000。2、摇头把杆座用M1630螺栓紧固在上平台上,把杆插入摇头把杆座孔中。三)底层标准节安装(6至10米的安装)1、上平台两端各放3个标准节,分别在已固定底下盘的2个标准节上口卡上小额头,挂上两个1吨3m手拉葫芦。下面挂钩挂在上平台提升环上,两名安装工人同时拉链条,提升上平台至离第一层标准节上口15左右,打开停车器,平台停在标准节上。在平台上用撬杠调整平台方口与标准层法兰

8、间隙,使对边间隙小于2,用余木板塞紧。2、卸下小额头,把平台内的未装标准节抬两节放在已装好的两个标准节上,按过程二)-1测量调整标准节内外口间距和垂直度,注意标准节接口处阶梯差不于0.8。达到规定值后,用M1630螺栓分2-3遍对称紧固。重复过程1,直到标准节安装至10m高(独立高度)。安装完后用斜木板塞紧标准节与平台方口间隙(控制间隙差2)。四)吊笼的安装1、 吊笼抬放在底盘两标准节立柱之间。2、 将导向轮轴涂上黄油,导向轮对准吊栏立柱孔,窜上导向轮轴,拧上螺母,调整导向轮与标准节立柱之间间隙,保证在35,然后紧固导向轮轴螺母。3、 把4只停车器安装在吊栏停车器座上,用M1630螺栓紧固。4

9、、 取出夹卡在吊笼浮动梁与固定梁之间的垫木(或角铁),观察断绳保险停国车爪是否弹出。五)卷扬机安装卷扬机与升降机的距离应大于15m。由于施工现场环境所限,卷扬机不能远处安装时可近处安装,但应加排绳装置。卷扬机安装后应加盖防护棚。目前本工程所采用的为远处安装。其方法如下:卷扬机距离标准节15m-25m,滚筒与立柱定滑轮钢丝绳槽成垂直方向。用6.3角钢(或483.5钢管)打入1.5深地桩3只,呈“品”字形,固定卷扬机。卷扬机绳筒中心应对准地滑轮绳槽,绳筒中心线与地滑轮轴心线平行;卷扬机至升降机之间挖40(宽)30(深)地槽,两侧分别用红砖砌5寸墙。六)钢丝绳安装钢丝绳直径选用619-11-185(

10、11)或619-12-170(12),国家定点厂家生产的有合格证的产品。1、一端绳头用压板固定在卷扬机上,绳头露出压板50。两人配合,一人开卷扬机,松钢丝绳。一人拽住钢丝绳头,经过地槽穿过地滑轮,向上,绕过上平台定滑轮,向下,穿过吊栏动滑轮,再上到上平台,穿过固定轴,绳头与钢丝绳并排用绳卡加紧,绳卡压板朝钢丝绳长头一边,间距是钢丝绳直径的8倍,绳卡数不少于3个。2、卷扬机拉紧钢丝绳后,地槽内每5m左右在钢丝绳下横插12圆钢,圆钢穿上30长4分水管(或电工用瓷蝴蝶),钢丝绳可在其上滑动,保护钢丝绳。然后地槽上覆盖水泥板。七)电器安装1、按电器控制图(图11)接线。2、检查电器及电气元件的对地绝缘

11、电阻0.5电器线路对地绝缘电阻1。3、检查升降机结构、电动机和电器设备的金属外壳接地电阻4。八)升降机的继续升高1、抬2-6节标准节,分别放在吊栏两端。开动卷扬机,提升吊栏至上平台下约2m(上限位)处。2、用68钢丝绳约15m长,一头拴在吊栏上,另一头从把杆的垂直钢管内穿过,绕过两个定滑轮,拴住吊栏内1节标准节。启动卷扬机,使吊笼下降,标准节上升,标准节高于上平台时,停止,打开平台门,转动把杆到上平台,吊笼上升,标准节落在平台上,解开钢丝绳,重复步骤三)即可继续升高升降机。3、每节的安装、测量、调整同低层标准节安装的做法相同;垂直度小于总高度的1.5/1000,导向轮与标准节的间隙3-5。九)

12、停层管安装因各施工建筑楼层高度设计不同,吊笼停靠位置也就不一样。装停车管时,把吊笼停靠在需要的楼层位置,取483,长1.5-2.0m钢管2根,用扣件把它垂直扣在标准节内,给螺帽加预紧力,但不要固死,经备调整停车管。再取一根1.0m长钢管水平扣在2根立管上,同样不要固死。调整停车管位置,使停车管贴在停车爪下方中间位置(如图13),然后固紧螺帽。注:严禁立管扣在标准节外,否则可能导致停层器损坏!十)附墙架安装施工升降机安装高度如超过最大独立高度,为保证架体的垂直、稳定和安全,必须安装附墙管。附墙架可采用483钢管,用扣件与墙体预埋钢管连接,使升降机与建筑物成为一体。安装如图14所示: 最低层附墙架

13、高度10m,往上每层附墙架高度6m,顶端自由高度9m。可在第二层圈梁或构造柱预埋钢管设第一道附墙架,以后每隔一层设一道附墙架。每层附墙架需附墙杆4根(483钢管)3m长根,6m长2根、预埋管(483)4根400500长、扣件8只。预埋钢管位置要求:(1)预埋钢管对应标准节拉筋管水平高度,上下误差不超过10;对应升降机两立柱之间的中心线,对称度左右偏差不超过10。(2)垂直拉杆必须以两标准节中心为基准对称预埋;斜拉杆预埋角度与墙面保证3035之间对称预埋,具体可参照(图13)。一组附墙架的斜拉杆与垂直拉杆的预埋件必须设置在同一平面内,第三层设置一组,三层以上每二层设置一组。(3)预埋管必须选用4

14、83钢管,并露出15-25,与地面垂直。十)上、下限位器安装上限位器安装:用螺栓紧固在靠吊笼一侧的标准节中间,触头方向朝着吊笼,距上平台底部距离不小于2m。下限位器安装:把吊笼运行到底部,接触缓冲器时,停止。转动触头,使限位开关处于断开位置,把触头贴在停车壳体下部,用螺栓固定在标准节上。十一)围栏的安装围栏连锁门的中心线要与升降机中心线重合,保证吊笼上下不发生冲撞,其余五面围栏用M1230螺栓固定在标准节与围栏连锁门上。在连锁门两侧1m处,用500长483钢管大2只地锚。用2根2m长483钢管和扣件把连锁门与地锚固定在一起。十二)楼层连锁门安装用户应在接料台的外沿安装二根间距为1750的483

15、钢管,离升降机的底盘中心线距离1800,作为停靠层门用;其外再设两根间距2200的483钢管作为层门铰链连接管。十三)限载器的安装1、如卷扬机在远处安装,限载器应安装在第二节标准节的圆管上。拆下限载器的滑轮,将钢丝绳入轮夹板之间,再装上滑轮。放松钢丝绳,用限载器把钢丝绳拉到离标准节约30处,用扣件扣紧限载器。2、如卷扬机安装在底盘上,限载器应安装在第四节标准节的圆管上,其余同上。十四)调试1、安装附墙架时,在标准节立柱25m高处吊线,在底部偏差不允许超过30,导向轮与标准节间隙3-5。发现有倾斜现象,调整垂直拉竿与斜拉竿进行校正。高架机的测量应分为上、中、下三段进行,每段测量高度不小于10m。

16、2、断绳保险的检验:拆掉下限们器的触,将吊笼提升1.5m左右,支撑一根100左右粗木棒放松钢丝绳,吊笼底部地面分别对称放置废汽车外胎四只,以保护吊笼。抽出粗木棒,观察吊笼坠落距离。超过600,修整或更换停车爪。3、调整刹车带,具体方法见附表三。调整后,吊笼上放置1000重物上升到空中,停车的不应有下滑现象。4、调整限载器:在吊笼内装1250重物,开卷扬机使其离开地面,调整限载器限载开关位置,使其处于开路状态。放下吊笼使钢丝绳松弛,调整限载器松绳开关位置,使其处于开路状态。三、 升降机的拆卸标准节上端卡上小鹅头,小鹅头上各挂手拉葫芦;从两边同时用葫芦先提升上平台,然后翻转上平台停车爪,使其出标准

17、节外,并用14#铁丝固定;再从两边同时用葫芦放下上平台,至下一节标准节上端面下15处,解开铁丝,停住上平台;把吊笼开到离上平台约5米,停车;拆卸小鹅头、标准节的固定螺栓;钢丝绳通过把杆,一头拴好拆下的标准节,另一头拴在吊笼上;开卷扬机,使吊笼下降,标准节上升,离开平台10时,停止;拆掉防护门,转动把杆,把标准节移出平台;开卷扬机提升吊笼,标准节下降,落到吊笼内;解开钢丝绳,开卷扬机使吊笼下降,运送标准节到地面。重复上面步骤即可拆除升降机。龙 门 架 安 装 、 拆 卸专项安全施工方案编制人 职务(称) 审核人 职务(称) 批准人 职务(称) 批准部门(章) 编 制 日 期 熙证嘴虑充羽抚庄挨萨
