收藏 分销(赏)

箱涵首件施工总结.doc

上传人:精*** 文档编号:4050878 上传时间:2024-07-26 格式:DOC 页数:5 大小:24.54KB
下载 相关 举报
箱涵首件施工总结.doc_第1页
第1页 / 共5页
箱涵首件施工总结.doc_第2页
第2页 / 共5页
箱涵首件施工总结.doc_第3页
第3页 / 共5页
箱涵首件施工总结.doc_第4页
第4页 / 共5页
箱涵首件施工总结.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、泉厦高速公路扩建工程(厦门段)A6合同段 A6标箱涵施工总结中铁十七局泉厦高速公路扩建工程(厦门段)A6合同段项目经理部二OO八年七月六日A6标K434+893.5箱涵右侧施工总结一、工程概况 K434+893。5箱涵工程为钢筋混凝土箱型通道,位于泉州与厦门交界处小盈岭,左右均接长,其中左侧接长8.361米,右侧接长7.682米,本总结为右侧箱涵接长部分。二、施工准备1、电: 250KW的发电机,电源。2、施工用水:就近引入自来水,供养护使用。3、施工临时道路:便道宽度5 m,。4、材料我部箱涵施工所用混凝土均为商品混凝土.三、人员组织机构项目经理:杨云凌该项工程负责人:林秋华技术负责人:杨松

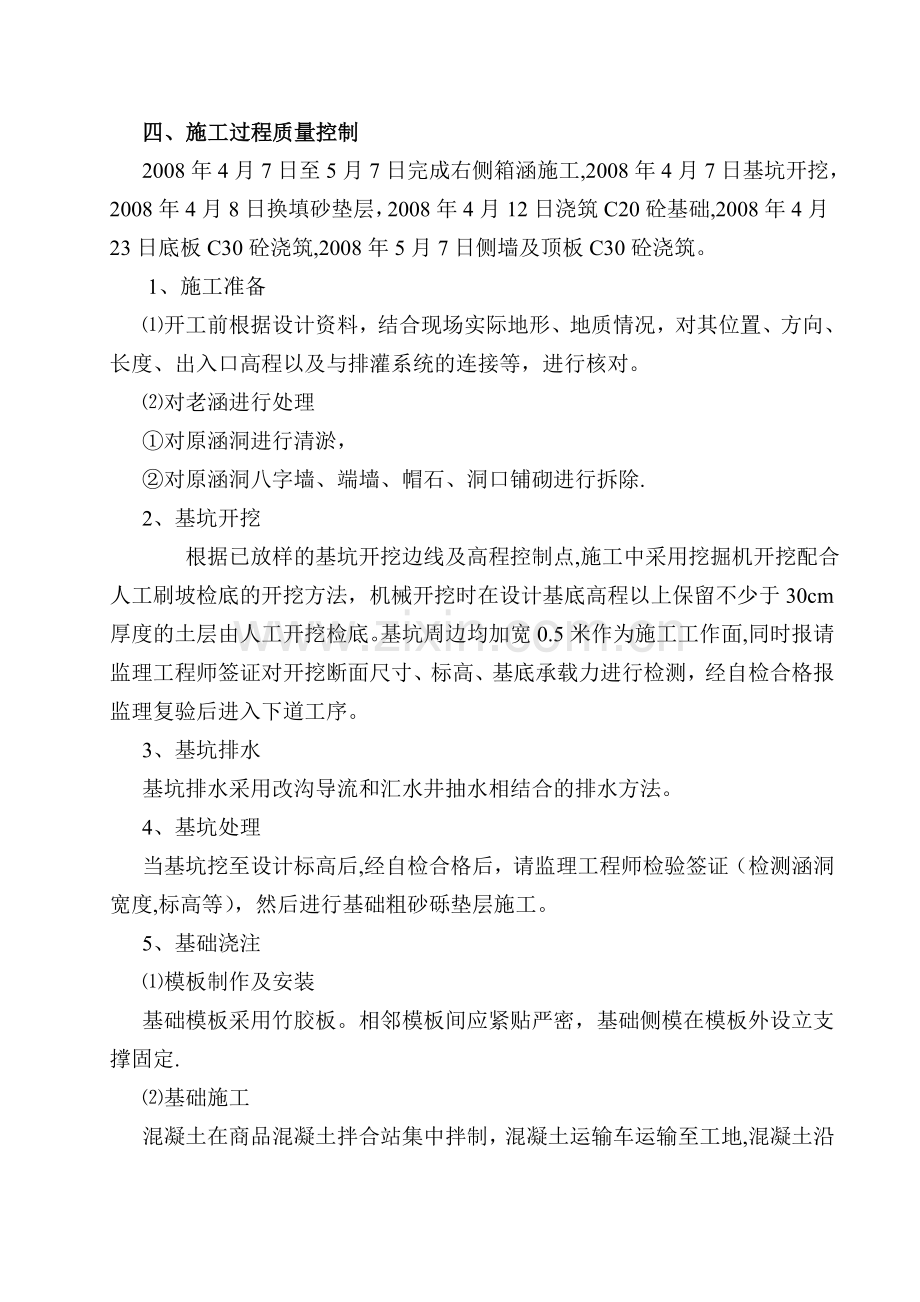

2、现场工程师:伍军试验工程师:田兆福结构监理工程师:杨志刚试验监理工程师:石玮监理员:梁益民四、施工过程质量控制2008年4月7日至5月7日完成右侧箱涵施工,2008年4月7日基坑开挖,2008年4月8日换填砂垫层,2008年4月12日浇筑C20砼基础,2008年4月23日底板C30砼浇筑,2008年5月7日侧墙及顶板C30砼浇筑。1、施工准备开工前根据设计资料,结合现场实际地形、地质情况,对其位置、方向、长度、出入口高程以及与排灌系统的连接等,进行核对。对老涵进行处理对原涵洞进行清淤,对原涵洞八字墙、端墙、帽石、洞口铺砌进行拆除.2、基坑开挖 根据已放样的基坑开挖边线及高程控制点,施工中采用挖

3、掘机开挖配合人工刷坡检底的开挖方法,机械开挖时在设计基底高程以上保留不少于30cm厚度的土层由人工开挖检底。基坑周边均加宽0.5米作为施工工作面,同时报请监理工程师签证对开挖断面尺寸、标高、基底承载力进行检测,经自检合格报监理复验后进入下道工序。3、基坑排水基坑排水采用改沟导流和汇水井抽水相结合的排水方法。4、基坑处理当基坑挖至设计标高后,经自检合格后,请监理工程师检验签证(检测涵洞宽度,标高等),然后进行基础粗砂砾垫层施工。5、基础浇注模板制作及安装基础模板采用竹胶板。相邻模板间应紧贴严密,基础侧模在模板外设立支撑固定.基础施工混凝土在商品混凝土拌合站集中拌制,混凝土运输车运输至工地,混凝土

4、沿自制滑槽入模,插入式振捣器捣固密实, 振动器的振动深度一般不超过棒长度2/33/4倍,振动时要快插慢拔,不断上下移动振动棒,以便捣实均匀,减少混凝土表面气泡。振动棒插入下层混凝土中510cm,移动间距不超过40cm,与侧模保持510cm距离,对每一个振动部位,振动到该部位混凝土密实为止,即混凝土不再冒出气泡,表面出现平坦泛浆。基础完成后,按设计要求处理基础沉降缝,及时对基础周边进行对称分层填土夯实。混凝土的养护在砼初凝后进行养护,养护时以草袋覆盖,浇水每4小时一次,养护时间不得少于7天。6、框架涵身施工由于通道为闭合式钢筋混凝土框架结构,浇筑时分二次前后作业。第一次浇筑至底板内壁以上30cm

5、,当底板浇筑完成后且强度满足85%强度后,再进行侧墙与顶板钢筋制安、模板安装,然后进行第二次浇筑,即通道侧墙与顶板的浇筑,两次浇筑的接缝处保证有良好的衔接面(粗糙、干净并没有松散的混凝土、砂浆等)。通道涵身采用大块组合竹胶板现浇,方木支撑满堂支架搭设,框架通道采取分次整体浇筑,即先底板一次浇注、然后再进行侧墙及顶板的同时浇注.混凝土采用商品混凝土,混凝土搅拌运输车水平运输,混凝土泵车输送,插入式振捣棒分层捣固。钢筋在加工棚内集中制作加工,现场安装就位。通道模板模板的制造及安装要求模板应具有足够的强度、刚度和稳定性,确保通道在施工过程中,各部位尺寸及预埋件的准确,并在多次反复使用下不产生影响通道

6、外形的刚度.模板的支撑必须支承在可靠的基础上,模板及支撑的弹性压缩和下沉量必须满足设计要求。通道底板、侧板、顶板等模板全部采用厚12mm的竹胶板。底模、侧模、顶模底模与端模的密封采用海绵橡胶条进行密封。消除了原分块模板缝易漏浆等质量问题,因而改善了涵洞主体外观.为了保证模板外观质量,,我部在内外侧面采用光洁度比较好的新竹胶模板.侧模两端刨光,使模板之间的接缝均小于1mm,并且采用燕尾橡胶条和海绵橡胶条密封,保证通道砼表面不漏浆、接缝及错台,外观符合要求。顶模使用方木骨架支撑,方木规格为510cm和1010cm两种方木。分别用于横向与纵向支撑使用。各模板具备足够的强度、刚度和稳定性,以防止在砼浇

7、筑过程出现漏浆、涨模、变形等缺陷,保证涵洞内在质量。钢筋制作与安装钢筋应严格按照设计的尺寸下料,钢筋集中在马巷互通钢筋加工场加工,现场绑扎成型后,再安装模板.需焊接的钢筋,满足受力构件的要求,并采用双面焊接,焊缝厚度不小于主筋直径的0。3倍,焊缝宽度不小于主筋直径的0.8倍,搭接焊时,焊接端钢筋应预弯,并应使两钢筋的轴线在同一直线上,施焊时,不能使钢筋咬边和烧伤.通道混凝土浇筑与振捣混凝土浇筑前应对支架、模板和预埋件进行认真检查,清除模板内的杂物,并用清水对模板进行认真冲洗.浇筑过程中底板及侧墙用插入式振捣器振捣,顶板部分用平板式振动器振捣. 混凝土浇筑应按顺序、一定的厚度和方向分层进行,分层

8、厚度为30cm,必须注意在下层混凝土初凝或重塑前浇筑完上层混凝土。振捣采用插入式振动棒,移动间距不应超过振动棒作用半径的1.5倍,并与侧模保持510cm的距离.振捣时插入下层混凝土510cm,每一处振完后徐徐提出振动棒。振捣时避免振动棒模板,钢筋等;对每一振动部位必须振到该部位混凝土密实为止,也就是混凝土停止下沉,不再冒气泡,表面呈现平坦、泛浆。在浇筑过程中应安排各工种检查钢筋、支架及模板的变化,遇到情况及时处理.采用商品混凝土,泵送入模。为防止内模移位,采取通道左右侧墙对称平衡浇筑。混凝土振捣用插入式振捣器。混凝土原材料和外加剂选用、配合比设计均须符合混凝土的施工技术规范的要求,以保证箱涵质

9、量。在混凝土浇筑完成后,应在初凝后尽快保养,采用麻袋或其他物品覆盖混凝土表面,洒水养护,混凝土洒水养护的时间不少于7天,每次洒水以保持混凝土表面经常处于湿润状态为度。在养护期内,严禁利用通道顶板面作为施工场地或堆放原材料。7、涵背回填必须在涵洞圬工达到设计强度后方可进行填筑。涵背回填应采用透水性材料按照设计及规范要求填筑,,分层填筑,每层厚度为15cm,并应加强压实措施。涵背回填填料粒径应符合设计及规范要求,填筑必须两侧分层对称同时进行,其顶部填土厚度大于1m后,方可通行机械。回填采用人工配合小型机械碾压,大型机械行驶作业时,应与涵洞洞身边缘保持不小于1m的间距,以确保涵洞及机械设备的安全。五、外观鉴定及存在问题1、模板拼缝不严,局部漏浆,砼面模板拼缝明显、轻微错台.2、混凝土振捣不实,气泡未排出,停在模板表面形成麻点。六、整改措施及后续施工注意事项1、错台处砼凿除,并用事先调配的水泥砂浆修补,下一步施工中,模板缝隙用腻子堵严后,再用透明胶带纸封闭.2、严格按配合比计量所用原材料,尤其是控制用水量.3、麻点处先凿毛,再用事先调配的水泥砂浆修补,下一步施工中,加强混凝土施工过程控制,混凝土分层均匀振捣密实,直至排除气泡为止。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
