1、1。7 施工总体部署及施工段划分1.7。1工程实施目标1、质量目标严格执行技术、规范标准,精心组织施工,保证工程质量一次性验收达合格标准。2、施工进度目标根据我公司的技术水平和我们对同类工程的施工经验,并考虑现场的实际情况,本工程计划2015年6月10日开工(以实际开工日为准),计划2015年9月7日竣工,总施工进度控制在90个日历天完成本次招标工程项目的全部施工任务,并力争提前竣工。3、安全目标加强进场人员的安全思想教育,提高施工人员的安全意识,同时加大安全费用投入,杜绝任何事故.4、文明施工目标严格按有关文明施工的各项规定执行,场内各种材料堆码成行成垛,实行无污染、无垃圾管理,保持场容环境
2、卫生,争创安全文明施工工地。5、环境保护目标在确保工程质量和施工进度的前提下,树立全员环保意识,采取有效措施,减少施工噪音和环境污染,自觉保护环境设施,最大限度减少对环境的污染。1。7。2 施工段划分1、排水工程本工程排水管道工程以约100米为一个施工段,共划分为四个施工段,按沟槽开挖、垫层及基层施工、安管接口及砌井、沟槽回填四个工序组织流水施工。2、道路主体工程以约100米为一个施工段,共划分为四个施工段,按路基、石灰土基层、水泥稳定碎石基层、沥青砼面层四个工序组织流水施工,其间穿插缘石及人行道工程的施工。1。7。3 施工准备及组织措施1、施工现场准备施工单位接到中标通知书后,与业主进行合同

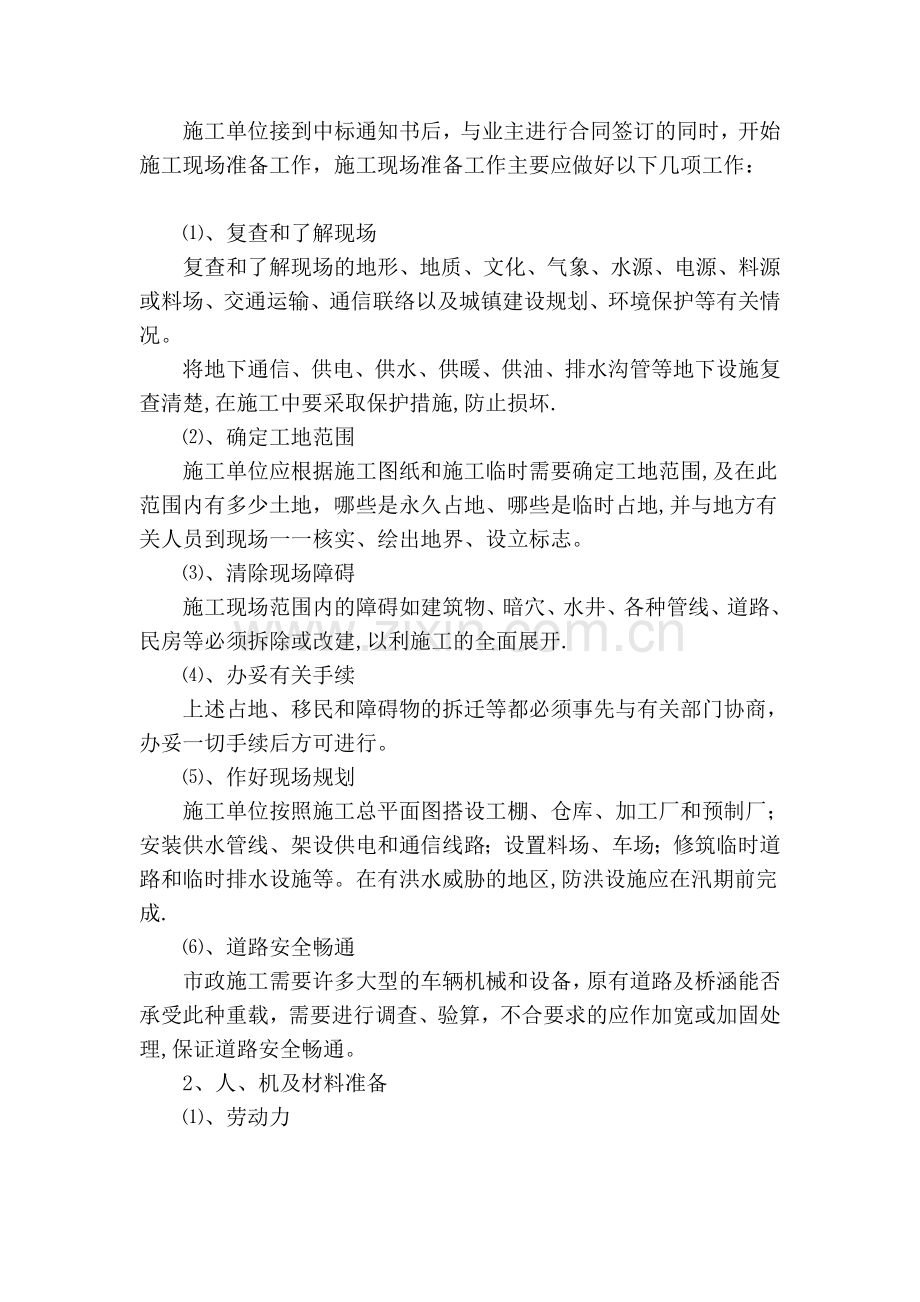

3、签订的同时,开始施工现场准备工作,施工现场准备工作主要应做好以下几项工作:、复查和了解现场复查和了解现场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、环境保护等有关情况。将地下通信、供电、供水、供暖、供油、排水沟管等地下设施复查清楚,在施工中要采取保护措施,防止损坏.、确定工地范围施工单位应根据施工图纸和施工临时需要确定工地范围,及在此范围内有多少土地,哪些是永久占地、哪些是临时占地,并与地方有关人员到现场一一核实、绘出地界、设立标志。、清除现场障碍施工现场范围内的障碍如建筑物、暗穴、水井、各种管线、道路、民房等必须拆除或改建,以利施工的全面展开.、办妥
4、有关手续上述占地、移民和障碍物的拆迁等都必须事先与有关部门协商,办妥一切手续后方可进行。、作好现场规划施工单位按照施工总平面图搭设工棚、仓库、加工厂和预制厂;安装供水管线、架设供电和通信线路;设置料场、车场;修筑临时道路和临时排水设施等。在有洪水威胁的地区,防洪设施应在汛期前完成.、道路安全畅通市政施工需要许多大型的车辆机械和设备,原有道路及桥涵能否承受此种重载,需要进行调查、验算,不合要求的应作加宽或加固处理,保证道路安全畅通。2、人、机及材料准备、劳动力市政施工需要大量劳动力,而且时间相对集中,因此,开工前落实劳力来源,按计划适时组织进(退)场,是顺利开展施工、按期完成任务、避免停工或窝工
5、浪费的重要条件之一。选择参加过市政工程施工的队伍,具有丰富的施工经验和较强的施工能力。做好职工、劳务工的岗位技术培训和专业技术人员的专业知识更新工作,提高参建人员的业务技术水平。对施工队伍进行劳动纪律和施工安全、施工质量意识教育,使他们做到:遵守劳动时间、坚守工作岗位、遵守操作规程、保证安全生产、保证工程质量。、机具设备市政工程施工需要大量的机械设备和运输车辆,其中大、中型机械设备和运输车辆更是施工的主力。在以往施工时,常因某一关键机械(或设备、车辆)跟不上而严重影响施工,造成很大浪费。这种现象多为准备工作不充分或计划不落实所致.因此,根据现有装备的数量、质量情况和周密的计划,分期分批地组织进
6、场。其中需要维修、租赁和购置的,应按计划落实,并要适当留有备份,以保证施工的需要。、材料市政工程施工需要大量材料,除水泥、木材、钢材、沥青等主要外购材料外,还有砂、石、石灰等大宗的地方材料,材料费占到工程总费用的三分之二左右,因此,其费用高低直接关系到工程造价.同时,材料的品质、数量、以及能否及时供应也是决定工程质量和施工进度的重要环节。材料准备工作的要点是:品质合格、数量充足、价格低廉、运输方便、不误使用。在保证材料品质的前提下,本着就地取材的原则,广泛调查料源、价格、运输道路、工具和费用等,做好技术经济比较,择优选用,同时根据使用计划组织进场,力争节省投资。3、技术准备、组织技术人员进行现
7、场勘察,并对设计图纸进行会审,对本标段工程进行工料分析.、对本标段的导线点、中线、路基断面、水准点、高程进行复测,并增设临时水准点,对主要控制点加以固定保护和标识,将所有测量资料提交业主和监理工程师审核、签认.、编制实施性施工组织设计,抓住本标段工程的关键工序,制定科学合理的技术措施,对施工进度、质量、安全、环保等制定出切实可行的管理措施。、施工前组织项目部技术人员及现场管理人员参加技术交底,对施工组织、技术措施、施工重点、难点、技术攻关计划和实施进行部署,并按贯标要求编制质量计划,关键过程、特殊过程编制作业指导书。、将施工中要采用的标准图、定型图、参考资料及施工规范、验评标准及时发放到有关施
8、工人员手中,并将各种施工记录、质量记录表格准备齐全。4、施工组织措施、进场道路选择与修筑进场后,先对路基范围进行清表并进行压实,作为进场的道路,以保证机械设备进场通行及材料的顺利运输。、施工队伍安排根据设计的工程量,结合工程的实际情况,我公司拟定投入以下几个施工队:、道路工程施工队:全面负责路基土方的开挖回填,沥青砼路面及路面结构层的施工。、雨污排水管施工队:负责道路雨污水管、检查井、集水井等工程施工。、人行道施工队:负责路沿石和人行道板的施工。各施工队专业划分明确,施工有针对性,有利于提高单项工程的施工进展速度,并确保工程的施工质量.、施工协调施工过程中要与沿线单位及居民多沟通配合,做好施工
9、组织和交通组织,尽量避免因道路施工给沿线单位和居民带来的不便。1.7。4施工程序及工艺措施根据工程规模、施工进度要求、工程特点、施工工艺等情况,按“统一指挥、网络管理、分项负责、全面推进的施工原则组织多工序立体交叉平行流水作业,充分利用时间、空间相互配合,将各分部分项工程有机地组合起来,有序地全面开展施工;按照“先地下后地上,先防护后开挖”的施工原则,采取切实可行的施工方案,采用专业流水线施工与平行施工相结合的方式进行组织施工,施工时各施工段、工序采用流水线作业、机械化施工;各工序交叉、流水施工.1、施工程序本工程的总体施工程序为:施工准备测量放线路基土方工程污水管道施工雨水管道施工道路基层施
10、工路面工程施工人行道及附属设施工程施工。2、主要工艺措施、路基土石方工程、路基开挖:因本工程路基基本在原地面以上,本着尽量不动基底原状土的原则,严格控制开挖深度只清除原地面杂土,如遇软土地基,应进行处理.施工采用挖掘机挖装,人工辅助,自卸车运弃.、路基填方:采用分段分层填筑,挖掘机或装载机装料,自卸汽车运料,推土机摊铺,平地机整平,压路机碾压,及时检测密实度。、路面工程、基层、底基层施工、粘层、透层、下封层施工粘层、透层、下封层沥青采用洒布车洒布,下封层的集料采用集料撒布机撒布。、沥青混凝土面层施工采用间歇式160t/h沥青混合料拌合设备拌制沥青混合料,15t自卸汽车运输,2台幅宽7.5m摊铺
11、机梯队摊铺,压路机碾压.、排水工程施工方案沟槽采用机械开挖,人工辅助施工.沟槽降水采用井点降水,控制地下水位在沟槽基础底面以下0。5米。混凝土管采用汽车运输,吊车吊装就位。、总体施工方法本标段工程的施工方法采用全幅明挖顺筑法施工.1。7。5临时生产及生活用房在业主指定区域搭设临时生产及生活用房、临时施工设施,在施工现场搭建材料堆放场和水泥库棚等.在业主指定区域搭设临时生产及生活用房、临时施工设施,在施工现场搭建材料堆放场和水泥库棚等. 生活区、工程管理区、雇主代表现场办公设施、工地试验室见表附表六:临时用地表。 临时施工设施搭设 木料、模板堆场和木工加工棚。 钢筋堆场和加工场. 在施工场地围场
12、结束后,根据阶段性施工需要,在适当的地方设置集装箱式料具间,可随工程进展和平面布置的调整随时迁移地方。在施工场地设置支撑材料堆放场和水泥库棚等.1。7。6 现场围护根据济宁市文明施工管理的规定,施工区域设置临时施工护栏,将施工区域和非施工区域明显地分割开来,并在施工现场设置必要的安全标志和警告牌。临时施工护栏具体要求: 护栏的高度不得低于2。5米. 护栏下部结构砌筑50cm高的砖墙,内外两侧均用水泥砂浆抹光。 护栏所使用的材料应稳固、整洁、美观并得到项目监理的批准。同时专人负责维修养护临时护栏,以保证设施完好。 一旦工程结束,迅速拆除这些临时护栏。1.7。7路基清表1、施工组织安排路基填筑工区
13、三个专业队施工:(1)施工一队:负责道路东段的清表施工,临时排水和便道施工;(2)施工二队:负责道路西段的清表工作,临时排水和便道施工;2、工期安排路基清表与清淤是路基施工的第一步工作,进入施工现场后第一时间进行施工清表。3、机械配备二个作业队分别配备一台120KW的履带式推土机、一台挖掘机、一台平地机、一台装载机、两台光轮压路机、5台10T以上的自卸汽车.4、人员配备每个作业队配备现场工程师1人,现场生产调度员1人、领工员1人、机械设备操作手12人、其它现场生产工人1215人。5、清除与掘除的范围(1)除按图纸或监理工程师指示要保留的植被和保留物外,在公路用地范围内的所有树木、树墩、树根、围
14、墙和垃圾均进行清除、外运.(2)原地面的表土、草皮,按图纸或监理工程师指示要保留的植被和保留物外,在公路用地范围内的所有树木、树墩、树根、围墙和垃圾均进行清除、外运.(3)公路用地范围内的所有树墩、树根和其它有机物进行彻底掘除并挖至原地面15CM以下深度。6、清表施工方法(1)根据施工需要分期、分批进行清理工作。(2)场地清表留下的坑穴,用经监理工程师同意的材料回填,并压实到与其周围同样的压实度.(3)清表后应将场地修整(必要时进行翻松)、铺平,并压实到规定压实度。(4)破除旧路运掉废弃物。7、临时排水(1)为保证路基能经常处于干燥、坚固和稳定状态,施工过程中影响路基稳定的地面水予以拦截,并排
15、出路基施工范围之外,防止漫流、聚积和下渗。(2)路基施工期间临时排水系统与永久排水设施综合考虑,使永久排水设施日后能尽量利用临时排水设施,减少日后的工作量。(3)本路段的排水主要是地面排水,临时纵向排水结合永久排水沟位置布置,路基填土前在坡脚永久排水沟位置处开挖界沟作为临时排水沟,使之以后可作永久排水沟的沟槽。排水出口设在涵洞及跨河桥处,确保排走的雨水不致流入农田耕地,也不致引起水淤积和路基冲刷、浸泡。横向排水措施主要在路基分层填土时每层做成4左右的排水横坡,每工作日结束前人工在坡肩处培土做临时阻水埂,在急流槽位置处开口做临时急流槽,将地面水汇集后,沿边坡排入坡脚排水沟。(4)取土坑处的临时排
16、水主要采用取土坑四周填筑阻水埂,拦截地面水不致流入坑内;坑底面做成向中部倾斜的双向横坡,中部开挖纵向排水沟,设集水井、排水沟将水汇集后用抽水机排走.1.7。8 临时通讯项目经理部、施工队接通当地电话通信网、宽带网,并配备传真机,以方便施工过程中与业主、监理及其它各部门的联络。各部室及施工队主要负责人配手提移动电话,特殊作业人员配备无线电对讲机.1.7。9 临时施工用水业主在指定区域设置了一处50用水接驳点,临时用水包括生产用水和生活用水。考虑到施工用水量不大,采用水罐车拉水即可满足需要,我们将接出并分成二路:一路为施工人员临时居住地生活用水;一路作为水罐车、各种机械用水加水点。1。7。10 施工弃土施工时与渣管部门联系,由他们提供弃土场所。1。7.11 现场排水、排污处理施工现场及生活区均设置临时排水系统,并分级排放施工废水、生活污水、雨水、车辆冲洗用水等。新筑施工便道采用2的横坡向两侧设置的明沟排水,施工污水经过明沟集流,在沉淀池沉淀以后,间接排入地区的排水系统.对排水系统进行定期维护、清理.
