资源描述

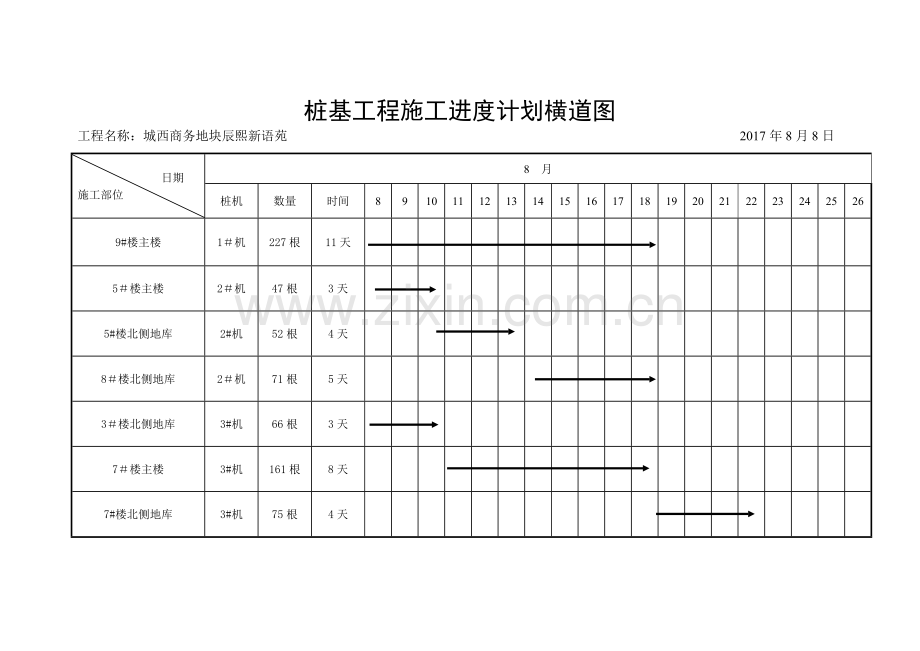

桩基工程施工进度计划横道图
工程名称:城西商务地块辰熙新语苑 2017年8月8日
日期
施工部位
8 月
桩机
数量
时间
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
9#楼主楼
1#机
227根
11天
5#楼主楼
2#机
47根
3天
5#楼北侧地库
2#机
52根
4天
8#楼北侧地库
2#机
71根
5天
3#楼北侧地库
3#机
66根
3天
7#楼主楼
3#机
161根
8天
7#楼北侧地库
3#机
75根
4天
展开阅读全文
