收藏 分销(赏)

样板引路管理办法.doc

上传人:a199****6536 文档编号:4045436 上传时间:2024-07-26 格式:DOC 页数:14 大小:119.04KB
下载 相关 举报
样板引路管理办法.doc_第1页
第1页 / 共14页
样板引路管理办法.doc_第2页
第2页 / 共14页
样板引路管理办法.doc_第3页
第3页 / 共14页
样板引路管理办法.doc_第4页
第4页 / 共14页
样板引路管理办法.doc_第5页
第5页 / 共14页
点击查看更多>>
资源描述

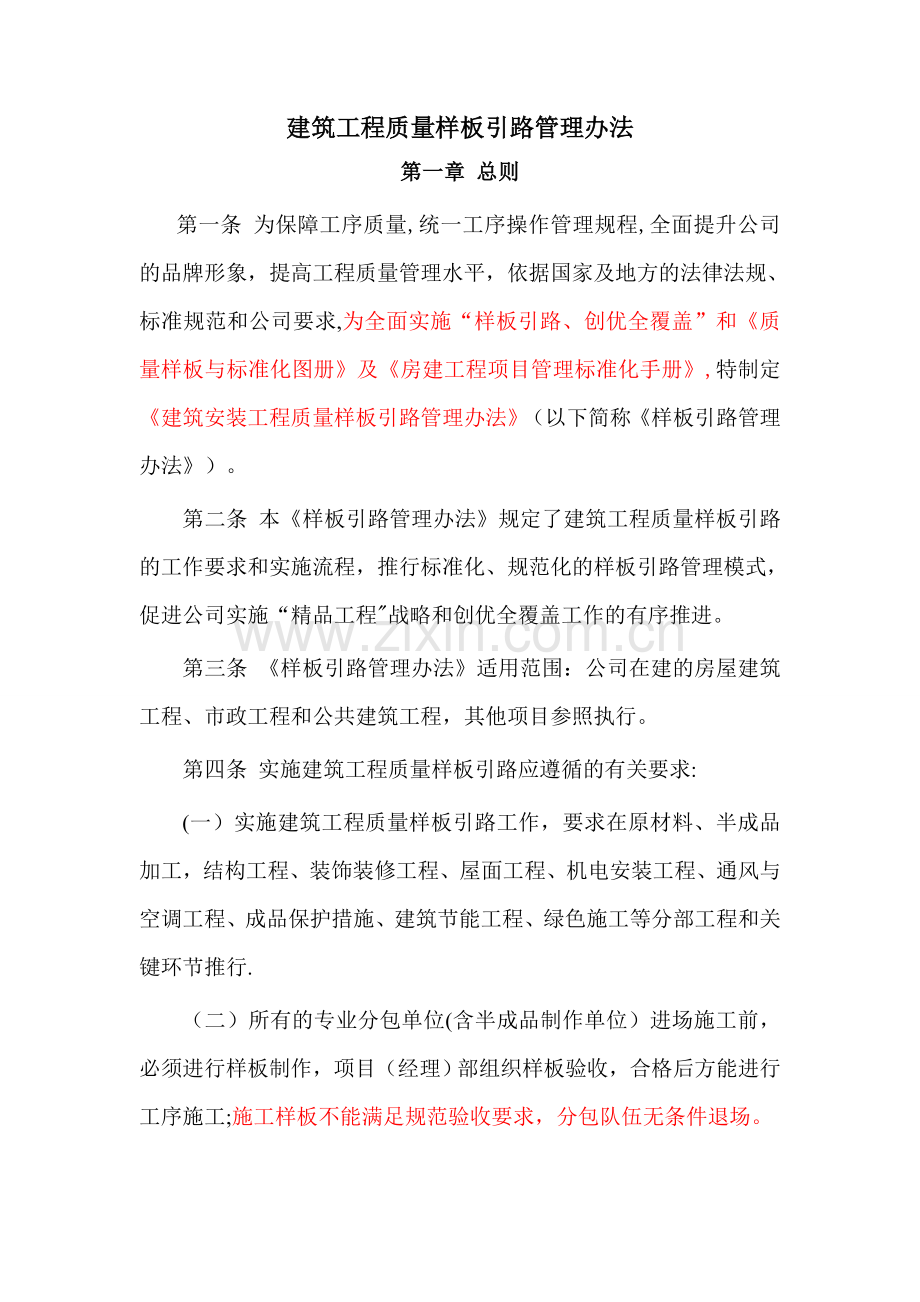

1、建筑工程质量样板引路管理办法第一章 总则第一条 为保障工序质量,统一工序操作管理规程,全面提升公司的品牌形象,提高工程质量管理水平,依据国家及地方的法律法规、标准规范和公司要求,为全面实施“样板引路、创优全覆盖”和质量样板与标准化图册及房建工程项目管理标准化手册,特制定建筑安装工程质量样板引路管理办法(以下简称样板引路管理办法)。第二条 本样板引路管理办法规定了建筑工程质量样板引路的工作要求和实施流程,推行标准化、规范化的样板引路管理模式,促进公司实施“精品工程战略和创优全覆盖工作的有序推进。第三条 样板引路管理办法适用范围:公司在建的房屋建筑工程、市政工程和公共建筑工程,其他项目参照执行。第

2、四条 实施建筑工程质量样板引路应遵循的有关要求:(一)实施建筑工程质量样板引路工作,要求在原材料、半成品加工,结构工程、装饰装修工程、屋面工程、机电安装工程、通风与空调工程、成品保护措施、建筑节能工程、绿色施工等分部工程和关键环节推行.(二)所有的专业分包单位(含半成品制作单位)进场施工前,必须进行样板制作,项目(经理)部组织样板验收,合格后方能进行工序施工;施工样板不能满足规范验收要求,分包队伍无条件退场。(三)劳务分包单位的样板制作根据项目(经理)部的统一策划和要求进行。第二章 工作职责第五条 公司分管质量的副经理是样板引路策划实施工作的主管领导,公司工程部是样板引路工作的考核部门,负责制

3、定和完善样板引路工作实施细则和考核办法;工程部负责样板引路工作的实施和管理工作。公司经营部是项目(经理)部样板引路工作发生费用的核算部门。第六条 项目经理是样板引路工作在项目(经理)部实施的第一责任人,负责签发样板引路工作策划书,负责组织样板引路工作的实施。项目技术负责人组织引路工作的策划,审核和批准样板作业指导书。施工经理负责组织实施和管理工作。第七条 项目(经理)部各部门的工作职责:(一)工程技术部负责编制工程质量样板引路工作策划书、样板制作技术指导文件,负责样板引路工作的实施、工序样板资料的收集整理等;负责收集专业分包单位样板引路策划书、样板工序作业指导书等技术文件,负责工序展示样板的管

4、理。(二)质检站负责工序样板的监督和验证,样板工序报验需要提供“工序(材料)样板验收表。(三)物资设备部负责工程材料样板的策划、编制、实施、复检和管理工作,负责和工程技术部一起检查专业分包单位材料样板的展示、资料验证等.物资设备部对各种原材料复检报告的真实性、完整性、有效性负责,建立材料样板台账;供应商对其供应原材料合格证的真实性、材料质量负责.工程技术部对工程材料的使用管理负责,质量部门对材料样板制的执行情况负有监督检查责任。(四)经营部负责查验工序合格证明材料后,核定工序量单.(五)办公室负责样板工序检验批验收资料的收集.(六)专业分包单位的样板检查和验收工作由工程技术部组织,质检站、物资

5、设备部、经营部和办公室参加,工程技术部组织制定专业分包单位样板检查验收的工作流程、管理办法和样板资料管理要求.进入施工现场的专业分包单位作业前必须上报样板作业指导书,工程技术部审核,项目技术负责人审批。第三章 工作要求第八条 项目(经理)部成立后一个月内,将“质量样板引路策划方案”包括施工图纸与材料用料计划等报公司工程部,一周内经工程部、经营部、物资设备管理中心、财务部完成审核,项目(经理)部按审核通过的策划方案组织实施。第九条 质量样板引路施工费用确定(一)在工程实体以外单独设立的质量样板展示区,分包单位实施后,按分包队与公司签订的分包合同中已有子项套取单价,项目(经理)部经营部审核计量定价

6、;对分包合同中没有规定价格的子项,由项目(经理)部经营部定价,分包单位实施后,项目(经理)部据实办理合同外签证计量。(二)在工程实体内进行的工序样板施工,为工程实物量的一部分,不予重复计量计价.涉及质量样板画册中有些工序做法要求不含在公司某些项目价格体系标准范围内的(如:钢筋工程定位柱箍、梁板分离等)工程分包招标时另行列综合单价清单。第十条 工序样板实施流程.见劳务分包工序样板实施流程;专业分包工序样板实施流程。第十一条 样板策划1。样板引路策划书包含样板工序清单、材料样板清单、工作流程、实施步骤,管理要求和处罚细则等内容;2。工序样板作业指导书包含工序样板技术质量要求、样板规格、制作地点、实

7、施单位、验收要求和注意事项等.第十二条工序样板的设置和拆除:根据现场实际施工情况,工序样板可以设置在实体建筑物上,如:结构的一层柱子或剪力墙的钢筋、模板、混凝土、预埋件、砌体、构造柱、抹灰、涂料、埋管开槽、预埋接线盒、穿墙埋管、楼梯结构施工缝留设等。不能在工程实体上进行样板展示的,可在现场空地设置工序样板展示区.样板的拆除和覆盖需要项目(经理)部技术负责人的签字,工程技术部留档备案后才能实施样板拆除。第十三条样板的设置区域1。可以根据建筑物的结构特点设置在第一层或施工主要通道区域的结构上,尽量在一个单元内,涵盖主体结构施工、装饰装修阶段(个别分项除外)的分项工程样板。在主体工程施工完毕后,经项

8、目技术负责人核定该单元的主体样板失效后,可以着手实施装饰装修阶段的样板操作,该单元即成为装饰装修阶段的分项工程样板;2。所有的工序样板必须挂牌标识.标牌按照集团公司标识统一管理规定制作。有些工序样板,如施工缝、伸缩缝、防水构造、穿墙管、止水带、模板、钢筋绑扎、管道的连接接头等可以制作小型样板墙进行陈列展示。实体工序样板的展示必须保留照片和影像资料.第十四条工序样板的选定1。各单位承建的建筑工程按照建筑工程施工质量验收统一标准GB50300的分部分项划分要求进行工序样板制作和展示。在工程中推广应用的新技术、新材料、新工艺必须实施样板制作展示,合格后方能在工程实体中实施应用。2.冶金工程可以参照选

9、取样板工序予以实施。市政工程依据其分部分项的划分选定工序样板段;钢结构工程按照其工艺评定、作业指导书严格实施样板段验收流程。第十五条成品保护措施样板:对于现场的成品、半成品及工序产品制定成品保护措施样板,如钢筋直螺纹丝扣保护,结构预留的插筋、螺栓及预留孔洞保护,混凝土结构实体等产品保护措施;工序产品在移交过程中必须将保护设施一并移交给下道工序施工单位。第十六条材料样板:项目(经理)部必须设置“材料样板陈列间(板).凡涉及工程结构安全、主要使用功能、装饰效果、节能、环境保护的工程材料和产品必须进行样本展示,物资设备部负责材料样板陈列间(板)的管理。1。“材料样板陈列间(板)”材料样板必须放置在专

10、用的“材料样板陈列间(板)”,尽量设置在离建筑物或主要交通要道较近,室内的陈列柜架要求整洁干净、透明、标签明确、标准规整、排列有序;2。资料要求建立材料样板台账和代表批量。所有的材料样板必须附有证明资料(复印件),主要包括进场合格证、复检报告、进场时间和代表批量,每种材料或半成品应有标识牌;各类证件的复印件可以用塑封或袋装展示;对不同批次的合格证和复试检验报告,需要及时更新,增加相应的复印件及新增样品;3.质检标准各种材料的验收标准为设计图纸的要求、国家现行的材料标准和质量验收规范;4.验收陈列在样板间的所有材料样本必须由物资设备部采集、更新,建账和管理。质检部门定期抽查材料样板的资料和质量(

11、特殊材料除外)。质量部门及监理、甲方可进入查看各种证明文件及样品展示情况包括样品的质量,并核验实际施工的材料(含各种焊件等试件,下同)质量是否与样板间材料的质量要求相符。如有异议,提出具体的建议、整改、撤换等要求;5.材料变更及留存事宜各种陈列在样板间中的材料,如有变更(如厂家更换,相应的产品质量也会不同),必须展示新的材料样板,旧的材料样板入库管理,不得丢失,以方便材料比对和资料留存。直至工程结束后,其材料样板才能自然失效,不得重复使用。原则上新开工工程,材料样板另行制作;6。半成品或对外委托加工的构件半成品或对外委托加工的构件比照材料样板或工序样板的规定进行管理和实施。项目(经理)部根据公

12、司管理制度或项目管理手册的相关规定明确此项工作的责任部门,落实工作流程和质量要求。未建立上述工作要求的项目,按照本细则追究项目经理的管理责任。第十七条工序样板验收必须由项目技术负责人组织工程技术部、质检站、物资设备部、经营部等部门联合统一验收.验收时劳务分包作业班组必须提交自检记录,验收合格填写“工序(材料)样板验收表”,并留存相关的图片。第十八条经营部门审核工程量之前应核查分包单位的检验批验收记录和公司制度规定的其他资料。第四章 考核实施细则第十九条各项目经理部负责制定本项目的样板实施策划书或工作计划,明确项目经理部各岗位、各职能部门的管理职责和样板引路工作流程。样板引路其他工作要求执行质量

13、样板与标准化图册中质量样板引路的相关管理规定。第二十条本细则主要应对风险为:工程质量管理不规范,造成工序质量下降,出现质量问题,产生质量返工,导致公司经济损失。公司工程部定期对项目(经理)部的建筑工程样板引路工作进行检查和考核,填写“样板引路考核评分标准”表,留存检查记录.第二十一条公司技术质量部在每年例行的工程质量巡查时,对样板引路工作依据评分标准进行考核,评分85分以上的为优秀,84分70分为合格,70分以下为不合格,评分结果将纳入各单位、子公司年度质量工作考核.第五章 奖惩管理第二十二条公司每年对样板引路工作考评在85分以上、没有工程质量投诉的单位或项目管理团队实施表彰.根据年度考评结果

14、评选样板引路优秀单位、优秀项目管理团队和优秀项目经理,并奖励优秀集体13万元,奖励优秀项目经理5000元1万元.第二十三条根据样板引路年度考核结果,对考评为合格的单位,要求其进一步完善样板引路工作,不予奖励和处罚;对考评为不合格的单位,要求其限期整改,制定样板工作实施策划和工作时间表,并给予处罚1万元;对整改工作不到位的单位,给予全公司通报批评,追加处罚2万元;对未实施样板引路工作的单位,给予2万元处罚,要求其制定样板引路工作计划和实施时间表并限期整改,在限定时间内未完成整改的,追加处罚4万元.第二十四条 样板引路年度考核结果为合格,但若在后续检查中发现样板引路工作执行不力、实施走形式、实体质

15、量与样板要求不一致等现象的单位,给予处罚2万元。第二十五条 对未实施样板引路工作的项目经理处罚3000元,对项目副经理、技术总工各处罚2000元;对在样板引路工作中出现执行不力、策划不周、职责不落实、样板实施走形式、实体质量与样板要求不一致等现象的单位项目经理处罚2000元,施工副经理、技术总工各处罚1000元.第二十六条公司工程部对年度样板引路优秀单位、优秀项目经理进行跟踪检查和考核,若发现一起业主或监理单位对工程质量投诉的,对该单位处以奖励金额的35倍罚款,并对该工程承建单位的分管领导和工程、质量部门负责人进行约谈,对分管领导处以2000元罚款,对工程、质量部门负责人处以1000元罚款。第

16、六章 附则第二十四条 本管理办法由公司工程部负责解释。第二十五条本细则自发布之日起施行。附表:工序(材料)样板验收表附录1:劳务分包工序样板实施流程附录2:专业分包工序样板实施流程附录3:建筑工程工序样板制作清单附录4:建筑工程材料及半成品样板清单附录5:样板引路考核评分标准编号:MR/QM0112016 序号:工序(材料)样板验收表 工程名称: 编号: 样板名称分包单位/作业班组分包合同编号样板施工部位样板完成时间验收情况样板规格、照片、实测实量数据和样板质量情况:综合验收意见 不符合设计与规范要求,需返工整改 符合设计和规范验收要求,无变更,可以进行工序施工验收项目经理物质部项目副经理质量

17、检查站项目技术负责人经营部工程技术部办公室注:此表为工序样板通用表格,工程技术部留存备查。附录1:劳务分包工序样板实施流程不符合符合符合符合符合填写自检报告,工序报验,质检站签字验证项目总工组织工序样板验收,拍摄图片、签署样板验收表施工班组进行样板工序施工,工程技术部督查工序施工质量项目经理组织召开现场会,总结工序样板的验收标准和要求合格物资设备部组织样板材料进场、复检验证施工班组制做样板,工程技术部督查工程技术部对分包单位(班组)进行样板制作技术交底项目部总工组织样板引路工作报公司工程部、经营部等审核不符合符合项目部总工组织工程技术部、质检站、经营部、物质设备部、办公室等相关部门对工序样板指

18、导书进行评审,确定样板的验收标准和实施效果工程技术部编制样板实施细则、样板作业指导书,明确技术要求、验收标准、实施目的、实施单位、实施地点等不符合监理工程师签署检验批验收资料,该工序质量被评定为合格。经营部核批工程量前必须核查检验批验收资料附录2:专业分包工序样板实施流程专业分包单位提交工序样板清单,编制样板作业指导书,明确技术要求、验收标准、实施目的、实施地点等符合符合不符合分包单位提交检验批验收资料,经营部核定已经验收合格的分部分项工程量进入下道工序或分部分项验收工序报验,监理签署检验批验收资料分包单位进场施工,填写检验批自检记录报验,工程技术部督查,质检站验收签署样板验收表项目经理(或技

19、术负责人)组织样板验收,拍摄图片工程技术部监督制作,质检站检查验收分包单位进行样板制作项目技术负责人审批工程技术部审核不符合报公司工程部、经营部等审核符合不符合附录3建筑工程工序样板制作清单编号样板名称样板完成时间样板制作位置备 注1地下室防水工程样板该分项工程施工前14天样板展示区基层处理、冷底子油涂刷、卷材粘贴、搭接长度、涂膜防水(若有)、穿墙套管细部处理、成品保护2模板工程样板该分项工程施工前14天样板展示区支撑、拼缝、标高、轴线控制3钢筋工程样板该分项工程施工前14天样板展示区加工、绑扎、连接、锚固、梁柱节点、保护层、马凳、防踩踏措施、预埋管敷设4楼梯混凝土工程样板该分项工程施工前14

20、天样板展示区/实体内踏步吊模、楼梯段支撑、施工缝,混凝土结构密实度、平整度5综合砌筑工程样板(含构造柱等二次结构)该分项工程施工前14天样板展示区/实体内拆模后第一时间在标准层实施。与二次结构样板二合为一;砌筑、开洞、构造柱、腰梁、留槎、与主体结构拉结、过梁设置、水电预埋、网格布或钢丝网铺贴的固定、搭接、外墙二次结构基层处理6抹灰样板该分项工程施工前14天实体内基层处理、打点冲筋、抗裂措施、底层灰、面层灰7卫生间防水样板该分项工程施工前14天实体内地漏安装、基层处理、涂膜防水、穿墙(楼板)套管细部处理、成品保护8外墙保温施工样板该分项工程施工前14天实体内每类型做一组,基层处理、保温粘贴、胀栓

21、固定、网格布及抗裂砂浆9外墙干挂石材该分项工程施工前14天实体内基层处理、粘接工艺、排版、嵌缝10外墙涂料工程该分项工程施工前14天实体内腻子施工、封底漆、分层涂刷、颜色验收11门窗工程该分项工程施工前14天实体内洞口尺寸偏差处理、副框安装(若有)、工艺、保温发泡胶打胶、砂浆收口、主框安装、密封胶打胶、窗扇隔断形式、开启方式、窗扇安装12屋面工程该分项工程施工前14天样板展示区/实体内基层处理、保温施工、找坡层、防水施工,基层处理、冷底子油涂刷、卷材粘贴、搭接长度、涂膜防水(若有)、穿楼板套管细部处理、成品保护、面层坡度、细部节点、保护层、装饰层、避雷13阳台楼梯栏杆该分项工程施工前14天实体

22、内焊接工艺、栏杆间距、栏杆高度、与结构连接、防腐防锈14公共部位精装样板该分项工程施工前14天实体内踢脚线安装、吊顶封板和钉子防锈处理、烟道安装,含五金件、打胶、地砖铺贴、每种类型做一组15 预埋管线样板(含开关盒及配电箱等)该分项工程施工前14天样板展示区/实体内管线布置、弯曲,线盒布置16电缆桥架样板该分项工程施工前14天实体内布置、接头、弯通、附件及吊杆17管线安装样板(含消防喷淋)该分项工程施工前14天实体内布置、接头及弯头、附件及固定件注:各项目部依据项目特点及本建筑工程工序样板制作清单内容编制本项目样板清单。附录4建筑工程材料及半成品样板清单编号材料及半成品名称专业(分部)展示时间

23、备注1箍筋结构工程钢筋工程样板完成前2钢筋焊接件结构工程钢筋工程样板完成前复检报告3钢筋机械连接件结构工程钢筋工程样板完成前复检报告4防水卷材防水工程地下室防水工程样板前合格证、复检报告(样板须封样)6外墙保温材料节能工程外墙保温施工样板前合格证、复检报告(样品须封样)7地面装饰材料装修工程公共部位精装样板施工前合格证(样品须封样)8墙面装饰材料装修工程公共部位精装样板施工前合格证(样品须封样)9天棚装饰材料装修工程公共部位精装样板施工前合格证(样品须封样)10干挂石材装修工程外墙干挂石材施工样板前合格证(样品须封样)11幕墙型材装修工程外墙干挂石材施工样板前合格证(样品须封样)12门窗型材装

24、修工程门窗工程样板施工前合格证(样品须封样)13玻璃装修工程门窗工程样板施工前合格证(样品须封样)14成型窗装修工程门窗工程样板施工前合格证、四性检测报告(样品须封样)15成型门及五金配件装修工程门窗工程样板施工前合格证(样品须封样)16卫生洁具样板装修工程材料选定时合格证(样品须封样)17电气线材装修工程材料选定时合格证(样品须封样)18电气配件装修工程材料选定时合格证(样品须封样)19洁具装修工程材料选定时合格证(样品须封样)20灯具装修工程材料选定时合格证(样品须封样)21开关面板装修工程材料选定时合格证(样品须封样)22雨水管及雨水斗设备安装材料选定时合格证(样品须封样)23配电箱设备

25、安装材料选定时合格证(样品须封样)24弱电箱设备安装材料选定时合格证(样品须封样)25各型号水管、配件、阀门等设备安装材料选定时,电缆桥架样板施工前合格证(样品须封样)26各型号电管、桥架设备安装材料选定时,电缆桥架样板施工前合格证(样品须封样)27消火栓箱设备安装材料选定时合格证(样品须封样)各项目部依据项目特点及本建筑工程材料及半成品样板清单内容编制本项目材料及半成品样板清单。附录5:样板引路考核评分标准项目名称:项目经理:自评人员: 考核人员: 时间: 年 月 日序 号评 分 标 准检查方法应得分实得分一、技术管理(30分)1未制定样板引路工作策划书或实施细则、未制定样板作业指导书扣15

26、分;样板作业指导书内容与样板清单相对应,每缺一项扣2分;作业指导书未明确样板规格、实施地点、实施单位、技术要求等,每缺一项扣1分;未编制材料样板策划书扣5分;样板材料样板策划书内容不全、品种不齐的,每缺一项扣1分.查相关文件资料152样板引路工作策划中应编制样板工序清单、样板材料清单,样板技术标准,工作流程,实施要点,管理要求和处罚标准等,每缺一项扣1分;项目经理未签发批准的扣2分。查相关文件资料53未组织部门评审工序样板指导书的扣3分,项目总工未审核签字的扣2分。查样板作业指导书和料样板策划书54未进行样板技术交底扣3分;交底记录签字不全,缺一个部门或一个单位各扣1分,交底没有技术要求和实施

27、要求等扣2分。查交底记录35专业分包单位未提交样板清单扣2分,未编制样板作业指导书扣2分,未实施样板(含材料样板)制作、验收和展示的各扣2分.查阅资料2二、材料样板管理(20分)6没有设置材料样板展示区扣10分,材料样板每缺一项扣2分(累计扣10分),实体检查107进场的材料与样板不符,发现一项扣1分,责任单位停工整改;材料发生变更未制作更换样板的扣1分;现场加工的半成品和构件与样板不符、质量超差的,发现一项扣1分;(各项累计达3项,扣5分)查阅资料与现场实体58未组织样板材料验收扣5分;材料样板相关资料不全、标识不清的扣3分。检查资料与现场实体5三、样板实施及验收管理(50分)9现场没有执行

28、样板引路工作,没有在现场制作工序样板扣50分10未组织样板验收扣3分,验收资料有缺项的扣2分;现场样板制作不符合规范要求的扣5分;样板展示与策划书、作业指导书不符的扣2分。查检查记录与现场实体1011实体质量与样板质量不符,每发现一处扣2分,累计最高扣10分.实体检查1612样板工序施工无检查记录扣2分,实测实量数据在实体上没有标识的扣2分.查检查记录与现场实体413样板资料不真实、管理不严谨、责任不清晰、职责不落实,发现一项扣1分。查检查记录与现4序 号评 分 标 准检查方法应得分实得分14未填写自检记录扣2分,工序报验未见质检站签字确认扣2分.查自检记录及验评资料415工序样板不能提供监理

29、(业主)签署的工序验评资料的扣2分(可提供相关监理业主参加工序样板验收会议的会议纪要和图片)。查验评资料216工序样板、材料样板未隔离展示的扣2分,未设置标识牌的扣2分.查样板展示区417工序未完、实体样板被覆盖,样板拆除未经项目总工签字扣2分。查样板展示区与现场实体218未保存相关图片的,未留档案备案的,扣2分。查阅资料219经营部已审批工序的实际工程量资料未见检验批验收资料的,扣2分。查阅资料2合计100评分说明:1.每个单项扣至零分为止.考核如遇缺项,则该项不评分,其总分=(考核项目得分之和相应的应得分之和)100。2。此表为各级质量管理部门对项目(经理)部样板引路工作实施情况进行考核使用.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
