收藏 分销(赏)

建筑工程质量控制要点1.doc

上传人:快乐****生活 文档编号:4037741 上传时间:2024-07-26 格式:DOC 页数:13 大小:129.54KB
下载 相关 举报
建筑工程质量控制要点1.doc_第1页
第1页 / 共13页
建筑工程质量控制要点1.doc_第2页
第2页 / 共13页
建筑工程质量控制要点1.doc_第3页
第3页 / 共13页
建筑工程质量控制要点1.doc_第4页
第4页 / 共13页
建筑工程质量控制要点1.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

1、土建工程施工质量控制要点为了提高本项目工程细部质量,解决影响住宅观感或使用功能的细部质量通病,我们把在乾豪东城天下等工程施工过程中出现的质量通病作一汇总,找出质量控制点,以利于我们在新项目的施工管理过程中加以杜绝,确保工程质量满足设计规范和业主要求;各分部分项控制要点如下:一、基础工程1、地下室防水;采用卷材防水部分基层必须牢固、无松动、起砂等缺陷。表面应平整洁净、均匀一致;地下降水部分必须满足要求,保证基层干燥,含水率小于9;防水卷材质量必须达到要求;施工工序符合要求;2、后浇带处理;后浇带部分应作为重点,第一,后浇带的甩槎设置宜该采用钢丝网焊牢固,且勿采用木方档槎;因为后浇带处底板钢筋较密

2、,一般为双层,不便于混凝土浇注后的清理,若采用木方档槎,拆木方较早会扰动钢筋,影响钢筋与混凝土间的握裹力,较晚拆木方,夹杂在混凝土中的木渣等杂物很难清净,影响混凝土结合面的结合.第二,后浇带必须进行及时清理,且要做好保护;后浇带的清理应在混凝土浇筑后4小时内完成,将浮浆和散落的零散混凝土清除,否则浮浆和散落的零散混凝土硬化后很难清理,清理不甚,容易损伤底板防水层。另外对后浇带的保护也十分必要,要及时覆盖,避免后续施工的混凝土等杂物落入后浇带内.第三,后浇带的止水带无论是钢板的、还是塑料的或者是橡胶的,必须严格按照设计要求留置,否则留置不妥容易产生渗漏。3、管道穿墙部位防水;穿墙套管必须洁净,无

3、油污、锈迹,砼浇筑时套管四周砼必须保证密实;穿墙管于套管之间按设计要求进行填嵌处理保证不渗不漏;4、电梯井防水:电梯井与集水井必须有效连通,电梯井内必须设置防水层,且安装电梯时不得破坏,一旦破坏,需采取措施进行防水补强,保证电梯井内部不渗不漏;二、主体工程31模板工程质量控制标准311 依据施工方案、设计要求和混凝土结构工程施工质量验收规范(GB50204),按照本标准控制模板工程质量。312设计模板,应依据工程结构形式、施工方法、承受荷载、地基土类别和选用材料等条件。模板、支架及节点构造应合理,并有足够的承载力、强度、刚度及稳定性,且便于组装和支拆,特别是坡屋面支撑系统的垂直支撑和水平拉结部

4、分;楼、屋面的模板平整度必须严格检查,防止楼板砼成型后不平或吊脚。313模板制作,应保证规格尺寸准确,棱、角平直光洁,面层平整,拼缝严密。采用清水饰面混凝土的模板,其板面拼缝痕迹和棱角应不损坏或不影响清水饰面效果。314模板安装,应依据施工方案确保模板的位置线、轴线、标高、垂直度、结构构件尺寸、门窗、孔洞位置等符合设计要求。跨度等于或大于4m的梁板模板应按设计要求起拱,当设计无要求时,起拱高度宜为跨度的11000至31000.起拱线要顺直,不得有折线。315高层结构工程,应采取分层分段支模方法,模板的竖向支架、支柱底部支撑在土层地基时,基土必须坚实,并铺设垫板;雨期施工应有排水和防基土沉陷措施

5、,冬期施工有防基土冻涨或融陷措施.底部支承在下层楼板顶面时,应铺设垫板;316模板安装应拼缝严密平整,不漏浆、不错台、不跑摸,不涨模、不变形。封堵缝隙的胶条或塑料泡沫条等物,不得突出模板表面,严防浇入混凝土内.预埋件、螺栓、插铁、水、电管线、箱盒,应埋设位置尺寸准确,固定牢靠.317结构工程后浇带或施工缝模板安装的位置、留置形式应符合规范和设计要求,并应安装牢固,确保留茬截面齐整和钢筋位置准确。梁柱节点、主次梁节点、板墙与顶板交角和楼梯、阳台、檐口、腰线、滴水槽等模板,应确保尺寸准确,棱角顺直、拼缝平整。318模板外侧刷防锈漆,内侧涂刷隔离剂(脱模剂),隔离剂不得影响结构和装修质量。采用柴油、

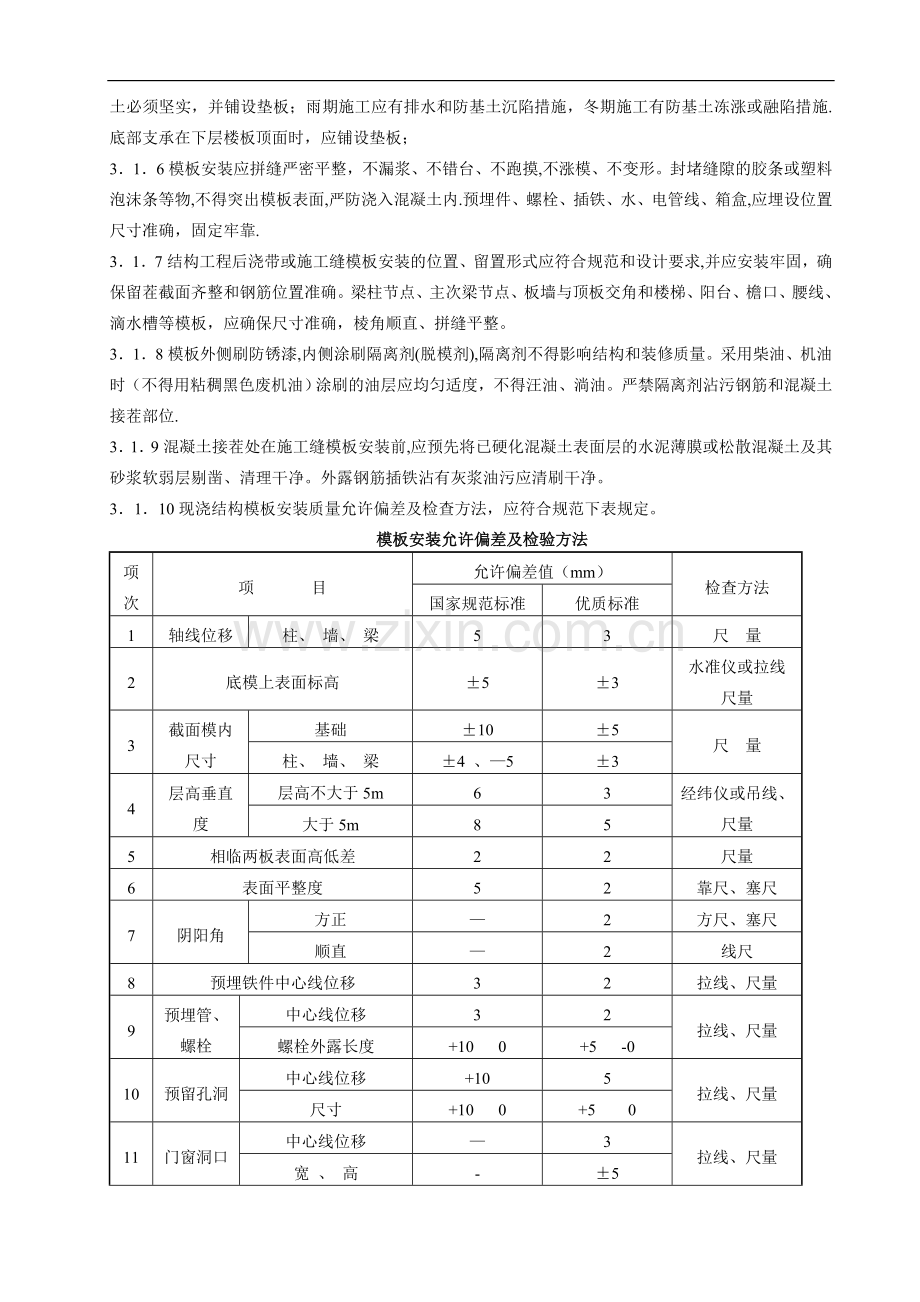

6、机油时(不得用粘稠黑色废机油)涂刷的油层应均匀适度,不得汪油、淌油。严禁隔离剂沾污钢筋和混凝土接茬部位.319混凝土接茬处在施工缝模板安装前,应预先将已硬化混凝土表面层的水泥薄膜或松散混凝土及其砂浆软弱层剔凿、清理干净。外露钢筋插铁沾有灰浆油污应清刷干净。3110现浇结构模板安装质量允许偏差及检查方法,应符合规范下表规定。 模板安装允许偏差及检验方法项次项 目允许偏差值(mm)检查方法国家规范标准优质标准1轴线位移柱、 墙、 梁53尺 量2底模上表面标高53水准仪或拉线尺量3截面模内尺寸基础105尺 量柱、 墙、 梁4 、534层高垂直度层高不大于5m63经纬仪或吊线、尺量大于5m855相临两

7、板表面高低差22尺量6表面平整度52靠尺、塞尺7阴阳角方正2方尺、塞尺顺直2线尺8预埋铁件中心线位移32拉线、尺量9预埋管、螺栓中心线位移32拉线、尺量螺栓外露长度+10 0+5 -010预留孔洞中心线位移+105拉线、尺量尺寸+10 0+5 011门窗洞口中心线位移3拉线、尺量宽 、 高-5对角线612插 筋中心线位移55尺量外露长度+10 0+10 03111模板拆除时,结构混凝土强度应符合规范和设计要求:1、侧模板拆除时,混凝土强度应以能保证其表面及棱角不因拆模而受损坏,预埋件或外露钢筋插铁不因拆模碰挠而松动;2、底模及其支架拆除,当设计无要求时,混凝土强度应符合下表规定. 底模拆除时的

8、混凝土强度要求 构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值的百分率(%)板2502,8758100梁、拱、壳8758100悬臂构件1003112结构拆除底摸、支架应依据施工技术方案对其结构上部施工荷载及堆放料具进行严格控制或经验算在结构底部增设临时支撑。悬挑结构均应加临时支撑.3113模板的制作、安装和拆除,均应建立自检、互检和专业检查验收制度.拆除的模板,应及时维修保养,清理干净,涂刷油或隔离剂,并分类整齐堆放。32钢筋工程质量控制标准32 1依据项目施工方案、设计要求和混凝土结构设计规范(GB50010)、混凝土结构工程施工质量验收规范( GB50204)及有关专业规范、标

9、准,控制钢筋工程质量.322钢筋原材料入、出库应有管理制度。应按进场批的级别、品种、直径、外形分垛堆放、妥善保管,并挂标识牌注明垛号、产地、规格、品种、数量、复试报告单编号、质量状态等.323按照设计要求进行钢筋代换和钢筋加工,当设计无要求时,各类建筑工程均按设防要求采取以下措施:1、框架结构,纵向受力钢筋的强度应满足设计要求。当设计无具体要求时,对一、二级抗震等级,钢筋抗拉强度实测值与屈服强度实测值的比值不应小于1.25;钢筋屈服强度实测值与强度标准值的比值不应大于1。3.3箍筋弯钩的弯折角度均为135,弯钩平直部分的长度应不小于箍筋直径d的10倍。3当受力钢筋采用机械连接接头或焊接接头时,

10、接头不宜设在框架梁瑞、柱端的箍筋加密区.4、绑扎梁和柱的箍筋,应与受力钢筋垂直绑牢,每个箍筋弯钩的叠合处,应沿受力钢筋方向相互间隔错开设置,钢筋钢筋邦扎过程中梁柱相交节点处箍筋的绑扎为重点,为保证该节点达到设计要求,对该节点最有效的处理办法可采焊钢筋笼,按设计的尺寸和箍筋间距将箍筋焊成笼状,便于现场安装。5、因缺少设计规定的钢筋品种、规格而采用其它品种、级别、规格的钢筋替换时,应办理设计变更洽商手续.324钢筋的调直、平直、冷拉、切断、弯曲、焊接等半成品加工质量,应符合规范、规程、标准和设计要求,经检验合格的半成品,应按工程使用部位和规格、形状分类堆放。有标识牌,注明钢筋编号、规格、尺寸和使用

11、部位,并应符合以下规定:1、冷拔钢丝盘条,应采用调直机调直切断配料.热轧钢筋盘条宜采用冷拉调直,应严格按照钢筋的级别、品种控制冷拉率。定尺直条粗钢筋局部弯曲可采用锤敲平直或卡盘校直,防止敲击损伤钢筋或采用冷拉措施。2、钢筋切断配料,应以钢筋配料表提供的钢筋级别、直径、外形和下料长度为依据。钢筋表面应洁净、不得有颗粒状、片状锈蚀和飞边、翘皮、裂纹损伤及泥浆油污。用于对焊、电渣压力焊焊接接头的钢筋,应将钢筋端头的热轧弯头或劈裂头切除,用于锥螺纹连接接头的钢筋应采用钢锯或无齿锯锯断,保证钢筋端头平直,直径无椭园,钢筋顶端切口无有碍焊接和锥螺纹套丝质量的斜口、马蹄口或扁头。3、钢筋弯曲加工的弯折角度大

12、于或小于90时,其弯弧内直径(弯心柱直径)和钢筋的形状、尺寸,均应符合规范及设计要求.箍筋弯钩两端平直部分长度相等,弯钩平整不扭翘。箍筋的内净尺寸,应确保主筋绑扎就位和保护层厚度。设计要求受力主筋、构造筋有弯折或末端有弯钩者,其弯折点位置、角度和弯钩尺寸、平整度等应符合要求.325、钢筋安装绑扎质量,应保证钢筋级别、规格、直径、形状、尺寸、位置、排距、间距、根数、锚固长度、节点构造、绑扎搭接接头和保护层厚度等符合规范及设计要求,并应做到措施可靠绑扎牢固,钢筋的锚固长度必须满足设计要求,尤其是悬挑梁部位的钢筋锚固长度。336钢筋机械连接接头、焊接接头质量,同一构件内的接头相互错开和接头在连接区段

13、长度为35d,且不小于500mm范围内,有接头钢筋截面积与受力钢筋总截面的比值,应符合规范规定。其中: l、焊接连接接头(电弧焊、闪光对焊、电渣压力焊),接头质量应符合钢筋焊接及验收规程(JGJ18)的规定。焊工必须经过培训,考试合格,持有焊接资格证书。 采用闪光对焊时,钢筋对接的端头应除锈和油污,不得有弯曲。接头焊缝金属熔透无过烧、无缩孔、裂纹,钢筋对接轴线不偏移,表面无烧伤.用于屋面梁、屋架纵向受拉钢筋应除去接头的飞边、毛刺. 采用电渣压力焊连接竖向钢筋接头时,钢筋焊口至焊接夹具的钳口范围应除锈、钢筋端面宜平整。焊包应均匀,凸出钢筋表面的高度应等于或大于4mm。接头无轴线偏移、弯折、咬边、

14、气孔、烧伤等质量缺陷。 2、机械连接接头(不等强或等强锥螺纹、等强直螺纹、套筒挤压),接头质量应符合钢筋机械连接通用技术规程(JGJ107)的规定. 采用不等强锥螺纹钢筋接头,加工制作和安装质量应符合国家行业标准钢筋锥螺纹接头技术规程(JGJ109)。连接套和钢筋锥螺纹套丝加工安装质量必须符合标准。 采用套筒挤压钢筋接头时必须依据钢套筒技术条件选择钢套筒的机械性能、规格尺寸、硬度,严格控制挤压工艺操作质量。钢筋机械连接操作人员应经过技术培训考试合格,具有岗位资格证书.3钢筋焊接网片的点焊加工制作质量、构造、搭接接头、锚固和技术性能等,应符合钢筋焊接网混凝土结构技术规程(JGJ/T114)和设计

15、要求。327钢筋的混凝土保护层厚度和保证措施必须符合现行规范、标准和设计要求:1、控制保护层厚度的各种垫块、卡具、支架应规格尺寸准确,并具有相应的抗压、耐碰撞的强度,摆放或吊挂的位置、间距应与钢筋直径大小相匹配。可采用专项制做的水泥砂浆、塑料垫块、卡子或定型支架、卡具、铁马凳等.并确保浇注、振捣混凝土时不移位、不脱落、凡有透过混凝土面层的钢筋支撑端头或铁马凳支承点,其端头应预先涂防锈漆或加塑料套垫。不得使用灰浆皮、钢筋头、石子、碎砖、木片等杂物充当垫块. 2、柱、墙板等竖向结构钢筋骨架控制侧向保护层,宜采用水泥砂浆挤压吊挂势块(带铅丝或穿丝孔)、塑料卡子或定型卡具. 梁、板结构主筋下保护层宜采

16、用水泥砂浆或塑料垫块,侧向保护层可采用塑料卡子或吊挂垫块. 悬挑结构和板类双层钢筋骨架,应增设铁马凳支架或吊挂架措施.328钢筋工程有设计图纸变更项目时,必须先办理设计变更手续,并坚持自检、互检和专业检验制。做到隐蔽工程验收手续齐备。329钢筋工程安装质量允许偏差及检查方法应符合规范下表规定。 钢筋工程安装允许偏差及检查方法项次项 目允许偏差值(mm)检查方法国家规范标准优质标准1绑扎骨架宽 、高55尺 量长10102受力主筋间距1010尺 量排距55弯起点位置20153箍筋、横向筋焊接网片间距2010尺量连续5个间距网格尺寸20104保护层厚度基础105尺 量柱、梁53板、墙、壳335钢筋电

17、弧焊连接焊缝宽度0。7d-+0。1 d、-0量规或尺量宽度0。3d+0.2 d、0长 度+5、-06电渣压力焊焊包突出钢筋表面44尺 量7不等强锥螺纹接头外露丝扣锥筒外露整扣1个1个目 测锥筒外露半扣3个8梁板受力钢筋搭接锚固长度入支座、节点搭接-+10 -5尺量入支座、节点锚固59两端镦头的预应力钢丝束长度同一束钢丝长度55尺量同一组钢丝长度2210无粘结筋位置垂直偏差板内55尺量梁内10511预应力筋承压板中心线位移3尺量垂直度033混凝土工程质量控制标准331依据项目施工方案、设计要求和规范、规程、标准,结合本标准控制混凝土结构工程质量.332混凝土的强度等级,功能性(抗渗、抗冻、抗折、

18、轻质、高强、大体积混凝土等),耐久性(氯离子、碱含量),施工性(稠度、泵送、早强、缓凝、免振等),均应符合设计要求和规范标准规定,并应满足施工操作需要。333商品混凝土生产供应单位,应具有企业资质等级证书,并应符合其资质等级营业范围.混凝土质量应符合现行规范、规程和混凝土质量控制标准(GB50164)。混凝土拌合物的原材料(水泥、砂、石、水)、外加剂、掺合料的质量,必须符合规范、规程、标准,并按有关规定具有产品出厂合格证明和进场复验报告。334混凝土在施工现场自行搅拌生产,应具备以下条件:1、搅拌工艺设备系统应安装在防风、雨的搅拌房内。上料系统程序合理、运行可靠,计量系统先进准确,并经计量检定

19、合格。采用地磅或吊磅人力小车计量者,必须有严格的质量控制责任制,并有预防计量失控的严格保证措施。2、水泥、外加剂、掺合料应入库房(棚、罐)妥善保管。按进场批量、生产厂、品种、生产日期等分类堆、储放,并挂牌标识,说明复验单编号和质量状态。库房应有防潮、防雨雪措施。3、砂、石应堆放在硬底场地,分品种、规格以墙相隔堆放,严防混料或混入杂物。并挂牌标识注明产地、规格和质量状态。4、配有与搅拌混凝土相适应的试验检测设备、标准养护室(箱或池)和具有试验工作资格的试验员。5、混凝土配合比,必须由具备相应试验资质等级的试验室提供.搅拌启用配合比,应组织开盘鉴定.经试拌将设计的配合比调整为施工配合比后经签认进行

20、生产搅拌.混凝土搅拌操作台,必须设混凝土搅拌配合比标牌,并在标牌栏目注明:工程名称、浇筑部位、浇筑日期、浇筑总量(m3)、强度等级、坍落度,配合比编号、水泥、外加剂、掺合料的品种。设计配合比比例、水泥、砂石、水、外加剂、掺合料每立方米用量,每盘用量;施工配合比水泥、砂、石、水、外加剂、掺合料每盘实际用量,小车运料每车重量,砂石含水率,含泥量等,自动加水应注明计量装置每秒流量。还应注明工程项目技术负责人、施工配合比调整负责人、搅拌操作负责人等。335采用商品混凝土的结构工程,项目部应配备与结构工程的规模技术特点相适应的标准养护室(标养箱)和经过专业培训考核具有试验工作资格的试验员。有健全的试验管

21、理制度,试验工作规范化。336混凝土运至浇筑地点及稠度(坍落度、扩展度)应符合施工和设计要求,不分层、不离析。并应夏季有防晒、防雨,冬季有保温、防风雪措施。337浇注混凝土前,应完成隐蔽工程验收.检查模板拼缝严密、平整度,清除模内杂物或冰雪。检查预埋件、箱盒、孔洞位置、保护层厚度及其定位措施的可靠性。严防浇注振捣踩压钢筋骨架,板类钢筋骨架应设铁马凳支架,铺搭跳板。338在混凝土已硬化层上浇注的施工缝处理除按3310条规定执行外,浇注竖向结构,应按施工技术方案措施在施工缝接茬处宜先铺适当厚度与混凝土内成分相同的水泥砂浆(搅拌无石子)或1:2水泥砂浆,且与混凝土溶合,拆模后施工缝处不得有砂浆层显露

22、。339混凝土灌注入模,不得集中倾倒冲击模板或钢筋骨架。应按浇筑程序分层均匀布料。柱、墙板灌注高度大于2m时,应采用串简、溜管下料,出料管口至浇筑层的倾落自由高度不应大于35m.采用插入式振捣,混凝土分层灌注厚度可在40cm左右。3310振捣混凝土,应确保密实、预留孔洞、箱盒、预埋件、钢筋位置和保护层厚度准确,面层平整。严防漏振、欠振或过振.振捣预应力结构,应防止振捣棒碰撞预应力筋、预埋螺旋波纹管道、灌浆孔、排气孔装置、锚固端等,确保承压板位置及底部混凝土密实。3311混凝土浇筑后,应在12小时以内及时采取覆盖保湿养护措施,严防脱水、裂缝。采用养护剂,应保水性好、喷刷均匀、不污染面层;采用塑料

23、薄膜养护,应覆盖封闭严密,防风吹敞露,保持膜内潮湿;采用浇水养护,应设专人喷水,确保混凝土保持湿润;大体积混凝土养护,应有控温,测温措施。冬期应有保温防冻措施。混凝土的养护时间及其上部安装模板的强度等应符合现行规范。3312留置施工缝的位置应在施工技术方案预先确定,并应留置在结构受剪力较小部位。后浇带应按设计要求留置.混凝土截面均应密实整齐。3313混凝土的强度等级、抗渗等级和碱含量、氯离子含量均应符合设计要求和规范、标准规定。3314框架结构的围护结构和填充墙砌体质量及其与主体结构拉结或连接质量,均应符合设计要求和相关规范、标准规定。3315地下结构的外防水施工质量和回填土质量(含灰土),应

24、符合地下防水工程质量验收规范和有关规范、规程、标准规定。3316预制装配混凝土结构安装前,应对其型号、规格、尺寸、质量等检查验收,按设计要求在构件和相应的支承结构上标志中心线、标高等控制尺寸,检查其预埋件,连接筋等.构件安装就位,应保证轴线、标高、位置准确,接头、拼缝符合设计要求。用于接头和拼缝的混凝土或砂浆的配合比、浇筑、养护及强度等级,应符合设计要求和规范规定。3317混凝土工程质量允许偏差及检查方法应符合规范下表规定.混凝土工程偏差及检查方法 项次项 目允许偏差值(mm)检查方法国家规范标准优质标准1轴线位置基 础1510尺 量独立基础1010墙、 柱、 梁852垂直度层高5m85经纬仪

25、吊线尺量层高5m108全高(H)H/1000、且30H/1000、且303标 高层 高105水准仪尺量全 高30304截面尺寸基础宽、高+8 -55尺 量柱、墙、梁宽、高+8 535表面平整度832m靠尺、塞尺6角、线顺直度3拉线、尺量7保护层厚度基础5尺 量柱 墙 梁 板+5 -38楼梯踏步板宽度、高度-3尺 量9电梯 井筒长宽对定位中心线+25、 0+20 0经纬仪尺 量筒全高(H)垂直度H/1000、且30H/1000、且3010阳台、雨罩位移5吊线、尺量11预留孔、洞中心线位置1510尺 量12预埋螺栓中心线位置103尺 量螺栓外露长度5+5 013张拉端预应力筋内缩量限值支承式锚具螺

26、帽缝隙11观察钢板尺量支承式锚具加每块垫板缝隙11锥塞式锚具53夹片式锚具有顶压53夹片式锚具无顶压68614锚固端保护层厚度凸出式锚固端锚具5050观察钢板尺量外露预应力筋2020易腐蚀环境外露预应力筋50503318砼结构工程,应保持拆除模板后的原貌.3319整体结构混凝土密实整洁,面层平整,棱角整齐平直,梁柱节点、墙板交角、线、面顺直清晰,起拱线、面平顺。无蜂窝、麻面、掉皮、孔洞;无漏浆、跑摸.涨模、错台、烂根、裂缝.施工缝结合严密平整、无夹杂物,无冷缝、无砂浆隔层。3320结构面层无气泡或轻微气泡分散,且气泡的深度小于2mm,最大直径在10mm以内,气泡面积在每平方米墙面不大于20cm

27、2。3321保护层准确,无露筋、无透锈,预留孔洞和后浇带、施工缝洞口边缘齐整。预埋件底部密实、表面平整,预埋螺栓外露丝扣合格且有保护措施.3322外檐阴阳大角垂直整齐,折线、腰线顺直,各层窗口、阳台的边角线横平竖直。滴水槽(檐)顺直整齐、做法合理。地下室无渗漏,回填土无沉陷,填充墙砌筑或安装合格。三、砌体工程一、加气混凝土砌块墙体施工质量控制砌块进场后,要分类堆放并明示标志.砌块堆放,尽量堆在室内.如条件所限只能在露天堆放时,要堆放在地势较高的地方,四周做好排水处理,并要采取遮盖措施,避免雨水淋湿。堆放高度不宜超过1.5m,堆放时,宜保持适当的通风间距,使堆置在中间部位的砌块也能较快干燥,以降

28、低砌块的上墙含水率,保证其砌筑时含水率小于15。二、砌筑过程控制要点(一)砌块排列图绘制施工前做加气混凝土砌块的排列图设计,根据排砖图画出拉结筋植筋位置,砌块上下搭接错缝,要求搭接长度不小于块体长度的1/3,并且不小于150mm。拉结筋用6.5mm钢筋制成,多用在砖墙的L转角和T字转角处,每隔500mm放一层,每层至少放两根,长度按规范钢筋植入深度为8cm,植筋胶有一个固化过程,植筋后夏季12小时内(冬季24小时内)不得扰动钢筋,并全数检查是否牢固。(二)严格控制砌块上墙含水率加气混凝土砌块的孔隙率大、吸水率高,抹灰前不进行浇水湿润或浇水不够,砌块将大量吸收抹灰砂浆中的水分,使砂浆水泥水化不能

29、正常进行,抹灰砂浆强度降低.因此,砌块砌筑前24h浇水湿润,直到表面充分湿润为止,砌筑面要达到饱和面干状态.但含水率过高,则加气混凝土砌块填充墙因砌块失水体积收缩而出现水平及垂直裂缝,因此应控制砌块的含水率不大于l5.雨天施工时堆放在室外的砌块应有遮盖设施,不得使用被雨水淋湿的砌块.当雨量为小雨以上时,应停止砌筑并对已砌筑的外墙体进行遮盖,防止雨水浸入。砌块应提前7d进入施工现场并置放于室内,使砌块含水率与室外大气达到大致平衡。被雨水淋湿的外墙体,应待其含水率与室外大气大致平衡后方可进行墙面抹灰。(三)控制砂浆饱满度砌块砌体水平灰缝、垂直灰缝饱满度不应低于80,灰缝横缝厚度控制在10mm宽,灰

30、缝竖缝厚度控制在20mm宽;每砌完一皮砌块后应对所有灰缝原浆勾压密实,并勾出凹缝。在砌筑过程中,应采用“挤法”或“灌浆法使竖缝灰浆饱满,一边砌筑,一边进行补缝、勾缝处理。重点做好框架与砌块之间的接缝的勾缝处理.在砌筑完上层砌块后,应隔层砌块对灰缝进行二次勾缝。砌块砌筑完成后,墙体应静置一段时间,待结构变形稳定后才能用砂灰砖斜砌将框架梁与砌块顶紧顶实,或用掺膨胀剂的细石混凝土将框架梁底与砌块之间的缝隙灌实.(四)砌体顶部处理由于砌体将有一定收缩变形,所以砌筑到顶部时应预留一定的空隙,待砌体砌筑完毕至少7天后才能进行顶部斜砌(角度6075)顶紧,并用砂浆填实。三、墙体结构构造控制要点1砌体的转角和

31、纵横墙交接处应同时砌筑,因特殊原因不能同时砌筑及其他需要留置的临时间断处,施工缝应留成斜搓。留斜搓必须沿高度每500mm设置26拉结筋,钢筋伸入墙内,一般每边不小于700mm2砌块墙体与钢筋混凝土梁(墙)间应预留l0l5mm的间隙,待墙体砌筑完成7d后用斜砌砖砌筑并灰缝饱满.3砌块墙体应分次砌筑,每次砌筑高度不应超过1。5m,待前次砌筑的砂浆终凝后,再连续进行砌筑,日砌筑高度不宜大于2.4m。4在进行管线敷设和箱、盒安装时,应根据尺寸要求,确定好位置,并弹出位置线,用切割机割开槽,不能随意剔凿砌块,损坏砌块墙体。箱、盒安装和线管敷设好并固定牢靠后,将该部位的砌块浇水润湿,用掺107胶的泥砂浆抹

32、实补平,在大面抹灰之前,钉铺密目钢网片,面积较大的暗装箱背面,应钉铺双层密目钢丝网片,以有效防止抹灰空鼓、裂缝产生.四、抹灰工程一、内墙抹灰质量细部控制的要点。内墙抹灰:内墙抹灰前一定要对操作工人进行详细的交底,特别是对细部质量点的控制(1、墙柱门口的阴阳角方正和顺直。2、房间方正:房间找方宽度一致.3、窗口位置挂通线校正窗口两边抹灰垂直与窗上口水平.4、门口位置门口施工时检查抹灰吃口宽度,门口抹灰检查门框安装位置、垂直度。5、抹灰面层压面光滑。6、梁底水平控制.);坚持做样板间;质量不合格队伍坚决不用;施工过程中管理人员要经常对应注意的各个质量点进行检查,发现问题马上解决;二、室内抹灰及外墙

33、抹灰的工程质量检查与验收A、一般抹灰工程1、抹灰层与基层之间及各层抹灰层之间必须粘结牢固,抹会层应无脱层空鼓,面层应无爆灰和裂缝.检查办法:观察;用小锤轻击检查。2、一般抹灰工程的表面质量应符合下列规定:2。1、普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。2.2、高级抹灰表面应光滑、洁净、颜色均匀,无抹纹,分格缝和灰线应清晰美观。检查办法:观察;手模检查。3、护角、孔洞、槽、灰盒周围的抹灰表面应整齐、光滑;管道后面的抹灰应平整.检查办法:观察。4、有排水要求的部位应作到滴水线(槽).滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。1、重点控制抹灰砂浆强度不

34、够;严把原材料质量关,设专人进行后台计量,砂浆搅拌后及时使用,放置时间不得超过4小时。5.内外墙抹灰各层之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝等缺陷表面光滑、洁净接槎平整,线角顺直清晰(毛路均匀一致).孔洞、槽、盒尺寸正确、方正、整齐、光滑、管道后面抹灰平整。分格条(缝)宽度、深度,均匀一致,横平竖直、通顺;清水线和滴水槽流水坡度正确,滴水线顺直,滴水槽深度、宽度均小于10mm,整齐一致。.2、为防止卫生间不按设计要求施工,用居室抹灰用的混合砂浆代替水泥砂浆,且阳角不作护角;外墙抹灰不粘挤塑板的墙面没有用1:2水泥砂浆压光,而是用1:3水泥砂浆搓平的现象发生;抹灰前必须做好技术交底,

35、加强施工人员责任心,过程中跟踪检查,确保抹灰符合设计要求。三、施工要求1、基层处理:墙体抹灰前,对墙面舌头灰、砂浆头、浮尘进行清理,对缺棱掉角处进行修补.若混凝土基层,在其表面用机械喷涂或用扫帚甩止一层1:1稀粥状水泥砂浆(内掺20水重的107胶使之表面凝固,用手掰不动为止,混凝土与砖墙连接处钉金刚丝网(宽度300mm,网孔10mm10mm),钉钢丝网前清除,浮灰和其它杂质,钢丝网应平整并绷紧。墙面清理及处理2、直、套方、找规矩:按墙面上已弹的基准线,分别在门窗口角、垛、墙面等处吊垂直,根据面基层的平整度情况套方抹灰饼:控制整体墙面抹灰层的厚度及平整度,总抹灰厚度控制在25mm以下.3、抹底层

36、砂浆:应分层分遍与所充筋抹平,并用大杠刮平找直,木抹子挫毛,第一层12mm厚,1:2.5水泥砂浆.4、浇水湿润墙体:视季节温度而定,水渗入深度2025mm为宜.基底水分多,抹灰层干燥越慢,砂浆收缩就慢,有助于砂浆与墙面粘接和强度提高,减少抹灰层空裂。5、抹面层砂浆:底层砂浆抹好后,第二天可抹面层砂浆,面层砂浆8mm厚1:3水泥砂浆;内掺占水泥用睦3。8的金王牌防水粉,0。9kg杜拉纤维/m3水泥砂浆,与分格条抹平,并用靠尺板或小杠高尔夫球所抹灰层与分格条刮平,要横竖刮平,用木抹子挫平.6、滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出墙面的凸线等上面应做流水坡度,下面应做滴水线(槽)

37、,流水度及滴水线(槽)距外表面,不小于40mm,滴水线应保证其超向正确。7、后埋穿过外墙防水层的管道。管道卡在抹灰前固定到位,禁止抹灰后安装。8、养护:水泥砂浆抹灰层,应在湿润的条件下养护。五、屋面工程1、冬季透寒、长毛;屋面保温层与老虎窗、威卢克斯窗结合的地方,屋面与檐沟结合处,处理的不好保温材料不到位,造成冬季透寒、长毛,屋面施工时必须专人进行检查,保证保温材料到位,避免冬季透寒、长毛。2、屋面漏水:屋面防水的附加层,伸出屋面的通风口周边处理;防水层施工完成后细石砼施工前施工人员不得破坏防水层。沥青瓦施工时细石砼厚度不够,铁钉将防水层钉透漏水;屋面上的灯光亮化、防雷设施施工时破坏了防水层后

38、及时处理或处理不当;六、外墙挤塑板保温工程为保证外墙挤塑板保温工程质量,必须对以下工序进行严格控制,界面剂涂刷到位,聚合物砂浆粘结面积达到45,挤塑板安装后表面平整,门窗口转角处的加强网细部处理,檐口处的收边平直,聚合物砂浆抹面层厚度;具体措施如下:1、挤塑板安装必须由专业人员施工,施工前做好技术交底;2、挤塑板进厂后检查厚度、尺寸是否符合要求,合格方可使用;3、管理人员要随时检查,发现问题马上责令返工处理到位;。根据保温系统对基层处理的平整度标准要求,外墙抹灰垂直、平整误差控制在4mm之内。4、抹灰层与基层粘结牢固,无剥落、空鼓、污垢、脱模剂、涂料以及存在其它质量缺陷。5、保温苯板(EPS板

39、)进到施工现场,施工前进行检查验收,检查是否符合国家标准,应尽量使用标准尺寸的保温苯板。6、粘接胶浆的涂抹面积与苯板面积之比大于45。7、每块苯板周边采用条式粘接,粘接宽度不小于50mm;每块苯板内采用点式粘接,粘接点均匀布置,直径50mm 100mm,中心距不大于300mm.操作应迅速(不超过4小时),在安装就位前,粘接胶浆不得有结皮.8、每排苯板沿竖向互相错茬1/2板长粘贴,接缝应紧密且平齐,板与板之间缝隙不得大于2mm,板与板之间不得残留有粘接剂。9、门窗洞口的苯板,应用整块苯板截出洞口,不得拼接.10、苯板施工完毕后,至少需静置24小时,才能进行下一道工序,以防止苯板移动.11、锚栓双

40、排、交错布置,三块板交叉处必须设置锚栓,且锚栓间距不大于600 mm。12、建筑物首层或易受撞击部位要加铺一层加强网。13、标准网搭接至少100mm,阴阳角处翻包200mm,加强网不搭接,只能对接.14、界面剂必须涂刷到位,不得有漏刷现象。15、不得在雨中铺设网格布,对已完工的部分进行保护。七、外墙涂料饰面1、涂料粉刷完成后,墙面颜色均匀一致;控制重点为:a) 不是同一批涂料,使用时必须分开,发现有色差时应编号注明,使用时安排在不同墙面上,或预先按编号混合均匀再用.涂料使用时必须充分搅拌均匀,不得任意加水稀释.b) 基层的湿度和碱度均应符合涂刷要求.局部孔洞提前修补好。c) 基层有油污、铁锈、

41、脱模剂时,必须预先用洗涤剂清洗干净.d) 基层满刮腻子后表面应平整,平滑程度应一致,基层刮腻子必须两遍成活。e) 喷涂施工时应均匀喷涂,不得漏喷、虚喷或出浆、挂流;刷涂、滚涂施工时,刷、滚方向、长短应一致.f) 接槎必须在分格缝或阴阳角处,应重复喷、刷涂料。2、为防止喷、刷涂料一定时间后,局部或大片掉粉、空鼓、起皮、脱落,控制重点为:a) 使用涂料必须为甲方指定合格产品.b) 基层的湿度和碱度均应符合涂刷要求。局部脚手眼等孔洞提前修补好。c) 基层必须清扫干净。基层如有酥松、起砂、粉化现象,应预先用钢丝刷清除干净,并用底腻子找平。d) 基层找平时,应用甲方指定立邦底腻子,不得用大白、纤维素等强

42、度低、耐水性差的腻子。e) 喷刷涂料不得过厚;如喷刷两道时,应在第一道充分干燥后再涂第二道。f) 喷刷涂料时,气温应高于涂料最低成膜温度,雨天或预计有雨的天气不得施工。g) 涂料应按出厂说明加水稀释,不得任意加水.3、喷刷涂料完成后,局部漏涂、透底、粉刷不到位;控制重点为:a) 喷刷涂料施工前,墙体缺棱掉角、脚手眼等孔洞必须提前修补好.b) 喷刷涂料施工前,阴角、与扣板相接处及管根狭窄部位,提前粉刷。八、防水工程1、卫生间防水; a) 找平层施工前,对结构层进行了彻底清理,确保找平层与结构层的牢固结合,避免找平层空鼓、裂缝;b) 找平层厚度一般大于30mm,按设计要求找坡,且采用1:2.5或1

43、:3的水泥砂浆配比,保证砂浆强度;c) 找平层施工压光二遍,保证找平层密实、牢固、洁净;d) 阴阳角处作为关键部位处理,做出较大的圆弧形或钝角,并保证转角光滑;e) 地漏、排水口安装确保牢固、收头圆滑,周边用密封膏嵌固;f) 在卫生间突出地面、墙面的管子根部、地漏、排水口、阴阳角等薄弱部位先做防水附加层;g) 在防水层做完后,保护层施工前必须进行闭水试验,成活后进行二次闭水试验检查防水层是否渗漏并进行维修;2、屋面防水; a) 屋面的防水施工与上述类似,只有附加层和泛水檐做法有所不同;b) 屋面找平层还须按设计找坡并留分格缝。c) 屋面防水在平面和立面转角处沿长向横铺附加层,上下各250mm宽,并保证粘贴牢固;泛水檐应严格按照施工图纸节点及标准图集节点施工,卷材封边和收头必须粘贴牢固、无翘边、空鼓漏粘现象并用密封膏嵌严;纵横分格缝最大间距不大于6m,采用密封材料嵌缝。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
