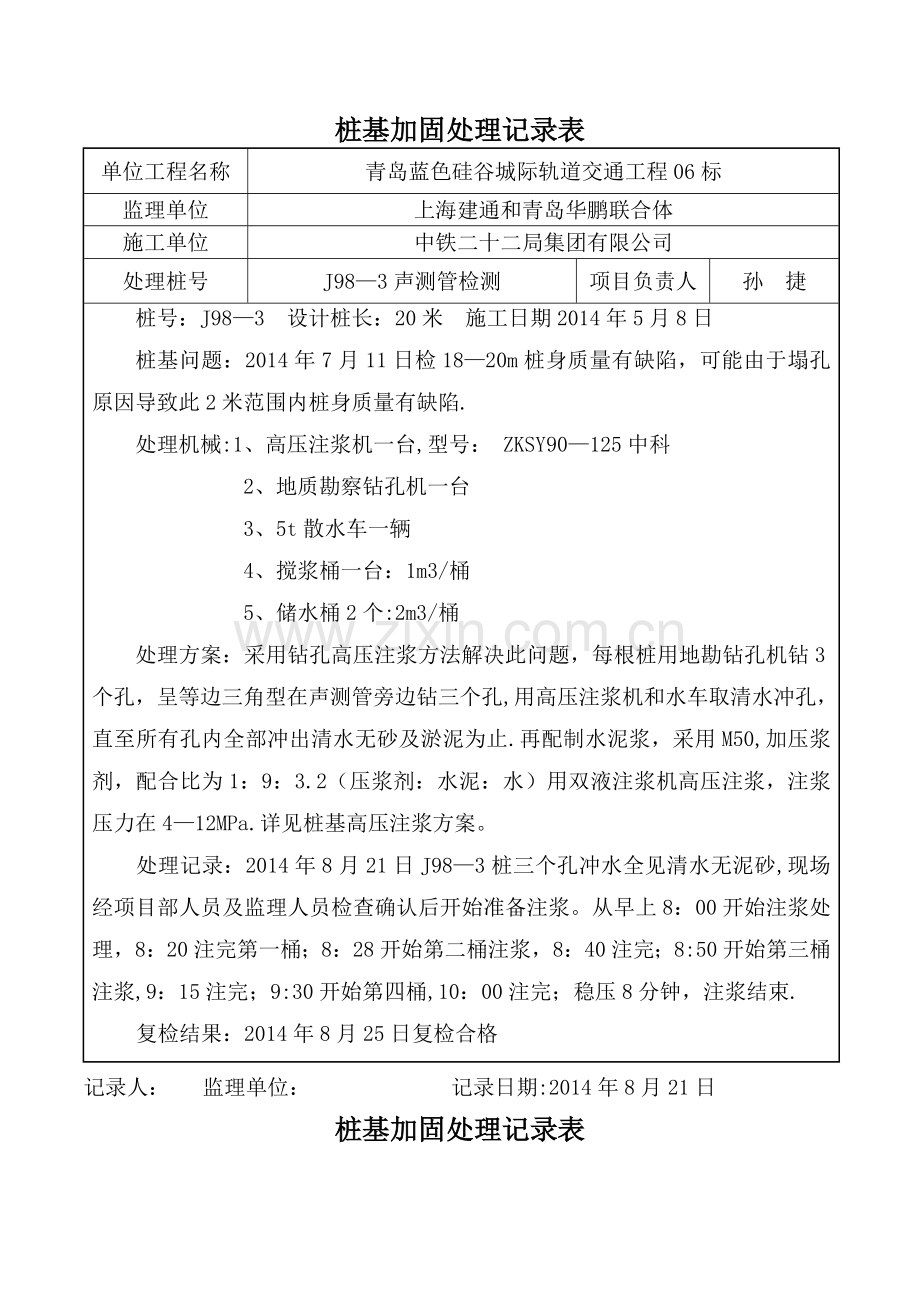

桩基加固处理记录表 单位工程名称 青岛蓝色硅谷城际轨道交通工程06标 监理单位 上海建通和青岛华鹏联合体 施工单位 中铁二十二局集团有限公司 处理桩号 J98—3声测管检测 项目负责人 孙 捷 桩号:J98—3 设计桩长:20米 施工日期2014年5月8日 桩基问题:2014年7月11日检18—20m桩身质量有缺陷,可能由于塌孔原因导致此2米范围内桩身质量有缺陷. 处理机械:1、高压注浆机一台,型号: ZKSY90—125中科 2、地质勘察钻孔机一台 3、5t散水车一辆 4、搅浆桶一台:1m3/桶 5、储水桶2个:2m3/桶 处理方案:采用钻孔高压注浆方法解决此问题,每根桩用地勘钻孔机钻3个孔,呈等边三角型在声测管旁边钻三个孔,用高压注浆机和水车取清水冲孔,直至所有孔内全部冲出清水无砂及淤泥为止.再配制水泥浆,采用M50,加压浆剂,配合比为1:9:3.2(压浆剂:水泥:水)用双液注浆机高压注浆,注浆压力在4—12MPa.详见桩基高压注浆方案。 处理记录:2014年8月21日J98—3桩三个孔冲水全见清水无泥砂,现场经项目部人员及监理人员检查确认后开始准备注浆。从早上8:00开始注浆处理,8:20注完第一桶;8:28开始第二桶注浆,8:40注完;8:50开始第三桶注浆,9:15注完;9:30开始第四桶,10:00注完;稳压8分钟,注浆结束. 复检结果:2014年8月25日复检合格 记录人: 监理单位: 记录日期:2014年8月21日 桩基加固处理记录表 单位工程名称 青岛蓝色硅谷城际轨道交通工程06标 监理单位 上海建通和青岛华鹏联合体 施工单位 中铁二十二局集团有限公司 处理桩号 J88-4声测管检测 项目负责人 孙 捷 桩号:J88—4 设计桩长:25米 施工日期2014年5月22日 桩基问题:2014年7月7日检6.9—7。7m桩身质量有缺陷,可能由于塌孔原因导致此0.8米范围内桩身质量(声测管2面)有缺陷。 处理机械:1、高压注浆机一台,型号: ZKSY90—125中科 2、地质勘察钻孔机一台 3、5t散水车一辆 4、搅浆桶一台:1m3/桶 5、储水桶2个:2m3/桶 处理方案:采用钻孔高压注浆方法解决此问题,每根桩用地勘钻孔机钻3个孔,呈等边三角型在声测管旁边钻三个孔,用高压注浆机和水车取清水冲孔,直至所有孔内全部冲出清水无砂及淤泥为止。再配制水泥浆,采用M50,加压浆剂,配合比为1:9:3。2(压浆剂:水泥:水)用双液注浆机高压注浆,注浆压力在4-12MPa.详见桩基高压注浆方案。 处理记录:2014年8月6日J88-4桩三个孔冲水全见清水无泥砂,现场经项目部人员及监理人员检查确认后开始准备注浆。从下午13:00开始注浆处理,13:10注完第一桶;13:20开始第二桶注浆,稳压5分钟,13:45注浆结束。 复检结果:8月18日复检合格 记录人: 监理单位: 记录日期:2014年8月6日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 环境建筑 > 加固修缮

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
