收藏 分销(赏)

混凝土地坪方案.doc

上传人:快乐****生活 文档编号:4035453 上传时间:2024-07-25 格式:DOC 页数:3 大小:19.54KB
下载 相关 举报
混凝土地坪方案.doc_第1页
第1页 / 共3页
混凝土地坪方案.doc_第2页
第2页 / 共3页
混凝土地坪方案.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

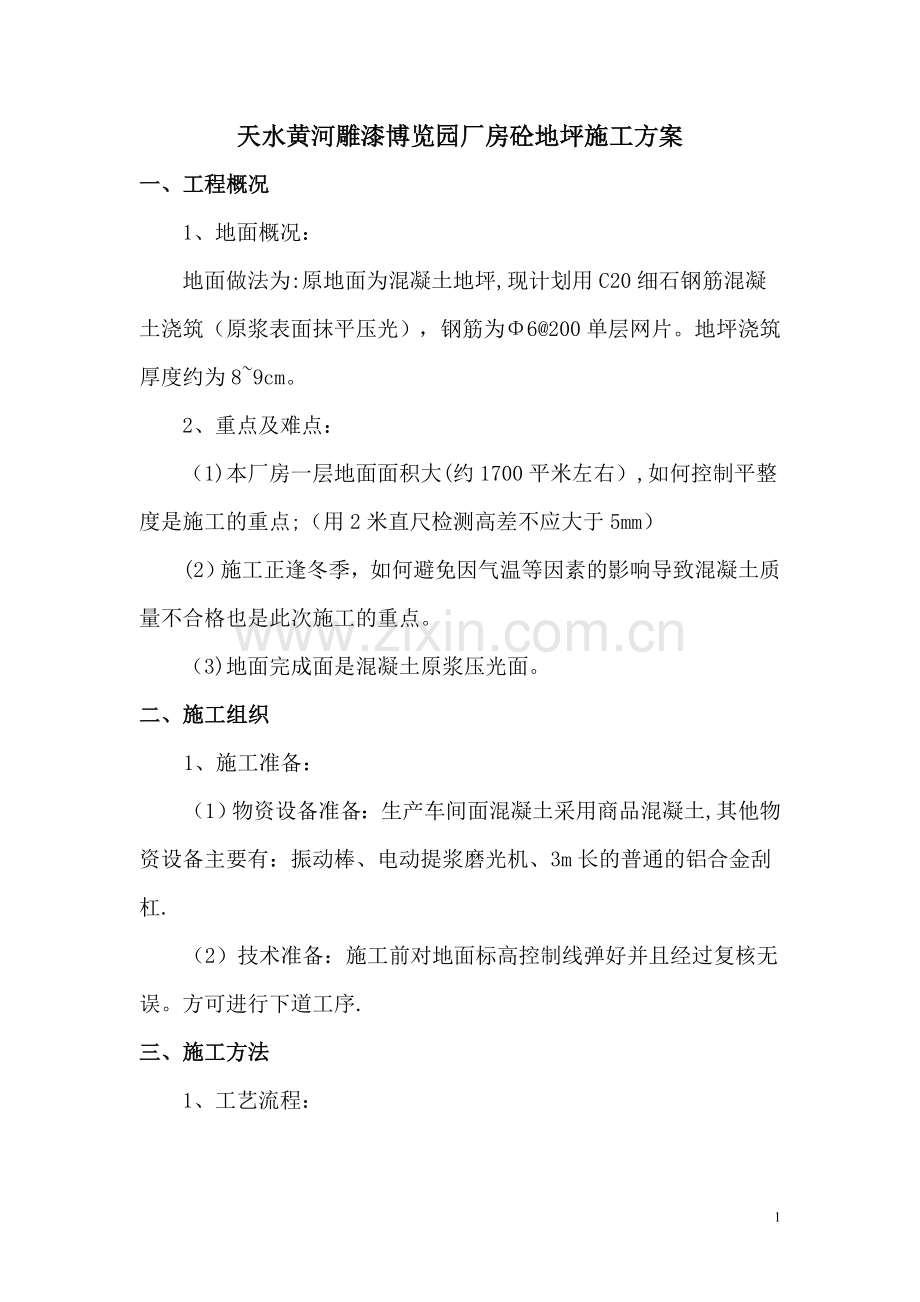

1、天水黄河雕漆博览园厂房砼地坪施工方案一、工程概况1、地面概况:地面做法为:原地面为混凝土地坪,现计划用C20细石钢筋混凝土浇筑(原浆表面抹平压光),钢筋为6200单层网片。地坪浇筑厚度约为89cm。2、重点及难点:(1)本厂房一层地面面积大(约1700平米左右),如何控制平整度是施工的重点;(用2米直尺检测高差不应大于5mm)(2)施工正逢冬季,如何避免因气温等因素的影响导致混凝土质量不合格也是此次施工的重点。(3)地面完成面是混凝土原浆压光面。二、施工组织1、施工准备:(1)物资设备准备:生产车间面混凝土采用商品混凝土,其他物资设备主要有:振动棒、电动提浆磨光机、3m长的普通的铝合金刮杠.(

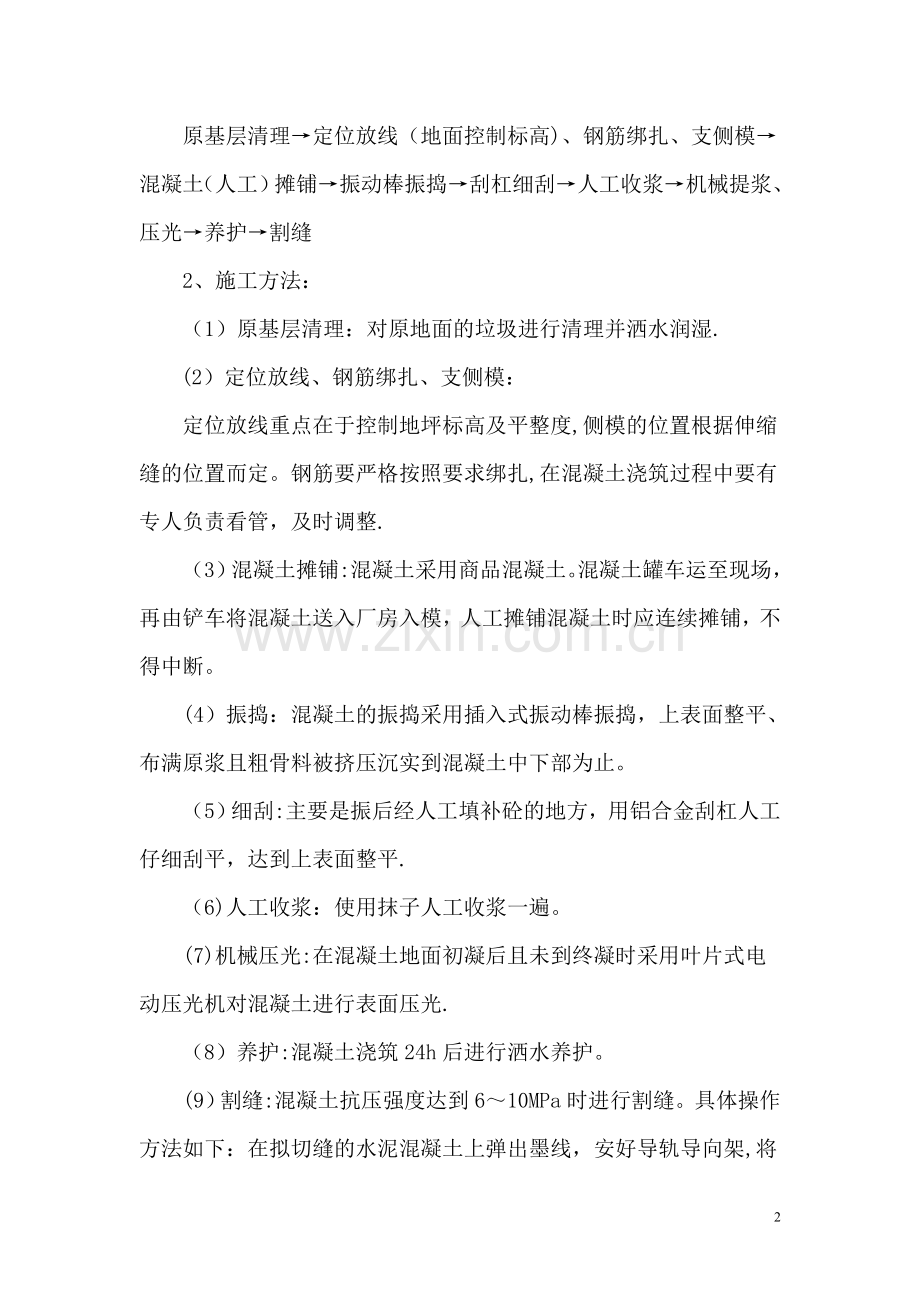

2、2)技术准备:施工前对地面标高控制线弹好并且经过复核无误。方可进行下道工序.三、施工方法1、工艺流程:原基层清理定位放线(地面控制标高)、钢筋绑扎、支侧模混凝土(人工)摊铺振动棒振捣刮杠细刮人工收浆机械提浆、压光养护割缝2、施工方法:(1)原基层清理:对原地面的垃圾进行清理并洒水润湿.(2)定位放线、钢筋绑扎、支侧模:定位放线重点在于控制地坪标高及平整度,侧模的位置根据伸缩缝的位置而定。钢筋要严格按照要求绑扎,在混凝土浇筑过程中要有专人负责看管,及时调整.(3)混凝土摊铺:混凝土采用商品混凝土。混凝土罐车运至现场,再由铲车将混凝土送入厂房入模,人工摊铺混凝土时应连续摊铺,不得中断。(4)振捣:

3、混凝土的振捣采用插入式振动棒振捣,上表面整平、布满原浆且粗骨料被挤压沉实到混凝土中下部为止。(5)细刮:主要是振后经人工填补砼的地方,用铝合金刮杠人工仔细刮平,达到上表面整平.(6)人工收浆:使用抹子人工收浆一遍。(7)机械压光:在混凝土地面初凝后且未到终凝时采用叶片式电动压光机对混凝土进行表面压光.(8)养护:混凝土浇筑24h后进行洒水养护。(9)割缝:混凝土抗压强度达到610MPa时进行割缝。具体操作方法如下:在拟切缝的水泥混凝土上弹出墨线,安好导轨导向架,将切缝机定位,开动切缝机,放水润滑,转动刀架手柄,缓慢进刀,使锯片首先达到设计缝深,然后旋紧螺丝,锁住丝杆并开动行走。四、施工现场安全保证措施1、所有施工人员必须经过安全教育后方可上岗。2、切实落实施工安全规范,发现违章作业及时纠正,所有施工用电机械必须按照“一机、一闸、一漏电”的原则配线.3、所有现场施工员必须戴安全帽,上班时必须穿胶鞋,工作服,严禁穿拖鞋上班。4、施工区域设置彩条维护封闭,非施工及管理人员禁止入内,地面施工期间杜绝一切交叉作业。3

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
