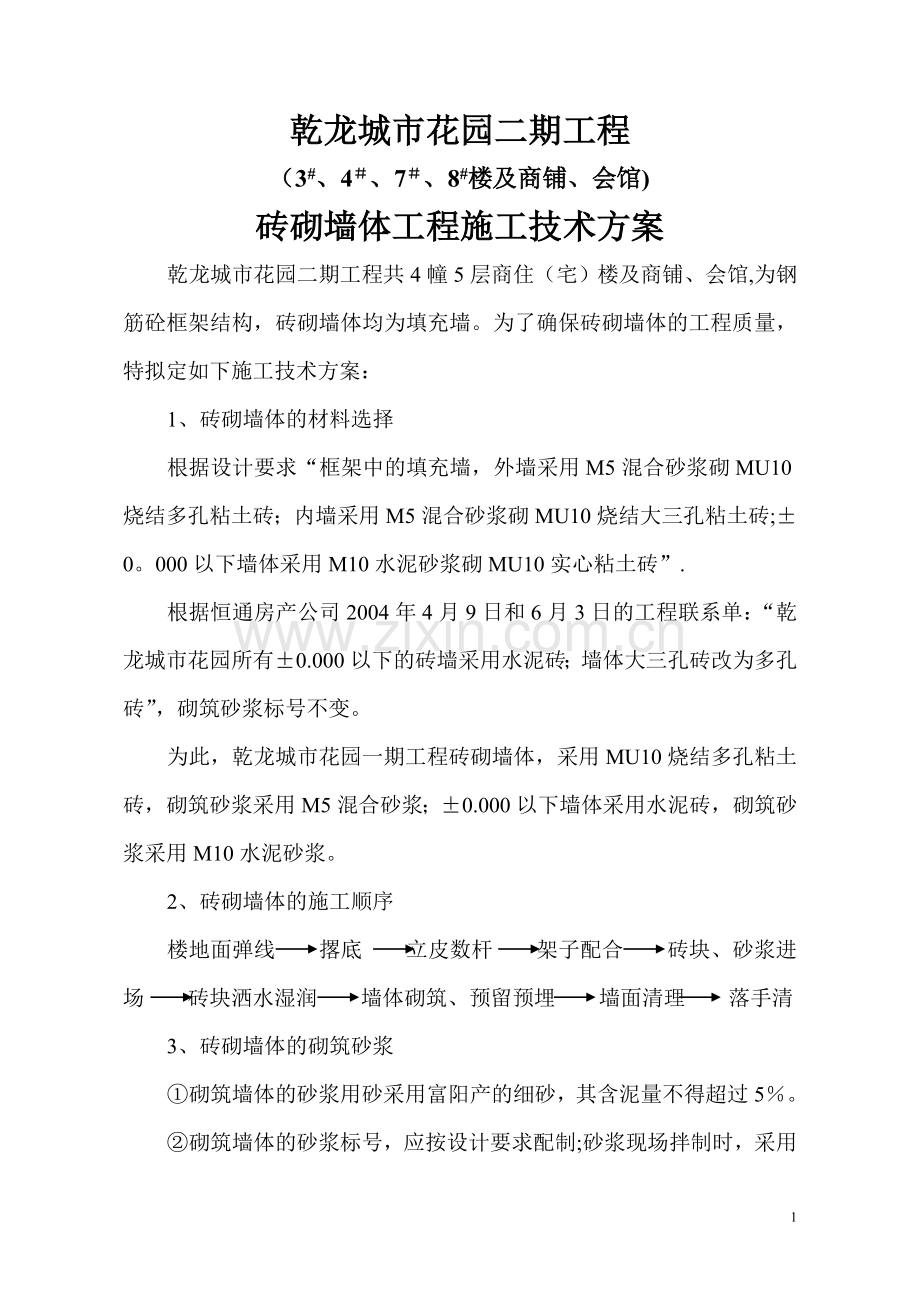

乾龙城市花园二期工程
(3#、4#、7#、8#楼及商铺、会馆)
砖砌墙体工程施工技术方案
乾龙城市花园二期工程共4幢5层商住(宅)楼及商铺、会馆,为钢筋砼框架结构,砖砌墙体均为填充墙。为了确保砖砌墙体的工程质量,特拟定如下施工技术方案:
1、砖砌墙体的材料选择
根据设计要求“框架中的填充墙,外墙采用M5混合砂浆砌MU10烧结多孔粘土砖;内墙采用M5混合砂浆砌MU10烧结大三孔粘土砖;±0。000以下墙体采用M10水泥砂浆砌MU10实心粘土砖”.
根据恒通房产公司2004年4月9日和6月3日的工程联系单:“乾龙城市花园所有±0.000以下的砖墙采用水泥砖;墙体大三孔砖改为多孔砖”,砌筑砂浆标号不变。
为此,乾龙城市花园一期工程砖砌墙体,采用MU10烧结多孔粘土砖,砌筑砂浆采用M5混合砂浆;±0.000以下墙体采用水泥砖,砌筑砂浆采用M10水泥砂浆。
2、砖砌墙体的施工顺序
楼地面弹线 撂底 立皮数杆 架子配合 砖块、砂浆进场 砖块洒水湿润 墙体砌筑、预留预埋 墙面清理 落手清
3、砖砌墙体的砌筑砂浆
①砌筑墙体的砂浆用砂采用富阳产的细砂,其含泥量不得超过5%。

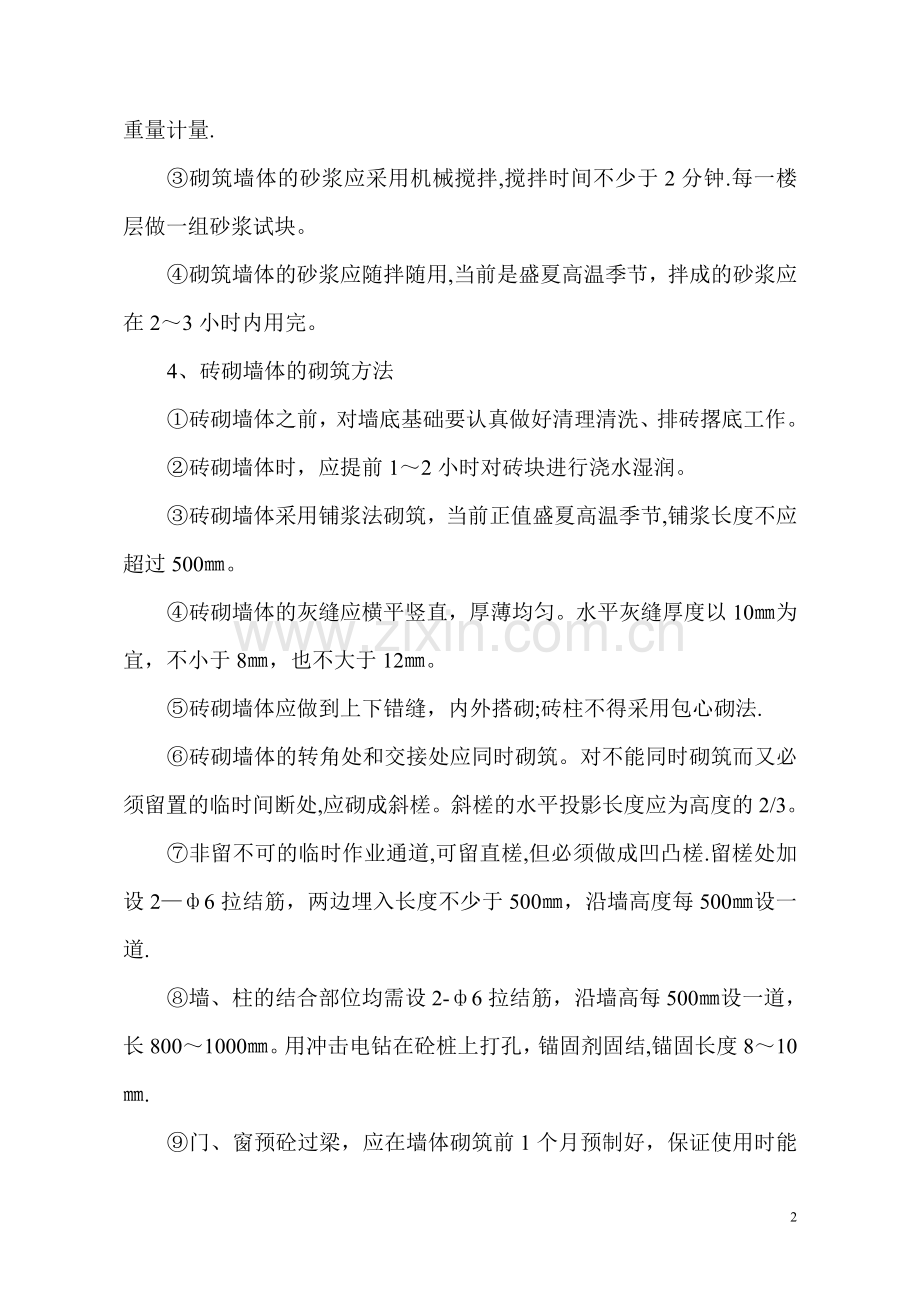

②砌筑墙体的砂浆标号,应按设计要求配制;砂浆现场拌制时,采用重量计量.
③砌筑墙体的砂浆应采用机械搅拌,搅拌时间不少于2分钟.每一楼层做一组砂浆试块。
④砌筑墙体的砂浆应随拌随用,当前是盛夏高温季节,拌成的砂浆应在2~3小时内用完。
4、砖砌墙体的砌筑方法
①砖砌墙体之前,对墙底基础要认真做好清理清洗、排砖撂底工作。
②砖砌墙体时,应提前1~2小时对砖块进行浇水湿润。
③砖砌墙体采用铺浆法砌筑,当前正值盛夏高温季节,铺浆长度不应超过500㎜。
④砖砌墙体的灰缝应横平竖直,厚薄均匀。水平灰缝厚度以10㎜为宜,不小于8㎜,也不大于12㎜。
⑤砖砌墙体应做到上下错缝,内外搭砌;砖柱不得采用包心砌法.
⑥砖砌墙体的转角处和交接处应同时砌筑。对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎。斜槎的水平投影长度应为高度的2/3。
⑦非留不可的临时作业通道,可留直槎,但必须做成凹凸槎.留槎处加设2—ф6拉结筋,两边埋入长度不少于500㎜,沿墙高度每500㎜设一道.
⑧墙、柱的结合部位均需设2-ф6拉结筋,沿墙高每500㎜设一道,长800~1000㎜。用冲击电钻在砼桩上打孔,锚固剂固结,锚固长度8~10㎜.
⑨门、窗预砼过梁,应在墙体砌筑前1个月预制好,保证使用时能达到设计强度.门、窗的其它预埋件随砌随埋.
⑩砖砌墙体施工临时间断处补砌时,必须将接槎部位的表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。
5、砖砌墙体的质量要求
①砖砌墙体砌筑砂浆应饱满密实,水平灰缝的饱满度不少于90%;竖向灰缝不得出现透明缝、瞎缝、假缝.
②砖砌墙体实测允许偏差,必须符合下表要求,合格率应达到90%以上。
项次
分项名称
允许偏差(㎜)
检查方法
1
轴线偏移
10
经纬仪或拉线和尺量检查
2
基础和墙体顶面标高
±15
水准仪和尺量检查
3
垂
直
度
每 层
5
2M托线板检查
全
高
≤10m
10
经纬仪或吊线和尺量检查
>10m
20
4
表面平整度
8
2M靠尺和楔形塞尺检查
5
水平灰缝平整度
10
拉10M线和尺量检查
6
水平灰缝厚度(10皮砖累计)
±8
与皮数杆比较;尺量检查
7
外墙上下窗口偏移
20
经纬仪或吊线检查,以底层窗口为准
8
门窗洞口宽度(后塞口)
±5
尺量检查
3
