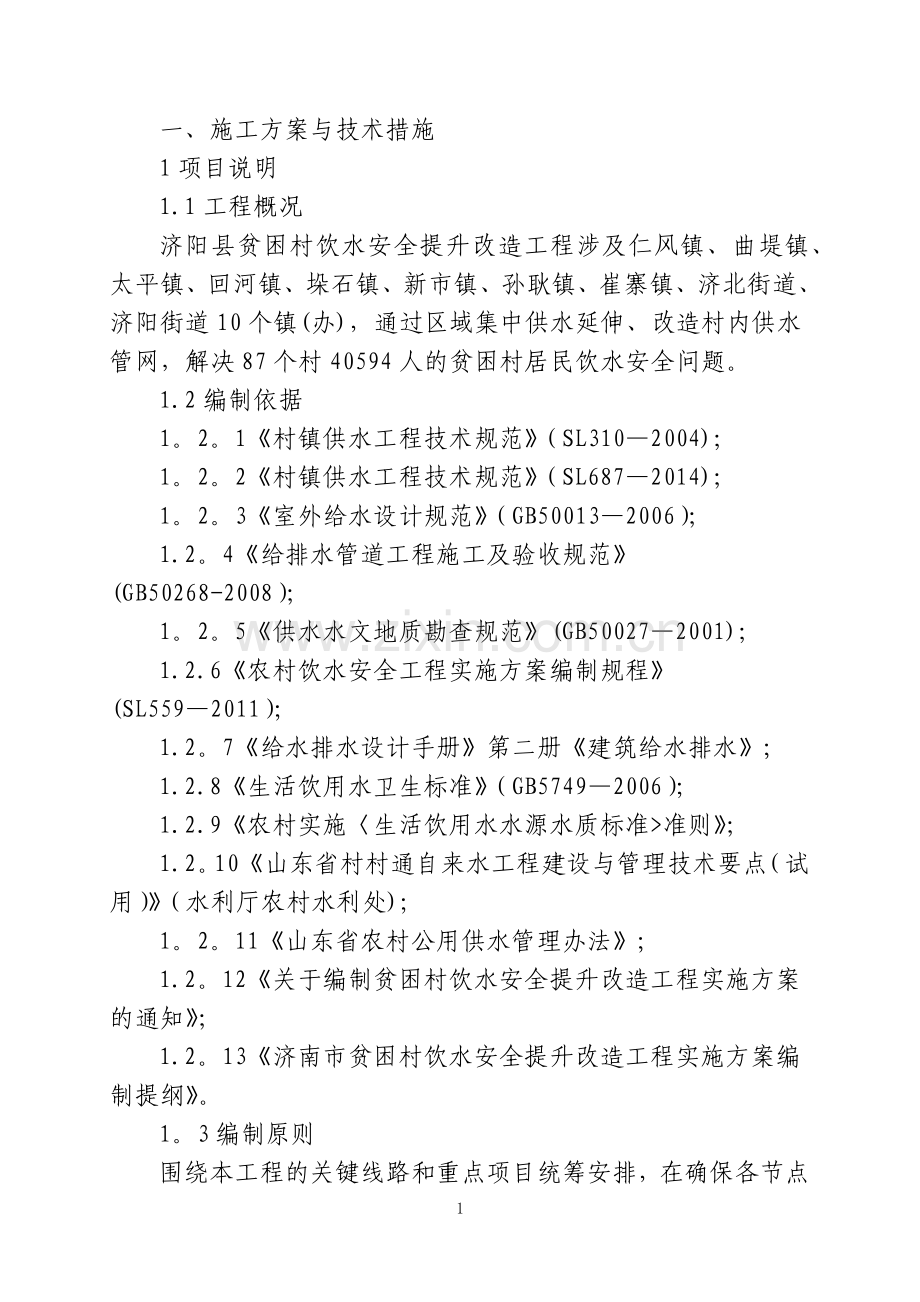

1、一、施工方案与技术措施1项目说明1.1工程概况济阳县贫困村饮水安全提升改造工程涉及仁风镇、曲堤镇、太平镇、回河镇、垛石镇、新市镇、孙耿镇、崔寨镇、济北街道、济阳街道10个镇(办),通过区域集中供水延伸、改造村内供水管网,解决87个村40594人的贫困村居民饮水安全问题。1.2编制依据1。2。1村镇供水工程技术规范(SL3102004);1。2。2村镇供水工程技术规范(SL6872014);1。2。3室外给水设计规范(GB500132006);1.2。4给排水管道工程施工及验收规范(GB50268-2008);1。2。5供水水文地质勘查规范(GB500272001);1.2.6农村饮水安全工程实

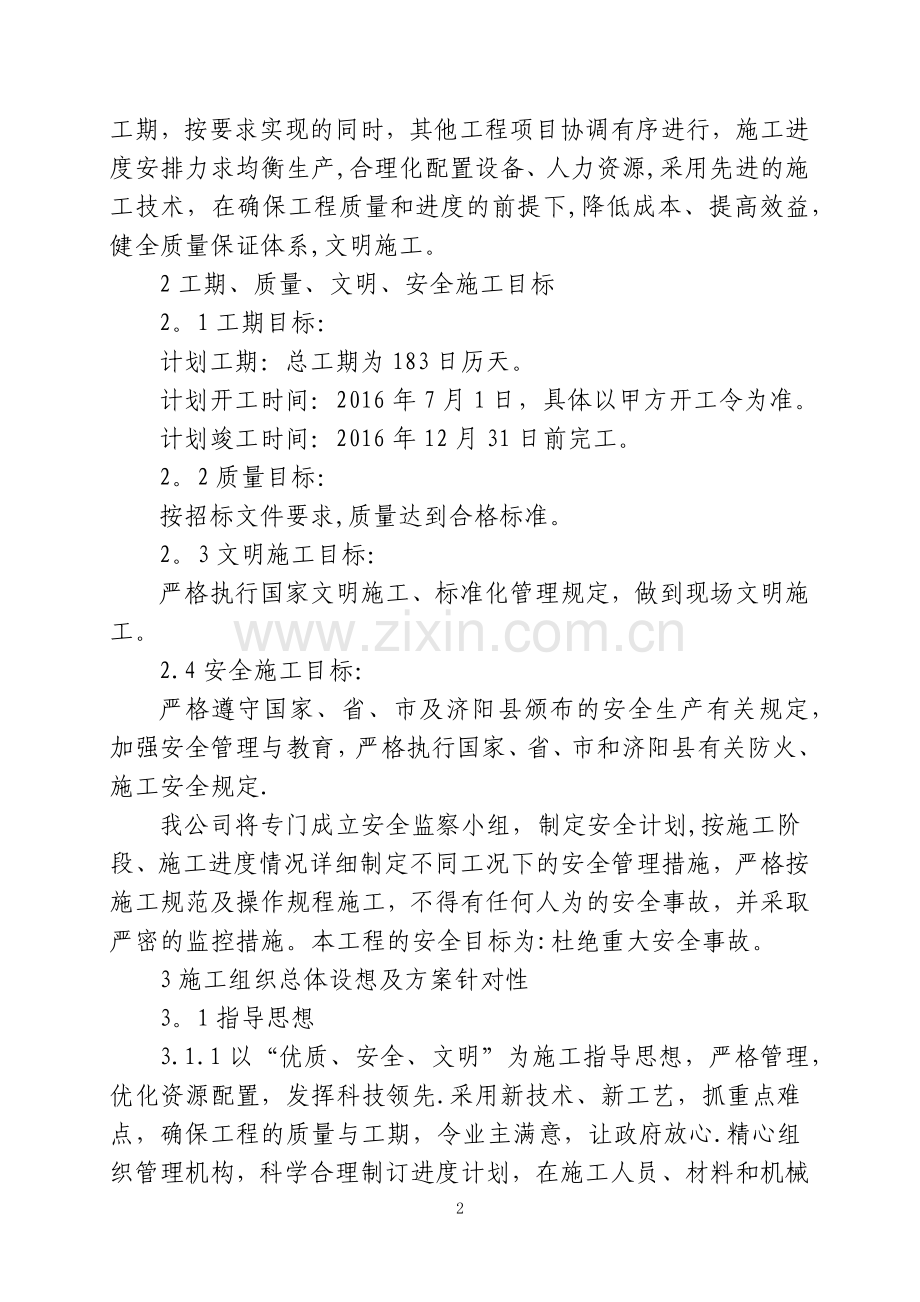

2、施方案编制规程(SL5592011);1.2。7给水排水设计手册第二册建筑给水排水;1.2.8生活饮用水卫生标准(GB57492006);1.2.9农村实施生活饮用水水源水质标准准则;1.2。10山东省村村通自来水工程建设与管理技术要点(试用)(水利厅农村水利处);1。2。11山东省农村公用供水管理办法;1.2。12关于编制贫困村饮水安全提升改造工程实施方案的通知;1.2。13济南市贫困村饮水安全提升改造工程实施方案编制提纲。1。3编制原则围绕本工程的关键线路和重点项目统筹安排,在确保各节点工期,按要求实现的同时,其他工程项目协调有序进行,施工进度安排力求均衡生产,合理化配置设备、人力资源,采
3、用先进的施工技术,在确保工程质量和进度的前提下,降低成本、提高效益,健全质量保证体系,文明施工。 2工期、质量、文明、安全施工目标2。1工期目标:计划工期:总工期为183日历天。计划开工时间:2016年7月1日,具体以甲方开工令为准。计划竣工时间:2016年12月31日前完工。2。2质量目标:按招标文件要求,质量达到合格标准。2。3文明施工目标:严格执行国家文明施工、标准化管理规定,做到现场文明施工。2.4安全施工目标:严格遵守国家、省、市及济阳县颁布的安全生产有关规定,加强安全管理与教育,严格执行国家、省、市和济阳县有关防火、施工安全规定.我公司将专门成立安全监察小组,制定安全计划,按施工阶
4、段、施工进度情况详细制定不同工况下的安全管理措施,严格按施工规范及操作规程施工,不得有任何人为的安全事故,并采取严密的监控措施。本工程的安全目标为:杜绝重大安全事故。3施工组织总体设想及方案针对性3。1指导思想3.1.1以“优质、安全、文明”为施工指导思想,严格管理,优化资源配置,发挥科技领先.采用新技术、新工艺,抓重点难点,确保工程的质量与工期,令业主满意,让政府放心.精心组织管理机构,科学合理制订进度计划,在施工人员、材料和机械设备上做充分准备。建立健全质量保证体系,严格按照ISO9002质量保证体系运行,规范化、标准化作业,全面开展质量创优活动.安全生产、文明施工。3。1.2为确保优质、
5、安全、按期完成本工程施工,本公司将抽调优秀的项目经理,组建一支技术力量雄厚,施工经验丰富,能够打硬仗精干高效的项目经理部。3。1.3本公司以先进的组织管理技术,统筹计划,合理安排,组织分段平行流水作业,均衡生产,保证业主要求的工期。3.1。4充分发挥机械设备生产能力并采用先进的机械设备,科学配置生产要素,组建功能匹配、良性运作的施工程序。3.1。5以成熟的施工工艺,实行样板引路、试验先行、全过程监控信息化施工。3.1.5进一步推广全面质量管理,对施工现场实施动态管理和严格监控,实行质量一票否决权。3.2方案针对性3.2。1我公司郑重承诺,若业主选中我公司承担该工程的施工,我公司将抽调精兵强将精
6、心组织施工,以招标文件为标准,严格遵循文件中的各项条款。遵循设计文件,规范和质量验收标准。3。2。2开工前,公司技术科,工程科和项目部要全在熟悉设计文件,在技术交底的基础上,进行现场核对,发现问题及时与业主及设计单位的取得联系.3.2。3根据现场收集的情况,核实的工程量,按工期要求,施工的难易度和人员、设备、材料的准备情况编制实施性的施工组织设计,修建生活和工程用房,解决运输、电力和水供应,修建供工程使用的临时通道,设定必要的安全标志.3.2。4在施工过程中,充分发挥我单位施工优势,科学组织,合理安排,均衡生产,确保安全、优质、高效地完成本标段的施工,确保施工组织的合理性。3。2.5实施项目法
7、管理,通过与业主、监理工程师和设计部门的充分合作,综合运用人员、机械、物资、方法、资金和信息,实现质量和造价的最佳组合.严格执行业主及监理工程师的指令。根据工程需要,合理配备劳动力资源。3.2。6坚持高效、重诚、守信、完成业主要求的工期和质量目标。4施工阶段划分俗话说“良好的开端是成功的一半”,工程前期准备工作的好坏将在很大程度上影响工程的顺利开展。为此,我公司在优秀组建工程项目管理队伍外,还特意招集了公司下属其他项目部的优秀技术人员对本工程进行了全面、细致的分析,力争使本项目管理人员能做到时时“成竹在胸。具体施工设想如下:4.1施工准备阶段4。1。1针对本工程的施工特点,结合我公司的实力,我
8、们已选定施工过类似工程,施工经验丰富、组织能力强的项目部进场施工,目前已做好新的准备,一旦中标,立即进场施工.4。1.2施工队伍进场后,充分检查“四通一平”工作,搭设好各种临时设施,在施工沿线架设好施工用电线路。4。1.3施工所需的机械及各种仪器设备在正式使用前进行校验和试用,以便工程中标后能及时进场。4.1.4做好施工所需原材料的采购进场和测试工作,所有进场材料先送样品,经监理工程师确认后方可进场.4。1。5编写详细的实施性方案,组织技术管理人员及各工种负责人熟悉施工图纸,做好技术交底工作,明确施工目标,及时进行施工平面范围内的测量放样工作,并将测量成果送至监理工程师代表复测核实.4。1。6
9、做好职工上岗前各种质量、安全、文明施工意识的教育工作,保证工程开工的顺利进行.4。1.7办理好施工许可证,做好监理交底、质监交底工作。4。2主体施工阶段 根据本工程的施工图纸及工程特性和工期要求,为了保证本工程在计划工期内保质保量完成,经过仔细分析讨论,我们拟定总体安排道路基层和面层二个部分,组织专业化,机械化的施工队伍。认真、安全、文明、高效的完成该项目所有工程。4。3竣工验收阶段根据工程情况,本公司组织内部初验收,对未达标的分部分项工程进行整改,整理各项安全,质量资料,为工程竣工做足充分的准备。5主要施工技术措施5。1施工准备为确保优质高效完成本合同段的各项工程,自进场的第一天起,我部将统
10、筹安排,科学调度,全面展开开工前的各项准备工作.5.1.1行政准备为了能使各项工程的施工顺利进行,进场后,积极同业主及土建施工队伍等相关部门取得联系,主动征求各部门的意见和建议,在业主的帮助下,取得各方面的更多支持,使得本合同段各项工程的施工能够在一个和谐、友好的氛围中顺利展开。5。1.2技术准备5.1。2。1测量准备开工前的定线复测是各项工程开工的前提,它对工程质量有着直接的影响,为确保复测精度,由对测量有着丰富经验的专职测量工程师负责,在现场交接主要控制桩点和获得相关的测量资料后,迅速组织对合同段进行定线测量,主动处理好同相邻标段的衔接.视各项工程的实际情况,增设复测成果的护桩图,并书面上
11、报监理和业主审核,并对前期开工的分项工程及路线边桩测量放样,为各分项工程的开工打下良好基础.5.1.2。2技术资料准备在项目总工的主持下,召集全体技术人员认真仔细地阅读、审核图纸,深入细致地领会设计意图,争取设计、监理单位对工程项目作更深一层的技术交底,编制分项工程的作业指导书;全面分析,统筹安排,科学分解工序,合理确定作业循环时间,制定严格的技术交底、技术管理和质检制度,准备好工程日志等各种记录簿和工程检查表格。5。1。3现场准备在现有的“三通一平”前提下,修建临时设施的同时,安排人员、机械进行本合同段内临时道路修筑,地表清理,为正式开工做好准备。5。1。4物资准备物资部门在项目经理统一安排
12、下,根据工程的轻重缓急,在业主等有关部门的监督下对急需物资进行采购.在试验监理工程师认可后,部分物资可分期、分批进场,以满足工程需要。5.2各分部分项工程施工方案及施工工艺5.2。1测量放线施工1、测量前的技术准备工作(1)施工测量人员应全面熟悉施工总平面图和各种结构物的顶面标高、相互关系,根据现场条件制定各阶段的施测操作方案.(2)施工测量人员使用的测量仪器应做好校验工作,并在校验有效期内。 (3)测量前会同建设单位、监理单位相关人员核对各部位的标高、座标位置有无变化。(4)本工程的沟渠流水标高、场区控制线的引测和传递由项目专职测量工程师进行施测。2、施工测量控制(1)测量控制:针对本工程的
13、特点,现场建立平面及高程控制系统,以便在整个施工期间针对其他工程项目的施工进行测量控制。(2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用SET2100全站仪及100m钢卷尺。用业主提供的控制点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便.(3)高程控制系统:测量仪器采用S3水准仪,根据业主提供的水准点,将标高引至水准点上,临时水准点必须坚固稳定,距离不得大于100m且前后通视,临时水准点与设计水准点复测闭合。(4)施工控制网的观测时间选在通视条件良好,成像清晰稳定,无大气折光的影响下进行观测。在观测过程中重新调平仪器,使对中系统误差变为测组
14、间的偶然误差.施工控制点采用砼桩埋入地下约1m,施工控制点选在易于扩展,通视良好且能长期保存的地方.3、测量临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点,当施工牵涉到的水准系统不是一个标准时,应同意换算为工程的施工水准系统,据此设立临时水准点。临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上.根据需要和设置的牢固程度应定期进行复测.临时水准点的设置要求是:(1)应设置在坚硬的固定建筑物、构筑物上,或者设置在不受影响和外界干扰的稳定土层内。(2)每100m设置一个水准点。(3)两水准点之间能保持通视.4、平面放线根据工程
15、的起点、终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系,然后根据这些关系把各个放线点用标桩固定在地面上。为了避免差错,每个点在接到监理的交点后都要进行复核,并将复核结果报于监理.平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量.中心线测量时,应每隔2030m打一中心桩,中心桩的间距应统一,以便于统计距离和施工取料。然后根据工程规定需要的宽度用白灰撒出开挖边线.5、纵断面水准测量纵断面水准测量之前,应先沿工程的施工线路每隔100m的距离设置临时水准点,以此水准点测出中心各桩位地面的高程,以检查设计图地面高程和实际地面高程是否相同,并
16、以次来确定土方开挖的深度.本工程道路、沟渠的计量采用断面法.为此,本工程对于道路、沟渠的测量要由专人负责进行,并及时予以签证。放线时要控制好导线桩,以及起点和终点桩的监测和保护。6、复测、定位施工方应根据监理的现场交桩和书面资料,对主要原始基准点(包括导线桩、水准点)进行认真复测,在交桩后7天内,将结果报甲方认定后,作为永久保护,复测中如发现有超出容许范围的误差,要及时报告甲方、监理复测、纠正,在重新交桩后,施工方应再次按上述程序上报,直至准确无误,甲方认定为止。7、竣工测量工程施工结束后,即进行竣工测量,包括平面测量、断面测量、平面控制系统的复核。1)为防止施工过程中控制桩位移引起测量误差,
17、竣工测量前须重新施测.2)根据控制桩施测排水沟渠、道路的中心线,并在原施工图断面位置上布桩,定出断面线,测量方法同放样,即:室内计算测放数据,现场用全站仪极坐标法施测,并进行校核.3)根据规范及设计要求,检查路面宽度、轴线偏移、坡度情况、沟渠底宽、边坡、高程、中心线,对不合格的进行整修,合格后进行断面测量。4)用两架水准仪测量横断面,按原设计断面位置测量,测点间距用视距仪测量,高差较大的采用经纬仪测视距,并测渠身、道路纵断面图,通过内业计算绘图,采用设计图纸比例,以便比较工程实现设计意图的程度。5)、地形图的测绘,因工程施工精度在规范标准以内,用原设计图可以作为竣工图,但对有变化及修改设计的部
18、分需另行增测补充。6)所有测量、计算、绘图资料要项目齐全,数据准确,图表清晰,符合质量要求。5.2.2各类水池工程施工施工工艺:测量放线土方开挖现浇砼底板水池砌体施工砼池壁和支柱施工土方回填水池装饰单项工程交验(1)土石方开挖基坑采用机械与人工相结合的方式进行开挖,当遇到石方时,采用人工小型松动爆破.在进场道路和工作面允许的情况下采用机械开挖,无法使用机械时用人工开挖。(2)材料及工程要求:水泥、砂、水全部采用检验合格的材料(3)施工制作要求:混凝土:池体混凝土浇筑时必须振捣密实,不得漏振。保护层:池壁、底板、顶板。为提高水池的不透水性,池内的1:2防水水泥砂浆抹面应分层紧密连续涂抹,每层接缝
19、需上下错开,并应与混凝土的施工缝错开。浇捣砼前应将铁梯、墙管、吊攀等预埋件按图预先埋设牢固,防止浇筑砼时松动,预留孔洞亦应事先留出,不得事后敲凿。水泥采用不低于325号普通硅酸盐水泥,每立方米混凝土的水泥用量控制在300350公斤;水灰比宜控制在0。55以下。钢筋:钢筋接头可采用搭接,受拉钢筋搭接长度除图中注明外,级钢30d,级钢42d,搭接接头亦互相错开,同一截面处钢筋接头数量应不大于总数量的25。钢筋遇到孔洞时应尽量绕过,不得截断,如必须截断时,应与孔洞口加固环筋焊接锚固。水池抹面之前先做充水试验,充水分三次,每次充水三分之一深,每次充水结束稳定二天,观察和测定渗漏情况,扣除管道渗漏因素,
20、24小时渗漏率应小于1/1000,根据观察到的渗漏,视具体情况修补.工作内容包括:模板架设、钢筋安装及砼浇筑、养护。模板要具有足够的强度、刚度及稳定性,表面光洁平整,接缝严密,模板安装按设计图纸测量放样,不承重的侧面模板,应在砼强度达到2。5MPa以上方可拆模,承重模板,应在砼达到设计强度的70方可拆模。工程所用的钢筋应符合设计要求,钢筋安装时,应严格控制保护层厚度,使用时应进行防腐除锈处理.砼所用的水泥掺合料、外加剂符合现行国家标准,骨料粒径、纯度满足设计要求,配合比应通过计算和试验确定,坍落度根据建筑物的部位、钢筋含量、运输、浇筑方法和气候条件决定,钢筋砼为79cm。砼浇筑前应详细进行仓内
21、检查,模板、钢筋、预埋件、永久缝及浇筑准备工作等,并做好记录,验收合格后方可浇筑,浇筑砼应连续进行。浇筑完毕后,应及时覆盖以防日晒,面层凝固后,立即洒水养护,使砼面和模板经常保持湿润状态,养护至规定龄期.钢筋砼工艺要点:a、台座准备:先进行台座基础处理,然后浇筑混凝土台座并制作混凝土试件检查,待台座混凝土养护到要求强度后,在台座上涂脱模剂。B、铺底板、腹板钢筋:检查钢筋试验报告及焊接资料,制作钢筋,铺底板钢筋,焊接腹板钢筋。C、安装胶囊内模:安装前在内模上涂脱模剂,内模与钢筋之间用砂浆垫块确保混凝土保护层距离。D、绑扎顶板钢筋:检查钢筋并填写报告表.E、胶囊充气至使用压力:检查模板稳定性及钢筋
22、保护层。F、浇筑混凝土:准备混凝土材料并检查材料质量,按确定的施工配合比制备混凝土,同时制作混凝土试件、检查混凝土塌落度。浇筑时用插入式振捣器按规范进行振捣。G、混凝土养生:混凝土浇筑成型后覆盖麻袋洒水养生。H、混凝土强度达到规范要求时,用预制场龙门将板移开,存放到存板区或直接运到施工现场进行安装。5.2。3管道及阀门安装工程施工5.2。3。1管道及阀门安装工程主要包括:管道沟槽土石方开挖和回填、闸阀井砌筑、管道及阀门安装。1、管道施工施工工艺:测量放线沟槽土方开挖基坑验收砌体施工管道及阀门安装沟土回填单项工程交验(1)测量放线根据设计图纸定出沟槽开挖中线,再根据沟渠大小、合理的放坡系数及工作
23、面宽度,确定出沟槽开挖边线。(2)沟槽土方开挖a、沟槽开挖之前,应清除开挖路线范围内的各种地上障碍物,如不能清除或拆迁,开挖时应采取必要的防护措施.b、沟槽开挖放坡应按照沟槽深度及土质情况进行掌握,遇土质不良地段应采取必要的安全防护措施。c、沟槽开挖应做好降水排水工作,保证槽底土壤不受水浸泡,以保证沟槽的施工质量优良.d、沟槽开挖采用机械开挖和人工开挖相结合的施工方法,机械开挖沟槽到距设计槽底标高20厘米时,采用人工进行槽底修边检平,沟槽严禁超挖,槽内土严禁扰动。e、沟槽开挖好,经承载力及隐蔽验收合格后,方能进入下一道工序的施工.(3)砌体施工雨水口、检查井砌筑雨水口、排水检查井砌筑严格按照国
24、家标图集及设计图纸进行。、雨水口施工1、准备工作:准备材料、工具,完成基层、按照设计图中的边线高程放线挖槽,控制位置、方向和高程。2、施工要点和和工艺:1)按道路设计边线及支管位置,度出雨水口中心线桩使雨水口长边必须重合道路边线(弯道部分除外);2)暗藏雨水口中心线桩,挖槽注意留有掌柜肥槽,如核对雨水口位置有误差时以支管为准,平行于路边修正位置,并挖至深度位置;3)槽底要仔细夯实如有水应排除并浇注C10混凝土基础.4)砌井墙:按井墙位置挂线,先砌筑井墙一层,用对角线核对方正;井墙随砌随刮平缝,每砌30应将墙外肥槽及时回填夯实;砌至雨水支管处应满卧沙浆,砌砖已包满支管时应将管口周围用沙浆抹严抹平
25、,不能有缝隙,管顶砌半圆砖卷,管口应与井墙面齐平,支管与井墙必须斜交时,允许管口入墙2,另一侧凸出2.超过此一侧限时须考虑调整雨水口位置;井口应与路面施工配合同时升高;井底用C10细石混凝土抹出向雨水支管集水的泛水坡.、排水检查井的施工及注意事项1、流槽:检查井的流槽,应在井壁砌到管顶以下即行砌筑,采用红砖砌筑时,表面应用沙浆分层压实抹光2、井室内的踏步应随砌随安(留),其尺寸应符号设计规定,踏步和脚窝在砌沙浆或混凝土未达到规定强度前不得踩踏.混凝土井壁的踏步在预制或现浇时安装.3、预留支管:预留支管应随砌随安,井口应深入井3,预留管的管径、方向、标高应符号设计要求,管与井壁衔接从应严密不得漏
26、水.4、井室、井筒:砌筑检查井的井室、井筒内壁应用原浆勾缝,井室内有抹面要求时,内壁抹面应分层压实,外壁应用沙浆搓缝严实。盖板下的井室最上一层砖须是丁砖。5、井外回填:检查井应边砌边回填土,每层高不宜超过30,必要时用强度较低混凝土、灰土或填砂处理。、检查井的质量标准1、井壁必须互相垂直,不得有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,不得有空鼓,裂缝等现象.2、井内流槽应平顺,踏步安装应牢固,位置准确,不得有建筑垃圾等杂物。3、井框、井盖必须完整无缺、安装平稳,位置正确。(4)管道和阀门等安装工程PE管安装方案a、管材现场由人工搬运,搬运时轻抬轻放。 b、下管前,凡规定需进行管道变形检测的
27、断面管材,预先量出该断面管道的实际直径并做出记号。 c、下管用人工或起重机吊装进行.人工下管时,由地面人员将管材传递给沟槽内的施工人员,对放坡开挖的沟槽也可用非金属绳系住管身两端,保持管身平衡均匀溜放至沟槽内,严禁将管材由槽顶边滚入槽内;起重机下管吊装时,用非金属绳索扣系住,不串心吊装. d 、PE大径塑管主要采用机械装卸,装卸时应采用柔韧性好的皮带、吊带或吊绳进行安装,不得采用钢丝绳和链条来装卸或运输管道。 e、管道装卸时应采用两个支撑吊点,其两支撑吊点位置宜放在管长的四分点一处,以保持管道稳定. f 、在管道装卸过程中应防止管道撞击或摔跌,尤其应注意对管端保护,如有擦伤应及时与厂方联系,以
28、便妥善处理。 g、管材将插口顺水流方向、承口逆水流方向安装、安装由下游往上游进行。管材接口前,先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插口的插入深度。接口时,先将承口内壁清理干净,并在承口及插口橡胶圈上涂润滑剂(首选硅油),然后将承插口端面的中心轴线对齐。接口方法按下述程序进行:De400mm以下管道,先由一人用棉纱绳吊住被安装管道的插口,另一人用长撬棒斜插入基础,并抵住该管端部中心位置的横挡板,然后用力将该管缓缓插入原管的承口至预定位置;De500mm以上管道可由2个0.5吨手板葫芦将管材拉动就位.接口合拢时,管材两端的手板葫芦同步拉动,使橡胶密封圈同步就位,不扭曲、不脱落,再用热熔聚
29、乙烯焊接。为防接口合拢时已排设管道轴线位置移动,采用稳管措施。具体方法可在编织袋内灌满黄砂,封口后压在已排设管道的顶部,其数量视管径大小而异。管道接口后,复核管道的高程和轴线位置使其符合要求。 h、雨季施工时采取防止管材漂浮措施。先回填到管顶以上一倍管以上的高度。管安装完毕尚未回填土时一旦遭到水泡,进行管中心线和管底高程复测和外观检查,如发现位移、漂浮、拔口现象,立即返工处理。在管道铺设过程中,若发现管道损坏,应将损坏的管道整根更换,重新铺设。阀门安装螺纹阀门:连接阀门的管子连接时不得偏斜,以保证管子和阀门的连接在一条中心线上。当出现偏斜时,在阀门处严禁冷调,以免损伤阀门.法兰阀门:由于法兰阀
30、门一般上铸铁的,其角度明显小于钢法兰,故两侧和管道连接的钢法兰必须焊正,以保证管道与阀门同心,铸铁法兰和钢法阀的间隙平行,加力均匀,否则,试图在法兰连接处强力调直已经偏斜的管子将使阀体法兰损坏。所有阀门均应装在易于操作和检漏修理处,严禁埋于地下。地下敷设阀门时,阀门处应砌井室,以便于阀门开闭。阀门在安装应保持关闭状态,丝扣闸阀安装时常需要卸掉阀杆、阀蕊和手轮,以便阀体转动,此时,需拆卸阀门的压盖,拆卸压盖时先转动手轮使闸阀处于逐渐开启状态.如阀芯紧紧关闭时用轩转动压盖丝扣,则会将阀杆扭断。施工现场使用的阀门应有出厂合格证。(5)回填回填之前需进行带井闭水试验管道及检查井具备了闭水条件,即可进行
31、管道带井闭水试验1、注水浸泡管道两端管堵如用砖砌,必须养护34d达到一定强度后,再向闭水段的检查井内注水,闭水试验的水位,应为试验段上游管内顶以上2m,如井高不足2m,将水灌至接近上游井口高度,实测其距管内顶的高度并记录,注水过程同时检查管堵、管道、井身,无漏水和严重渗水,浸泡管和井12d后进行闭水试验.2、闭水试验将水灌至规定的水位,开始记录,对惨水量的测定时间,不少于30min,根据井内水面下降值计算渗水量,惨水量不超过规定的游戏惨水量即为合格。管道经隐蔽工程验收合格后,准许沟槽回填.排水管槽在胸腔及管顶以上40cm回填石屑,并回填工程土至道路结构层底部,分层夯实,密度要求达到90.(1)
32、沟槽回填土,对于不同的部位有不同的要求,以达到既保护管道安全,又满足上部承受动、静荷载;既要保证施工过程中管道安全又保证上部修路、交通放行后的安全。(2)沟槽回填的技术要求和质量保证措施:管道工程的主体结构经验收合格,凡已具备还土条件均及时还上,尤其先将胸腔部分还好.沟槽回填前应先选好合格土源,复土时沟槽内保证积水排除干净,严禁带水作业,并不得回填淤泥腐植土及有机物质,大于10cm的石料等硬块也应剔除,大的泥块要敲碎。为了保证工程质量,严格按照市政工程施工及验收技术规程进行施工.当管道铺设好之后,回填石屑至管顶以上40cm,再在上面进行工程好好土回填碾压。待填土达到规定的密实度之后,方可拔除钢
33、板桩。拔除时,应采取措施,减少板桩槽内带土。钢板桩应间隔拔除,并及时灌砂,可适当冲水以帮助砂下沉。对于建筑物至沟槽边距离与沟槽深度之比小于1:1.5的地方,钢板桩拔除之后应及时灌注黄砂,并适当冲水帮助砂下沉以填充钢板桩拔除后留下的空隙。拨桩派专人指挥,谨慎操作,确保安全。拔桩派专人指挥,谨慎操作,确保安全.拔长的钢板桩应及时清理、保养,并按长度和规格分别堆放,一头并齐,弯曲过大的钢板桩应分开堆放.沟槽拔村或拆除支撑后,原地面不应发生明显沉陷或开裂,沟管接口无裂缝和渗漏。沟槽回填顺序,应按沟槽排水方向由高到低分层进行;沟槽两侧同时回填夯实,以防管道位移;回填土不得将土直接砸在抹带接口上;窨井待附
34、属构造物回填土应四周同时进行;在与其它管道交叉的地方,回填土时,要做妥善处理。胸腔以上复土时,应分层整平和夯实,不得漏夯,每层厚度应根据采用的夯实工具和密实度要求而定。在使用压路机碾压时,管顶以上的复土厚度不小于70cm。拆下的钢管、原木、槽钢等设备应及时清理、保养,并堆放整齐,做到工完场清。回填土的质量按回填土的密实度进行控制.回填上应注意以下事项:A、胸腔及管顶以上50厘米范围内回填:a、填土应在管座混凝土强度5Mpa以上,方可进行.b、回填土中不得含有有机物及大于5厘米的砖、石等硬块。c、管座两侧和管顶以下50cm范围内,应采用轻夯压实。管道两侧压实面的高差不应超过30cm。d、填土时不
35、得将直接砸在抹带接口上.B、胸腔以上部位的回填:a、非同时进行的两个回填土段的搭接处,不得形成陡坎,应随铺土将夯实层留成阶梯状,阶梯的长度应大于高度的两倍.b、管顶50厘米以上直至道路垫层底部范围内,应采用塘渣和土各50分层整平夯实。c、井室等附属构筑物回填土应四周同时进行,车道内井室四周80厘米范围内的塘渣层改用水泥稳定碎石回填。d、填土夯实应夯夯相连,不得漏夯。压路机压实时,碾办重叠宽度应大于20厘米。e、管顶以下25cm范围内回填土表层压实度不小于87。5。2.4路面工程5。2.4。1拆除无筋混凝土用1。0m3液压岩石破碎机拆除,拆除后的石渣用装载机装载,自卸汽车运输.5。2。4.2C2
36、5水泥混凝土路面首先清扫路基,并在机械整修路基前,项目中心试验室应派专人对各个借土场及挖方、石灰、水泥逐个进行取样试验,只有符合底基层填筑用的各种材料方可用于底基层填筑,同时应对合格的土方进行击实试验,以便取得土方的最大干密度与最佳含水量.本项目中采用水泥砼面板,结构层厚 22cm. (1)施工准备工作材料准备及其性能检验 根据施工进度计划,在施工前分批备好所需要的各种材料(包括水泥、砂、石料及必要的外加剂) ,并在实际使用时核对调整对已选备的砂和石料抽样检测含泥量、级配、有害物质含量、 坚固性;对石子还应抽检其强度、针片状颗粒含量和磨耗等。已备水泥除应查验其出厂质量报告单外,还应逐批抽验其细
37、度、凝结时间、安定性及3d、7d 和28d 的强度等是否符合要求。 混合料配合比检验与调整,混凝土施工前必须检验其设计配合比是否合适,如不合适,应及时调整. a.和易性(工作性) 检验与调整:按设计配合比取样试拌, 测定其工作性(或坍落度) ,必要时通过试铺实地检验。 b.强度的检验:按工作性符合要求的配合比,成型混凝土抗弯拉及抗压试件,养生28d 后测定强度,或压蒸4h快速测定强度后推算28d强度.强度较低时,可采用提高水泥标号、降低水灰比改善集料级配等措施. 基层检验与整修 基层检验 基层的宽度、路拱与标高、表面平整度、厚度和压实度等均须检查其是否符合规范要求。如有不符之处,进行整修。 测
38、量放样 测量放样是水泥混凝土路面施工的一项重要工作.首先应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。 安设模板 基层检验合格后,即可安设模板。模板采用钢模,长度34m, 接头处配牢固拼装配件,确保装拆应简易。模板高度与混凝土面层板厚度相同.模板两侧铁钎打入基层固定。模板的顶面与混凝土板顶面齐平,并与设计高程一致,模板底面应与基层顶面紧贴, 局部低洼处(空隙)要事先用水泥浆铺平并充分夯实。 模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于 3mm 或有错位和不平
39、整的模板应拆去重新安装。如果正确,则在内侧面均匀涂刷一薄层油或沥青, 以便拆模. (2)混凝土的拌和与运输 混凝土拌和 混凝土采用强制式搅拌机进行拌和.搅拌机的装料的顺序宜为;砂、水泥、碎石。进料后边搅拌边加水。搅拌时间根据搅拌机的性能和拌和物的和易性确定。 混凝土运输 混凝土拌和物采用自卸车运输.当运距较远时,采用搅拌运输车运输,混凝土拌和物从搅拌机出料后,送至铺筑地点进行摊铺、振捣、做面,直至浇筑完毕的允许最长时间,由试验室根据水泥初凝时间及施工气温确定,并符合规定。 (3)摊铺与振捣 摊铺 摊铺混凝土前,对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、润湿情况、以及钢筋的位置和传力杆
40、装置等进行全面检查. 混凝土运送车辆到达摊铺地点后,一般直接倒入安装好侧模的路槽内,并用人工找补均匀,如发现有离析现象,用铁锹翻拌。 用铁锹摊铺时,用“扣锹的方法,严禁抛掷和搂耙,以防止离析。在模板附近摊铺时,用铁锹插捣几下,使灰浆捣出,以免发生蜂窝。 振捣 摊铺好的混凝土混合料,用平板振捣器和插入式振捣器均匀地振捣。 振捣混凝土混合料时,首先用插入式振捣器在模板边缘角隅等平板振捣器振捣不到之处振一次,同一位置不宜少于 20s.插入式振捣器移动间距不宜大于其作用半径的1.5 倍,其至模板的距离不应大于其作用半径的0。5倍, 并避免碰撞模板和钢筋. 振捣时应重叠1020cm。 同一位置振捣时,当
41、水灰比小于0。45时,振捣时间不宜少于30s;水灰比大于0.45时,不宜少于15s,以不再冒气泡并泛出水泥浆为准。混凝土在全振捣后,再用振动梁进一步拖拉振实并初步整平。振动梁往返施拉23遍,使表面泛浆,交赶出气泡。振动梁移动的速度要缓慢而均匀,前进速度以 1.2/min为宜.对不平之处,应及进铺以人工补填找平.补填时就用较细的混合料原浆,严禁用纯砂浆填补,振动梁行进时,不允许中途停留。牵引绳不可过短,以减少振动梁底部的倾斜,振动梁底面要保持平直,当弯曲超过2mm时应调查或更换,下班或不用时,要清洗干净,放在平整处(必要时将振动梁朝下搁放,以使其自行校正平直度),不得暴晒或雨淋。最后再用平直的滚
42、杠进一步滚揉表面,使表面进一步提浆并调匀.滚杠的结构一般是挺直的、直经75一l00mm的无缝钢管,在钢管两端加焊端头板,板内镶配轴承,管端焊有两个弯头式的推拉定位销,伸出的牵引轴上穿有推拉杆。这种结构既可滚拉又可平推提浆赶浆,使表面均匀地保持 56mm左右的砂浆层,以利密封和作面。设有路拱时,使用路拱成形板整平。如发现混凝土表面与拱板仍有较大高差,重新补填找平, 重新振滚平整.最后挂线检查平整度,发现不符合之处应进一步处理刮平,直到平整度符合要求为止. (4)表面整修和防滑处理 混凝土面板整修 用大木抹子多次抹面至表面无泌水为止,修整时,每次与上次抹过的痕迹重叠一半。在板面低洼处补充混凝土,并
43、用3m直尺检查平整度。抹面结束后,用尼龙丝刷(或拉槽器) 在混凝土面层表面横向拉毛(槽) 。 (6)养生及拆模 养生 混凝土表面修整完毕后,进行养生,使混凝土面板在开放交通前具备足够的强度和质量。 养生期间,必须防止混凝土的水分蒸发和风干,以免产生收缩裂缝:须采取措施减少温度变化,以免混凝土板产生过大的温度应力;须管制交通,以防止人畜和车辆等损坏混凝土板的表面。 拆模 拆模仔细,确保不损坏混凝土板的边、角尽量保持模板完好。 拆模后封闭交通养生,待混凝土板达到设计强度后,开放交通。5.2。5顶管施工5。2。5.1施工工艺流程:测量标高、定位放线挖顶管工作坑安装顶管设备及牵引设XZ160型水平定向
44、钻机钻孔扩孔牵引PE管及热熔灌水试验顶管完毕。 5.2。5。2施工顶管方法:先在顶管两端人工开挖顶管工作坑(长8m宽6m深5m)2个,边开挖边观察工作坑土质情况。再用人工分两次将土倒运离工作坑边2m以外,以防堆载过多发生坍方。工作坑开挖完后,由于深度较深,要对其进行用木方、木板、钢架板等加固支撑并定时检测.然后进行顶管及牵引设备的安装,待施工完后,再进行拆卸.并且人工再将工作坑分层回填,分层碾压密实。顶管所用的设备全部由西安往返运输,吊车装卸.顶管要分次分步地进行顶管、扩管,直到孔径、长度、坡度合适为止。在顶管期间,工作坑内排出的泥浆用潜水泵配合人工抽出,排到泥浆坑沉淀后用专用车辆运走。安装时
45、,将PE管从工作坑开始安装。用专用顶管设备在格栅间处工作坑进行牵引,边牵引,边热熔PE管接头。5.2。6拉管施工5。2.6.1工作坑、接受坑开挖: 开坑前要认真调查了解地上地下障碍物,以便开坑时采取妥善加固保护措施. 另外要考虑工程中管道过路、河流处的最深度等等因素,以便使工作坑深度达到最佳位置。无需进行沟槽支撑措施。 5。2。6。2确定穿越距离和设计穿越线路: 根据施工图纸和有关资料,结合施工现场和钻机的实际情况,确定拉管的距离,描绘出导向管的路线图,从图中可以看出敷设管线的长度、深度和管线的形状。 5。2.6.3设备就位: 在工作井的前二米出架机,安装在管道轴线位置上,就位后将钻机锚固好,
46、调整机头以达到一定的入土角度,以便导向开钻。 5。2。6。4导向钻孔和跟踪调查: 开钻前将探测仪的探头置于导向钻头上,并测试探头反射信号是否正常,再将导向杆以22度入土角度钻入土中,入土深度达到设计管位中心高程时,导向杆沿管道轴线直走,知道接收井。 在导向钻孔过程中技术人员根据所测获得钻头的角度、深度等数据,判断钻孔位置与钻进路线图的偏差,再向钻机操作人员进行调整,及时记录好导向数据。 5。2.6。5扩孔: 导向钻孔由工作井钻入接收井后,卸下导向钻头,换上230回扩头进行回拉第一次扩孔,第一次回扩结束后换上330回扩头进行回拉第二次扩孔,第二次回扩结束后换上430,第三次回扩结束后换上530.
47、DN300管扩到530达到管道一侧不小于10cm满足要求. 5。2。6。6泥浆护壁: 用膨润土20%,转液宝1%,水75%在泥浆搅拌机内搅拌成糊状用高压注浆机第三次扩孔时一并注入,形成泥浆套。 5。2。2。7拉管: 焊缝检验合格后,中水管道拉管道前应对管道进行强度试验,管头后接上回扩头,管后接上分动器进行接管,将管子回接到工作井后,卸下回扩头、分动器、取出剩余钻杆,堵上封堵头,进行水压试验,即敷设工程完成。5.2。7机电设备及安装5.2.7。1水泵安装 1、根据产品说明书,确定水泵基础安装尺寸,设备上定位基准的面、线或点,对安装基准线的平面位置,其允许偏差不得超过2mm,标高允许偏差不应超过1mm. 2、基础 主机组基础的标高应与设计图纸相符, 其允许偏差在10mm 范围内。基础纵向中心线应垂直于横向中心线,用C20砼浇筑机组机座,泵机架和基础混凝土为了 水平校正的需要,留1030mm 的间隙,同时,基础混凝土的上面不用 瓦刀抹平,凹凸不平照样留着;地脚螺栓的孔,采
