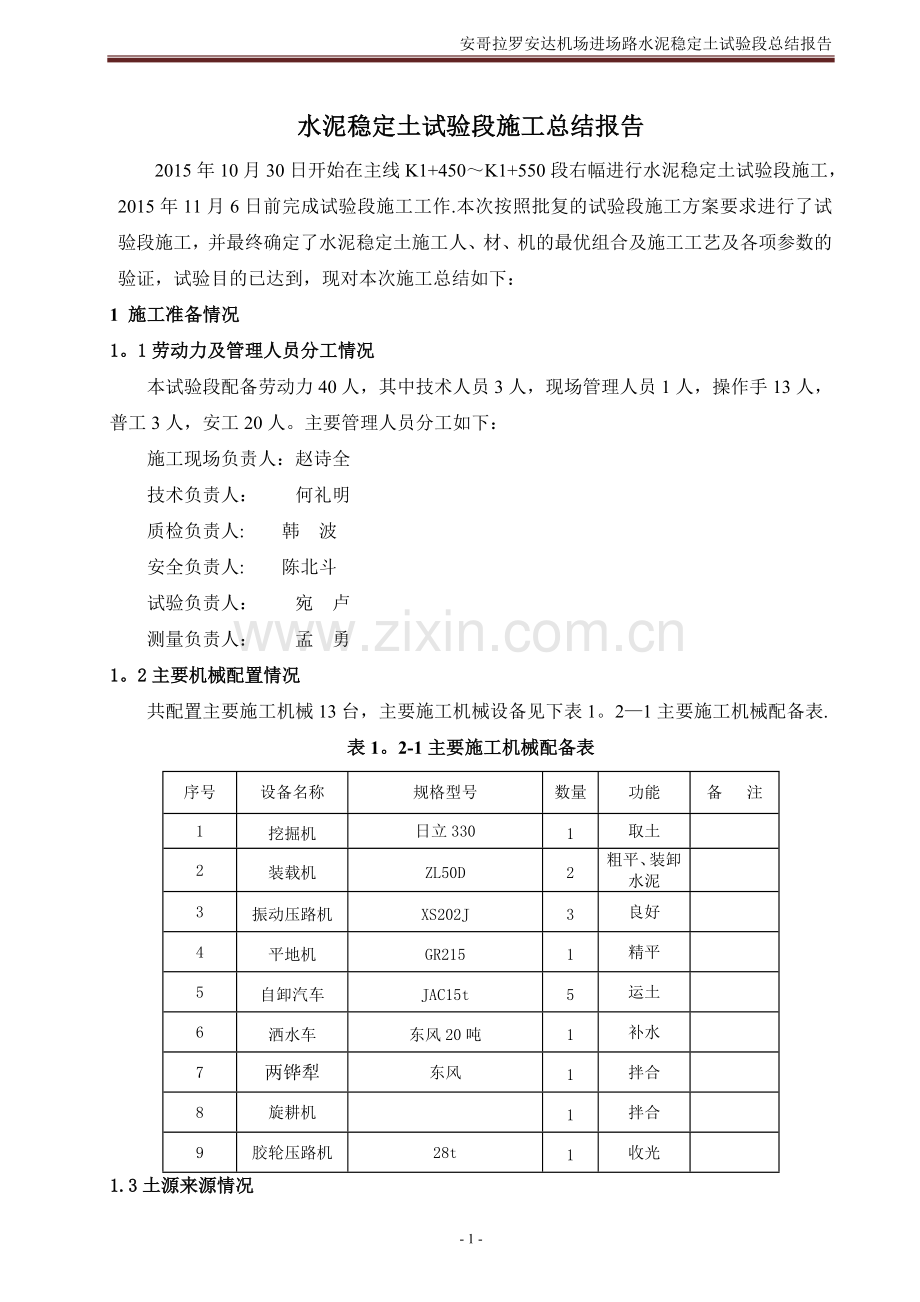

安哥拉罗安达机场进场路水泥稳定土试验段总结报告 目 录 1 施工准备情况 — 1 - 1。1劳动力及管理人员分工情况 - 1 - 1。2主要机械配置情况 - 1 — 1.3土源来源情况 — 2 — 2施工工艺、方法及其技术措施 — 2 — 2。1松浦系数确定 — 2 - 2。2施工工艺流程 - 2 - 2.3施工工艺 - 3 — 2。3.1准备下承层 - 3 - 2.3.2施工放样 — 3 - 2。3.3备料 — 3 — 2。3.4摊铺土 — 3 — 2。3。5洒水闷料 — 4 - 2.3。6整平和轻压 — 4 — 2.3。7摆放和摊铺水泥 - 4 — 2。3。8拌和 - 4 - 2.3.9加水并湿拌 — 4 — 2.3。10整形 — 5 — 2.3。11碾压方法及碾压遍数 - 5 - 2。3.11施工接缝 — 6 - 2。3.12养生及交通管制 - 6 - 3试验段结论 — 6 — 4施工注意事项 — 7 — - 6 - 水泥稳定土试验段施工总结报告 2015年10月30日开始在主线K1+450~K1+550段右幅进行水泥稳定土试验段施工,2015年11月6日前完成试验段施工工作.本次按照批复的试验段施工方案要求进行了试验段施工,并最终确定了水泥稳定土施工人、材、机的最优组合及施工工艺及各项参数的验证,试验目的已达到,现对本次施工总结如下: 1 施工准备情况 1。1劳动力及管理人员分工情况 本试验段配备劳动力40人,其中技术人员3人,现场管理人员1人,操作手13人,普工3人,安工20人。主要管理人员分工如下: 施工现场负责人:赵诗全 技术负责人: 何礼明 质检负责人: 韩 波 安全负责人: 陈北斗 试验负责人: 宛 卢 测量负责人: 孟 勇 1。2主要机械配置情况 共配置主要施工机械13台,主要施工机械设备见下表1。2—1主要施工机械配备表. 表1。2-1主要施工机械配备表 序号 设备名称 规格型号 数量 功能 备 注 1 挖掘机 日立330 1 取土 2 装载机 ZL50D 2 粗平、装卸水泥 3 振动压路机 XS202J 3 良好 4 平地机 GR215 1 精平 5 自卸汽车 JAC15t 5 运土 6 洒水车 东风20吨 1 补水 7 两铧犁 东风 1 拌合 8 旋耕机 1 拌合 9 胶轮压路机 28t 1 收光 1.3土源来源情况 填料来源:土料来源于距K0+700右幅500m处取土场,各项指标满足现行规范要求。 2施工工艺、方法及其技术措施 2。1松浦系数确定 为确保测量数据的准确性,减少测量误差,我们采用水准仪固定不动,平行观测同一位置的填前高程、松铺高程、压实后高程,以此三组数据计算出松铺系数。 松铺系数=松铺厚度/压实厚度=(松铺高程-填前高程)/(压实后高程—填前高程)。 测点布置在距放样边桩1m、6.5m处,每个断面4个点,每5m一个断面,共21个断面抽测15个断面30个点位。测点布置见图2.1-1。 图2.1—1 松铺系数测定点位布置图 30个点后计算出的平均松铺系数为1.2(松铺系数测定见附表1《水准观测记录表》)。 根据试验结果,压实厚度15cm,摊铺厚度控制在18cm左右即可. 2。2施工工艺流程 水泥稳定土采用路拌法进行施工,每层施工厚度为15cm.路拌法施工工艺流程图详见图2。2—1路拌法施工工艺流程图: 图2.2-1 路拌法施工工艺流程图 2。3施工工艺 2.3.1准备下承层 水泥稳定土底基层的下承层表面平整、密实,路拱、平整度、压实度、宽度均满足规范要求。经监理工程师检查合格后方可进入水泥稳定土施工。 2.3.2施工放样 用全站仪定出线路中桩,直线段以10m为一断面、曲线段以5m为一断面.在两侧路肩边缘外设指示桩,在两侧指示桩上用明显标记标出水泥稳定土边缘的设计高。水准仪测出下承层标高.在线路中心、路肩处分别定出标高控制桩. 2。3.3备料 (1)采集土前,应先将树木、草皮和杂土等杂质清除干净. (2)在取土场提前灌水闷料,土中的超尺寸颗粒应予筛除。 (3)应在预定的深度范围内采集土,不应分层采集,不应将不合格的土采集在一起。 (4)材料用量: 根据施工放样规划点位,每个10×5。5规划方格材料用量 1)、土源用量:10×5。5×0。15×1.6=13.2m3; 2)、水泥用量: 10×5。5×0。15×2130×(6/106)/50=20袋。水泥50kg/袋。 (5)在预定堆料的下承层上,在堆料前应先洒水,使其表面湿润,但不应过分潮湿而造成泥泞. (6)土装车时,应控制每车料的数量基本相等,方量控制在13方左右。 (7)在同一料场供料的路段内,由远到近将料按上述计算距离卸置于下承层表面的中间或上侧。卸料应严格按计算数量倒入方格内,避免有的路段料不够或过多. 2。3。4摊铺土 (1)摊铺土应在摊铺水泥的前一天进行。摊铺长度按日进度的需要量控制,满足次日完成掺加水泥、拌和、碾压成型即可。施工时,如第二天有雨,不宜提前摊铺土。 (2)应将土均匀地摊铺在设计的宽度上(设计宽度为16。5m),表面应力求平整,并有2%的路拱。 (3)摊料过程中,应将土块、超尺寸颗粒及其他杂物拣除。 (4)如土中有较多土块,应进行粉碎。 (5)除洒水车外,严禁其他车辆在土层上通行。 2.3.5洒水闷料 (1)如已整平的土含水量过小,应在土层上洒水闷料。洒水应均匀,防止出现局部水分过多的现象。 (2)严禁洒水车在洒水段内停留和调头。 2。3。6整平和轻压 平地机粗平后,用压路机碾压1~2遍,使其表面平整,并有一定的压实度。同时用白灰按照施工要求,撒出10*5。5方格网,10m一个断面,每个断面3个方格. 2。3.7摆放和摊铺水泥 (1)按10m×5.5m的方格用石灰在松铺的土层的布灰,并用人工在每个方格内放上20袋水泥。 (2)将水泥当日直接送到摊铺路段,卸在做标记的地点,并检查有无遗漏和多余。运水泥的车应有防雨设备. (3)用刮板将水泥均匀摊开.水泥摊铺完后,表面应没有空白位置,也没有水泥过分集中的地点。 2。3.8拌和 用旋耕机与两铧犁相配合,但应注意拌和效果,拌和时间不可过长。用两铧犁在前面翻拌,用旋耕机跟在后面拌和.旋耕机的速度应尽量快,使水泥与土拌和均匀。应翻拌四遍,开始的两遍不应翻犁到底,以防水泥落到底部,使水泥分布到土中;第一遍由路中心开始,将混合料向中间翻,机械应慢速前进;第二遍应相反,从两边开始,将混合料向外侧翻.后面的两遍应翻犁到底,随时检查调整翻犁的深度。 严禁在稳定土层与下承层之间残留一层素土,也应防止翻犁过深或过多破坏下承层的表面。 2.3。9加水并湿拌 (1)在上述拌和过程结束时,如果混合料的含水量不足,应用洒水车补充洒水,起洒处和另一端调头处都应超出拌和段2m以上。洒水车不应在正进行拌和以及当天计划拌和的路段上调头和停留,以防局部水量过大。 (2)洒水后,应再次进行拌和,使水分在混合料中分布均匀,拌和机械应紧跟在洒水车后面进行拌和,减少水分流失。 (3)洒水及拌和过程中,应及时检查混合料的含水量。含水量宜略大于最佳值。对于改良粗粒土和中粒土,宜较最佳含水量大0.5%~1。0%;对于改良细粒土,宜较最佳含水量大1%~2%. (4)在洒水拌和过程中,应配合人工拣出超尺寸颗粒消除粗细颗粒“窝"以及局部过分潮湿或过分干燥之处。 (5)混合料拌和均匀后应色泽一致,没有灰条、灰团和花面,即无明显粗细集料离析现象,且水分合适和均匀。 2。3.10整形 (1)混合料拌和均匀后,应立即用平地机初步整形。在直线段平地机由两侧向路中心进行刮平,必要时,再返回刮一遍。 (2)用压路机立即在初平的路段上快速碾压一遍,以暴露潜在的不平整。 (3)再用平地机进行整形,整形前应用齿耙将轮迹低洼处表层5cm以上耙松,压路机再碾压一遍。 (4)对于局部低洼处,应用齿耙将其表层5cm以上耙松,并用新拌的混合料进行找平. (5)再用平地机整形一次.应将高处料直接刮出路外,不应形成薄层贴补现象。 (6)每次整形都应达到规定的2%的横坡和路拱,并应特别注意接缝必须顺适平整。 (7)在整形测标高过程中,严禁任何车辆通行。 2.3。11碾压方法及碾压遍数 (1)碾压遵循先轻后重,先慢后快,由低侧向高侧碾压的原则,路基边缘部分应多压一遍. 先用压路机由低侧向高侧微振碾压第一遍,另一台压路机压路机跟随前台压路机之后进行强振第二遍,两台压路机行走时重叠1/2轮迹,压路机行走速度不大于4Km/h,当压至高侧时,压路机由路的另一侧由低侧向高侧碾压,每台压路机压至路高侧与另一侧碾压轮迹相重叠1/2轮迹后为一遍. (2)严禁压路机在已完成的或正在碾压的路段上调头或急刹车,应保证改良土层表面不受破坏。 (3)碾压过程中,水泥稳定土的表面应始终保持湿润,如水分蒸发过快,应及时补撒少量的水,但严禁洒大水碾压。 (4)碾压过程中,如有“弹簧"、松散、起皮等现象,应及时翻开重新拌和(加适量的水泥)或用其他方法处理,使其达到质量要求。 (5)经过拌和、整形的水泥稳定土,宜在水泥初凝前并应在试验确定的延迟时间内完成碾压,并达到要求的密实度,同时没有明显的轮迹。 (6)在碾压结束之前,用平地机再终平一次,使其纵向顺适,路拱符合设计要求.终平应仔细进行,必须将局部高出部分刮除并扫出路外;对于局部低洼之处,不再进行找补,可留待铺筑上层基层时处理。 (7)在碾压2遍后,压路机每碾压一遍须检测其压实度,与要求的压实度对比,得出达到每一压实度(分别为94%、96%、98%)对应的碾压遍数。试验段各压实度压路机碾压遍数详见表2。3-1水泥土压实度与压路机压实遍数统计表: 表2。3—1 水泥稳定土压实度与压路机压实遍数统计表 压实度(%) 压路机压实遍数 备注 初压 弱震 强震 弱震 静压收光 98 1 2 2 1 1 96 1 2 1 1 1 94 1 1 1 1 1 2。3.11施工接缝 每段施工完毕后及时做好接缝处理,接缝处应小于施工段落2~5m,采用切缝机垂直切除,将多余的料及时清理出场地.上、下面层施工接缝位置错开,不得形成通缝。 2。3.12养生及交通管制 (1)每一段碾压完成并经压实度检查合格后,应立即覆盖土工布养生,养生7d后,方可进行下一道工序施工。 (2)用洒水车经常洒水进行养生 每天洒水的次数应视气候而定。整个养生期间应始终保持改水泥稳定土表面潮湿,应注意表层情况,必要时,用两轮压路机压实。 (3)在养生期间,除洒水车外,封闭交通,不能封闭交通时,应限制重车通行,其他车辆的车速不应超过30Km/h。 3试验段结论 根据试验过程可以得出结论: 碾压遍数:施工控制碾压7遍即可满足验标要求。即静压1遍→弱振2遍→强振2遍→弱振1遍→静压收光1遍 最佳含水率:7。8% 松铺系数:1。20 最佳摊铺厚度:15cm 碾压机械:压路机使用20t振动压路机,碾压速度不超过4km/h。 最佳劳材机组合:每个施工班组需配备管理人员6人,劳动力34人,其中机械操作手13人,配置运输车辆5辆,装载机2台、压路机3台、平地机、挖掘机、两铧犁、旋耕机、胶轮压路机、水车各1台。 4施工注意事项 根据试验段的成果总结,下一步大面积施工需要注意或完善的工作为: (1)为保证含水量处于最佳含水量7。3%,必须选择在取土场进行闷料,闷料含水率大于最佳含水率1%~2%,施工段落上土之前必须对下承层洒水润湿. (2)每个段落施工组织、各道工序之间的衔接紧密,保证在水泥初凝之前完成水泥的拌合、精平、碾压工作。 (3)碾压过程必须按照要求进行,必须采用动、静结合,先静后动、先低速后高速、先低侧后高侧、轮迹重叠1/3的压实方法,以达到水泥稳定土的密实状态. (4)试验工作同步进行,根据检测结果指导下一步施工,控制好含水率。 (5)填筑分层压实厚度15cm,严格控制根据松铺系数1.20得出的松铺厚度18cm。 (6)管段内施工场地较为狭小,施工时,注意车辆交通组织,防止堵车。
