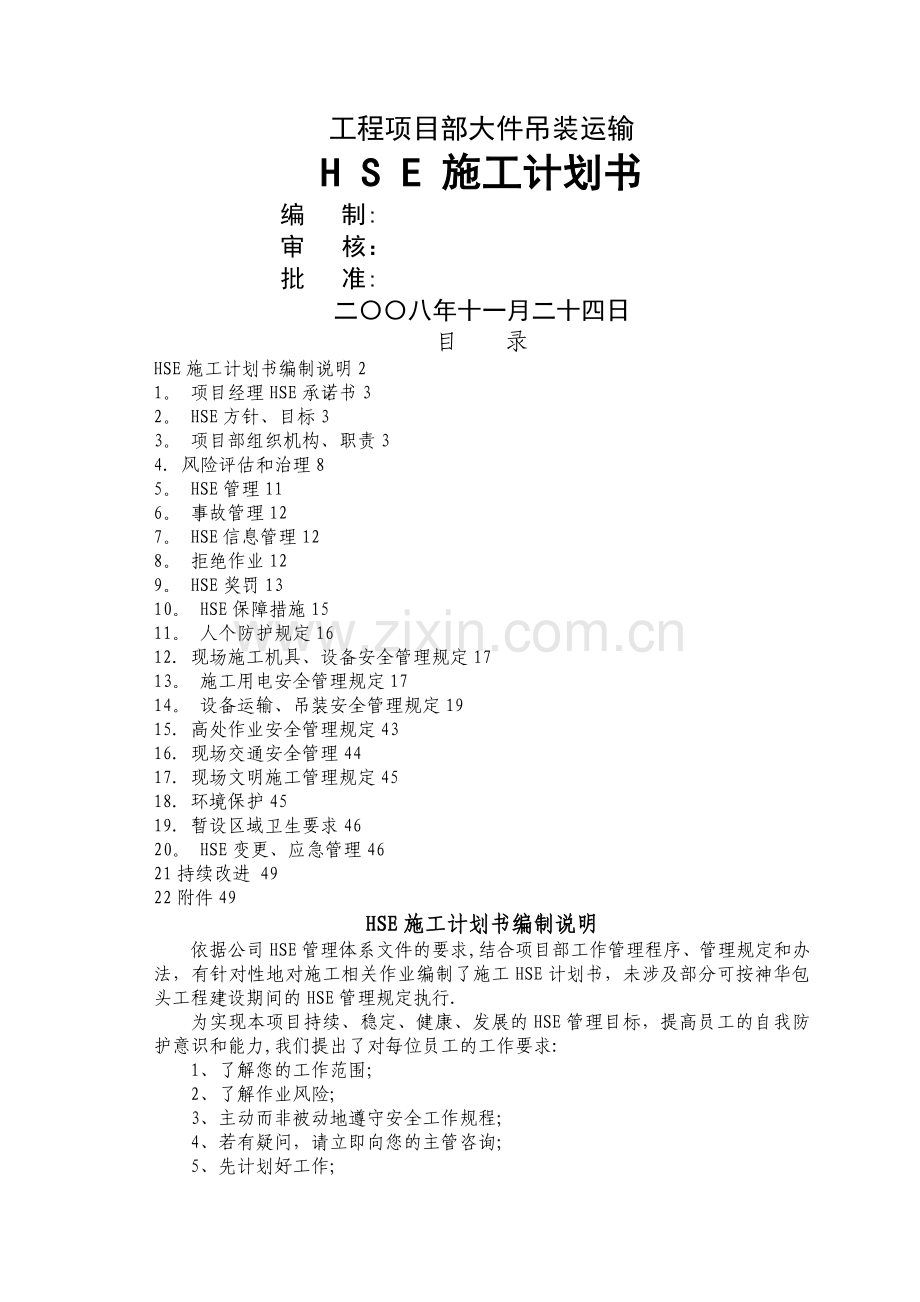

1、工程项目部大件吊装运输H S E 施工计划书编 制:审 核:批 准:二八年十一月二十四日1 目 录HSE施工计划书编制说明21。 项目经理HSE承诺书32。 HSE方针、目标33。 项目部组织机构、职责34. 风险评估和治理85。 HSE管理116。 事故管理127。 HSE信息管理128。 拒绝作业129。 HSE奖罚1310。 HSE保障措施1511。 人个防护规定1612. 现场施工机具、设备安全管理规定1713。 施工用电安全管理规定1714。 设备运输、吊装安全管理规定1915. 高处作业安全管理规定4316. 现场交通安全管理4417. 现场文明施工管理规定4518. 环境保护45
2、19. 暂设区域卫生要求4620。 HSE变更、应急管理4621持续改进 4922附件49HSE施工计划书编制说明依据公司HSE管理体系文件的要求,结合项目部工作管理程序、管理规定和办法,有针对性地对施工相关作业编制了施工HSE计划书,未涉及部分可按神华包头工程建设期间的HSE管理规定执行.为实现本项目持续、稳定、健康、发展的HSE管理目标,提高员工的自我防护意识和能力,我们提出了对每位员工的工作要求:1、了解您的工作范围;2、了解作业风险;3、主动而非被动地遵守安全工作规程;4、若有疑问,请立即向您的主管咨询;5、先计划好工作;6、采取预防性措施;7、时刻检查安全事项;8、保护自己也保护他人
3、。本HSE施工计划书适用于项目部大件吊装运输。1. 项目经理HSE承诺书1。1 认真贯彻执行国家安全生产方针、政策、法律、法规。1。2 严格遵守业主、监理公司的安全规章制度,接受业主、监理、公司及当地政府部门监督、检查、指导。1。3认真组织对员工进行HSE宣传教育,增强员工的HSE意识;1。4建立健全本项目HSE管理体系,保证人力、物力资源的合理配置。1.5落实各项HSE措施,确保每位员工的健康与安全,保证业主的利益不受损失,防止环境污染,保护生态环境。1。6努力实现无事故、无污染、无人身伤害,在本项目争创一流HSE管理业绩。项目经理:2008年11月24日2。 HSE方针、目标2。1 HSE
4、方针:安全第一,预防为主;全员动手,综合治理;改善环境,保护健康;科学管理,持续发展.2。2 HSE目标:通过对员工进行HSE教育培训,增强员工HSE意识,增加安全投入,及时有效地发现和消除安全隐患,避免事故发生,保障员工健康,保护环境,争创良好的HSE业绩。(1)死亡事故为零.(2)重大设备、火灾、爆炸事故为零。(3)重伤事故为零。(4)轻伤事故控制在1以下.(5)无环境污染。(6)无职业病伤害.3。 项目部组织机构、安全管理体系及职责3。1 项目部组织机构,安全管理体系见附图1和附图2.项目组织机构图项目经理 总工程师 项目副经理(HSE) 施工经理工程管理部运输施工队吊装施工队综合办公室
5、安全管理部经营部附图1项目HSE管理体系项目经理: 安全经理: 安全管理部长: 施工经理: 班组作业人员HSE监督员: 起重班长 经营部长: 综合办主任 公司安全监督委员会业主、监理安全监督附图23。2 项目部人员职责3.2.1 项目经理职责:a. 项目经理是HSE工作第一责任人,对HSE工作负全面责任;b。 贯彻执行国家、公司、业主、监理和总包公司有关HSE的方针、政策、法律法规及规定;c。 负责HSE管理体系的建立及HSE管理实施工作,组织制定HSE方针及目标.d。 解决HSE工作中的重大问题;e. 为提高HSE管理水平,提供必要的、合理的组织和资源配置,并保障合理分配和有效利用;f。 组
6、织HSE管理体系评审,解决体系运行中的重大问题,提出持续改进意见.3。2。2 项目安全经理职责:a。 代表项目经理全面负责项目部HSE管理体系的建立和实施工作,对HSE工作负直接的领导责任;b. 主持召开HSE会议,领导HSE主管部门的工作,审批HSE管理体系文件,及时解决HSE管理体系运行中的重大问题;c。 主持HSE管理体系审核工作,审批HSE管理体系审核计划和报告,及时向项目经理汇报体系运行情况,协助项目经理进行HSE管理决策;d. 组织制定工程HSE的目标与计划,并组织实施;e。 定期向项目经理和HSE管理领导小组汇报工作,为管理评审和HSE的改进提供依据;f. 组织协调HSE管理体系
7、的实施,制止和纠正不符合HSE管理体系文件规定的HSE表现;g. 定期主持召开HSE工作会议,及时总结、布置HSE的实施工作;h。 定期组织HSE检查,落实重大事故隐患的整改;i。 组织对一般安全事故和未遂事故的调查处理,协助公司对重大事故和恶性未遂事故的调查处理,及时上报主管部门.3.2。3 施工经理职责:a。 认真贯彻执行国家、地方政府、公司、业主、监理和总承包公司安全生产方针政策、法规标准和规定;b。 保证各项安全、健康、环境标准、制度在本工作管辖范围内贯彻执行,对本施工安全、健康、环境工作全面负责;c. 组织员工接受安全、健康、环境教育,督促并参加班组周一安全活动和班组安全讲话;d。
8、严格落实JHA所要求的措施,认真组织隐患整改,不断改善员工的工作条件;e. 发生事故立即上报,组织抢救、保护现场,参加事故调查、分析,落实防范措施。3。2。4 安全管理部长职责:a. 贯彻国家、公司、业主、监理公司有关HSE管理的方针、政策、法律、法规和规定,在安全经理的领导下,负责项目工程HSE管理工作;b。 负责制定、修改HSE管理体系文件,负责体系运行的管理和监督,处理HSE管理体系运行中的有关事项,审查施工组织设计、施工方案和安全技术施工交底;c。 督促项目按时召开周安全例会,总结上周安全工作,并布置本周安全工作;d. 每月组织一次安全大检查,根据施工情况组织专项检查.执行事故隐患整改
9、制度,协助和督促有关部门对查处的隐患制定防范措施,检查监督隐患整改工作完成情况;e。 深入现场监督、检查,及时纠正违章行为,督促协助解决有关安全问题.遇有危及安全生产的紧急状况,有权令其停止作业,并报有关领导;f. 制定HSE管理体系审核计划,组织HSE管理体系审核活动,提出可持续改进意见;g。 负责监督检查HSE工作的贯彻执行情况,组织HSE定期与专项检查;h。 负责组织HSE的教育和培训工作;i. 督促有关部门落实安全措施,按规定发放和合理使用各类劳动防护用品及防暑降温用品.对劳动防护用品的质量进行监督、检查,对不合格的劳动防护用品有权禁止使用;j. 组织参加一般事故的调查、分析、处理,并
10、负责统计、上报,吸取教训,完善HSE施工管理。3.2.5 HSE监督员职责a. 贯彻执行国家、公司、业主、监理有关HSE管理的方针、政策、法律、法规和规定;b. 参加HSE 管理体系文件、年度方针目标、HSE技术措施的编制、修订工作;c. 进行HSE工作监督检查,及时制止和纠正失职与违章行为,督促隐患治理;d。 进行HSE工作的培训教育工作,提高全员HSE意识;e. 参加事故的调查、分析、处理,并负责统计、上报;f。 负责HSE相并资料的收集整理、存档和上报工作。3。2.6 班组长职责a。 贯彻执行国家、公司、业主、监理和总承包公司有关HSE管理的方针、政策、法律、法规和规定;b。 保证HSE
11、规定在本班组的贯彻执行,对本班组的HSE工作全面负责;c。 认真组织班组周一安全活动,做好每日班前讲话,针对当周、日施工任务,制定相应的HSE措施,并在工作中监督执行;d. 做好班内施工HSE防护措施、防护用品的检查维护工作,使其处于完好状态;e。 发生事故抢救伤者、保护现场、并立即报告,对事故处理予以协助.3。2。7作业人员职责:a。 贯彻执行国家、公司、业主、监理公司有关HSE管理的方针、政策、法律、法规和规定;b。 严格遵守HSE制度及本岗位操作规程,不违章作业,对本岗位HSE工作负直接责任。c. 积极参加班组HSE活动,自觉接受HSE教育,增强自身HSE意识及防护能力;d。 上岗按规定
12、着装,正确使用各种劳保用品及消防器材;e。 不具备HSE规定的作业条件,有权拒绝接受任务,有权拒绝违章作业的指令,对他人违章有权劝阻和制止;f. 正确分析、判断和处理各种事故隐患,把事故消灭在萌芽状态;g。 发生事故及时向上级报告,并保护现场;h。 员工禁吸食毒品及施工过程饮用含有酒精的饮料。4。 风险评估和治理4。1 吊装、运输4。1。1 风险评估在吊装过程中,吊车过载倾覆,吊车机械故障和卷扬机制动失灵,卷扬机电动机和变阻器过热,钢丝绳断裂,绳卡断开,滑轮损坏及吊耳断裂,地锚拉脱或设置不当,缆风绳设置不合理等;均会造成设备损坏,人员伤害.在运输过程中,封车不牢造成设备滑落摔坏,人员伤害。气象
13、变化如:大雨、大雾、雷电及风速大于10。8m/s等;均容易造成吊装事故的发生,甚至造成设备及人员的伤害。4。1。2 防范措施a。严格按施工方案、施工技术交底施工;b。吊车、卷扬机及其它机械由专人操作,并严格执行机械操作规程;c.吊装机械、绳扣、卡具使用前应进行严格检查,确保无误;d.运输过程中要经常检查封车情况,发现封车索具松动要及时紧固;e。吊装指挥人员应专业过硬,指挥准确,动作灵敏,思维敏捷;f.要注意天气变化,了解当日天气预报情况;g。吊装作业区域要设置明显的警戒区域,无关人员严禁入内;H吊物下方和吊臂回转区域严禁行人通过。4.1。3 应急措施a。 如机械、索具故障,应及时停止作业,保持
14、镇定,听从吊装指挥人员指挥;在安全状态下,及时采取妥善的方法消除隐患;b。 如遇气象变化异常,立即停止作业,安全卸载或锁定索具;c。 如发生设备吊装、运输事故及人员伤害,应立即停止作业,在危险区域人员迅速撤离现场,指挥人员应及时采取应急措施控制险情,并通知检修指挥部,及时组织急救伤员。4。2 三级以上高处作业4。2。1 风险评估在进行三级及以上高处作业时,由于脚手架、防护设施、攀登设施和作业部位环境等缺陷,以及作业人员的疏忽大意和失误等,容易发生人员或物件高处坠落,造成伤亡事故。4。2.2 防范措施a. 有心脏病、恐高症以及身体不适的人员不得进行高处作业;b。 作业前仔细检查脚手架及其它设施的
15、搭建是否合格;c。 高处作业应按规定着装,并正确使用安全带,传递工具及小型物品应用工具袋。4。2。3 应急措施如发生人员或物品高处坠落,应及时汇报应急指挥部,首先抢救伤员;并对损坏的设施及时修复或更换.4。3 施工过程及装置火灾爆炸事故4。3。1 风险评估神华包头煤制烯烃项目为新建工程,装置多、施工工期长,施工中用的电汽焊、氧气、乙炔等易燃物品易发生火灾.4。3.2 防范措施a。 严格遵守施工规程规范,保持化学物品安全距离和施工用火距离,氧气、乙炔分别存放适宜的库房,设置合理的消防设施;要严格办理各类施工作业票、施工动火票,严格遵行“三不动火原则”并设立专职监火人员,采取有效放火措施;b。施工
16、作业票、施工动火票要求配备消防器材,并确认消防器材有效.4。3。3 应急措施一旦发生火灾或爆炸事故,应及时进行灭火,并视其情节轻重及时向业主HSE有关部门及应急机构汇报,立即组织抢救伤员,抢救中应保护好事故现场。4。4 防中毒4。4。1 风险评估施工过程可能出现H2S、NH3、N2气体泄漏,如不进行防范,极易发生中毒现象,造成人员伤害.4。4.2 防范措施a. 严格办理各类施工作业票,并严格按票证作业;b。 设置防毒面具,使用前检查其有效性能;c。 预先对使用人员进行事前培训,确保应急使用;4。4。3 应急措施一旦发生有毒气体中毒事件,监护人员及其它作业人员应及时向上风方向逃离现场,并及时向应
17、急部门汇报;并及时报警,并积极组织抢救伤员.4。5 防风沙4。5。1 风险评估春天3-5月份是风沙季节,风沙来时遮天闭日,飞沙走石;吊装、运输施工都是露天作业,风沙天气吊装、运输容易造成起重机倾翻事故和运输车辆碰撞翻车事故。4.5。2 防范措施a。风力大于6级严禁进行大件吊装、运输。b。风沙来时起重机的吊杆趴到安全角度,并顺着风向。c.为施工作业人员配备合格的防风眼镜和口罩。4。5。3 应急措施 一旦发生起重机倾翻事故和运输车辆碰撞翻车事故,应立即封闭事故现场,并及时组织伤员抢救,并根据伤势情况,及时拨打120,将重伤者送往医院抢救。4。6 防暑4。6。1 风险评估夏季气温高,天气炎热,吊装、
18、运输施工基本都是露天作业.员工劳动强度大,易疲劳,盛夏容易中暑,发生意外。4。6.2 防范措施 a。 高温天气作业,条件允许尽量选择自然通风好、避阳区域作业或搭设临时凉棚、凉伞避阳.有条件的可设置通风设备或空调设备;b。 在不影响其他专业的情况下,经上级部门允许可调整延长中午作息时间,避开中午高温;c。 单位须在现场为施工人员提供卫生的饮用水、清凉饮料,备有消暑药物,以防应急;d。 高温天气应尽量减少高空、危险性作业;e. 生活区冲澡设施要满足员工冲澡需求。4。6.3 应急措施一旦发生有人中暑,要首先将患者安全转移至通风凉爽的安全地板,解开上衣扣便于患者身体降温。轻者适度饮用淡盐水,服用仁丹等
19、消暑备用药物,面额适度敷用清凉油、风油精.重者在实施以上措施的同时报警项目应急小组或拨打120急救电话。4。7 临时施工用电4。7。1 风险评估施工过程,用电设备绝缘不良、保护接地不好、漏电保护失灵、线路绝缘损坏等均容易造成人员触电伤害.4。7.2 防范措施a。 严格管理临时用电,线路敷设要有临时用电方案;b。 配电箱、供电箱设置符合建设工程施工现场供电安全规范常用电气设备有关要求;c。 持有电工作业上岗证人员方可进行电气作业;d. 现场用电板房(铁制)用电设备均有良好接地保护;e。 手持电动工具实现“一机一闸一保护”;f。 电工接线不能带电作业;g. 断电后对输出线路接地、维护等工作,要在断
20、电开关挂警示牌或专人看护,防止其他人员送电;h. 临时用电维护人员每周进行一次线路巡视,发现隐患及时处理;i。 电路不用要及时拉闸或将线路拆除.4。7。3 应急措施a. 如发生有人触电应迅速拉断电闸;b. 如触电人位置远离电闸,应用绝缘体(如干木棒)将带电物拨离触电人,若触电人衣服干燥宽松,可手拉触电人衣领(手不要接触人体)将触电人脱离电流;c。 触电人若产生暂时性休克,要迅速作人工呼吸,操作方法是: 口对口人工吹气,操作时用手的拇、食指置于患者前额处,轻轻捏住患者鼻孔,然后施救者深吸一口气,将嘴张大,用口唇覆盖患者口部,用力将气吹入; 胸外心脏按压,按压心脏频率为每分钟80至100次,下压深
21、为4厘米至5厘米。d。 在作人工呼吸同时,观察患者状态并及时报告项目应急小组或拨打120急救电话(电话拨出要讲明发生地点,位置,有人到各口迎接车辆,并留下联系电话).48冬季施工4。8.1 风险评估在冬季施工,由于气温低和下大雪等天气因素均容易造成人员触电伤害.4。9.2 防范措施a。对施工设备进行一次维修保养工作,换用适合寒冷低温的燃油、润滑油、液压油、防冻液、蓄电池液等;明确所有设备的防冻防滑负责人。b.除配备一般个体防护用品外,所有员工必须穿戴符合国家标准的防寒防护用品,包括棉安全帽、软底防滑棉劳保鞋、棉手套、防寒棉衣棉裤等,特殊情况下可配发部分防雪眼镜。c。项目部为职工配备必要的防冻药
22、物.d.下雪天气不宜进行室外吊装及其相关的高处作业。e。构件与其它物体冻结在一起时,应采取措施化冻分离后方可进行吊装,严禁吊拉与地面冻结的构件及设备。f。吊车在冬季施工中要采取必要的防滑、防冻措施,在-30以下停止吊装作业.4.8.3 应急措施人员发生冻伤后,不能马上热敷或者按摩冻伤部位,以防加重局部水肿。发现冻伤患者后,立即用棉被、毛毯或棉衣等保护受冻部位,以防止再次受冻。衣服、鞋袜等连同肢体冻结者,不可勉强卸脱,迅速将患者护送至温暖的室内,用40度左右的温水是冰冻溶化后脱下或剪开.如果局部皮肤没有破损,可以涂抹冻伤膏,或者用泡过辣椒的酒精涂抹(75的酒精或者60度以上白酒内泡上辣椒),30
23、%的猪油和蜂蜜混合后涂抹效果也不错。如果皮肤有破损,则需要尽快用新霉素软膏涂抹,防止感染.5. HSE管理5。1 HSE管理制度5。1.1 HSE教育a. 所有员工在进入现场前,必须接受项目部的HSE教育,详细了解有关HSE 规章制度;b。 除接受项目部的HSE教育外,项目部还要针对施工具体情况,分专业对所有施工人员进行HSE教育;特种作业人员须持有关部门颁发的有效安全操作证上岗;c. 施工班组在每天作业前,要进行班前交底,针对当日施工任务,布置相应的防护措施,强调防护重点。5.2 HSE例会a. 项目部每周召开一次HSE例会,由安全经理主持,各部门负责人、各施工队队长、安全人员参加;必要时,
24、可组织全体员工参加;b。 HSE例会的内容为总结上周HSE工作,部署本周HSE工作重点,协调各部门、各施工队有关HSE问题等;c. 根据施工需要,可对特殊部位和关键作业另行召开专题HSE会议;d. HSE例会及专题会议,必须认真做好会议记录。会后应及时形成会议纪要,并传达到具体作业人员.5.3 HSE检查a。 安全人员每日应进行HSE日检查并做好日巡检记录,同时还应接受监理公司HSE工程师、神华包头项目现场安全工程师的HSE检查;b. 安全管理部组织每月底下午进行一次HSE月检查和文明施工周检查,迎接神华包头项目HSE管理部牵头相关部门、监理公司HSE人员组成的周检查,同时处理内部与外部检查中
25、发现的问题;c。 项目部安全经理组织有关部门每月最后一周的周一进行一次HSE月检查,积极迎接神华包头工程项目、监理公司的月检查,奖励第一名,对有问题单位给予一定处罚;d. 各施工班组在作业中应认真进行HSE检查,及时消除事故隐患;e。 安全人员每日巡检应仔细、全面,及时纠正和处罚违章行为;并对危险部位和关键作业实施跟踪监督,及时消除事故隐患;f. HSE检查的内容主要为个人防护、施工机具及车辆作业、安全用电、高处作业防护设施、防火防爆,文明施工、环境卫生等措施落实;g. 进行HSE检查时,要认真做好检查记录,对问题的整改及时反馈到相关部门与施工队。5。4 隐患整改a. 对提出的问题及项目部HS
26、E检查发现的问题、隐患要及时进行整改,对不能立即整改完成的隐患要以“隐患整改通知单”的形式下发,责令相关单位限期整改,安全人员及时进行复检;b。 对暂时不能整改的项目,除采取有效防范措施外,应纳入安全措施计划,限期整改。6。 事故管理6.1 事故预防a。 施工作业前,必须让员工了解工作的危险所在,并采取相应的安全措施;对员工进行必要的HSE教育和训练;b。 必须按有关要求为员工提供符合标准的个人防护用品、HSE装备以及安全人员提出的其它安全装备;c。 项目部要按业主、监理公司的要求和建议,采取其它HSE预防措施。6。2 事故报告和调查a。 在工作中发生人身伤害事故,要立即组织抢救伤者,并采取必
27、要措施,防止事故扩大;b. 发生事故要上报安全经理,火灾事故要先报火警;c. 发生事故,在抢救伤者的同时,要保护好事故现场,停止一切作业,等候有关部门调查处理;d。 任何造成人身伤害及造成装置、设备损害的事故,都必须填写有关事故报告表格,报安全经理,并按要求在规定时间内报当地有关部门;e. 事故处理要按照“四不放过”(即事故原因分析不清不放过、事故责任者及施工人员没受到教育不放过、事故责任者没有受到处罚不放过、没有制定出防范措施不放过)的原则进行调查处理,并将事故处理情况上报公司。7。 HSE信息管理7.1 建立有效的信息交流机制,保障有关HSE的信息,资源得到充分利用。7.2 HSE信息的主
28、要内容包括当地政府、上级部门、本公司及有关业主、监理HSE规章制度和要求,会议纪要、指令、安全隐患整改通知等。7。3 本项目安全管理部负责信息的管理与交流,并收集整理来自各渠道的相关信息。7.4 公司有关HSE信息实行逐级收集整理,由安全管理部汇总,统一向上级部门汇报。7.5 项目部对HSE信息实行逐级向下传达,直至传达到每个员工,并确保传达的时效性和有效性。7。6 信息的上行和下行必须以书面的形式进行,并有签字手续.8。 拒绝作业8。1 当作业过程中出现意外险情和安全防范措施不得力以及错误的指令,并危及施工人员的安全时,作业人员有权向各级施工负责人提出拒绝作业要求,并及时向现场HSE监督员报
29、告;8.2 HSE监督员得到报告后应立即查看险情,有权要求施工负责人暂停施工作业,采取措施控制险情;8.3 根据险情,由技术人员制定整改方案,相关单位组织落实,HSE监督员检查确认后,方可继续施工。9. HSE奖罚为了搞好安全生产,对所有员工有下列行为,本项目部将进行经济奖罚.其奖罚明细如下:9.1奖励9。1.1对符合下列表现之一的员工将给予奖励:a、正确使用劳动保护用品,避免因他人违章而造成事故的,每人奖励100元.b、对安全工作提出合理化建议,确有实际价值的,每人奖励200元.c、及时发现重大事故隐患,并向主管部门报告而避免了事故发生的,每人奖励200元.d、在各项劳动竞赛活动中,安全生产
30、先进个人,每人奖励200元.9。1。2对符合下列表现之一的班组给予奖励:a、月度安全检查和日常巡检无违章罚款、无事故,奖励100元。b、周一安全活动记录评比,连续两月优秀的班组,一次奖励100元,班长奖励50元.c、发生意外事故时,积极采取措施而减少了事故损失的,一次奖励200元。d、在各项劳动竞赛和重大安全活动中,被评为优胜的,一次奖励200元。9.2处罚9。2.1对管理人员的处罚:a、HSE监督员发现违章不制止,罚款100元。b、技术人员未按规定对班组进行安全技术交底,对技术员罚款50元。c、施工经理或队长发现违章不制止,罚款100元。d、管理人员不戴安全帽罚款50元。e、管理人员进入施工
31、现场不按规定着装,罚款50元.f、对查出的隐患和问题未按期治理整改,对责任人罚款100元。9。2。2对作业人员的处罚:9。2.2.1个人行为:a、非载人车辆上违章载人,对司机罚款100元,对乘坐人员罚款50元.b、不系安全帽带罚款20元;进入施工现场不按规定着装,穿拖鞋、凉鞋、高跟鞋、短裤、裙子、背心、光膀子等,每项罚款50元。c、私自接电、违章用电者,罚款50元;d、施工用电接线、配置不符合要求,未按规定设置漏电保护开关,每处对责任电工罚款50元;e、不服从安全员(HSE监督员)管理,罚款50元,辱骂HSE监督员者,罚款100元。f、进入施工现场,不戴安全帽罚款50元;高处作业,不按规定系挂
32、安全带者罚款50元。g、高处作业攀爬脚手架、上下投掷工具或其它物件等,对责任者罚款50元。h、在厂方规定的禁烟、禁火区内携带火种、吸烟、违章用火等,罚款100元,如被业主或监理查出,按业主或监理规定予以处罚.i、酒后进入生产施工岗位,罚款50元,并责令离开现场。j、发生一般事故,对事故直接责任者扣罚当月全部计件工资。k、对业主、监理检查发现的违章,按照业主和监理的有关处罚规定执行。9.2。2。2集体行为:a、使用不合格的梯子或违章使用梯子,对使用班组罚款100元;b、违章放置易燃、易爆、有毒、有害物品,每处对责任单位罚款100元。c、高处作业应挂而不挂安全网、高处行走不设置手扶装置,每处对责任
33、单位罚款200元,并责令限期整改;d、使用的机械设备回转部位未按规定安装安全防护罩的,对使用单位罚款100元.、未按规定配置消防器材,对责任单位罚款100元.、未按规定办理动火、用电、动土、高处作业票等,对责任单位罚款100元。、使用不合格的吊篮,除停工整改外,对班组罚款100元。、发生一般事故,对事故班组扣罚当月考核计件工资总额的5%。、对业主、监理检查发现的违章,按照业主和监理的有关处罚规定执行.9.3其它9。3。1重大奖励和处罚由项目部研究决定。9.3。2一般奖励由安全管理部报请项目经理批准后,实施发放。9.3。3对违章者的罚款,由安全管理部出据罚款单,由财务部负责扣除;所有罚款由安全管
34、理部统一管理,作为奖励基金,严禁挪作它用。10。 HSE保障措施10。1 一般规定10.1.1 所有员工必须严格遵守项目部的安全管理规定。10。1.2所有员工在指定的任务范围内完成指定的工作,并严格遵守安全操作规程和工作纪律。10。1。3所有员工不得有侵害他人人身或被认为造成安全危害的行为,否则将受到经济处罚甚至驱逐出现场。10。1。4所有人员应按规定使用现场的卫生设施,严禁乱放施工垃圾.10。1。5所有人员不得在现场打闹、玩耍,除有紧急情况外,任何人员不得奔跑。10。1。6各项临时设施,包括施工机具、停车场、设备材料堆放和水、电、的布置,所有的暂设布置均应符合HSE要求。10。1.7各种防护
35、设施、安全标志,不得移动或拆除。10.1。8进厂员工持入厂证进厂,工装合乎有关规定。10。1.9现场用的各种安全设施,除紧急情况外不得乱动。10。2 作业环境安全规定10。2.1 安全标志作业现场要按规定设置足够的安全警示标志;安全标志必须醒目,并有保护措施。10.2。2 临时设施办公室、休息室、工具房等铁板房的放置应经业主批准后,方可设置;临时仓库必须按要求配备灭火器材及安全设施,并保持干净、整洁。10。2.3 工作面与通道a. 所有工作面与通道应安全合理、清洁无杂物、无积水,对有可能发生落物打击的通道应设置防护棚;通道要保持畅通无阻,如遇雨天气,采取有效的防滑措施;b。 工作面上有坠落可能
36、的临边、孔洞必须采取合适的如护栏、盖板等防护措施,并且设置警示标志;c. 地面上所有的坑、井、沟等必须设置防护围栏或加盖,并确保其牢固可靠,设明显的标志.d。 上、下高处作业面应使用符合标准的梯子。10。2。4 隔离a. 安装作业高度在2m以上,应设置合格的临时平台,以保证作业面的施工安全;高度大于4m时要设安全网防护;b。 所有交叉作业,作业层之间采取隔离措施以防止人员坠落或物体坠物,高处作业应使用工具袋;c。 现场危险作业区域,如大型设备吊装、运输、用电等作业,要采取有效的隔离措施,设置明显的警示绳、警示牌,防止无关人员进入作业区。10。2.5 照明在自然光线不足的作业点或者夜间作业时,采
37、取合适的方式进行人工照明;人工照明的光照度以利于工作为宜,特殊的作业场所的照明灯应备有独立电源(安全电压).10.2。6 动力系统电气设备和线路的绝缘应保持良好,电气开关应设箱加锁,或者设置遮栏并有明显的警告标志;电气设备和线路符合规范,并安全使用。11. 人个防护规定11.1 一般规定a。 在工作区的每个人都要按规定穿戴防护用品、用具。b. 在接触含刺激或损害皮肤的化学试剂时,工作人员应戴橡皮手套、防护围裙或其它适用的防护用具。c. 工作人员不穿着易燃、有毒或刺激性物质的衣服进行工作;d。 工作人员进入工作区时不得佩戴会被钩住、挂住的珠宝首饰或其它装饰品;e。 头发和胡须不得妨碍防护用品的有
38、效功能。f. 根据安全生产和防止职业病危害的需要,发放相应的劳动防护用品、用具;防护用品是实现安全生产的一项强制性预防措施,不得随意变更或降价标准。11.2 安全带的使用离作业面2m以上高处作业人员,应系上符合要求的安全带;安全带必须连接到至少能承受500kg静负荷的锚定物上或构件上,并高挂底用。11。3 眼睛的保护a。 凡从事具有伤害眼睛的工作人员应当戴合适的防护用品(护目镜、面罩等),以防事故发生;b。 戴近视眼镜的人员,当从事有伤害眼睛的区域作业或参观时,在近视眼镜上还要再戴一副安全眼镜或护目镜;11。4 脚的保护施工人员进入现场不得穿高跟鞋、凉鞋。11。5 手的保护工作时应按规定戴工作
39、手套,在可能接触到化学药品或触电的地方,员工必须戴防化学药品或防触电手套.11.6 头的保护任何人员进入施工现场必须戴好安全帽.11.7 听力的保护凡从事噪声超过85分贝的工作人员应佩戴耳塞,以隔绝噪音、保护听力。11。8 呼吸系统的保护为控制由于吸入毒性灰尘、浓雾、烟、水蒸气造成的职业病,必须采取戴口罩或防毒面具等可行的保护措施以消除或减轻这方面的危害。12. 现场施工机具、设备安全管理规定12.1 施工机具必须状态良好,安全设施齐全;运输设备进入厂区应办理行驶证,并按业主的要求限速行驶.12。2 施工机具、移动设备、吊车等必须由专人负责,专人使用,特殊设备操作人员要有安全操作证;操作时必须
40、严格执行有关安全操作规程.12.3 各种施工机械要进行定期维护检查,保护施工机械处于良好状态。12.4 各种机械及其传动部分,必须装设防护装置;起重机械、卷扬机等施工机械,其安全装置必须齐全完好。12。5 施工机械起动前应检查地面基础是否稳固,转动部分的部件是否充分润滑,制动器、离合器是否动作灵活,必须经检查确认合格后方可启动。13。 施工用电安全管理规定13。1 一般规定施工现场电气作业人员必须由经过专业培训、考核合格、持有电工特种作业操作证的人员担任。 13.2 电线与电缆的架设a. 电线应绝缘良好,并用绝缘子固定,禁止缠绕在树上、脚手架上或其它构架上;其与固定表面距离应符合规定的要求;b
41、。 电缆应架空或埋地敷设,禁止在地面明设;c. 电缆接头要架起,有防雨和防其它损伤的措施,有醒目的警字牌;d. 电线与电缆距热力管道、热力设备应大于2m;e。 电线、电缆凡进开关箱、铁棚子、过道路处及可能有机械伤害的地方,均应加套管保护;f. 严禁乱拉拽电线、电缆,不得用金属丝绑扎电线、电缆;g。 电线、电缆、电焊把线等不得与钢丝绳绞在一起,不得有磨擦。13。3 开关箱a. 开关箱采用铁板、玻璃钢等材料制作,其配电板应采用电木板;b. 开关箱安装牢固,有醒目的标示牌;固定式开关箱的下底应距地面1.3-1。5m,移动式开关箱的下底距地面0。61。5m;c. 开关箱做到防雨、防火,箱体有接零保护,
42、有门、有锁,箱内无杂物;d. 开关箱设工作零线接线板和保护零线接线板,两板不能混用;e. 开关箱的引入、引出线应走预留口。13.4 开关与插座所有的开关、插座、插头及保护罩应完好并正确使用, 施工现场台式电气设备,应使用单独开关(一机一开关),严禁同一开关直接控制两台及两台以上的电气设备和一线一地的配电方式,手持电动工具应实现“一机一闸一保护。13.5 移动式电气设备移动式电气设备必须用橡胶软线做电源线, 并接好保护接地(PE)线。13。6 照明a. 钢构架上禁止使用220V开启式灯具;b。 金属容器及潮湿环境使用的手持行灯应使用12V安全电压;c。 行灯变压器使用隔离变压器,严禁用调压器做行
43、灯变压器使用;d。 不同场所按要求使用相适应的灯具.e。 室内灯具高度大于2。5m,室外灯具高度大于3m。13。7 防雷15m以上的临时建筑物、钢脚手架等应做防雷接地,防雷的接地电阻应小于10,避雷针的长度为1-2m.13。8 保护接零a。 保护接零执行三相五线制,三级控制两级保护的配电方式;其中第一级保护的漏电保护器电动作电流根据用电数量确定,但漏电动作时间要小于0。1s;b。 变压器中性点直接接地的供电系统中,一切用电设备、工具、照明都实行保护接零;保护零线单独敷设,不通过任何开关和熔断器;c. 保护零线在分支、终点、设备集中点或每长50m处都要重复接地,接地电阻小于10;保护零线的干线截
44、面不小于相线的1/2,相线截面小于16mm2时,保护零线与相线截面相同;d。 移动式电动工具和用电设备的保护零线用铜芯软线,其截面不小于相线的1/3,任何情况下不小于1。5mm2;e。 用电设备的保护零线不得串联,用电设备的保护零线与保护零干线采用焊接或螺栓联结等,严禁缠绕和钩挂;f. 一切用电设备在一般场所的第二级保护应使用漏电动作电流小于15mA、动作时间小于0.1s的漏电保护器;g。 漏电保护器应装在用电设备电源线的首端,并与用电设备要匹配;严格执行“一机、一闸、一保护制,严禁一闸多用;h。 与用电设备相关的铁棚子、钢平台、金属构架都做好接地,接地极应另设;i. 除特殊情况必须带电作业外
45、,严禁带电作业;特殊情况必须带电作业时,要有可靠的安全措施,经有关部门许可后方可工作;j。 临时用电接线前要到供电主管部门办理临时用电票。14. 设备运输、吊装安全管理规定14.1吊装运输技术方案的编制、交底和检查14。1。1吊装运输技术方案的编制a设备吊装、运输:凡单件重40t以上的设备、构件或小型设备在特殊条件下的吊装运输应单独编制吊装、运输方案,并经项目主管部门、安全、技术部门审查,批准后执行.100吨以上的大型设备需要报公司审批.b编制施工方案时,根据设备或构件的强度、刚度以及施工机具的可靠性选择最有利的受力条件,必要时采取补强加固措施。并进行强度核算,所选用的吊装机具必须保证安全系数
46、。14。1。2技术交底a施工方案经有关部门审批后,由技术人员向参加起重吊装的全体人员进行技术交底。b起重吊装人员应熟悉起重方案、起重机具性能、操作规程、指挥信号和安全技术要求。 14。1.3组织检查a大型吊装工程的准备工作完成后,在自查、整改的基础上,报业主或监理组织联合检查。b在检查中提出的问题,由吊装施工负责人组织整改。14。2特种车辆现场施工要求规范为保证特种车辆(包括流动式起重机,大型运输机械)的现场施工安全,为业主提供及时优质的服务,施工车辆必须符合本规范。14.2.1为保证现场文明施工,起重机械须符合以下条件:a车辆装备要齐全,车辆整洁、干净。b车辆无漏油、漏水现象。c车辆要装备灭火器、防火帽。d特种车辆必须具有技术监督局签发的安全使用许可证,并提供相应的检验报告书。e车辆的各种证件、交通规费必须齐全有效并随车携带,妥善保
