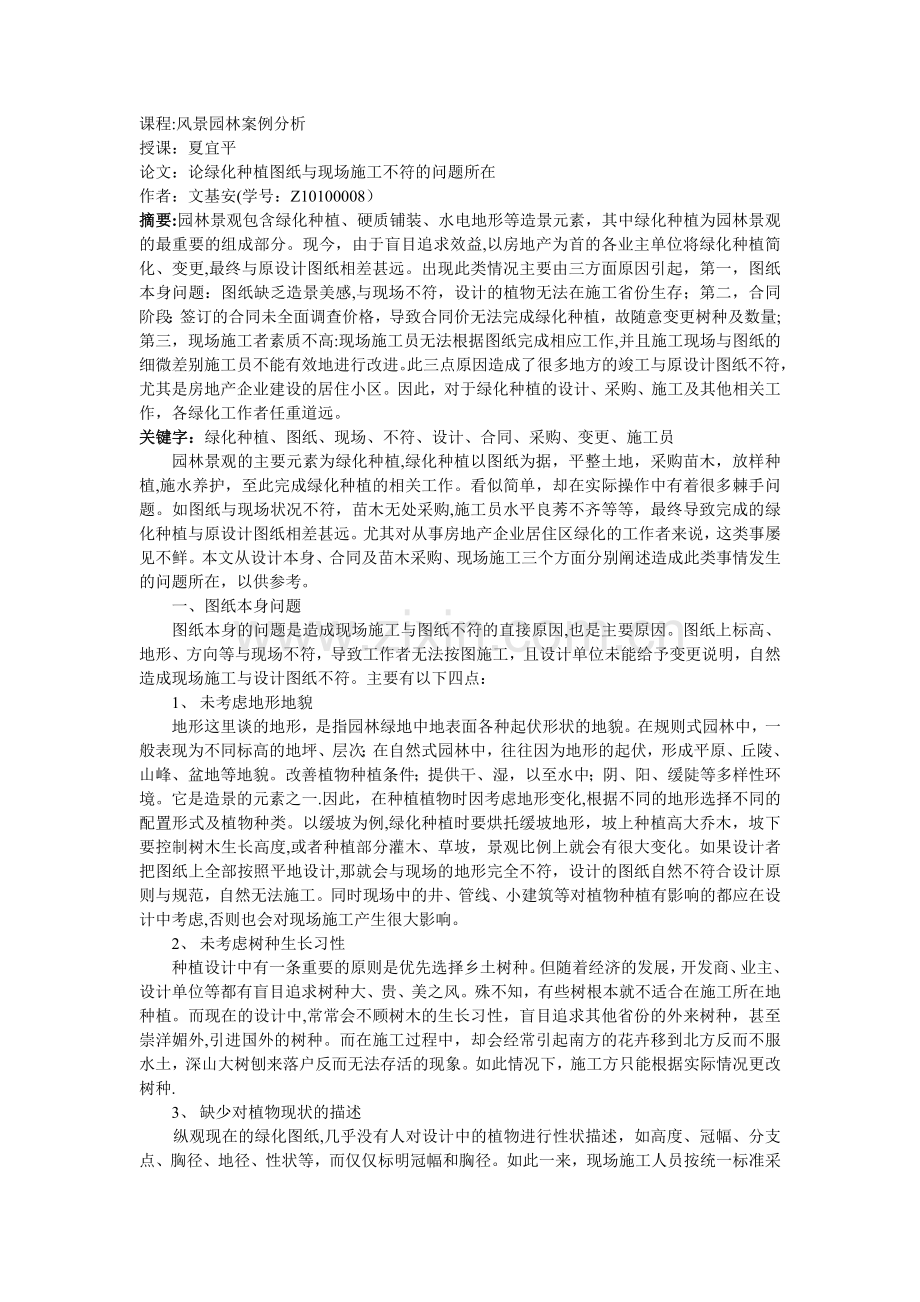

1、课程:风景园林案例分析授课:夏宜平论文:论绿化种植图纸与现场施工不符的问题所在作者:文基安(学号:Z10100008)摘要:园林景观包含绿化种植、硬质铺装、水电地形等造景元素,其中绿化种植为园林景观的最重要的组成部分。现今,由于盲目追求效益,以房地产为首的各业主单位将绿化种植简化、变更,最终与原设计图纸相差甚远。出现此类情况主要由三方面原因引起,第一,图纸本身问题:图纸缺乏造景美感,与现场不符,设计的植物无法在施工省份生存;第二,合同阶段:签订的合同未全面调查价格,导致合同价无法完成绿化种植,故随意变更树种及数量;第三,现场施工者素质不高:现场施工员无法根据图纸完成相应工作,并且施工现场与图纸

2、的细微差别施工员不能有效地进行改进。此三点原因造成了很多地方的竣工与原设计图纸不符,尤其是房地产企业建设的居住小区。因此,对于绿化种植的设计、采购、施工及其他相关工作,各绿化工作者任重道远。关键字:绿化种植、图纸、现场、不符、设计、合同、采购、变更、施工员园林景观的主要元素为绿化种植,绿化种植以图纸为据,平整土地,采购苗木,放样种植,施水养护,至此完成绿化种植的相关工作。看似简单,却在实际操作中有着很多棘手问题。如图纸与现场状况不符,苗木无处采购,施工员水平良莠不齐等等,最终导致完成的绿化种植与原设计图纸相差甚远。尤其对从事房地产企业居住区绿化的工作者来说,这类事屡见不鲜。本文从设计本身、合同

3、及苗木采购、现场施工三个方面分别阐述造成此类事情发生的问题所在,以供参考。一、 图纸本身问题图纸本身的问题是造成现场施工与图纸不符的直接原因,也是主要原因。图纸上标高、地形、方向等与现场不符,导致工作者无法按图施工,且设计单位未能给予变更说明,自然造成现场施工与设计图纸不符。主要有以下四点:1、 未考虑地形地貌地形这里谈的地形,是指园林绿地中地表面各种起伏形状的地貌。在规则式园林中,一般表现为不同标高的地坪、层次;在自然式园林中,往往因为地形的起伏,形成平原、丘陵、山峰、盆地等地貌。改善植物种植条件;提供干、湿,以至水中;阴、阳、缓陡等多样性环境。它是造景的元素之一.因此,在种植植物时因考虑地

4、形变化,根据不同的地形选择不同的配置形式及植物种类。以缓坡为例,绿化种植时要烘托缓坡地形,坡上种植高大乔木,坡下要控制树木生长高度,或者种植部分灌木、草坡,景观比例上就会有很大变化。如果设计者把图纸上全部按照平地设计,那就会与现场的地形完全不符,设计的图纸自然不符合设计原则与规范,自然无法施工。同时现场中的井、管线、小建筑等对植物种植有影响的都应在设计中考虑,否则也会对现场施工产生很大影响。2、 未考虑树种生长习性种植设计中有一条重要的原则是优先选择乡土树种。但随着经济的发展,开发商、业主、设计单位等都有盲目追求树种大、贵、美之风。殊不知,有些树根本就不适合在施工所在地种植。而现在的设计中,常

5、常会不顾树木的生长习性,盲目追求其他省份的外来树种,甚至崇洋媚外,引进国外的树种。而在施工过程中,却会经常引起南方的花卉移到北方反而不服水土,深山大树刨来落户反而无法存活的现象。如此情况下,施工方只能根据实际情况更改树种.3、 缺少对植物现状的描述纵观现在的绿化图纸,几乎没有人对设计中的植物进行性状描述,如高度、冠幅、分支点、胸径、地径、性状等,而仅仅标明冠幅和胸径。如此一来,现场施工人员按统一标准采购苗木,在不同的地点种植同样高度和胸径的植物,根本无法达到设计人员的设计意图。原本为了遮挡视线的植物应该分支点低,却被换成同样胸径和冠幅而分支点高的植物;本来为了做中层乔木的植物应该高度四至五米,

6、却被换成同样胸径和冠幅而比骨架树还高的植物。这样的例子不胜枚举。4、 图纸不全,无法施工很多绿化图纸重方案轻施工图,导致出图时只有一张总图,或者由总图、乔木图、灌木图、地被植物图组成。但是植物种植牵涉到很多与周围环境相关的问题,如临水的植物种植、建筑物旁的植物种植等等。仅仅依靠上述的几类图纸,根本无法让现场施工人员彻底明白所种植物与周边环境距离、方向、角度等数据.在图纸不全的情况下,施工员只能凭感觉和经验种植,但常常偏离了原来的设计意图。因此,在具备以上图纸的同时,应增加重点区域的节点图、方格网图等,这样才能让现场施工人员心中有数,真正按图施工.二、 合同与采购问题合同与采购问题主要体现在两个

7、方面,一是合同价格无法采购对应苗木,而是图纸信息表达不明导致苗木采购错误.此两点是造成现场与图纸不符的间接原因.1、 合同价格太低因在签订合同前,未对图纸中涉及的相关苗木进行全面的市场调查,导致合同签订后,按合同价格根本买不到相关的苗木.此时,施工方常常会私下改小植物规格、更换植物品种,以此来弥补价格上的不足。如冠幅要求2.5米的换成2.3米,胸径15cm换成14cm,无患子换成便宜的栾树,紫鹃换成便宜的春鹃,等等。都是施工方常用的伎俩.如果甲方未及时发现,很容易被其蒙混过关。2、 苗木采购错误苗木采购错误原因有二,其一是前文所说的图纸中盲目引进外来树种,无法采购,其二就是图纸对植物信息描述不

8、全导致采购员采购错误.如此一来,必定会使所采购的植物达不到设计要求,种植后与图纸不符.三、 现场施工问题现场的施工人员素质及施工管理体系是造成现场与图纸不符的又一重要原因.施工员的技能水平是正确按图施工和解决问题的前提条件,而管理体系是实现这一目标的保障.1、 施工员的技能水平不过关我们知道,图纸不可能完全反映现场的情况,多多少少会有一些出入。那么在遇到此种情况下,苗木种植必须按照现场调整.如果施工员只会按图施工而不能临场发挥,那么做出来的种植效果必定非常之差。2、 管理体系不全在现场有重大变更且不允许现场施工员自行调整种植方案的情况下,按照程序应报告设计单位进行设计变更。如果管理体系混乱,现场施工员私自进行更改,那么不管效果好坏与否,都将偏离了原设计意图。综上所述,造成目前许多地方的现场施工与原设计图纸不符的原因有很多,有技术上的原因也有管理上的原因,有经济上的原因也有合同上的原因。但归根结底都是人为的原因。所以,希望广大园林绿化工作者从自身出发,读懂图纸,读懂现场,提高素质,认真地完成每份设计,认真地实现每份设计,这就是我们的责任和义务!

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 园林绿化

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
