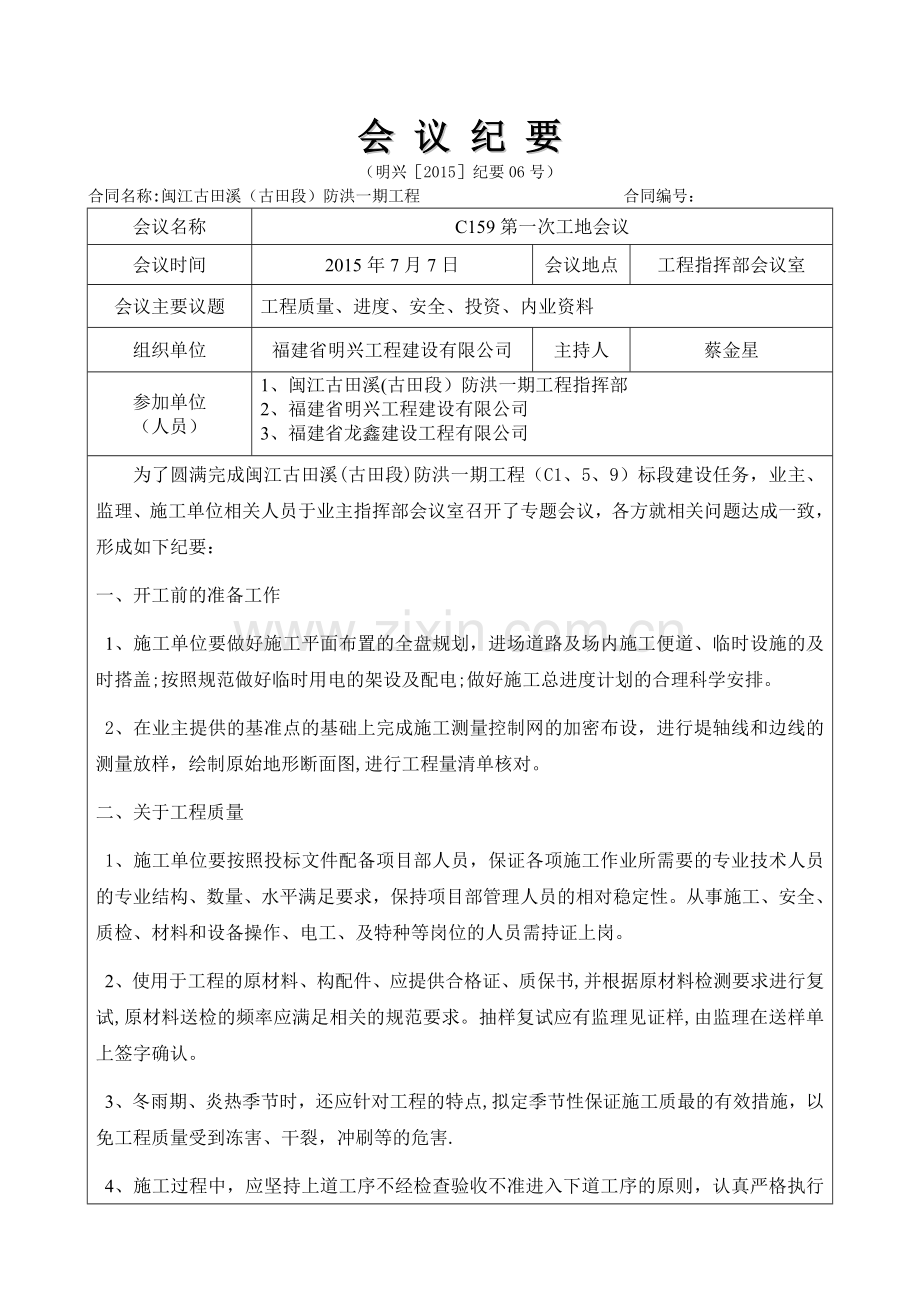

1、会 议 纪 要(明兴2015纪要06号)合同名称:闽江古田溪(古田段)防洪一期工程 合同编号:会议名称C159第一次工地会议会议时间2015年7月7日会议地点工程指挥部会议室会议主要议题工程质量、进度、安全、投资、内业资料组织单位福建省明兴工程建设有限公司主持人蔡金星参加单位(人员)1、闽江古田溪(古田段)防洪一期工程指挥部2、福建省明兴工程建设有限公司3、福建省龙鑫建设工程有限公司为了圆满完成闽江古田溪(古田段)防洪一期工程(C1、5、9)标段建设任务,业主、监理、施工单位相关人员于业主指挥部会议室召开了专题会议,各方就相关问题达成一致,形成如下纪要:一、开工前的准备工作 1、施工单位要做好
2、施工平面布置的全盘规划,进场道路及场内施工便道、临时设施的及时搭盖;按照规范做好临时用电的架设及配电;做好施工总进度计划的合理科学安排。2、在业主提供的基准点的基础上完成施工测量控制网的加密布设,进行堤轴线和边线的测量放样,绘制原始地形断面图,进行工程量清单核对。二、关于工程质量1、施工单位要按照投标文件配备项目部人员,保证各项施工作业所需要的专业技术人员的专业结构、数量、水平满足要求,保持项目部管理人员的相对稳定性。从事施工、安全、质检、材料和设备操作、电工、及特种等岗位的人员需持证上岗。2、使用于工程的原材料、构配件、应提供合格证、质保书,并根据原材料检测要求进行复试,原材料送检的频率应满

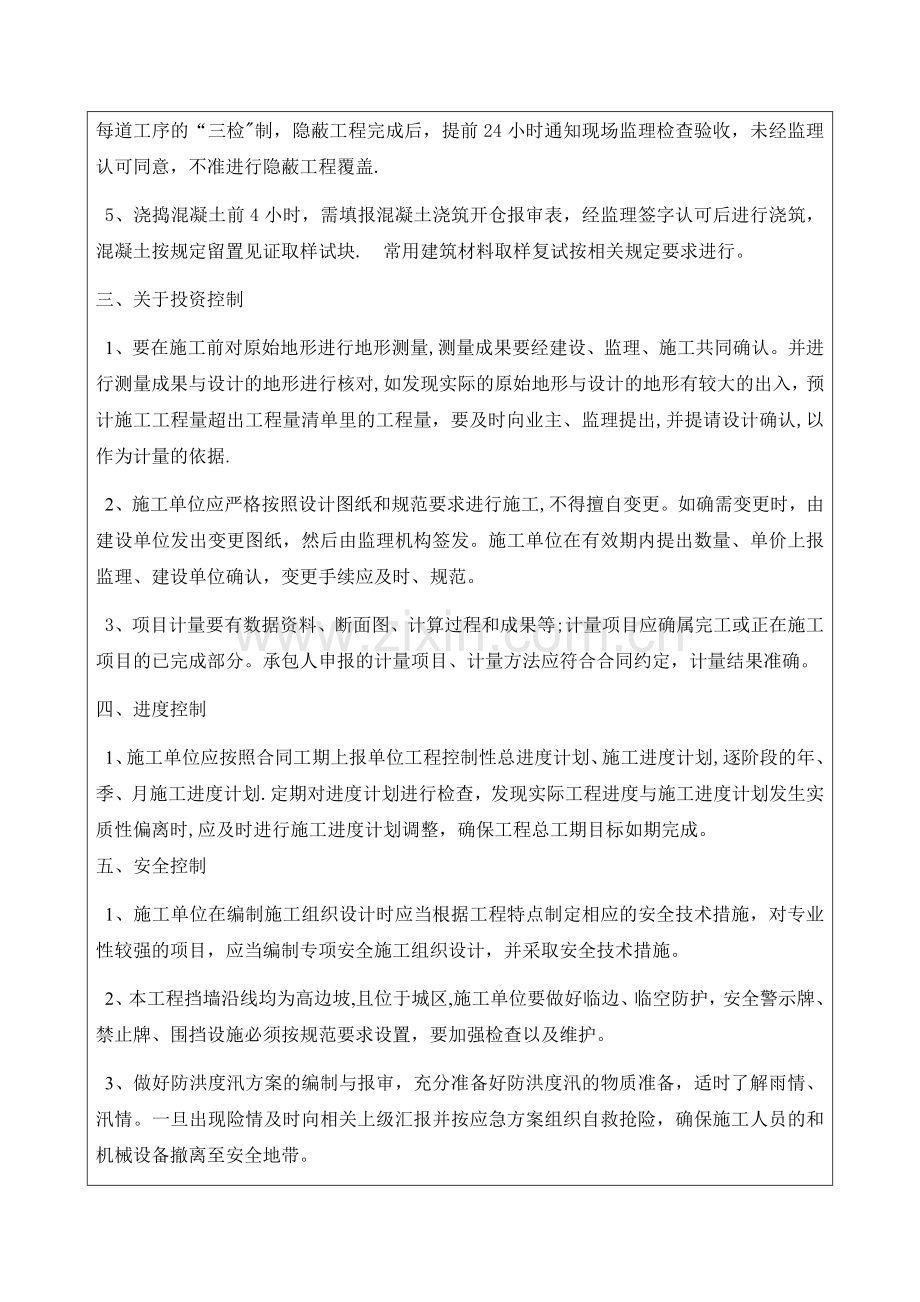

3、足相关的规范要求。抽样复试应有监理见证样,由监理在送样单上签字确认。3、冬雨期、炎热季节时,还应针对工程的特点,拟定季节性保证施工质最的有效措施,以免工程质量受到冻害、干裂,冲刷等的危害.4、施工过程中,应坚持上道工序不经检查验收不准进入下道工序的原则,认真严格执行每道工序的“三检制,隐蔽工程完成后,提前24小时通知现场监理检查验收,未经监理认可同意,不准进行隐蔽工程覆盖.5、浇捣混凝土前4小时,需填报混凝土浇筑开仓报审表,经监理签字认可后进行浇筑,混凝土按规定留置见证取样试块.常用建筑材料取样复试按相关规定要求进行。三、关于投资控制1、要在施工前对原始地形进行地形测量,测量成果要经建设、监理
4、、施工共同确认。并进行测量成果与设计的地形进行核对,如发现实际的原始地形与设计的地形有较大的出入,预计施工工程量超出工程量清单里的工程量,要及时向业主、监理提出,并提请设计确认,以作为计量的依据.2、施工单位应严格按照设计图纸和规范要求进行施工,不得擅自变更。如确需变更时,由建设单位发出变更图纸,然后由监理机构签发。施工单位在有效期内提出数量、单价上报监理、建设单位确认,变更手续应及时、规范。3、项目计量要有数据资料、断面图、计算过程和成果等;计量项目应确属完工或正在施工项目的已完成部分。承包人申报的计量项目、计量方法应符合合同约定,计量结果准确。四、进度控制1、施工单位应按照合同工期上报单位
5、工程控制性总进度计划、施工进度计划,逐阶段的年、季、月施工进度计划.定期对进度计划进行检查,发现实际工程进度与施工进度计划发生实质性偏离时,应及时进行施工进度计划调整,确保工程总工期目标如期完成。五、安全控制1、施工单位在编制施工组织设计时应当根据工程特点制定相应的安全技术措施,对专业性较强的项目,应当编制专项安全施工组织设计,并采取安全技术措施。2、本工程挡墙沿线均为高边坡,且位于城区,施工单位要做好临边、临空防护,安全警示牌、禁止牌、围挡设施必须按规范要求设置,要加强检查以及维护。 3、做好防洪度汛方案的编制与报审,充分准备好防洪度汛的物质准备,适时了解雨情、汛情。一旦出现险情及时向相关上
6、级汇报并按应急方案组织自救抢险,确保施工人员的和机械设备撤离至安全地带。4、按照文明施工、标准化工地的要求,进行加强文明施工气氛宣传,五牌一图要上墙(工程概况牌、监督电话牌、消防保卫牌、安全生产牌、文明施工牌和施工现场平面图)。六、合同与信息管理 1、施工阶段要做好测量数据资料的及时签字确认,并及时做好基槽等相关验收记录;做好相关的现场记录和施工日记。工程的相关内业要适时随着工程的各个阶段及时提供,做好单元工程的质量评定工作.2、施工单位应配备熟悉本专业工程的资料员负责内业资料整理,内业资料应真实、及时、按水利工程相关规范要求编制。施工质量评定按最新2013水利水电工程施工质量评定表及填表说明执行;施工监理工作常用表格按水利工程建设项目施工监理规范SL2882014附录E所附的表格执行。附件:参加会议人员签到表。 福建省明兴工程建设有限公司古田防洪堤监理部整理 2015年7月7日
