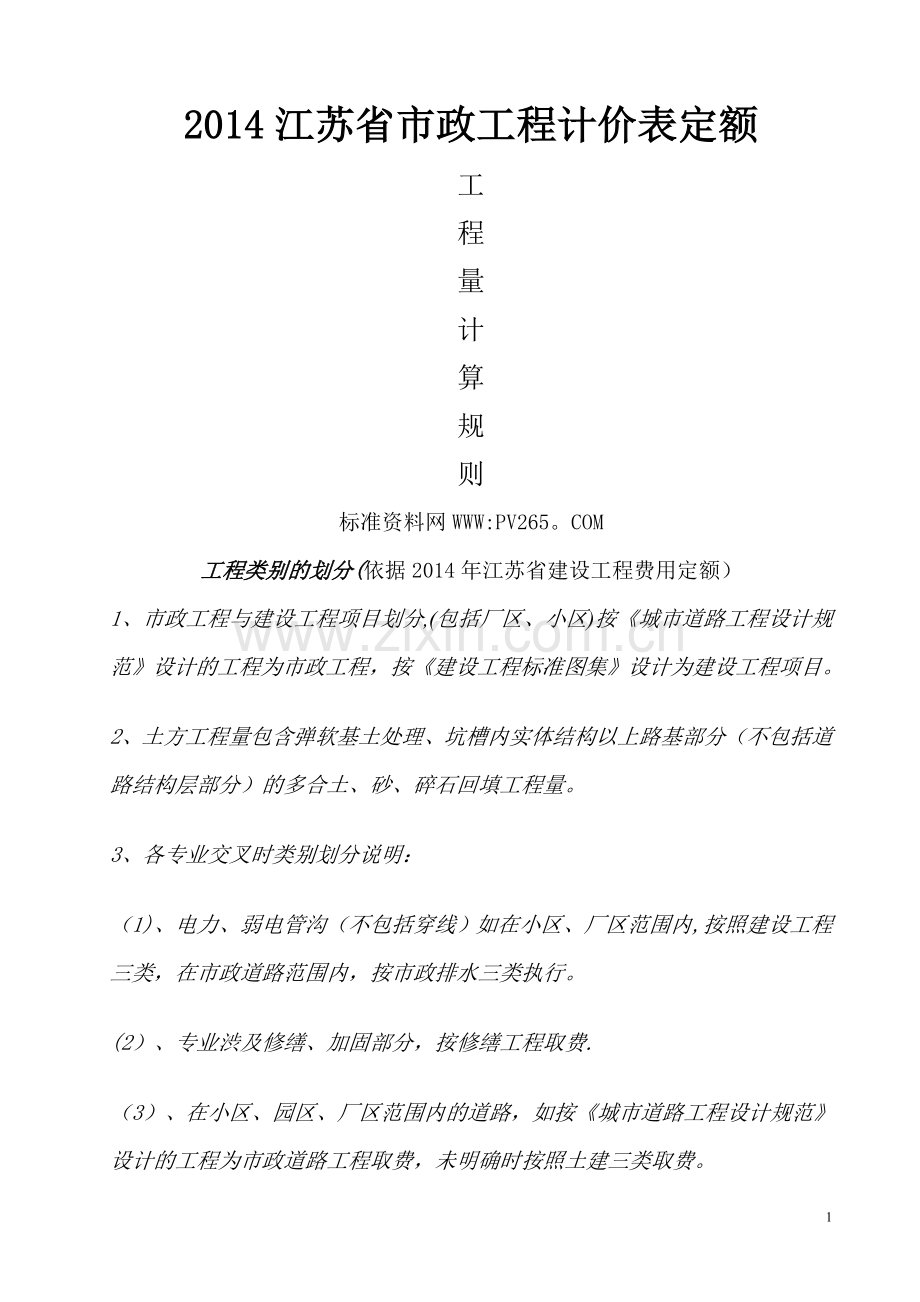

1、2014江苏省市政工程计价表定额工程量计算规则摘要:标准资料网WWW:PV265。COM工程类别的划分(依据2014年江苏省建设工程费用定额)1、市政工程与建设工程项目划分,(包括厂区、小区)按城市道路工程设计规范设计的工程为市政工程,按建设工程标准图集设计为建设工程项目。2、土方工程量包含弹软基土处理、坑槽内实体结构以上路基部分(不包括道路结构层部分)的多合土、砂、碎石回填工程量。3、各专业交叉时类别划分说明:(1)、电力、弱电管沟(不包括穿线)如在小区、厂区范围内,按照建设工程三类,在市政道路范围内,按市政排水三类执行。(2)、专业渋及修缮、加固部分,按修缮工程取费.(3)、在小区、园区、

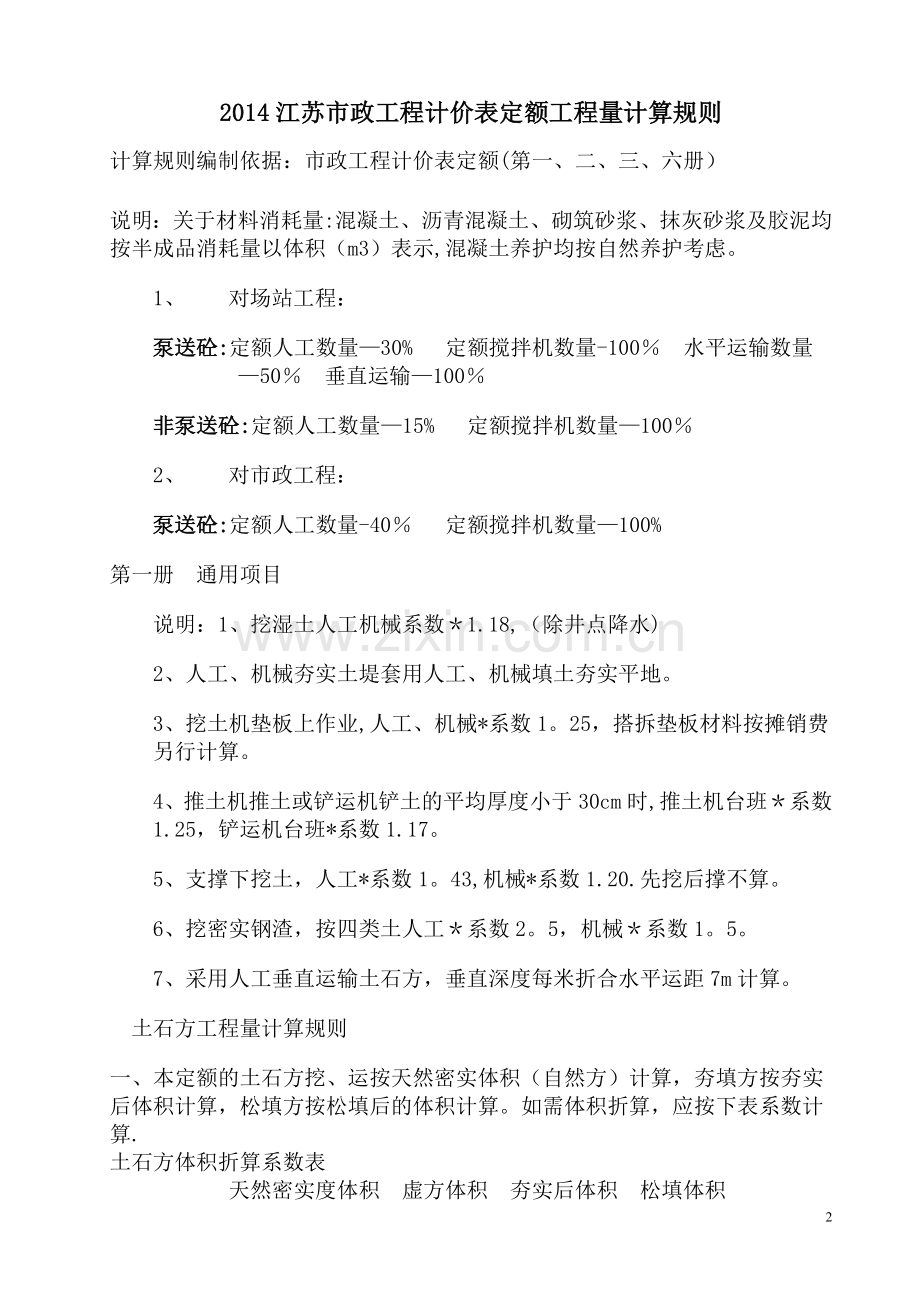

2、厂区范围内的道路,如按城市道路工程设计规范设计的工程为市政道路工程取费,未明确时按照土建三类取费。2014江苏市政工程计价表定额工程量计算规则计算规则编制依据:市政工程计价表定额(第一、二、三、六册)说明:关于材料消耗量:混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及胶泥均按半成品消耗量以体积(m3)表示,混凝土养护均按自然养护考虑。1、 对场站工程:泵送砼:定额人工数量30% 定额搅拌机数量-100 水平运输数量50 垂直运输100 非泵送砼:定额人工数量15% 定额搅拌机数量100 2、 对市政工程:泵送砼:定额人工数量-40 定额搅拌机数量100% 第一册 通用项目说明:1、挖湿土人工机械系数

3、1.18,(除井点降水)2、人工、机械夯实土堤套用人工、机械填土夯实平地。3、挖土机垫板上作业,人工、机械*系数1。25,搭拆垫板材料按摊销费另行计算。4、推土机推土或铲运机铲土的平均厚度小于30cm时,推土机台班系数1.25,铲运机台班*系数1.17。5、支撑下挖土,人工*系数1。43,机械*系数1.20.先挖后撑不算。6、挖密实钢渣,按四类土人工系数2。5,机械系数1。5。7、采用人工垂直运输土石方,垂直深度每米折合水平运距7m计算。摘要:土石方工程量计算规则一、本定额的土石方挖、运按天然密实体积(自然方)计算,夯填方按夯实后体积计算,松填方按松填后的体积计算。如需体积折算,应按下表系数计

4、算.土石方体积折算系数表 天然密实度体积虚方体积夯实后体积松填体积 1。00 1。30 0。87 1。08 0。77 1.00 0。67 0。83 1。15 1。49 1.00 1。24 0。93 1.200.81 1。00二、平整场地工程量按实际平整面积,以“m2计算.三、土方工程量按施工方案图示尺寸计算,修建机械上下坡时便道土方量并入土方工程量内。石方工程量:人工、机械凿石按施工方案图示尺寸计算,石方爆破可按设计图示尺寸加允许超挖量计算,设计无规定时允许超挖量可参考:松、次坚石20cm,普、特坚石15cm。四、管道沟槽工程量计算规则:(一)管道沟槽长度:主管按管道中心的设计长度计算,支管按

5、支管沟槽的净长线计算。(二)管道沟槽的深度:管道沟槽的深度按原地面高程减设计管道基础底面高程计算,设计有垫层的,还应加上垫层的厚度;枕基按原地面高程减设计管底高程加管壁厚度计算。(三)管道沟槽的底宽:沟槽的底宽按施工方案计算,如施工方案无规定,排水管道底宽按其管道基础宽度加两侧工作面宽度计算;给水燃气管道沟槽底宽按其管道外径加两侧工作面宽度计算;支挡土板的沟槽底宽除按以上规定计算外,每边另加0.15m。每侧工作面增加宽度按下表计算:管径(mm)砼管道基础(m)金属管道(m)化学管道(m)构筑物(m)(90)(90)500内 0。40 0.40.3 0。3 无防潮层有防潮层50010000.50

6、.50.4 0.4 0。40 0.601000-25000。600.5 0.4 0。4 2500以上0.700。6 0。5 0。5备注:管道结构宽:1、无管座的按管道外径计算;2、有管座的按管道基础外缘计算,构筑物按基础外缘计算。(四)管道沟槽的放坡:管道沟槽的放坡应根据施工方案要求的坡度计算,如施工方案无规定且挖土深度1。5m时,可按下表规定计算:放坡系数土壤类别放坡起点深度(m)机械开挖人工开挖在沟槽坑内作业在沟槽侧坑边作业顺沟槽方向坑上作业一、二类土1.21:0。331:0。751:0.51:0。50三类土1.51:0。251:0。671:0.331:0.33四类土2。01:0。101:

7、0。331:0.251:0。25五、沟槽放坡挖土交叉处产生的管道接口、作业坑、井室增加土方不扣除,放坡从垫层上表面开始计算,管道沟槽开挖的作业坑、井室增加土石方工程量按沟槽全部挖方总量的2。5%计算。六、在充分发挥机械作用的情况下,对机械不能施工,需人工辅助开挖的部分(如死角、沟底预留厚度、切边、修整底边、修整沟槽底坡坡等),机械挖土按实挖量的90计算,其人工挖土按实挖量的10计算,相应定额乘以系数1.,50: 注:表中所列的工程量系指一个独立的施工方案所规定范围的土方工程总量。大型土石方类别划分 5000m3七、人工摊座和修整边坡工程量,以设计规定需摊座和修整边坡的面积以“m2”计算。八、土

8、石方回填应扣除基础、垫层、构筑物及管径200mm的管道占位体积。九、土石方运输应按审定的施工方案规定的运输距离及运输方式计算。其中:(一)推土机运距:按挖填方区的重心之间的直线距离计算。(二)铲运机运距:按循环运距的二分之一或按挖方区重心至弃土区重心之间的直线距离,另加转向运距45m计算。(三)自卸汽车运距:按挖方区重心至弃土区重心之间的实际行驶距离计算,或按循环路线的二分之一距离计算.十、挡土板支撑面积按两侧挡土板面积之和以“m2计算,如一侧支挡土板时,按一侧的面积计算工程量。第二册 道路项目说明:市政工程与建设工程项目划分,(包括厂区、小区)按城市道路工程设计规范设计的工程为市政工程,按建

9、设工程标准图集设计为建设工程项目第一章:1、定额的多合土项目按现场拌合考虑,部分多合土项目考虑厂拌。2、混凝土滤管盲沟定额中不含滤管外滤层材料。3、粉喷桩定额桩直径取定为50cm。道路工程量计算规则:说明:1、道路路床(槽)碾压与路基底宽相同,若设计有要求,则按设计要求。2、粉喷桩工程量按设计桩长增加0。5m设计横断面面积计算。一、地基强夯按设计图示强夯面积,以夯击能量、每点夯击点及夯击遍数以“m2计算。二、土工布的铺设面积,按实铺展开面积以“m2”计算。三、路基盲沟及滤沟按图纸设计尺寸以“m”计算。道路基层说明:多合土基层中各种材料按配合比编制的,当设计配合比与定额符合时,有关材料消耗量可以

10、调整,但人工和机械台班消耗不得调整:配合比为质量比,干紧容量为D(实验室实测值),定额体积为V石灰:粉煤灰:土配合比=14:30 : 56W石灰=DV*14+定额损耗 W石灰为熟石灰的重量,换算为生石灰的折减系数为1。2W粉煤灰=D*V30+定额损耗W土=DV*56+定额损耗压实厚度在20cm以上,应按二层结构层铺筑。四、道路基层按设计图纸以“m2”计算工程量,不扣除各类井面积。道路基层工程量应算至路牙外侧15cm, 如设计已标明各结构层的宽度,按设计图示尺寸计算工程量。五、道路工程石灰土、多合土养生面积按基层顶层的面积计算,道路基层截面为梯形时,按截面的平均宽度计算面积。六、道路路面按设计图

11、纸以“m2计算工程量,不扣除道路内的窨井、雨水口面积。七、混凝土路面伸缩缝按缝的断面以“m2”计算,即设计宽乘以设计厚.八、铺砌人行道方块的工程量按嵌边石与路沿石之间的净面积以“m2”计算,并不扣除井位面积。九、安砌路沿石、嵌边石、滴水石等项目工程量以延长米计算,包括各转弯处的弧线长度。十:说明:人行道板、侧石(立缘石)、花砖等砌料及垫层如与设计不同时,材料量可按设计要求另计算用量,但人工不变。第三章:道路面层:说明:1、水泥混凝土路面均按现场搅拌,如采用预拌混凝土则按总说明中的计算办法.2、水泥混凝土路面以平口为准,企口时定额1。01,木材摊销量1。051。道路交通管理设施工程说明:1、本定

12、额适用于道路、桥梁、隧道、广场及停车场(库)的交通管理设施工程。2、本定额包括交通标志、标线、信号设施、交通隔离设施、邮电管线等工程项目.3、定额中为包括翻挖原有道路结构层及道路相符内容,发生时套用相关定额。4、管道基础包封参照其他分册有关子目执行。5、基础挖土定额适用工井(预埋件另行计算)。6、工井定额中未包括电缆管接入工井时的封头材料应另行按实计算。7、电缆保护管铺设定额中包括连接管数量,但未包括砂垫层,垫层可按设计数量套用排水管道工程的相应定额计算。十一、电缆保护管铺设长度按设计长度(扣除工作井内净长度)计算。十二、标杆安装按规格以直径乘以长度表示,以“套”计算.十三、圆形、三角形标志板

13、安装按设计面积(成品)套用定额,以“块”计算。十四、标线中实线按设计长度计算;分界虚线按规格以线段长度乘以间隔长度表示,工程量按虚线总长度计算;横道线按实漆面积计算;停止线、黄路线、导流线、减让线参照横道线定额人工及机械数量1。05。十五、文字标记中按每个文字的外围整体最大高度计算.十六、机动车、非机动车隔离护栏的安装长度按整段护栏首尾两只分隔墩的外侧面之间的长度计算;人行道隔离护栏的安装长度按整段护栏首尾立杆之间的长度计算。十七、管内穿线长度按内长度与余留长度之和计算。十八、塑料管铺排长度按井中至井中以延长米计算,邮电井、电力井的长度扣除。桥涵护岸工程量计算规则一、 混凝土及钢筋混凝土工程(

14、一)现浇混凝土及钢筋混凝土工程量,均按图示尺寸以实体体积计算,不扣除钢筋、铁件和螺栓所占的体积。(二)现浇墙、板和预制板均不扣除面积0.3m2的孔洞,面积0。3m2的孔洞,混凝土体积应予以扣除.(三)计算承台工程量时,不扣除浇入承台的桩头体积。(四)预制空心板工程量应扣除空心体积,以实体体积计算,混凝土堵头应包括在构件体积内,按每1m3空心板增加0.05m3混凝土计算.(五)预制构件制作工程量按图算量加损耗计算,预制构件安装工程量按图算量计算。后张法预应力构件工程量按图示尺寸以“m3计算,不扣除预留压浆孔道体积。(六)预制构件运输工程量除路用混凝土构件按定额消耗量计算外,其余按图算量计算,运输

15、距离按下述规定计算:市政管网工程量计算规则说明:1、各种省补定型井管道基础及及井按2004颁发的给水排水图集苏S012004编制,本定额混凝土为现场拌合,混凝土与砂浆标号与设计值不同时,允许换算,数量不变。2、定型混凝土管道基础及铺设说明(1)、在无基础的槽内铺设管道,人工、机械*1。18(2)、支撑下串管铺设,人工、机械1。33(3)如工程项目的设计要求与本定额的标准图集不同时,套用非定型井相应项目。2、定型井说明(1)、定型井抹灰量如与设计不同时,套用非定型井砌筑抹灰子目。(2)、混凝土过梁的制作安装,当小于0.04m3/件时,套用非定型井构件项目,当大于0.04m3/件时,套用定型井构件

16、项目(3)各类井的井盖、井座、井蓖均按铸铁计列(省标方形井除外)采用钢筋预制件,套用非定型井构件相应项目。(4)当井深大于1.5米时,视井深井子架材质套用第7章井子架相应定额。(5)井深按井底基础以上至井盖顶计算。(6)管道安装总工程量50m,且管径300mm时,管道及管件安装人工和机械均乘以系数2。0。3、非定型井说明(1)、当井深1。5m时,套用第7章井子架相应定额当砌墙深1.2m,抹灰1。5m时,脚手架套用通用项目。(2)、定额只计列井内抹灰子目,如井外抹灰,按井内抹灰0。8(3)给排水构筑物的垫层执行本定额人工*0.85,其他不变,构筑物垫层需找坡人工不变。(4)现浇混凝土方沟底板,采

17、用渠(管)道基础中平基的相应定额。一、 排水管道铺设(一)管道基础按图示尺寸以体积计算。(二)混凝土管枕基个数按扣除井径后的管道净长每2m计算1个,不足2m时,按实做个数计算.(三)管底坡度大于10时,管长按斜长计算。(四)混凝土管道接口的个数按相同管径的管道净长/单根管材长度计算,不足一个的尾数按一个计算.(五)闭水试验按实际闭水长度计算,不扣除各种井所占长度。(六)管道长度按平面图的井距长度(中中),减去检查井长度计算。当井室为矩形时,井室净距1m; 交汇井1。2m 跌水井 1.7m当井室为圆形时,圆井中接入管应扣长度表 接入不同井内径时应扣除的长度(mm)D=700D=1000D=125

18、0D=1500D=2000D=2500400 700 950 1200 1700 2200 圆形跌水井:扣除1.6m注:1单向接入圆井的管道,按表中应扣长度的1/2计算。二、给水、燃气管道安装(一)各种管道的安装工程量均按中心线的延长米计算,不扣除阀门和各种管件所占的长度。(二)各种钢板卷管(包括螺纹钢管)、DN500的铸铁管等,直管的主材数量应按定额用量扣除管件所占的长度计算。(三)管道安装总工程量50m,且管径300mm时,管道及管件安装人工和机械均乘以系数2.0.(四)水压试验、冲洗消毒工程量按设计中心线的管道长度计算。(五)强度试验和气密性试验的工程量按设计中心线的长度计算。三、管件制

19、作、安装(一)管件制作以t计算。(二)管件的单体重量不分钢管制作或钢板制作,均按国标S3规定计算,或按设计图纸规定的图示尺寸的净面积乘以厚度再乘以7。85t/m3计算。实际壁厚与S3规定不同时允许换算。(三)管件的数量按图纸计算,但与闸阀连接的管件不得重复计算。(四)法兰焊接安装均以“副”计,单个法兰焊接安装按0.5副计算。(五)法兰管件安装按自带法兰的个数,套用法兰安装的相应项目,人工、机械乘以系数1.3。(六)管件安装如果两端接口形式不同时,按其中一端的接口形式套用定额。(七)水泥压力管的管线中的转换件,不分铸铁、钢制按接口形式套用定额. 1水泥压力管管件的刚性、柔性承插口,不分铸铁或钢制

20、均按不同接口材料,分别套用铸铁管件安装的相应定额。 2套管式的转换管件,套用刚性套管安装的相应定额. 3刚性承插三通、四通、弯头等转换件,按接口材料的不同,分别套用预应力混凝土管转换件或铸铁管件、钢制管件的安装定额,但一个转换件只能套一种接口材料的管件安装定额。四、阀门安装(一)阀门安装按设计数量以“个”计算。(二)阀门单体试压、解体检查和研磨,均按实际发生的数量以“个计算。(三)法兰安装用的垫片定额是综合考虑的,如使用其他垫片时均不允许换算。五、管道防腐(一)管道防腐的长度按管道的设计长度计算.(二)管道防腐面积的计算规则如下: 管道外防腐面积=管外径3。142设计长度 管道内防腐面积=管内

21、径3。142设计长度六、管线穿跨越(一)单拱跨管桥制作、安装、预制组装,以每10m按4。494个口考虑,如与实际不符时允许调整,定额中的人工、材料、机械按管道安装的说明处理。(二)附件制作,每项单孔跨越只允许套用一次定额。管段组对按设计长度套用定额。(三)门型单拱跨管桥头已综合考虑了弯头、加强筋、板制作及地脚螺栓安装的人工、材料、机械费,使用时不做调整。(四)超运距新增加的机械费已综合在相应项目内,不再另行计算。七、非定型井、池基础及砌筑(一)井、池垫层、基础按图示尺寸的体积,以“m3 ”计算.(二)井内沉砂坑加深部分增加的工程量,合并在基础内计算.(三)井墙按图示尺寸以“ m3”计算,应扣除

22、300mm的管道占位体积,异径井筒和流槽的砌体与井墙合并计算。(四)抹面、勾缝按图示尺寸的面积以“m2 ”计算,应扣除300mm的孔洞面积。(五)现浇混凝土井壁、井顶按图示尺寸以“m3 计算、应扣除300mm的孔洞体积。(六)预制混凝土构件按图示尺寸以“t 计算,并按规定计算损耗。(七)踏步按设计图以个数计算。八、顶管工程(一)顶管的长度按顶入土层内的长度计算。(二)长距离顶管工作坑的个数,由施工组织设计根据地形、地质、水文等条件决定。(三)顶管的接口处理按实抹个数计算。九、构筑物(一)沉井:1沉井垫木按刃脚中心线以“延长米”计算。2沉井井壁隔墙厚度不同,如上薄下厚时,按平均厚度执行相应定额。

23、(二)钢筋混凝土池:1钢筋混凝土各类构件均按图示尺寸,以混凝土实体积计算,不扣除 的孔洞体积。2各类池盖中的进人孔、透气孔盖以及与盖相连接的结构,工程量合并在池盖中计算。3平底池的池底体积,应包括池壁下的扩大部分;池底带有斜坡时,斜坡部分应按坡底计算;锥形底应算至壁梁底面,无壁基梁者算至锥底坡的上口.4池壁分别不同厚度计算体积,如上薄下厚的壁,按平均厚度计算,池壁高度应自池底板面算至池盖下面。5无梁盖应包括与池壁相连的扩大部分的面积;肋形盖应包括主、次梁及盖部分的体积;球形盖应自池壁面顶面以上,包括边侧梁的体积在内。6沉淀池水槽,系指池壁上的环形溢水槽及纵横U形水槽,但不包括与水槽相连接的矩形

24、梁,矩形梁应执行梁的相应项目。(三)预制混凝土构件:1预制钢筋混凝土滤板按图示尺寸区分厚度以“m3”计算,不扣除滤头套管所占的体积。2除钢筋混凝土滤板外其它预制混凝土构件以图示尺寸以“m3计算,不扣除0。3m2孔洞所占的体积.(四)折板、壁板制作安装:1折板安装区分材质均按图示尺寸以“m2”计算。2稳流板安装区分材质不分断面按图示长度以“延长米”计算.(五)滤料铺设:各种滤料铺设均按图示尺寸要求的铺设平面乘以铺设厚度以“m3”计算,锰砂、铁矿石滤料以“t计算。(六)防水工程:1各种防水层按实铺面积,以“m2”计算,不扣除0。3m2孔洞所占面积。2平面与立面交接处的防水层,其上卷高度500mm时

25、,按立面防水层计算。(七)施工缝:各种材质的施工缝填缝及盖缝均不分断面按设计缝长以“延长米计算。(八)井、池渗漏试验:井、池的渗漏试验区分井、池的容量范围,以“m3”计算.十、设备安装(一)机械设备类:1格栅除污机、滤网清污机、搅拌机械、生物转盘、曝气机、带式压滤机均区分设备重量,以“台”为计量单位,设备重量均包括设备带有的电动机的重量在内。2螺旋泵、水射器、管式混合器、辊压转鼓式污泥脱水机、污泥造粒脱水机均区分直径以“台”为计量单位。3排泥、撇渣和除砂机械均区分跨度或池径按“台计算。4闸门及驱动装置,均区分直径或长宽以“座”计算。5曝气管不分曝气池和曝气沉砂池,均区分管径和材质以“延长米”计

26、算。(二)其他项目:1集水槽制作、安装分别按碳钢、不锈钢,区分厚度以“m2”计算.2集水槽制作、安装以设计断面尺寸乘以相应长度以“m2计算,断面尺寸应包括需要的折边的长度,不扣除出水孔所占的面积。3堰板制作分别按碳钢、不锈钢区分厚度按“m2”计算。4堰板安装分别按金属和非金属区分厚度按“m2”计算。 5齿型堰板制作、安装按堰板的设计宽度乘以长度以“m2”计算,不扣除齿型间隔空隙所占面积。6穿孔管钻孔项目,区分材质按管径以个计算.钻孔直径是综合考虑取定的,不论孔径大小均不做调整。7斜板、斜管安装仅是安装费,分别以“m2”和“m计算。8格栅制作、安装区分材质按格栅重量,以“t”计算,制作所需的主材

27、应区分规格、型号分别按定额中规定的使用量计算。钢筋工程量计算规则一、钢筋、铁件工程量按图示尺寸以“t计算,定额中已综合考虑钢筋、铁件的制作损耗,不另计算,但现浇构件构造设置的钢筋搭接用量,(除冷轧扭带肋钢筋和采用机械连接的钢筋外),综合按图算量的4%另行计算,并入钢筋工程量内.二、预制构件的吊钩、现浇构件中固定钢筋位置的支撑钢筋、双层钢筋用的“铁马、伸出构件的锚固钢筋均按钢筋计算,并入钢筋工程量内.三、预应力粗钢筋冷加工费用,按施工图的预应力粗钢筋净用量套相应的定额计算。四、预埋铁件、连接板的工程量按设计图示尺寸以“t计算。五、后张法锚具工程量按设计用量乘以以下系数计算:锥型锚:1。05;OV

28、M锚:1。05;镦头锚:1.0。六、先张法预应力钢筋以“t计算,其长度按构件外形尺寸计算。七、后张法预应力钢筋以“t”计算,其长度按设计图规定的预应力钢筋预留孔道长度加伸出孔道的工作长度计算,伸出孔道的工作长度,设计有规定时,按设计规定计算,设计无规定时,区别不同的锚具类型,分别按下列规定计算:拆除工程量计算规则一、拆除旧路及人行横道按实际拆除面积以“m2计算.二、路面切割机切缝按“延长米”计算.三、拆除侧缘石及各类管道按长度以“m”计算。四、拆除构筑物及障碍物按体积以“m3”计算。五、伐树、挖树蔸按实挖数以“棵”计算。路灯工程量计算规则一、控制设备及低压电器安装(一)各种配电箱、柜安装均按不

29、同半周长以“套”计算。(二)铁构件制作、安装按施工尺寸以“kg”计算.(三)盘柜配线按不同的断面、长度按下表计算: 序号 项目 预留长度(m) 说明 1 各种开关柜、箱、板 高+宽 盘面尺寸 2 单独安装(无箱、盘)的铁壳0。3 以安装对象中心计算开关、启动、母线槽进出线盒 3 以安装对象中心算1 以管口计算(四)各种接线端子按不同导线截面积,按“个计算。二、电缆安装(一)直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:每米沟长挖方量(m3/m) 电缆根数 0.4512 0.153每增一根(二)电缆沟盖盖板、揭盖板定额,按每揭盖一次以“延长米”计算。如又揭又盖,则按两次计算。(三

30、)电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度: 1横穿道路,按路基宽度两端各加2m。 2垂直敷设时管口离地面加2m. 3穿过建筑物外墙时,按基础外缘以外加2m。 4穿过排水沟,按沟壁外缘以外加1m。 5电缆保护管埋地敷设时,其土方量有施工图注明的,按施工图计算,无施工图的一般按沟深0。9m,沟宽按最外边的保护管两侧边缘外各加0.3m工作面计算。(四)砖砌电缆接线井按设计图示尺寸以“m3”计算。(五)电缆敷设按单根延长米计算。(六)电缆敷设长度应根据敷设路径的水平和垂直长度,另加下表附加长度:序号 项目 预留长度 说明 1电缆敷设弛度、波形弯度、交叉2。50

31、 按电缆全长计算 2电缆进入建筑物内 2.0m 规范规定最小值 3电缆进入沟内或吊架时引上预留1。5m 规范规定最小值 4变电所进出线 1.5m 规范规定最小值 5电缆终端头 1。5m 检修余量 6电缆中间头盒两端各2.0m 检修余量 7高压开关柜2.0m 柜下进出线说明:电缆附加及预留长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内.(七)电缆终端头及中间头均按“个计算。一根电缆按两个终端头,中间头设计有图示的,按图示确定,没有图示,按实际计算。(八)电缆桥架按“延长米”计算,不扣除弯头、三通、四通等所占的长度。三、防雷及接地装置(一)接地极制作、安装以“根”计算,其长度按设计长度计算

32、,设计无规定时,按每根2。5m计算,若设计有管帽时,管帽另按加工件计算.(二)接地母线、避雷线敷设,均按“延长米”计算,其长度按施工图设计水平和垂直规定长度另加3。9的附加长度(包括转弯、驰度避绕障碍物、搭接头所占长度).计算主材费时另加规定的损耗率。(三)接地跨接线按“处”计算。按规程规定凡需做接地跨接线的工作内容,每跨接一次按一处计算。项目 名称 长度(m)(四)路灯设施编号按“个”计算,路灯编号不满15只按15只计算,钉粘贴号牌不满20个按20个计算。(五)现浇砼基础制作按“m3计算,预制砼基础按“个”计算。(六 )绝缘子安装按“个计算.(十)电杆坑土方量参考表(放坡系数1:0.25):

33、 项目 参考土方量杆高(m)7 8 9 10 11 12 1315埋深(m) 1。2 1.4 1。5 1.7 1。8 2 2.2 2。5有底盘土方量(m3) 1。36 1。782.023。393。76 4。6 6.98。75无底盘土方量(m3)0。82 1。071。212.032.16 2。8 4。15.26五、配管、配线(一)塑料护套线明敷设工程量计算,应区别导线截面积、导线芯数、敷设位置,按单线“延长米计算。(二)钢索架设工程量计算,应区分圆钢、钢索直径,按图示墙柱内缘距离,按“延长米计算,不扣除拉紧装置所占长度.(三)母线拉紧装置及钢索拉紧制作、安装工程量计算,应区别母线截面积,花篮螺栓

34、按“个”计算。(四)带行母线安装工程量计算,应区分母线材质、母线截面积、安装位置,按“延长米”计算.(五)接线盒安装工程量计算,应区别安装形式,以及接线盒类型,按“个”计算.(六)开关、插座、按钮等的预留线,已分别综合在相应定额内,不另计算.六、照明器具安装(一)各种悬挑灯、广场灯、高杆灯灯架分别按“套”计算.(二)各种灯具、照明器件安装分别按“套”计算。(三)一般路灯灯架分为顶套式和抱箍式两种,若灯杆与灯架一体化,不得套用灯架安装项目。(四)灯杆座安装按“只计算。(五)庭院灯是按5m的装饰灯具考虑,庭院灯安装包括立杆、灯架固定、成套灯具的安装。(六)灯杆、灯架除锈刷油按表面积以“m2”计算。18

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 市政工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
