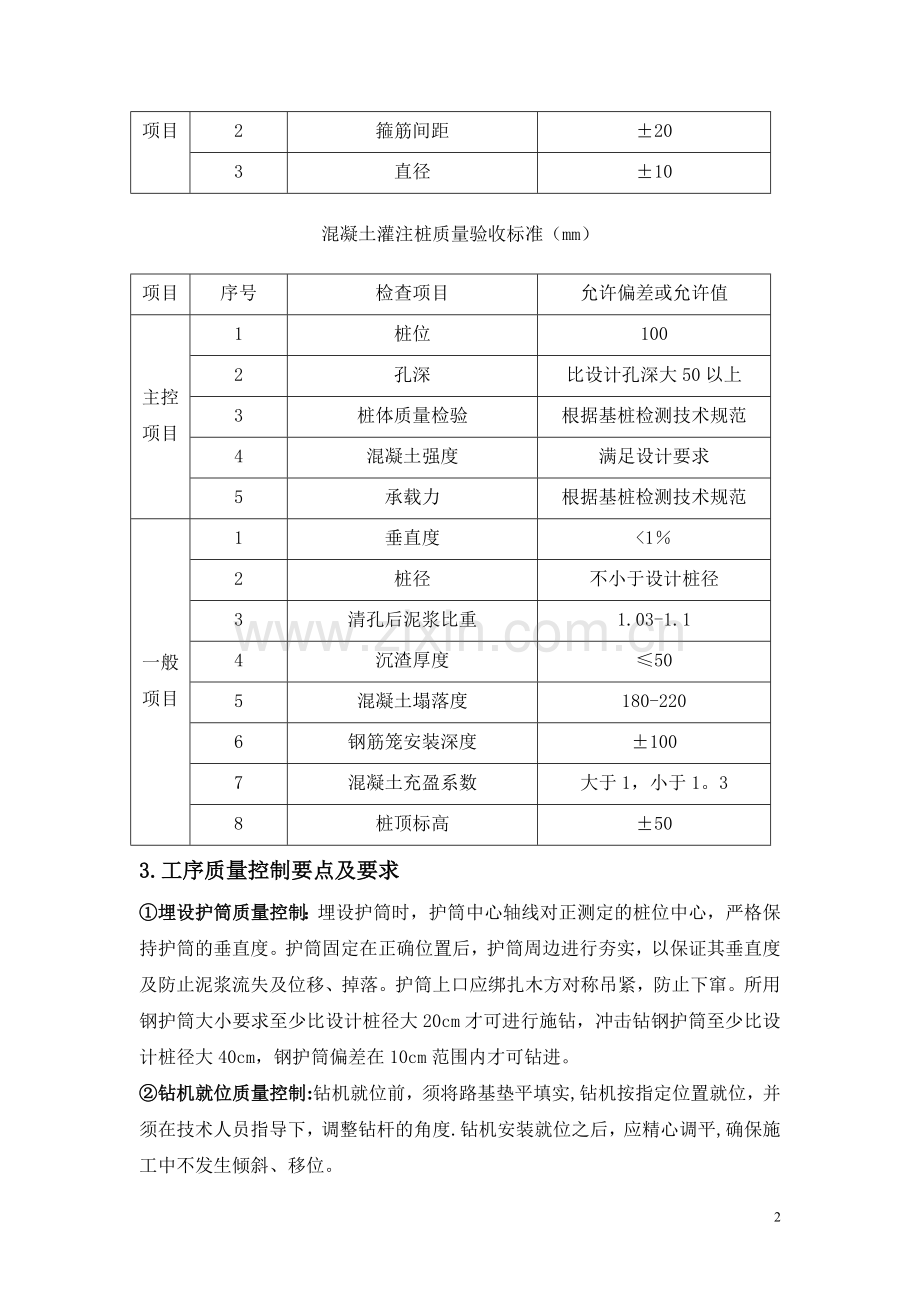

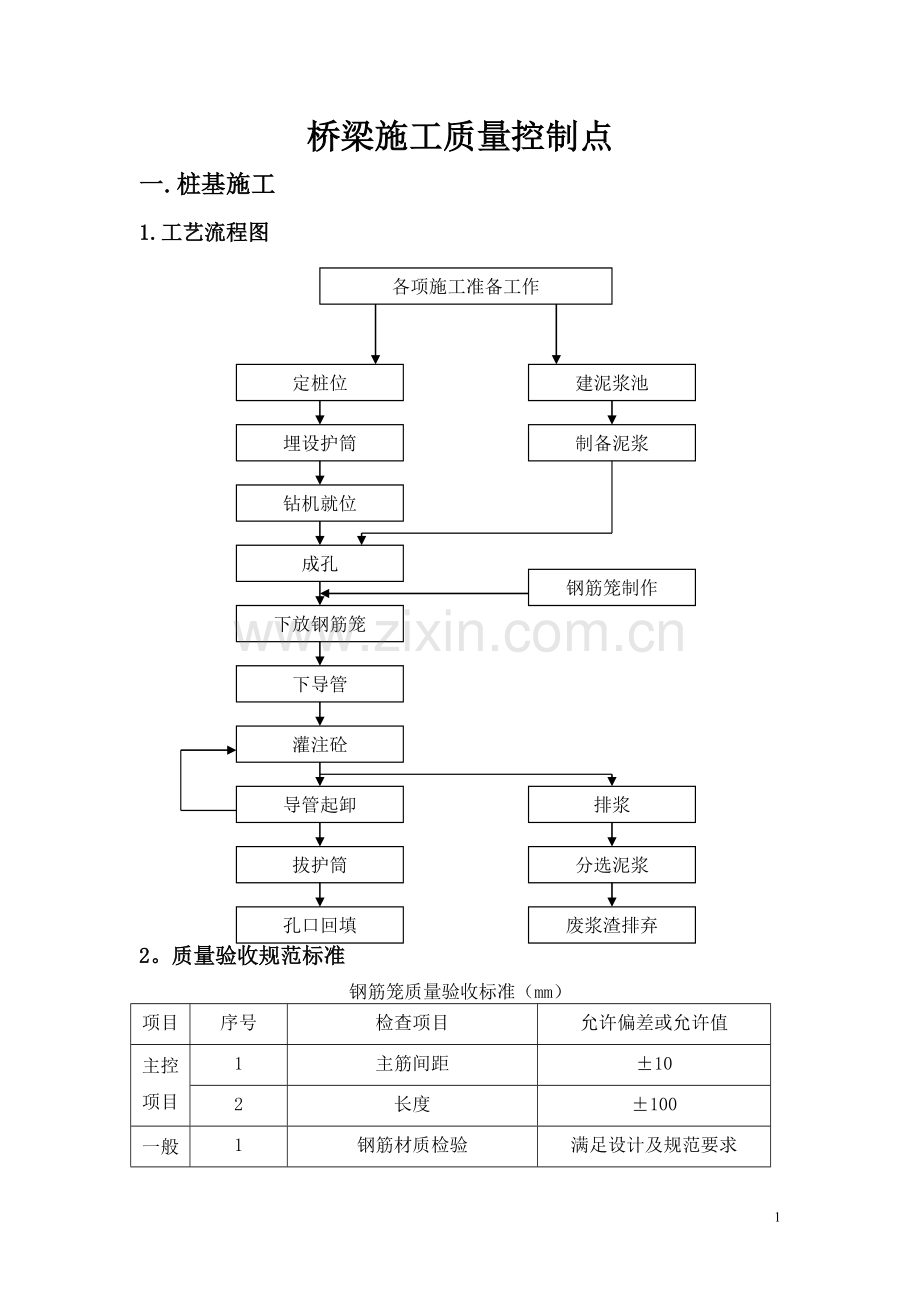

1、桥梁施工质量控制点一.桩基施工1.工艺流程图各项施工准备工作建泥浆池定桩位制备泥浆埋设护筒钻机就位钢筋笼制作成孔下放钢筋笼下导管灌注砼排浆导管起卸分选泥浆拔护筒废浆渣排弃孔口回填2。质量验收规范标准钢筋笼质量验收标准(mm)项目序号检查项目允许偏差或允许值主控项目1主筋间距102长度100一般项目1钢筋材质检验满足设计及规范要求2箍筋间距203直径10混凝土灌注桩质量验收标准(mm)项目序号检查项目允许偏差或允许值主控项目1桩位1002孔深比设计孔深大50以上3桩体质量检验根据基桩检测技术规范4混凝土强度满足设计要求5承载力根据基桩检测技术规范一般项目1垂直度12桩径不小于设计桩径3清孔后泥浆

2、比重1.03-1.14沉渣厚度505混凝土塌落度180-2206钢筋笼安装深度1007混凝土充盈系数大于1,小于1。38桩顶标高503.工序质量控制要点及要求埋设护筒质量控制:埋设护筒时,护筒中心轴线对正测定的桩位中心,严格保持护筒的垂直度。护筒固定在正确位置后,护筒周边进行夯实,以保证其垂直度及防止泥浆流失及位移、掉落。护筒上口应绑扎木方对称吊紧,防止下窜。所用钢护筒大小要求至少比设计桩径大20cm才可进行施钻,冲击钻钢护筒至少比设计桩径大40cm,钢护筒偏差在10cm范围内才可钻进。钻机就位质量控制:钻机就位前,须将路基垫平填实,钻机按指定位置就位,并须在技术人员指导下,调整钻杆的角度.钻

3、机安装就位之后,应精心调平,确保施工中不发生倾斜、移位。钻进成孔过程质量控制:在施工不同区段的第一根桩时,钻机要慢速运转,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。在钻进过程中,不可进尺太快,由于采取泥浆护壁,因此,要给一定的护壁时间.在钻进过程中,一定要保持泥浆面,不得低于护筒顶40cm。在提钻时,须及时向孔内补浆,以保证泥浆高度。在钻进过程中,要经常检查钻斗尺寸.(可根据试钻情况决定其大小)。施工过程中如发现地质情况与原钻探资料不符应立即通知技术部门及时处理.泥浆池根据现场实际条件设置,此外自备两个用钢板焊制的40m3泥浆池,泥浆性能参数如下表: 土层 性能粘性土砂土卵石泥

4、浆比重1。051。101。15粘度(s)15-1616-181825含砂量222%PH888配比:水:膨润土:碱:CMC100:6:3:0。8100:10:1.8:0.8100:15:1。8:0。8注:施工时根据具体地层条件而定钻孔深度比设计深度超深不小于5cm、桩基深度必须符合设计图纸要求才可终孔. 钢筋笼制作与安装质量控制:根据设计,计算好箍筋用料长度、主筋分布段长度,将盘条钢筋调直后再用圆盘制作螺旋箍筋。将支撑架按23m的间距摆放在同一水平面上对准中心线,然后将配好定长的主筋平直摆放在焊接支撑架上。将加强箍筋按设计要求套入主筋并保持与主筋垂直,进行焊接。加强箍筋与主筋焊好后,将螺旋箍筋按

5、规定间距绕于其上并间隔点焊固定。制作好的钢筋笼稳固垫高放置在平整的地面上,防止变形。吊放钢筋笼入孔时应对准孔位,保持垂直,轻放、慢放入孔,不得左右旋转。若遇阻碍应停止下放,查明原因进行处理。严禁高提猛落和强制下入。下放钢筋笼时,要求有技术人员在场,记录好测护筒顶标高,准确计算吊筋长度,以控制钢筋笼的桩顶标高。钢筋笼制作和安装的质量严格按照设计图纸施作,主筋间距、箍筋间距、外径、保护层厚度、中心平面位置、顶端高程、底面高程应符合规范验收标准,钢筋接头搭接焊满足单面焊10d,双面焊5d,焊接要饱满、平顺、焊渣及时清理干净的要求。声测管安装位置和长度必须符合设计图纸要求,接头连接必须紧固,管内灌水必

6、须采用清水.下导管清孔灌注水下砼质量控制:成孔和清孔质量检验合格后,开始灌注混凝土。导管下入长度和实际孔深必须做严格丈量,使导管底口与孔底的距离能保持在0.30.5m左右。导管下入必须居中。灌注混凝土,首浇混凝土必须保证埋管深度不小于1米,由于在该工程中使用的漏斗容积不算大,在实际操作中,漏斗中放入锥塞,当砼灌满漏斗,立即拔起塞子,同时继续向漏斗补加砼,使砼连续浇注。在完成首浇后,灌注砼要连续从漏斗口边侧溜滑入导管内,不可一次放满,以避免产生气囊.拔管时,要准确测量砼灌注深度和计算导管埋深后,方可拔管.导管埋深不得大于6m,也不得小于2m.为确保桩顶质量,在桩顶设计标高以上加灌1.0m。在灌注

7、将近结束时,由于导管内砼柱高度减少,超压力降低。如出现砼顶升困难时,可适当减小导管埋深使灌注工作顺利进行,在拔出最后一节长导管时,拔管速度要慢,避免孔内上部泥浆压入桩中。钢护筒在灌注结束,砼初凝前拔出,起吊护筒时要保持其垂直性。当桩顶标高很低时,砼灌不到地面,砼初凝后,回填钻孔。二.承台施工1。工艺流程图施工准备测量放样基坑开挖凿除桩头桩基检测浇筑砼垫层钢筋制作运输钢筋绑扎模板加工模板安装浇筑砼拆模养护基坑回填2。质量验收规范标准 承台混凝土强度满足设计要求,混凝土表面平整光滑,不得有蜂窝、麻面和露筋,钢筋保护层厚度不小于设计要求.承台各部位偏差符合下表规定:项 目允许偏差(mm)检验方法尺寸

8、(长、宽、高)20尺量长、宽、高各2点顶面高程10用水准仪测量四角轴线偏位15全站仪测量纵横各2点前、后、左、右边缘距设计中心线尺寸20尺量各边2处模板安装允许偏差和检验方法序号项 目允许偏差(mm)检验方法1轴线位置15全站仪测量纵横各1点2表面平整度32m靠尺和塞尺不少于4处3支撑面高程-5,+2水准仪测量4垂直度H/500,且不大于20尺量不少于3处5相邻两板表面高低差2钢板尺和塞尺量钢筋安装的允许偏差序号名称允许偏差1钢筋总截面积的偏差(指更换钢筋规格时)22双排钢筋,其排与排间距的局部偏差5mm3同一排中受力钢筋间距的局部偏差20mm4分布钢筋间距偏差5保护层厚度偏差10mm6弯起点

9、的偏差20mm7最外层钢筋的位置偏差10mm3。工序质量控制要点及要求基坑开挖质量控制:桩身砼达到一定的强度后才进行基坑开挖.开挖采用人工配合挖掘机进行,并随时对基坑平面尺寸和标高进行测量控制。在基坑开挖过程中若发现有渗水现象,则应在基坑四周适当位置布置排水沟和截水沟,防止地面水对已开挖基坑造成损坏。为防止基坑渗水汇集,在基坑基础范围内做人工盲沟,形成排水网,以便基底渗水全部排出,并做集水井,配备足够的潜水泵以便抽水,并及时报检,避免长时间裸露和浸泡.凿除桩头质量控制:破桩头前,应在桩体侧面用红油漆标注高程线,以防桩头被多凿,造成桩顶伸入承台内高度不够.破除桩头时采用空压机结合人工凿除,上部采

10、用空压机凿除,下部留有10cm由人工进行凿除。凿除过程中保证不扰动设计桩顶以下的桩身砼。严禁用挖掘机或铲车将桩头强行拉断,以免破坏主筋。保证桩顶的混凝土面凿毛、无松散碎渣,清洗干净了才可以绑扎承台钢筋;保证桩顶标高和桩钢筋伸入承台长度,允许桩顶标高较设计标高偏差1cm,允许桩钢筋深入承台长度偏差5cm。桩基检测浇筑砼垫层质量控制:先凿除桩头至设计标高,并将声测管在高出桩头顶面10处,切割至同一水平面,将管内注满清水;为保证检测工作顺利,先用测绳吊28的钢筋头对全部声测管探测一遍,同时核实桩长是否符合设计;桩基检测合格后,将垫层面标高用钢筋头作好标记再进行浇筑垫层砼,确保砼面标高和平整度符合设计

11、要求.钢筋加工绑扎质量控制:在钢筋下料过程中,应严把质量关。而且现场技术管理人员、质检人员应不定期抽查钢筋场的钢筋加工情况,下料长度与设计长度进行比较,误差大于设计及规范要求的应重新制作。钢筋在下料时,钢筋工应严格按照设计规范要求进行下料,而且钢筋搭接长度应符合规范要求.成品堆放应标明所用部位、长度、规格。钢筋绑扎应在垫层砼达到设计强度75后进行。在垫层面上弹出钢筋的外围轮廓线,并用油漆标出每根钢筋的平面位置。底层钢筋垫块采用同承台砼等级的砂浆垫块,梅花型布置,间距1.5米,侧面垫块每平方米数量不少于4个.钢筋骨架绑扎注意绑扎方法,宜采用十字扣绑扎法,不得采用顺扣,防止钢筋变形,钢筋绑扣无漏绑

12、、松绑,垫层面清洗干净。保证墩柱预留钢筋间距、数量、保护层厚度正确.模板安装质量控制:模板在安装前,先刷脱模剂。安装完成后,检查脱模剂是否符合要求,不符合的地方应补刷。为防止出现漏浆、烂根现象,在模板就位前,模板底口需贴海绵条.模板采用挂线法调直,吊垂球法控制其垂直度,加固通过钢管、顶托、方木与基坑四周坑壁挤密、撑实,确保模板稳定牢固、尺寸准确,并清除模内杂物,承台模板安装完毕后检查尺寸、轴线、高程.凡使用的钢模,每次应对模板进行整修,每次使用前,模板应认真修理平整,开焊处要补焊磨光,并用柴油清洗;(每次拆模后,应对模板进行清理,并用柴油对模板清洗,不用的模板应刷柴油防锈,并用薄膜封闭。)砼浇

13、筑质量控制:承台混凝土施工采用溜槽入模,无法搭设溜槽的承台采用泵送混凝土入模,浇注混凝土从承台两侧顺长边的一端向另一端分层浇注,分层厚度40cm为宜,应在下层砼初凝前完成上层砼浇注。捣固混凝土采用插入式振捣器,振捣时严禁碰撞钢筋和模型。捣固棒要快插慢拔,不得欠捣和漏捣,对每一个振动部位,振动到该部位混凝土密实为止,即混凝土不再冒出气泡,表面出现平坦泛浆(时间2030s为宜)。插捣间距不超过40cm,振捣棒距模板510cm为宜,分层捣固时捣固棒插入下层混凝土深度510cm,当混凝土浇注接近承台顶面标高时,必须挂线找平,严格控制混凝土顶面标高,清除掉振捣产生的浮浆,使承台顶面砼粗细骨料均匀为止,浇

14、注至顶面的混凝土必须抹面、压光.在砼灌注过程中应指定专人加强检查、调整,以保证砼建筑物形状,尺寸和相互位置的正确.砼养护质量控制:砼浇筑完成后,在初凝后尽快予以覆盖和洒水养护,覆盖时不得损伤或污染砼的表面。砼面有模板覆盖时,应在养护期间经常使模板保持湿润。当气温低于5时,应覆盖保温,不得向砼面上洒水.砼养护用水的条件与拌和用水相同。砼的洒水养护时间一般为7天,可根据空气的湿度、温度和水泥品种及掺用的外加剂等情况,酌情延长或缩短。每天洒水次数以能保持砼表面经常处于湿润状态为度。模板拆除后,随即进行砼表面的修饰.砼强度达到2.5MPa前,不得使其承受外荷载。基坑回填质量控制:砼达到设计强度后应对其

15、外观、尺寸进行检查,合格后清除坑内稀泥。采用砂回填承台侧面,在回填时同时进行灌水,使回填的砂密实。三。墩身施工1。工艺流程图施工准备测量放样承台顶面凿平、清洗干净搭设操作平台钢筋加工绑扎第一节钢筋模板拼装安装模板测量放样浇筑第一节砼养护凿毛第一节砼绑扎第二节钢筋安装模板测量放样拆模养护浇筑第二节砼2.质量验收规范标准钢筋安装允许偏差和检验方法序号项 目允许偏差(mm)检验方法1受力钢筋间距20用钢尺量,每个构件取3个断面,取平均值2箍筋、横向水平钢筋间距10连续量取5个间距,取平均值3钢筋骨架尺寸长10用钢尺量,两端和中间各1处宽、高54保护层厚度10沿模板周边检查,用钢尺量模板安装允许偏差和

16、检验方法序号项 目允许偏差(mm)检验方法1轴线位置10全站仪测量纵横各1点2表面平整度32m靠尺和塞尺不少于4处3模板顶面标高10水准仪测量4垂直度H/500,且不大于20尺量不少于3处5相邻两板表面高低差2钢板尺和塞尺量6模板内部尺寸+5,8钢尺量现浇砼墩身允许偏差和检验方法序号项 目允许偏差(mm)检验方法1垂直度H/500,且不大于20用钢尺量和垂线量取2顶面高程10用水准仪测量3墩身尺寸5用钢尺量,长宽各1处4轴线偏位8用全站仪测量2平整度5用2m直尺、塞尺量2节间错台3用钢板尺和塞尺量3。工序质量控制要点及要求测量控制:平面施工放样采用全站仪坐标放样法。放样时放样视距控制在200米

17、以内,并选用两点复核以减小失误,从而提高控测精度。选用的全站仪测角精度2。桥墩高程控制采用水准仪配合校准的钢尺进行控制。选用墩身双向量测进行控制复核,在高度至墩顶时采用水准仪进行精测控制。墩身垂直度采用吊线锤进行控制。钢筋制作与安装质量控制:钢筋按设计、规范要求下料,对钢筋上的锈斑、污垢必须处理干净。竖向主筋的连接采用螺纹套筒连接,在同一断面内连接头数量不超过钢筋总根数的50%.钢筋焊接、套筒连接接头错开不小于35d,且不小于500mm。钢筋安装时,准确预埋设计图纸要求的各种预埋件。钢筋接头不应设置在箍筋加密区和应力较大处,钢筋端部应切平后再加工螺纹,丝头长度加工误差为02丝,安装接头时使钢筋

18、丝头在套筒中央位置相互顶紧,外露螺纹不超过2丝。模板安装质量控制:对已加工好的大块钢模采用砂轮机打磨至板面光滑、无铁锈、无毛刺后进行试拼,拼缝采用橡胶皮粘贴,检查模板加工精度、拼装精度是否满足设计要求.利用全站仪恢复承台纵、横中线,根据承台中心放出墩身边线,并将接触面凿毛并冲洗干净。支立模板前在承台上用钢板垫平并用砂浆密封模板底部。墩身钢筋绑扎完毕后,安装模板,检查模板垂直度、顶面标高、横向及纵向中心偏位,如超过设计及规范要求,则及时进行调整直至合格.用钢尺检查模板内尺寸及对角长度,防止模板扭偏.模板垂直度先用线锤检查,再用全站仪进行复核,复核内容包括墩身纵横向垂直度、模板四角定位扭偏检查.砼

19、浇筑质量控制:混凝土自出料口下落的自由倾落高度不得超过2m,以防止混凝土离析.为此现场采取串筒下料。每次混凝土浇筑时应连续进行,不得中断。砼浇筑顺序的安排,以薄层连续浇筑不出现冷缝为原则。所有混凝土浇筑均采用水平分层进行,分层厚度控制在30cm左右。采用二次振捣工艺,以提高砼密实度和抗压拉强度,去除浮浆,实行二次抹面,以减少砼表面收缩裂缝。混凝土振捣采用插入式振捣棒,要求快插慢拔以免混凝土产生空洞;插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实.移动间距不大于振捣作用半径的1。5倍(一般为3040cm)。振捣棒要垂直插入混凝土内,并要插入前一层混凝510cm,以保证新浇混凝土与先浇

20、混凝土结合良好;振捣时,尽量避免振捣棒与钢筋和预埋构件相接触;每一处振捣完毕后边振捣边缓慢提出振动棒,将气泡引出至混凝土表面。混凝土振捣密实的标志是混凝土停止下沉、不冒气泡、泛浆、表面平坦。砼在浇筑过程中的泌水必须及时排除.混凝土振捣固定专职人员,杜绝随意更换,施工中严禁漏振。承台与墩身接缝处理要求:为防止墩身与承台接触处出现烂根现象,当承台施工完毕后应及时对墩底接触面范围进行凿毛,并进行清洗。浇筑墩身混凝土前,先在接触面上铺一层2cm的1:2水泥砂浆,模板与承台的接触缝处由人工用砂浆进行填塞处理,以保证在浇筑混凝土时接缝处不漏浆,从而杜绝烂根现象。两次浇筑之间的施工缝处理要求:在已硬化的混凝

21、土表面上凿毛,人工凿除时,须达到2。5MPa;经凿毛处理的混凝土面要清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水。即要做到:去掉乳皮,微露粗砂,表面粗糙。浇筑前水平施工缝宜先铺上10mm20mm厚的1:2的水泥砂浆一层.混凝土应细致振捣密实,以保证新旧混凝土的紧密结合.混凝土浇注过程如因故必须间断,间断时间应经试验确定,并经监理工程师的同意,若超过允许时间,则按施工缝处理.混凝土停止浇注后面层要找平并振捣密实。砼养护质量控制:保持新浇砼适宜的温度和湿度,控制砼内表温差,在砼初凝后拆模前先往模板上洒水进行养护,拆除模板后,及时薄膜包裹墩顶水箱滴水进行养护。养护7天14天为宜,每天以能保持混凝土表面经常处于湿润状态为度。11
