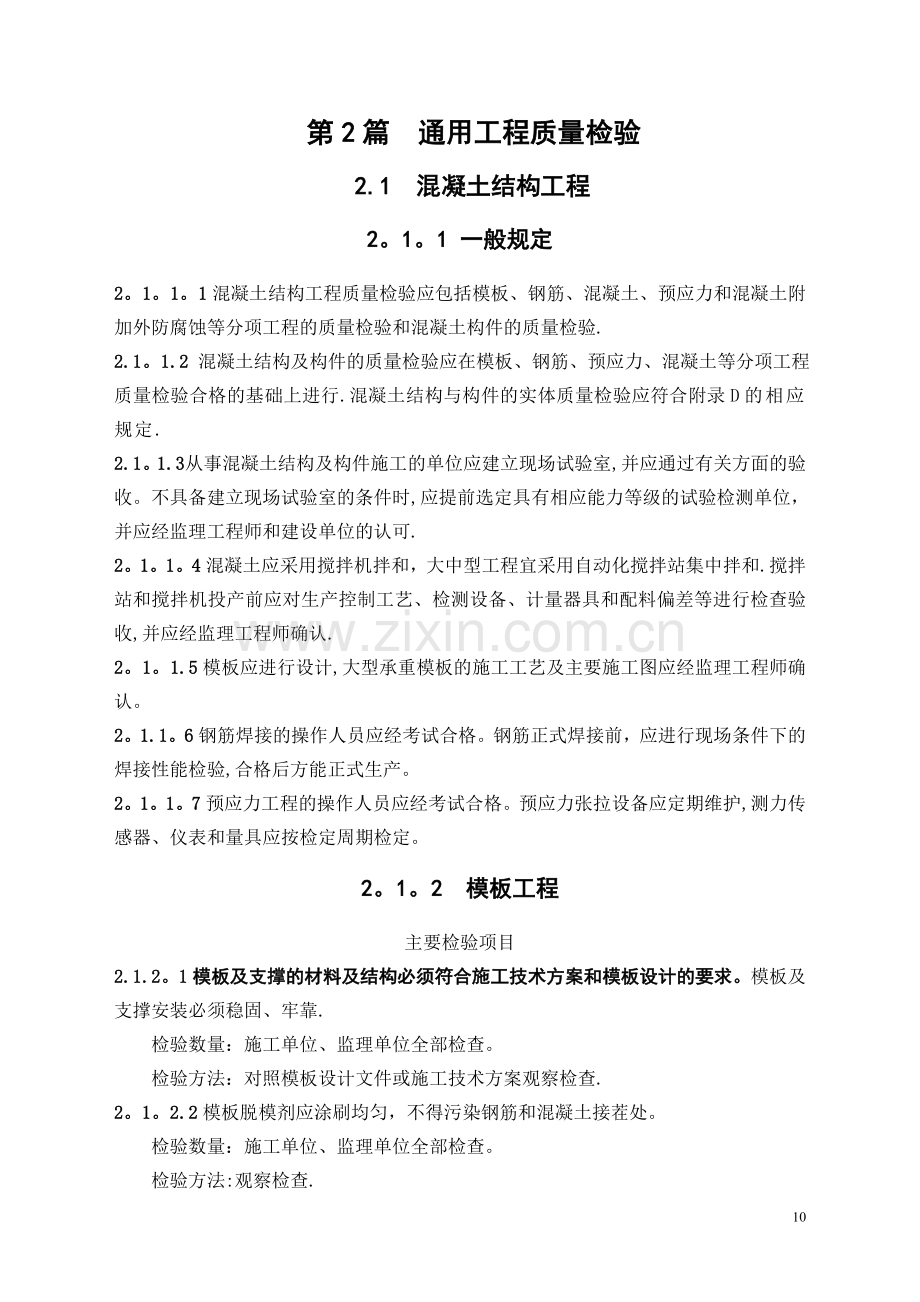

1、第2篇 通用工程质量检验2.1 混凝土结构工程2。1。1 一般规定2。1。1。1混凝土结构工程质量检验应包括模板、钢筋、混凝土、预应力和混凝土附加外防腐蚀等分项工程的质量检验和混凝土构件的质量检验. 2.1。1.2 混凝土结构及构件的质量检验应在模板、钢筋、预应力、混凝土等分项工程质量检验合格的基础上进行.混凝土结构与构件的实体质量检验应符合附录D的相应规定.2.1。1.3 从事混凝土结构及构件施工的单位应建立现场试验室,并应通过有关方面的验收。不具备建立现场试验室的条件时,应提前选定具有相应能力等级的试验检测单位,并应经监理工程师和建设单位的认可.2。1。1。4混凝土应采用搅拌机拌和,大中型
2、工程宜采用自动化搅拌站集中拌和.搅拌站和搅拌机投产前应对生产控制工艺、检测设备、计量器具和配料偏差等进行检查验收,并应经监理工程师确认.2。1。1.5模板应进行设计,大型承重模板的施工工艺及主要施工图应经监理工程师确认。2。1.1。6钢筋焊接的操作人员应经考试合格。钢筋正式焊接前,应进行现场条件下的焊接性能检验,合格后方能正式生产。2。1。1。7预应力工程的操作人员应经考试合格。预应力张拉设备应定期维护,测力传感器、仪表和量具应按检定周期检定。 2。1。2 模板工程主要检验项目2.1.2。1模板及支撑的材料及结构必须符合施工技术方案和模板设计的要求。模板及支撑安装必须稳固、牢靠.检验数量:施工
3、单位、监理单位全部检查。检验方法:对照模板设计文件或施工技术方案观察检查.2。1。2.2模板脱模剂应涂刷均匀,不得污染钢筋和混凝土接茬处。检验数量:施工单位、监理单位全部检查。检验方法:观察检查.一般检验项目2.1。2.3 模板表面应平整、光洁,接缝应平顺、严密、不漏浆。透水模板敷面材料应敷贴平顺。检验数量:施工单位、监理单位全部检查。检验方法:观察检查。2。1.2。4 用作底模的地坪和胎模,表面应平整,不应有影响构件质量的沉陷和裂缝。检验数量:施工单位、监理单位全部检查。检验方法:观察检查。2。1.2。5现场制作模板的允许偏差应符合表2.1.2。5的规定。模板制作允许偏差 表2。1。2。5序
4、号项 目允许偏差(mm)1木模板长度与宽度+5-2表面平整度3表面错台12钢模板长度与宽度2表面平整度2连接孔眼位置1表面错台23混凝土底胎模长度与宽度3平整度表面5,侧面3每5m长度或四角顶面相对高差5注:胶合模板、钢框胶合模板按钢模板执行;组合定型钢模板按国家现行标准组合钢模板技术规范(GB50214)的规定检查;异型曲面模板、滑模模板、离心成型构件模板等按设计要求检查。2。1。2.6 固定在模板上的预埋件、预留孔和预留洞不得遗漏,并应安装牢固。其允许偏差应符合表2.1.2.6的规定。预埋件、预留孔和预留洞的允许偏差 表2。1。2。6序号项 目允许偏差(mm)1预埋钢板、预埋管、预留孔中心
5、线位置32预埋螺栓中心线位置2外露长度1003预留洞中心线位置10尺 寸1002。1.2.7 预制构件模板安装允许偏差、检验数量和方法应符合表2。1。2。7的规定。预制构件模板安装允许偏差、检验数量和方法 表2。1。2.7序号项 目允许偏差(mm)检验数量单元测点检验方法1长度桩类30桩、梁、板、柱类,抽查30且不少于3件;大型构件,逐件检查1用钢尺测量梁、板类52用钢尺测量两边柱类51方块类边长5m+5102边长5m10沉箱、沉井、扶壁最小边长10m52最小边长10m1。5L/10002截面尺寸桩类宽度+253用钢尺测量两端及中部厚度+253梁、板、柱类宽度053高度或厚度056方块类宽度+
6、5103高度4沉箱、沉井、扶壁宽度153高度104壁厚度543侧向弯曲矢高桩、柱类L/1000且不大于201拉线测量梁、板类L/1000且不大于1514全高竖向倾斜高度5m101用经纬仪或吊线测量高度5m155顶面对角线差短边3m151用钢尺测量短边3m306桩顶倾斜7B/10001用直角尺测量,取大值7桩尖对桩纵轴线偏斜101拉线测量,取大值注:L为构件长度,B为构件截面长度,单位为mm;空心块体、工字型方块的壁厚按沉箱壁厚允许偏差执行;空心胶囊位置偏差高度方向为0,10,水平方向为10,单位为mm;表中未列项目按本标准混凝土构件的允许偏差执行。2.1。2.8现浇混凝土模板安装允许偏差、检验
7、数量和方法应符合表2。1。2。8规定.现浇混凝土模板安装允许偏差、检验数量和方法 表2。1.2。8序号项 目允许偏差(mm)检验数量单元测点检验方法1轴线柱、梁5桩、梁、板、柱类,抽查30且不少于3件;大型构件逐件检查2用经纬仪和钢尺测量纵横两个方向桩帽、独立基础1022前沿线码头胸墙、闸墙、坞墙、坞门槛等103用经纬仪或拉线测量两端和中部防波堤胸墙、挡土墙、防浪或防汛墙等1533标高非安装支承面103用水准仪测量两端及中部安装支承面01034内截面尺寸柱、梁56用钢尺测量两端及中部桩帽、墩台 104用钢尺测量四边墙、廊道、管沟等+1053用钢尺测量端部上、中、下口其他厚大构件1065顶面对角
8、线差短边3m151用钢尺测量短边3m2516长度梁+5102用钢尺测量顶部和底部墙、廊道、管沟等1027全高竖向倾斜3H/10001用经纬仪或吊线测量8侧向弯曲矢高L/1000且不大于251拉线测量,取大值9相邻两板错台21用钢直尺和塞测量注:H为构件全高,L为构件长度,单位为mm;表中未列项目按混凝土构件的允许偏差执行。2。1.3 钢筋工程主要检验项目2.1。3。1钢筋的品种、规格和数量应满足设计要求。检验数量:施工单位、监理单位全部检验.检验方法:观察检查.2。1.3。2钢筋的质量必须符合现行国家标准钢筋混凝土用热轧带肋钢筋(GB1499)等的有关规定。检验数量:施工单位按进场批次抽样复验
9、,监理单位见证抽样并按规定抽样平行检验。检验方法:检查产品质量证明文件和复验报告。2.1。3。3 受力钢筋接头的连接方式、接头位置、同一截面接头数量和绑扎接头的搭接长度应符合现行行业标准水运工程混凝土施工规范(JTJ268)的有关规定.检验数量:施工单位、监理单位全部检验.检验方法:观察检查。2。1.3.4钢筋焊接接头和机械连接接头的力学性能应符合现行行业标准钢筋焊接及验收规程(JGJ18)和钢筋机械连接通用技术规程(JGJ107)等的有关规定。检验数量:施工单位按验收批抽样检验,监理单位见证抽样并按规定抽样平行检验。检验方法:检查复验报告。2。1.3。5钢筋保护层的厚度不应小于设计要求,其正
10、偏差不应大于10mm。保护层垫块的支垫方法和间距应能保证钢筋在混凝土浇筑过程不发生位移与变形.混凝土或砂浆垫块应提前按批检验,强度和抗氯离子渗透性能不应低于构件的设计要求,垫块厚度的允许偏差为+2 、 0mm。检验数量:施工单位、监理单位全部检验.检验方法:观察尺量.一般检验项目2.1.3。6 钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状锈皮。检验数量:施工单位、监理单位全部检验。检验方法:观察检查。2。1。3.7钢筋焊接接头和机械连接接头的外观质量应符合现行行业标准钢筋焊接及验收规程(JGJ18)和钢筋机械连接通用技术规程(JGJ107)等的有关规定。检验数量:施工单位、监理单位全
11、部检验。检验方法:观察检查。2.1。3.8钢筋骨架应绑扎或焊接牢固,绑扎铅丝头应向里按倒,不应伸入钢筋保护层.检验数量:施工单位、监理单位全部检验。检验方法:观察检查。2。1。3。9环氧涂层钢筋与普通钢筋之间不应形成电连接.涂层损伤缺陷的修补应符合现行行业标准环氧树脂涂层钢筋(JG 3042)的有关规定。检验数量:施工单位、监理单位全部检验.检验方法:观察检查。2。1.3。10钢筋加工的允许偏差应符合表2.1。3。10的规定.钢筋加工允许偏差 表2。1.3.10序号项 目允许偏差(mm)1长 度+5152弯起钢筋弯折点位置203箍筋内尺寸5注:本表是对钢筋加工工序的质量要求,其检测数据不计入钢
12、筋绑扎的检测数据中。2。1。3.11钢筋绑扎和安装的允许偏差、检验数量与方法应符合表2.1。3.11的规定。钢筋绑扎和安装位置的允许偏差、检验数量与方法 表2.1.3。11序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1钢筋骨架外轮廓尺寸长度10梁、板、桩等小型构件抽查10且不少于3件;沉箱、扶壁等大型构件逐件检查3用钢尺测量两端和中部宽、高度+51032受力钢筋间距103层距或排距1533弯起钢筋弯起点位置202用钢尺测量4箍筋、分布筋间距209用钢尺测量两端和中部连续3档,取大值注:预制构件外伸环形钢筋的间距或倾斜允许偏差为20mm。2。1.4 混凝土工程主要检验项目2。1。4。
13、1混凝土所用原材料的质量必须符合现行行业标准水运工程混凝土施工规范(JTJ268)和国家现行有关标准的规定。检验数量:施工单位按材料种类及进场批次抽样检验,监理单位见证抽样并按规定平行检验。检验方法:检查产品质量证明文件和复验报告.2。1。4.2混凝土的配合比设计应符合现行行业标准水运工程混凝土施工规范(JTJ268)等的有关规定。检验数量:施工单位、监理单位全数检查。检验方法:检查配合比设计报告。2。1。4.3混凝土中的总氯离子含量和碱含量应符合现行行业标准水运工程混凝土施工规范(JTJ268)的有关规定.检查数量:施工单位、监理单位全数检查。检验方法:检查试验报告。2。1。4.4混凝土的强
14、度必须满足设计要求,并应符合现行行业标准水运工程混凝土施工规范(JTJ268)等的有关规定.检验数量:施工单位、监理单位全数检查。检验方法:检查试验报告和统计评定表。2.1。4.5有抗冻和抗渗等级要求的混凝土,其抗冻和抗渗等级应符合现行行业标准水运工程混凝土施工规范(JTJ268)等的有关规定。检验数量:施工单位、监理单位全数检查.检验方法:检查试验报告。2。1。4。6混凝土的抗氯离子渗透性应满足设计要求,并应符合现行行业标准水运工程混凝土施工规范(JTJ268)等的有关规定.检验数量: 施工单位、监理单位全数检查。检验方法:检查试验报告。2。1.4.7有抗折等级要求的路面混凝土,其抗折等级应
15、符合现行行业标准港口道路、堆场铺面设计与施工规范(JTJ296)的有关规定。检验数量:施工单位、监理单位全数检查。检验方法:检查试验报告和统计评定表。一般检验项目2。1.4.8施工缝的留置位置和施工缝处理应满足设计要求,并应符合现行行业标准水运工程混凝土施工规范(JTJ 268)的有关规定.检验数量:施工单位、监理单位全部检验。检验方法:观察检查。2。1.4.9混凝土的养护应符合现行行业标准水运工程混凝土施工规范(JTJ 268)的有关规定。检验数量:施工单位、监理单位全部检验。检验方法:检查施工记录并观察检查。2。1.5 预应力工程主要检验项目 2。1.5。1预应力筋的品种、规格和数量必须满
16、足设计要求.检验数量:施工单位、监理单位全部检验.检验方法:观察检查。2。1。5。2预应力筋的质量必须符合现行国家标准预应力混凝土用螺纹钢筋(GB/T 20065)等的有关规定。检验数量:施工单位按进场批抽样复验,监理单位见证抽样并按规定抽样平行检验。检验方法:检查产品质量证明文件和复验报告.2。1.5.3 预应力筋的锚具、夹具和连接器的质量应满足设计要求,并应符合现行国家标准预应力筋用锚具、夹具和连接器(GB/T 14370)的有关规定。检验数量:施工单位按进场批抽样复验,监理单位见证取样并按规定抽样平行检验.检验方法:检查产品质量证明文件和复验报告。2。1。5。4先张法放张预应力筋和后张法
17、张拉预应力筋时,构件混凝土强度应满足设计要求。设计无要求时,混凝土强度不应低于设计强度的75%。检验数量:施工单位、监理单位全数检查.检验方法:检查同条件养护试件试验报告。2.1。5.5 预应力筋的张拉力、张拉和放张顺序应满足设计要求。后张法预应力筋断裂或滑脱的数量不得超过预应力筋总数的3,每束内断丝不得超过1根,且不得位于结构的同一侧;先张法预应力筋不得发生断裂或滑脱。检验数量:施工单位、监理单位全部检查。检验方法:检查施工记录.2。1。5。6 孔道灌浆的工艺、材料和强度应满足设计要求,灌浆应饱满、密实。检验数量:施工单位、监理单位全部检查。检验方法:检查施工记录和试验报告。一般检验项目2.
18、1。5。7 预留孔道所用的金属螺旋管和隔离套管等表面应无油污、损伤和孔洞.施工中应密封良好、接头严密、线型平顺、安装牢固。预留孔中心位置的偏差不应大于5mm。检验数量:施工单位、监理单位全部检查.检验方法:观察尺量。2。1。5。8 后张法预应力锚固阶段张拉端预应力筋的内缩量应满足设计要求,设计无要求时应符合表2.1。5.8的规定。张拉端预应力筋的内缩量限值 表2.1。5.8锚 具 类 别内缩量限值(mm)支承式锚具(镦头锚具等)螺帽缝隙1每块后加垫板的缝隙1锥塞式锚具5夹片式锚具5检查数量:施工单位每工班抽查总数的3,且不少于5根或5束.监理单位见证检验。检验方法:检查施工纪录。2。1.5。9
19、预应力筋锚固后的外伸长度、封锚和处理应满足设计要求.检验数量:施工单位、监理单位全部检查。检验方法:观察检查。2。1.6 混凝土构件主要检验项目2。1.6。1混凝土构件表面不应有严重缺陷。混凝土构件表面缺陷的程度分级应按表2。1。6。1的规定确定。对严重缺陷应提出技术处理方案,并经监理工程师批准后进行处理。检验数量:施工单位、监理单位全部检查。检验方法:观察检查,并检查处理记录.混凝土构件表面缺陷的程度分级 表2.1。6。1名称现象严重缺陷一般缺陷裂缝由表面延伸至混凝土内部的缝隙主要受力部位有影响结构性能和使用功能的裂缝其他部位有少量不影响结构性能、使用功能和耐久性的裂缝露筋钢筋未被混凝土包裹
20、而外露受力钢筋有露筋其他钢筋有少量露筋空洞混凝土中空穴的深度超过保护层的缺陷构件主要受力部位有空洞其他部位有少量空洞蜂窝混凝土表面缺失水泥砂浆,局部有蜂窝状缺陷或成片粗骨料外露构件主要受力部位有蜂窝 其他部位有少量蜂窝,总面积不超过所在面的2且一处面积不大于0。04m2夹渣混凝土中夹有杂物或有明显空隙 构件主要受力部位有夹渣其他部位有少量夹渣,深度未超过保护层的厚度松顶构件顶部混凝土缺少粗骨料,出现明显砂浆层或不密实层梁、板等构件有超过保护层厚度的松顶高大构件有少量松顶,但其厚度未超过100mm麻面包括构件侧面出现的气泡密集、表面漏浆和粘皮等水变区、浪溅区和外露部位总面积未超过所在面的5;其他
21、部位未超过所在面积的10砂斑表面细骨料未被水泥浆充分胶结,出现砂纸样缺陷.宽度大于10mm为砂斑,宽度小于10mm的为砂线水变区、浪溅区和外露部位总面积未超过所在面的5,其他部位未超过所在面的10砂线水位变动区、浪溅区、大气区及陆上结构外露部位每10m2累积长度不大于3000mm外形缺陷包括缺棱掉角、棱角不直和飞边凸肋等对使用功能和观感质量有严重影响的缺陷对使用功能和观感质量有轻微影响的缺陷注:混凝土构件的表面缺陷程度应由施工单位和监理单位现场共同确定.一般检验项目2。1.6.2 预制构件应标明生产单位、构件型号、生产日期和质量检验标志。检验数量:施工单位、监理单位全部检查。检验方法:观察检查
22、。2。1。6。3 构件表面不宜有一般缺陷。对影响耐久性的一般缺陷,应按现行行业标准水运工程混凝土施工规范(JTJ 268)的规定处理。检验数量:施工单位、监理单位全部检查.检验方法:观察检查,并检查处理记录.2。1。6。4 混凝土构件顶面应抹压密实、接搓平顺。检验数量:施工单位、监理单位全部检查.检验方法:观察检查。2。1。6。5构件上的预埋件、预留孔洞和外伸筋的数量、规格和尺寸应满足设计要求,其允许偏差应符合表2。1.6。5的规定.预埋件、预留孔洞和外伸筋的允许偏差 表2.1。6。5序号项 目允许偏差(mm)1预埋钢板位置10与混凝土表面错台5 2预留孔、洞中心线位置103外伸筋中心线位置5
23、外露长度20102。1.6.6预制矩形沉箱、空心方块的允许偏差、检验数量和方法应符合表2。1.6。6的规定.预制矩形沉箱、空心方块允许偏差、检验数量和方法表2。1。6.6序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度宽度L10m25逐件检查4用钢尺测量L10m2。5L/10002高度104用钢尺或水准仪测量查四角3墙厚度108用钢尺测量每墙三分点处4顶面对角线差501用钢尺测量5顶面平整度支承面108用2m靠尺和塞尺测量外墙三分点处和内墙中部非支承面1546外壁竖向倾斜2H/10002用经纬仪或吊线测量两侧面7外壁平整度104用2m靠尺和塞尺测量垂直两方向8外壁侧向弯曲矢高2L
24、/10004拉线测量,取大值9相邻段错台104用钢尺测量,每面取大值注:L为箱体外边长,H为箱体高度,单位为mm; 预埋止水带和止水槽位置的允许偏差为10mm.2。1.6.7 预制圆形沉箱、圆筒的允许偏差、检验数量和方法应符合表2。1.6.7的规定.预制圆形沉箱、圆筒允许偏差、检验数量和方法表2。1。6。7序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1直径D10m25逐件检查4用钢尺按“米”字形测量D10m2。5D/10002高度1083壁厚1084椭圆度D10m502取两组相互垂直直径之差D10m5D/10005顶面平整度108用2m靠尺按“米”字形测量6外壁竖向倾斜2H/100
25、04用经纬仪或吊线测量7外壁平整度108用2m靠尺和弧形靠尺按“米”字形测量顺母线和垂直母线两方向9相邻段错台104用钢尺测量注:D为沉箱外径,H为沉箱高度,单位为mm。2。1。6。8 预制方块的允许偏差、检验数量和方法应符合表2。1。6。8的规定。预制方块允许偏差、检验数量和方法表2。1。6.8序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度宽度边长5m10逐件检查8用钢尺测量边长5m152高度1043顶面对角线差短边长度3m201短边长度3m304顶面平整度102 用2m靠尺和塞尺测量中部对角线方向5侧面平整度1046空心块体壁厚108用钢尺测量每边三分点处7榫槽尺寸位置10
26、2用钢尺测量高(深)度+51028吊孔、吊环位置40各1用钢尺测量,取大值注:防波堤顶层方块顶面应压光,其他方块顶面应抹粗面;卸荷板的允许偏差按本表执行.2。1。6。9预制扶壁的允许偏差、检验数量和方法应符合表2.1。6.9的规定。预制扶壁允许偏差、检验数量和方法表2。1。6。9序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1板厚10逐件检查4用钢尺测量趾板和立板两端2立板竖向倾斜H7。5m153经纬仪、吊线测量立板迎水面中部和两侧面H7.5m2H/10003立板迎水面和侧面平整度104用2m靠尺和塞尺测量4立板长度103用钢尺测量上、中、下三处5立板高度102用钢尺测量立板两端6底
27、板两侧尾端边线位置154用钢尺测量7吊孔位置30逐孔检查1用钢尺测量,取大值注:H为扶壁立板高度,单位为mm;隔砂板安装后,其外缘不得超过扶壁侧缘。2。1.6。10预制方桩的允许偏差、检验数量和方法应符合表2.1。6。10的规定。预制方桩允许偏差、检验数量和方法表2。1.6.10序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度50逐件检查1用钢尺测量2横截面边长56用钢尺测量两端和中部3抹面平整度83用2m靠尺和塞尺测量两端和中部4桩尖对桩纵轴线偏斜151用直角尺和钢尺测量垂直两方向,取大值5桩顶面倾斜b/1001注: b为桩的边长,单位为mm; 有接桩要求时,接桩面的倾斜和配件
28、的质量应按设计要求检查; 空心桩空心对中心线的偏位允许值为20mm; 抹面应平顺并应二次压光.2。1。6。11预应力混凝土管桩的允许偏差、检验数量和方法应符合表2。1。6。11-1和表2.1.6.112的规定。管节的允许偏差、检验数量和方法 表2.1。6.111序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度3逐件检查2用钢尺测量2外周长1023壁厚 +10024端面倾斜管壁D/10002用直角尺测量5管节/10026预留孔直径32用内卡尺测量,取大值注:D为管节外径,为壁厚,单位为mm;管节外壁不得有裂缝。预应力混凝土管桩成品的允许偏差、检验数量和方法 表2。1.6。11-2序
29、号项目允许偏差(mm)检验数量单元测点检 验 方 法1管桩长度100逐件检查2用钢尺测量2外周长1023壁厚+10024桩顶倾斜D/1000且不大于82用直角尺测量垂直两方向5桩纵轴线弯曲矢高L/1000且不大于301拉线测量6桩尖对桩纵轴线偏斜1017管节拼装错台/10且不大于6抽查50 1用钢尺测量取大值8拼缝弯曲矢高81拉线测量取大值注:D为管节外径,为壁厚,单位为mm;管节外壁不得有裂缝;管桩拼接焊缝的质量应按设计要求检查。2.1.6.12预制板桩的允许偏差、检验数量和方法应符合表2。1。6。12的规定.预制板桩允许偏差、检验数量和方法 表2。1。6。12序号项 目允许偏差(mm)检验
30、数量单元测点检 验 方 法1长度50逐件检查1用钢尺测量2宽度、厚度+105各3用钢尺测量两端和中部3榫槽中心对桩轴线偏移74用钢尺测量三分点处榫槽上下壁厚,取其差的1/24榫槽表面错台32用钢尺测量,每侧取大值5抹面平整度102用2m靠尺和塞尺测量三分点处6桩身侧向弯曲矢高L/1000且不大于201拉线测量7桩顶面倾斜51用直角尺和钢尺测量垂直两方向,取大值8桩尖对桩纵轴线偏斜101用直角尺和钢尺测量注:L为板桩的长度,单位为mm;抹面应平顺并二次压光。2。1。6.13预制矩形梁和“T”形梁的允许偏差、检验数量和方法应符合表2.1。6.13的规定.预制矩形梁和“T”形梁允许偏差、检验数量和方
31、法表2。1。6。13序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度L10m10逐件检查2用钢尺测量梁顶和底部L10m152宽度H1.5m55用钢尺测量两端及中部、梁顶三点,梁底二点H1。5m103高度H1.5m82用钢尺测量两端H1。5m104侧面弯曲矢高L10m81拉线测量L10m135侧面竖向倾斜5H/10001吊线测量6端头倾斜H/100且不大于152用直角尺或吊线测量7顶部搁置面平整度52用2m靠尺和塞尺测量注:L为梁长度,H为梁高度,单位为mm。2。1。6。14预制“L”形梁的允许偏差、检验数量和方法应符合表2。1。6.14的规定。预制“L形梁允许偏差、检验数量和方法
32、表2.1。6。14序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度梁长10m10逐件检查2用钢尺测量横梁顶部和底部梁长10m152宽度55用钢尺测量横梁梁顶两端及中部、横梁底端和靠件下端3高度83用钢尺测量横梁两端和靠件全高4表面平整度54用2m靠尺和塞尺测量靠件迎水面和横梁顶面和侧面5靠件侧面竖向倾斜5B/10001吊线测量6靠件与横梁垂直偏差3L/10001用直角尺测量或计算7靠件立面弯曲矢高81拉线测量注:B为靠件迎水板宽度,L为迎水板长度,单位为mm。2。1。6。15预制“井”字形梁的允许偏差、检验数量和方法应符合表2。1.6.15的规定。预制“井”字形梁允许偏差、检验数
33、量和方法表2.1。6.15序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1主梁长度10逐件检查4用钢尺测量两主梁顶部和底部2主梁宽度56用钢尺测量两主梁中部和两端3主梁高度564主梁中心间距53用钢尺测量两端和中部5顶部对角线差151用钢尺测量外轮廓对角线6端头倾斜H/100且不大于102吊线测量梁两侧,取大值7连系梁截面尺寸104用钢尺测量两端8侧向弯曲矢高梁长10m81拉线测量梁长10m139预留孔尺寸20各1用钢尺测量,取大值注:H为主梁高度,单位为mm。2。1.6.16预制箱形梁的允许偏差、检验数量和方法应符合表2。1。6。16的规定。预制箱形梁允许偏差、检验数量和方法 表2
34、。1。6.16序号项 目允许偏差(mm)检验数量单元测点检查方法1长度15逐件检查2用钢尺测量梁顶和底部2断面尺寸高度153用钢尺测量梁两端及中部宽度203顶、底板和肋板厚度+1008用钢尺测量两端3平整度64用2m靠尺和塞尺测量4支座位置5每个支座1用钢尺测量2。1。6。17预制“工”字形梁的允许偏差、检验数量和方法应符合表2.1。6。17的规定。预制“工”字形梁允许偏差、检验数量和方法表2。1.6.17序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度L16m15逐件检查2用钢尺测量梁顶和底部L16m302高度H1。5m105用钢尺测量两端及中部、梁顶三点,梁底二点H1.5m+
35、15103翼缘宽度有凿毛202用钢尺测量两端无凿毛104厚度翼缘+502腹板2梁肋25侧面弯曲矢高L16m101拉线测量L16m156侧面竖向倾斜4H/10001吊线测量7端头倾斜H/100且不大于152竖向倾斜用吊线测量,水平向倾斜用直角尺测量8顶部搁置面平整度62用2m靠尺和塞尺测量注:L为梁长度,H为梁高度,单位为mm。2。1.6。18预制面板、叠合板、锚碇板等构件的允许偏差、检验数量和方法应符合表2。1。6.18的规定。预制面板、叠合板、锚碇板等构件的允许偏差、检验数量和方法表2.1。6.18序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度端头凿毛15逐件检查2用钢尺测量
36、端头无凿毛102宽度侧面凿毛+10153用钢尺测量两端及中部侧面无凿毛103厚度光面54用钢尺测量四角粗面、凹凸面104板面平整度光面52用2m靠尺和塞尺测量中部两对角线方向粗面105板面对角线差短边长度3m201用钢尺测量短边长度3m306侧面弯曲矢高边板外沿52拉线测量其他8注:面板外伸钢筋应整齐、平顺,环形钢筋的倾斜不应大于钢筋直径的2倍;光面面板抹面应平顺并二次压光;凹凸板凹槽深度应均匀并满足设计要求;预制锚碇板只检查序号为1、2、5、6的项目.2。1.6。19预制靠船构件的允许偏差、检验数量和方法应符合表2.1。6。19的规定.预制靠船构件的允许偏差、检验数量和方法表2。1。6。19
37、序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1板类靠船构件立板长度15逐件检查2用钢尺测量两边(端)上下沿立板宽度102立板厚度+1052(4)水平板宽度102水平板厚度52立板、水平板垂直偏差5B/10002吊线或用大直角尺测量两端立板迎水面平整度52用2m靠尺和塞尺测量底模外伸钢筋位置202用钢尺测量每端,取大值预埋护舷螺栓孔位置10抽查501用钢尺测量纵横两方向,取大值2梁类靠船构件高度全高10逐件检查2用钢尺测量两边牛腿处高度52横截面尺寸54用钢尺测量两端立梁侧面弯曲矢高82拉线测量搁置面平整度52用靠尺和塞尺测量外伸钢筋长度201用钢尺测量,取大值预埋护舷螺栓孔位置1抽
38、查501用钢尺测量纵横两方向,取大值注:B为水平板宽度,单位为mm。2.1。6.20预制管沟盖板的允许偏差、检验数量和方法应符合表2。1。6。20的规定。预制盖板允许偏差、检验数量和方法表2.1。6.20序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度5抽查102用钢尺测量两边2宽度52用钢尺测量两端3厚度54用钢尺测量四角4顶面对角线短边长度1m71用钢尺测量短边长度1m105平面平整度短边长度1m32用2m靠尺和塞尺测量对角线方向短边长度1m56吊孔或环槽位置101用钢尺测量纵横两方向,取大值注:盖板顶面抹压、拉毛应与相接的地面工程相同;吊孔、吊环槽的外形尺寸和位置应一致;顶面棱角残缺长度不大于20mm且不多于一处。2。1。6。21预制撑杆、连系梁的允许偏差、检验数量和方法应符合表2.1。6。21的规定.预制撑杆、连系梁允许偏差、检验数量和方法表2。1。6.21序号项 目允许偏差(mm)检验数量单元测点检 验 方 法1长度10逐件检查2用钢尺测量两边2截面尺寸宽度53用钢尺测量两端和中部高度533侧面倾斜h/1001吊线或用直角尺测量4侧面弯曲矢高81拉线测量5抹面平整度52用2m靠尺和塞尺测量三分点处
