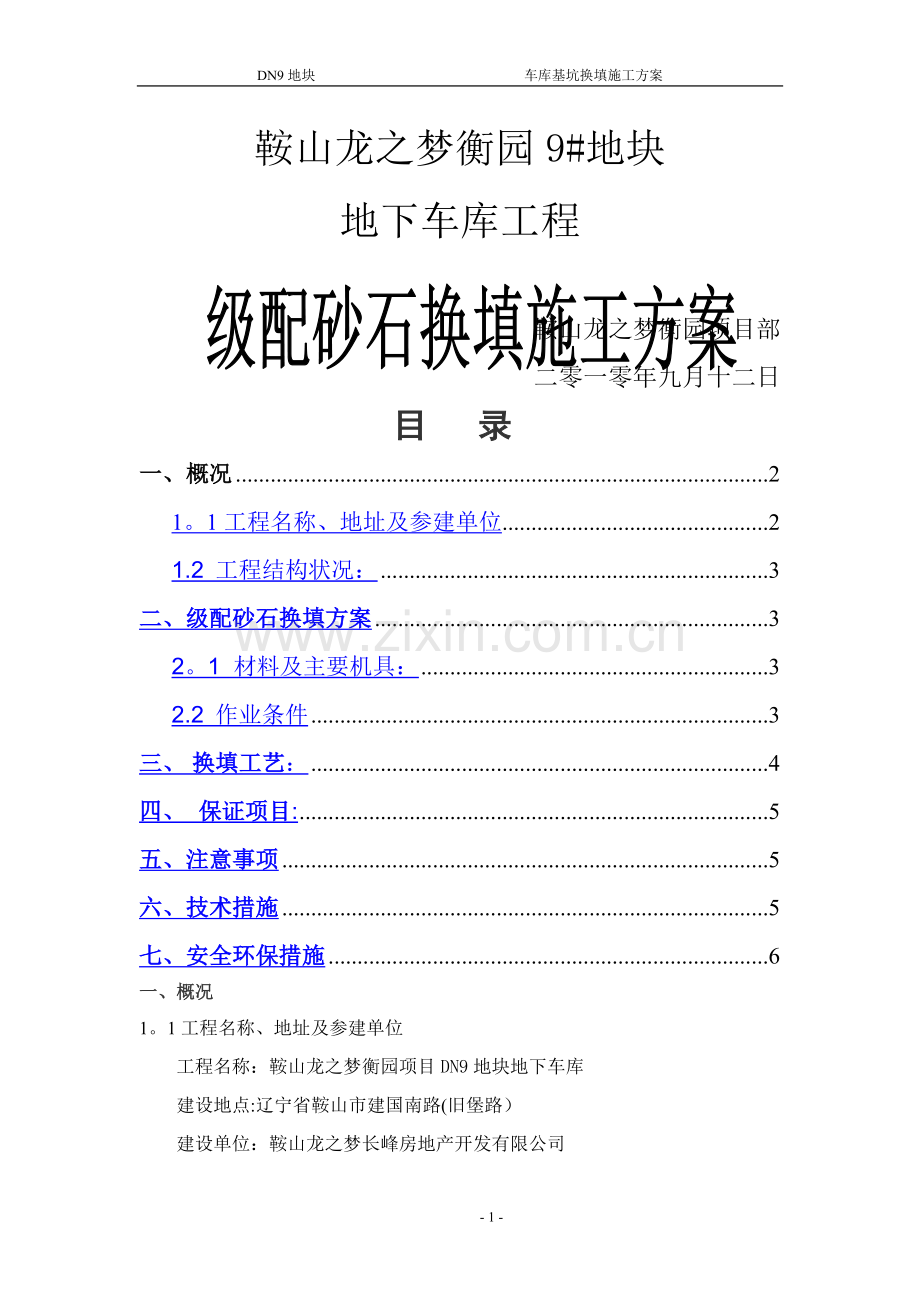

1、DN9地块 车库基坑换填施工方案 鞍山龙之梦衡园9#地块地下车库工程鞍山龙之梦衡园项目部二零一零年九月十二日目 录一、概况21。1工程名称、地址及参建单位21.2 工程结构状况:3二、级配砂石换填方案32。1材料及主要机具:32.2 作业条件3三、换填工艺:4四、保证项目:5五、注意事项5六、技术措施5七、安全环保措施6一、概况1。1工程名称、地址及参建单位工程名称:鞍山龙之梦衡园项目DN9地块地下车库建设地点:辽宁省鞍山市建国南路(旧堡路)建设单位:鞍山龙之梦长峰房地产开发有限公司监理单位:辽宁鞍山嘉信监理公司设计单位:中国建筑东北设计研究有限公司施工单位:龙元建设集团股份有限公司鞍山项目部

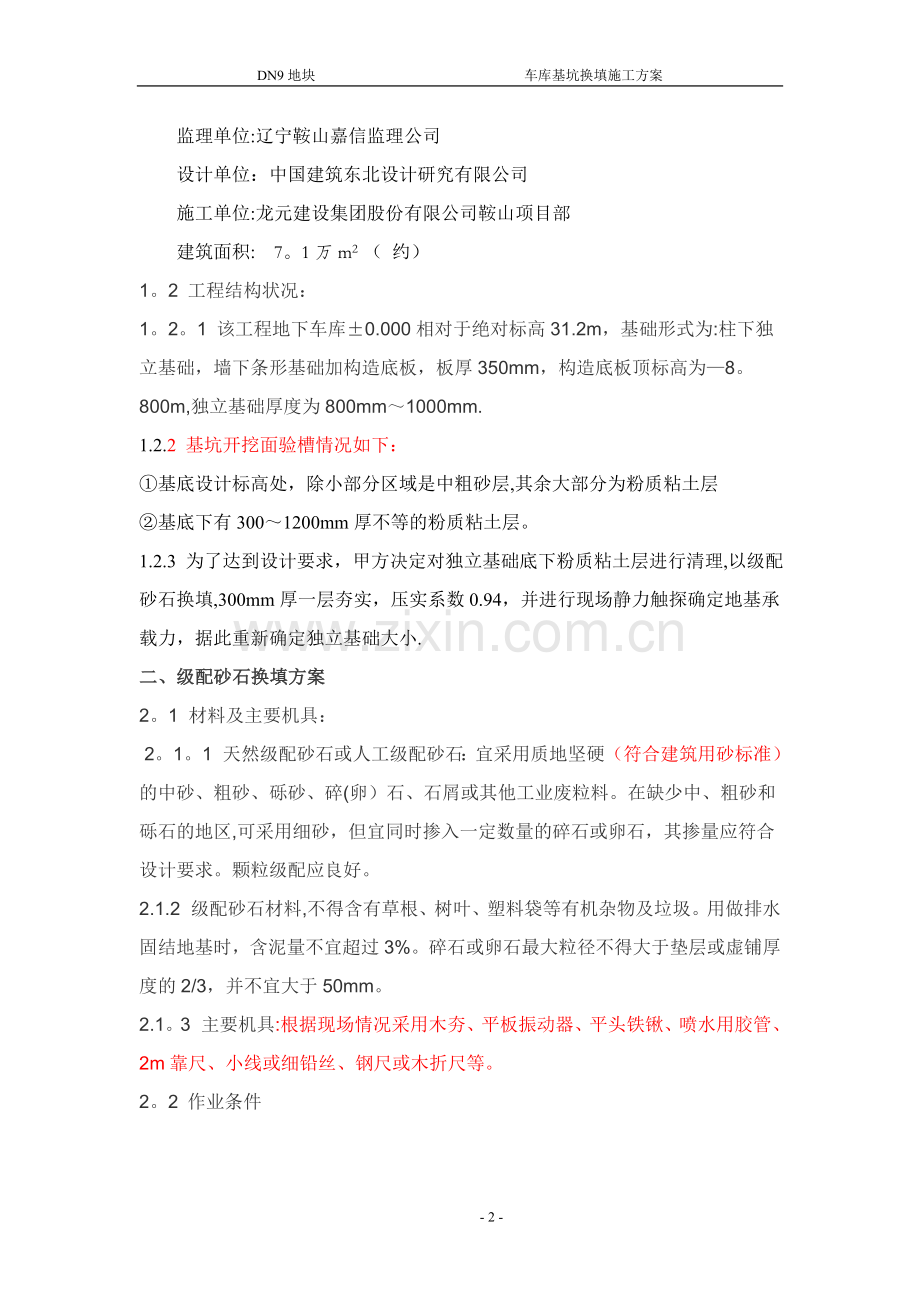

2、建筑面积: 7。1万m2 ( 约)1。2 工程结构状况:1。2。1 该工程地下车库0.000相对于绝对标高31.2m,基础形式为:柱下独立基础,墙下条形基础加构造底板,板厚350mm,构造底板顶标高为8。800m,独立基础厚度为800mm1000mm.1.2.2 基坑开挖面验槽情况如下: 基底设计标高处,除小部分区域是中粗砂层,其余大部分为粉质粘土层基底下有3001200mm厚不等的粉质粘土层。1.2.3 为了达到设计要求,甲方决定对独立基础底下粉质粘土层进行清理,以级配砂石换填,300mm厚一层夯实,压实系数0.94,并进行现场静力触探确定地基承载力,据此重新确定独立基础大小.二、级配砂石换
3、填方案2。1材料及主要机具:2。1。1天然级配砂石或人工级配砂石:宜采用质地坚硬(符合建筑用砂标准)的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。2.1.2级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3%。碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。2.1。3主要机具:根据现场情况采用木夯、平板振动器、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。2。2 作业条件2.2。1设置控制铺筑厚
4、度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。2.2。2在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态.2.2.3铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。2。2。4检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水.三、换填工艺:3。1 检验砂石质量 分层铺筑砂石 洒水 夯实或振捣(平板振动器) 找平验收 3.2对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达
5、到设计要求或规范的规定。3.3分层铺筑砂石3。3.l铺筑砂石的每层厚度,一般为1520cm,不宜超过30cm,分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的砂石垫层,铺筑厚度可达35cm。3。3.2砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。3。3。3分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0。51。0m,并应充分压(夯)实.3.3。4铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。3.4洒水:铺筑级配砂石在夯实碾压前,应根据其干
6、湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%l2%。3。5夯实或碾压;夯实或碾压的遍数,由现场试验确定。用水夯或蛙式打夯机时,应保持落距为400500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。边缘和转角处应用人工或蛙式打夯机补夯密实。3.6找平和验收:3.6.l施工时应分层找平,夯压密实,并应设置纯砂检查点,用200cm3的环刀取样;测定干砂的质量密度。下层密实度合格后,方可进行上层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。3。6。2最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。四、保证项
7、目:4.1 基底土质必须符合设计要求。4.2 级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。4.3 分层留接槎位置正确,方法合理,接槎夯压密实,平整4.4 顶面标高表面平整度15 20用水平仪或拉线和尺量检查 用2m靠尺和楔形塞尺量检查 五、注意事项 5。1砂石垫层下土层不应被扰动,或扰动后未能恢复初始状态. 5.2作业应连续进行,尽快完成.5.3回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。 5.4地基范围内不应留有孔洞。完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。5。5施工中必须保证边坡稳定,防止边坡坍塌。5。6夜间施工时,应合理安排
8、施工顺序,配备足够的照明设施;防止级配砂石不准或铺筑超厚。5。7级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。六、技术措施6.1大面积下沉:主要是未按质量要求施工,分层铺筑过厚、碾压遍数不够、洒水不足等。要严格执行操作工艺的要求。6.2局部下沉:边缘和转角处夯打不实,留接槎没按规定搭接和夯实.对边角处的夯打不得遗漏。6.3级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。6。4在地下水位以下的砂石地基,其最下层的铺筑厚度可适当增加50mm。6。5密实度不符合要求:坚持分层检查砂石地基的质量.每层的纯砂检查点的干砂质量密度。必须符合规定,否则不能进行上一层的砂石施工。6.6砂石垫层厚度不宜小于100mm;冻结的天然砂石不得使用。七、安全环保措施7.1 在运输、堆放、施工砂石土料过程中应注意避免遗撒、沾带等现象,应采取遮盖、封闭、清扫等必要措施。7.2 电气装置应符合施工用电安全管理规定。- 5 -
