1、中国建筑 项目管理表格分项工程技术交底卡表格编号CSCECPM0615项目名称及编码营口恒大江湾首期工程B地块主体及配套建设工程共4 页楼栋号16、17、18、24分项工程名称聚氨酯防水涂料施工工程量分包公司负责人交底内容文字说明或附图:1、范围本次交底适用16、24、17#、18#楼卫生间及坡屋面聚氨酯涂膜防水施工。2、施工准备(1)材料及工具准备聚氨酯涂膜防水材料(单组份),应有出厂合格证,应经复试合格后使用。塑料或橡胶刮板、滚动刷、油漆刷、干粉灭火器等。(2)现场准备1)。 涂刷防水层的基层表面,必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,抹灰、压平,阴阳角处应
2、抹成小圆弧,圆弧半径为150.2). 涂刷防水层的基层表面应保持干燥,并要平整、牢固,不得有空鼓、开裂及起砂等缺陷。3). 在找平层接地漏、管根、出水口、卫生洁具根部(边沿),要收头圆滑.坡度符合设计要求,部件必须安装牢固,嵌封严密。4). 突出地面的管根、地漏、排水口、阴阳角等细部,应先做好附加层增补处理,刷完聚氨酯底胶后,经检查并办理隐蔽工程验收。3、防水施工厨房卫生间地面、女儿墙斜檐板及非屋面塔斜坡屋面防水为1.5厚聚氨酯防水涂膜,主塔坡屋面防水为3厚聚氨酯防水涂膜,卫生间地面四周至少卷起250高,淋浴、水池处加高至10001800.有防水涂料防水的房间,与相邻居室隔墙间防水翻高1800

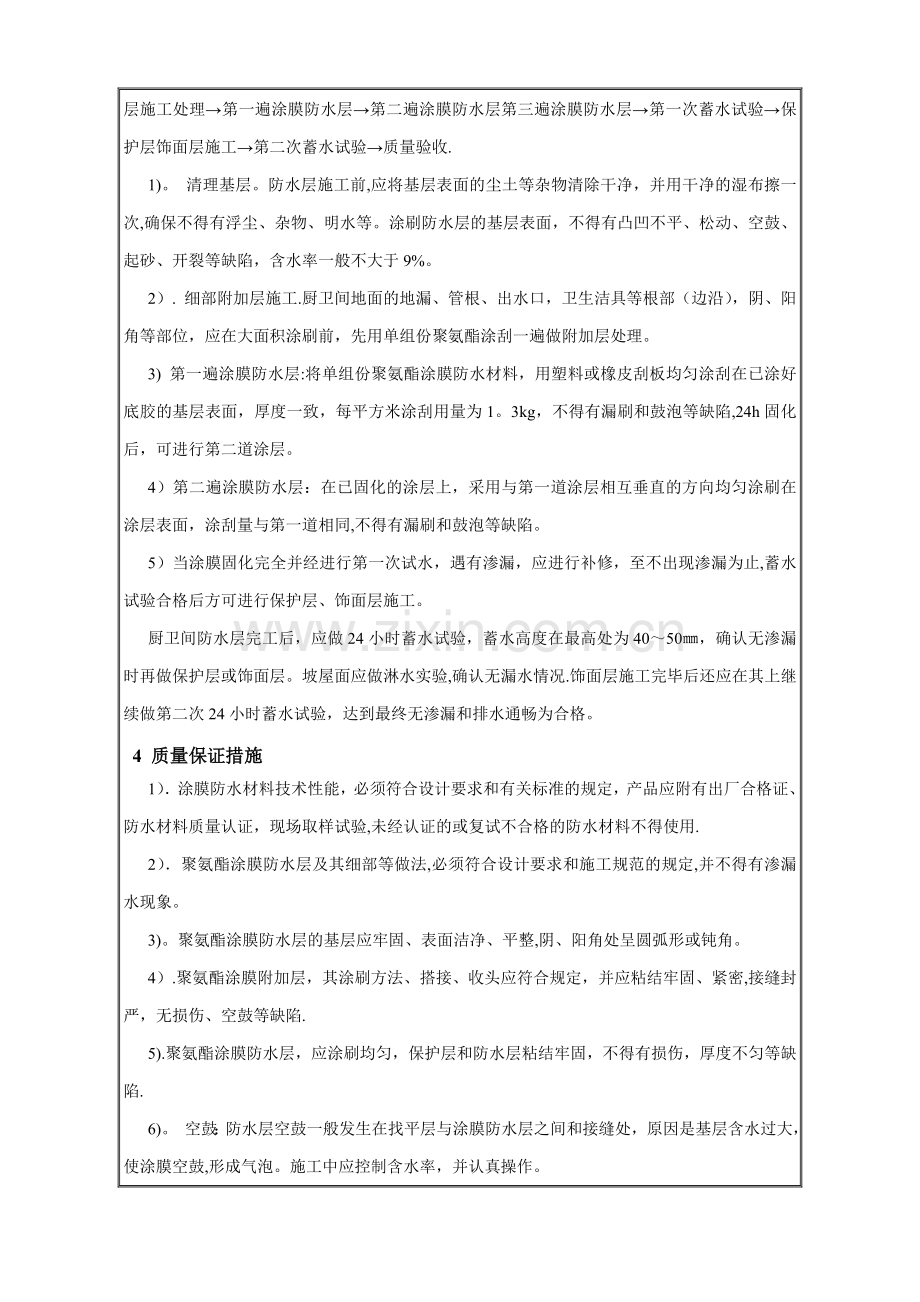

3、.厨卫间聚氨酯涂膜防水施工应先做地面,后做立墙。施工工艺流程:清理基层表面细部附加层施工处理第一遍涂膜防水层第二遍涂膜防水层第三遍涂膜防水层第一次蓄水试验保护层饰面层施工第二次蓄水试验质量验收.1)。 清理基层。防水层施工前,应将基层表面的尘土等杂物清除干净,并用干净的湿布擦一次,确保不得有浮尘、杂物、明水等。涂刷防水层的基层表面,不得有凸凹不平、松动、空鼓、起砂、开裂等缺陷,含水率一般不大于9%。2). 细部附加层施工.厨卫间地面的地漏、管根、出水口,卫生洁具等根部(边沿),阴、阳角等部位,应在大面积涂刷前,先用单组份聚氨酯涂刮一遍做附加层处理。3) 第一遍涂膜防水层:将单组份聚氨酯涂膜防水
4、材料,用塑料或橡皮刮板均匀涂刮在已涂好底胶的基层表面,厚度一致,每平方米涂刮用量为1。3kg,不得有漏刷和鼓泡等缺陷,24h固化后,可进行第二道涂层。4)第二遍涂膜防水层:在已固化的涂层上,采用与第一道涂层相互垂直的方向均匀涂刷在涂层表面,涂刮量与第一道相同,不得有漏刷和鼓泡等缺陷。5)当涂膜固化完全并经进行第一次试水,遇有渗漏,应进行补修,至不出现渗漏为止,蓄水试验合格后方可进行保护层、饰面层施工。厨卫间防水层完工后,应做24小时蓄水试验,蓄水高度在最高处为4050,确认无渗漏时再做保护层或饰面层。坡屋面应做淋水实验,确认无漏水情况.饰面层施工完毕后还应在其上继续做第二次24小时蓄水试验,达
5、到最终无渗漏和排水通畅为合格。4 质量保证措施1)涂膜防水材料技术性能,必须符合设计要求和有关标准的规定,产品应附有出厂合格证、防水材料质量认证,现场取样试验,未经认证的或复试不合格的防水材料不得使用.2)聚氨酯涂膜防水层及其细部等做法,必须符合设计要求和施工规范的规定,并不得有渗漏水现象。3)。聚氨酯涂膜防水层的基层应牢固、表面洁净、平整,阴、阳角处呈圆弧形或钝角。4).聚氨酯涂膜附加层,其涂刷方法、搭接、收头应符合规定,并应粘结牢固、紧密,接缝封严,无损伤、空鼓等缺陷.5).聚氨酯涂膜防水层,应涂刷均匀,保护层和防水层粘结牢固,不得有损伤,厚度不匀等缺陷.6)。 空鼓:防水层空鼓一般发生在
6、找平层与涂膜防水层之间和接缝处,原因是基层含水过大,使涂膜空鼓,形成气泡。施工中应控制含水率,并认真操作。7). 渗漏:防水层渗漏水,多发生在穿过楼板的管根、地漏、卫生洁具及阴阳角等部位,原因是管根、地漏等部件松动、粘结不牢、涂刷不严密或防水层局部损坏,部件接槎封口处搭接长度不够所造成。在涂膜防水层施工前,应认真检查并加以修补。5 成品保护1)。 已涂刷好的聚氨酯涂膜防水层,应及时采取保护措施,在未做好保护层以前,不得穿带钉鞋出入室内,以免破坏防水层。2). 突出地面管根,地漏,排水口,卫生洁具等处的周边防水层不得碰损,部件不得变位。3)。 地漏、排水口等处应保持畅通,施工中要防止杂物掉入,试
7、水后应进行认真清理。4). 聚氨酯涂膜防水层施工过程中,未固化前不得上人走动,以免破坏防水层,造成渗漏的隐患。5)。 聚氨酯涂膜防水层施工过程中,应注意保护有关门口、墙面等部位,防止污染成品.6 文明施工及环保措施1)、施工垃圾按有毒、无毒、可回收、不可回收分类存放,做到活完料尽脚下清。2)、施工过程中,应最大限度减少施工中产生的噪音和环境污染尽量避免夜间(22:007:00)施工,减少噪声及灯光污染,以免影响周边居民的休息。3)、应做好施工现场污水的合理排放,工地废水、污水应通过临时下水道排入正式污水井和污水管道中。4)、 聚氨酯防水材料在现场使用运输时,装料不应超过容器的3/4,提在手上走动时不要晃荡,应避免遗洒污染地面以及浪费材料;使用时要注意及时加盖,避免材料报废。5)、必须严格按照当地环保规定做好文明施工、文明现场.接受交底人(签字):会签栏质量安全环保时间时间时间编制审核签发时间时间时间屋面天沟、檐沟做法
