收藏 分销(赏)

塔吊安装拆除施工安全技术交底.docx

上传人:人****来 文档编号:3995050 上传时间:2024-07-24 格式:DOCX 页数:6 大小:16.15KB 下载积分:6 金币
下载 相关 举报
塔吊安装拆除施工安全技术交底.docx_第1页
第1页 / 共6页
塔吊安装拆除施工安全技术交底.docx_第2页
第2页 / 共6页


点击查看更多>>
资源描述

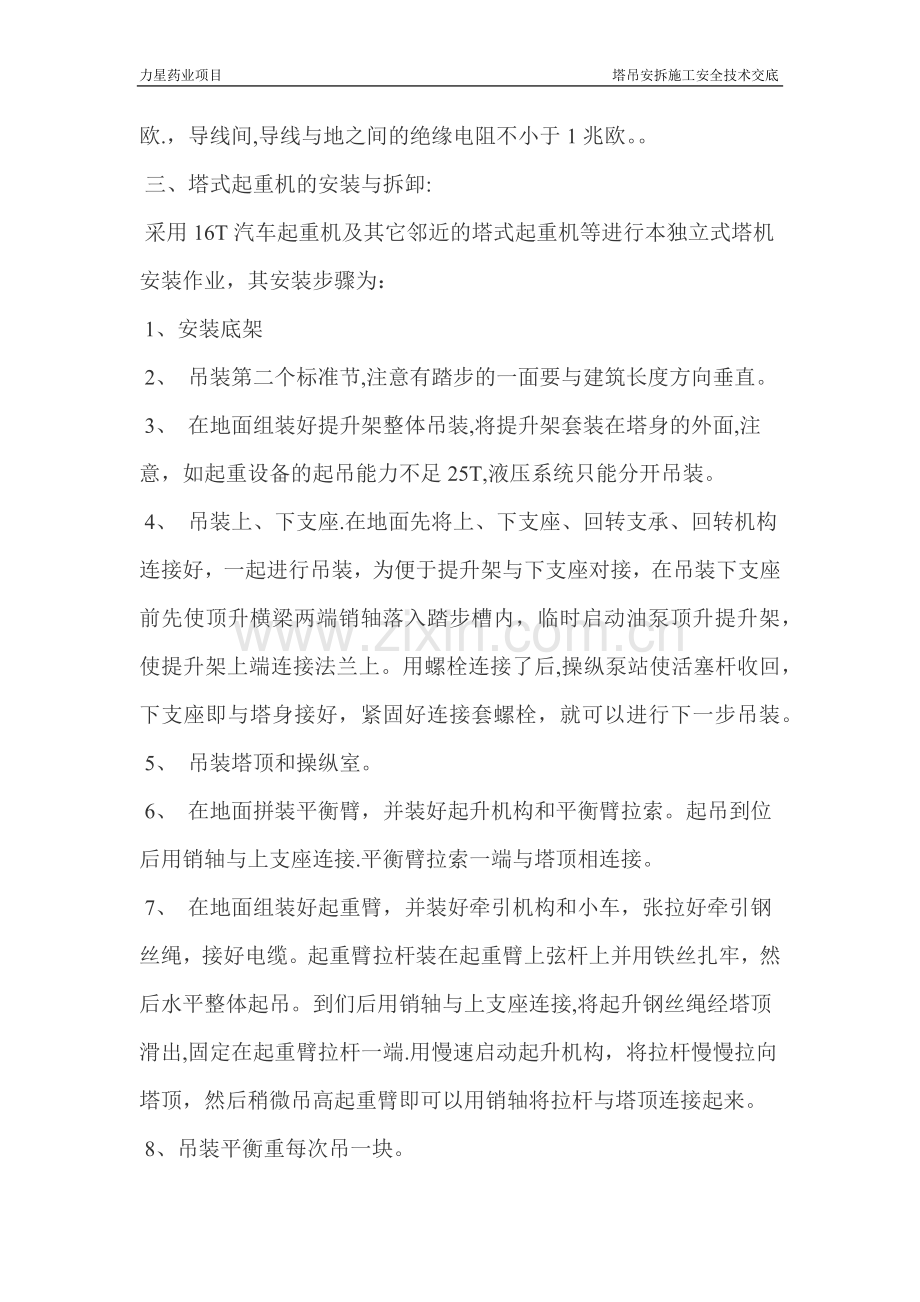

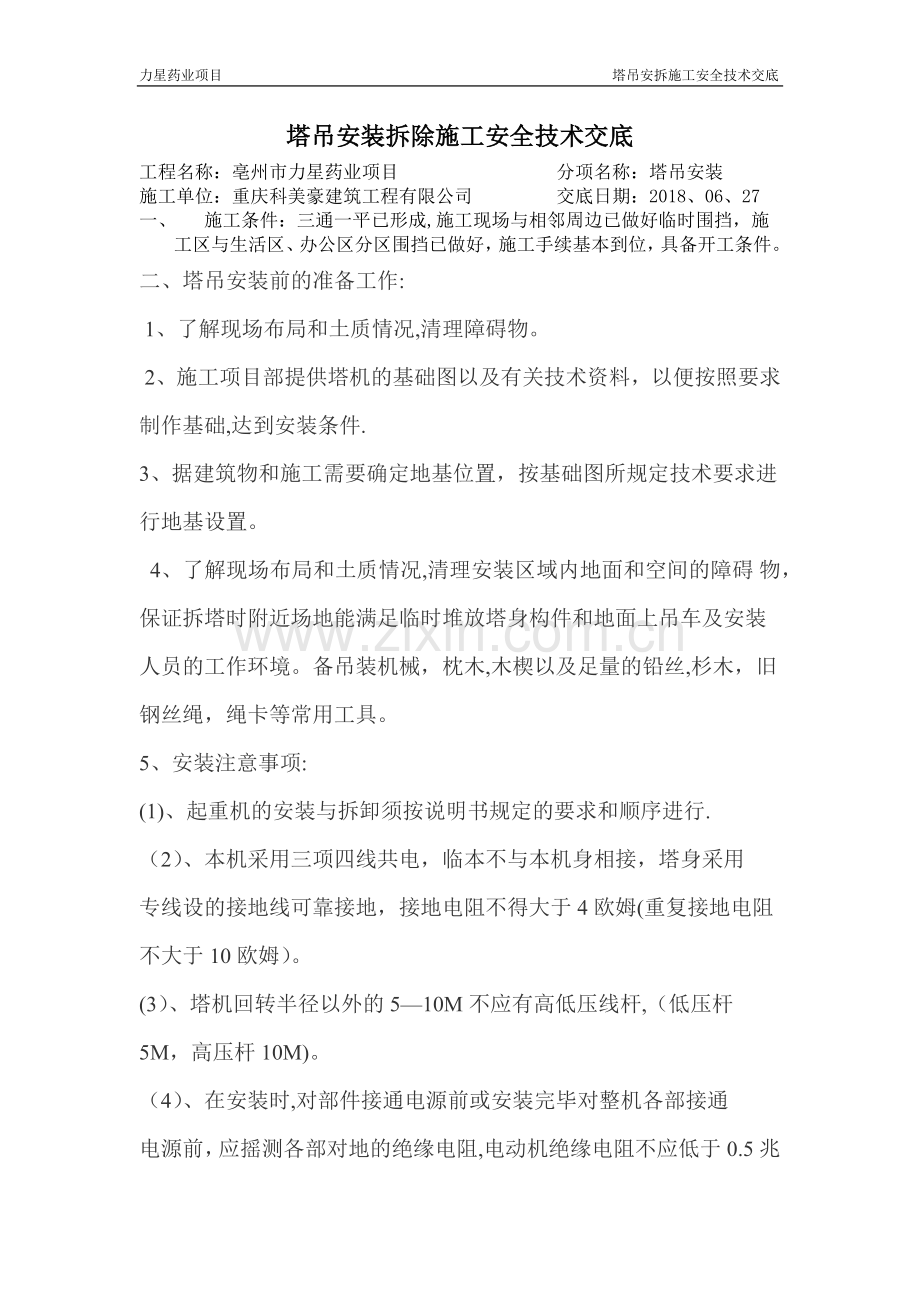

力星药业项目 塔吊安拆施工安全技术交底 塔吊安装拆除施工安全技术交底 工程名称:亳州市力星药业项目 分项名称:塔吊安装 施工单位:重庆科美豪建筑工程有限公司 交底日期:2018、06、27 一、 施工条件:三通一平已形成,施工现场与相邻周边已做好临时围挡,施 工区与生活区、办公区分区围挡已做好,施工手续基本到位,具备开工条件。 二、塔吊安装前的准备工作:  1、了解现场布局和土质情况,清理障碍物。  2、施工项目部提供塔机的基础图以及有关技术资料,以便按照要求制作基础,达到安装条件. 3、据建筑物和施工需要确定地基位置,按基础图所规定技术要求进行地基设置。   4、了解现场布局和土质情况,清理安装区域内地面和空间的障碍 物,保证拆塔时附近场地能满足临时堆放塔身构件和地面上吊车及安装人员的工作环境。备吊装机械,枕木,木楔以及足量的铅丝,杉木,旧钢丝绳,绳卡等常用工具。 5、安装注意事项: (1)、起重机的安装与拆卸须按说明书规定的要求和顺序进行. (2)、本机采用三项四线共电,临本不与本机身相接,塔身采用 专线设的接地线可靠接地,接地电阻不得大于4欧姆(重复接地电阻不大于10欧姆)。 (3)、塔机回转半径以外的5—10M不应有高低压线杆,(低压杆 5M,高压杆10M)。 (4)、在安装时,对部件接通电源前或安装完毕对整机各部接通 电源前,应摇测各部对地的绝缘电阻,电动机绝缘电阻不应低于0.5兆欧.,导线间,导线与地之间的绝缘电阻不小于1兆欧。。  三、塔式起重机的安装与拆卸:  采用16T汽车起重机及其它邻近的塔式起重机等进行本独立式塔机安装作业,其安装步骤为:  1、安装底架  2、 吊装第二个标准节,注意有踏步的一面要与建筑长度方向垂直。  3、 在地面组装好提升架整体吊装,将提升架套装在塔身的外面,注意,如起重设备的起吊能力不足25T,液压系统只能分开吊装。  4、 吊装上、下支座.在地面先将上、下支座、回转支承、回转机构连接好,一起进行吊装,为便于提升架与下支座对接,在吊装下支座前先使顶升横梁两端销轴落入踏步槽内,临时启动油泵顶升提升架,使提升架上端连接法兰上。用螺栓连接了后,操纵泵站使活塞杆收回,下支座即与塔身接好,紧固好连接套螺栓,就可以进行下一步吊装。  5、 吊装塔顶和操纵室。  6、 在地面拼装平衡臂,并装好起升机构和平衡臂拉索。起吊到位后用销轴与上支座连接.平衡臂拉索一端与塔顶相连接。  7、 在地面组装好起重臂,并装好牵引机构和小车,张拉好牵引钢丝绳,接好电缆。起重臂拉杆装在起重臂上弦杆上并用铁丝扎牢,然后水平整体起吊。到们后用销轴与上支座连接,将起升钢丝绳经塔顶滑出,固定在起重臂拉杆一端.用慢速启动起升机构,将拉杆慢慢拉向塔顶,然后稍微吊高起重臂即可以用销轴将拉杆与塔顶连接起来。  8、吊装平衡重每次吊一块。  9、整机电气接线     (1)、接线前应切断地面总电源。      (2)、电气接线可参看说明书的电气原理图、电气总布置图及电气接线图。     (3)、接线后应检查各部件对地的绝缘电阻。     (4)、接通地面电源.  10、装吊钩。按说明书所示穿绕起升钢丝绳,将绳头牢固可靠地固定在臂端。  11、依次对各种限位器进行调整,参看说明书第五章,起重机的调试与试运转。  A、调整起升高度限位器    B、调整回转限位器  C、调整变幅限位器        D、调整起重量限位器  E、调整起重力矩限位器  12、进行起重机的试运转。  13、至此,起重机可以投入运行。  14顶升加节的方法与顺序  QTZ4010塔式起重机的使用高度随着建筑物的升高而增加,且在一定高度处用附着装置将塔机附着于建筑物上。因此,其中需借助液压顶升机构进行顶升加节。  (1)、启动回转机构,将起重臂转到引入塔身标准节的方向,即提升架上引进梁外伸的一侧。  (2)、调整好提升架导向滚轮与塔身主弦杆之间的间隙。一般以2—4MM为宜.  (3)、在待引进标准节下端的导向连接套中插入四个引进滚轮,并使引进滚轮绕销轴旋转90度,然后起吊,到位后放在引进梁上。  (4)、保持起重臂轴向与顶升横梁垂直,起吊一个标准节重量(450公斤),并将牵引小车开到13M幅度处。  (5)、使回转机构处于制动状态。  (6)、对各部件的连接电气、液压系统进行详细的检查,并检验顶升横梁两端销轴是否已落入标准节踏步槽中。以上检查确信无误后,再拆除下支座与塔身之间的八个高强度螺栓,启动油泵,操纵手柄,开始顶升作业.待上部结构升高1。2M后,用提升架上的爬爪撑在踏步顶面。使提升架稍稍下降让爬爪承受上部结构的全部重量。然后收回油缸活塞杆,再次爬升,待活塞杆再次全伸时,用油缸支承上部结构重量,将标准节沿引进梁推入塔身位置。  (7)、将标准节对正塔身,操纵泵站手柄,徐徐放下标准节.对接后拨出引进轮准备下次使用.用8个M27高强度螺栓将标准节和塔身连接起来,要求同前。这样就完成了一个标准节的加高作业.  (8)、按以上顺序可继续完成塔身的加高,直到所需高度为止。然后将下支座与塔身用M27高强螺栓紧固,收回油缸活塞。  (9)、每次吊装标准节前,塔身与下支座之间,每根主弦杆上至少应紧上一个M27螺栓.当吊好一节放在引进梁上,再吊一节并将牵引小车开到规定的平衡位置后,再拆开螺栓进行顶升。  (10)、顶升全部完成后,可将提升架将到塔身底部(作业程序与加节相反),以降低整个塔机的重心高度,减少迎风面积。  15、拆卸要求与顺序  (1)、塔机拆卸前必须将各限位保护装置调整到安装工况。  (2)、拆除起升钢丝绳的绳绕,卸下吊钩。  (3)、切断地面电源.  (4)、起重机的拆卸顺序,按起重机的安装逆顺序进行。即后安装的先拆卸,先安装的后拆卸。  16、由于施工完毕,场地变的狭小,故要注意拆卸的顺序和操作人员的人身安全,不可大意,以免发生意外事故.      四、 劳动组织            指挥: 1   人              起重工: 5  人            司机:  2  人              电  工: 2  人    五 、安全技术要求:  1、参与安装的指挥员,技术人员,司机,电工,起重工必须经过培训。 2、工作人员要小心安装,轻放轻吊,防止零部件扭曲和弯曲. 3、装塔机时,必须按照技术要求和标准严格执行,不得随 意互换和偷工减料. 4、顶升时,上部必须保持平衡,有故障时,先排除后再进行顶升和安装。 5、登高人员必须佩带安全带,工具袋。工具和螺栓要装于工具袋中,不允许随便抛掷,地面作业人员要戴安全帽。 6、登高人员必须经过体检,身体合格方可登高。   7、全体人员要听从统一指挥,统一思想,统一行动,看明 信号后,再进行操作。 8、遇大雷雨,暴风,浓雾等恶劣气候时,一律停止作业。  9、所有安装人员绝不允许在安装塔机前喝酒,要保持足够的睡眠,清醒的头脑,精力充沛,完成安装任务。 交底人:王永辉、何深 安全员:蒋启荣、张晓东 被交底人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
