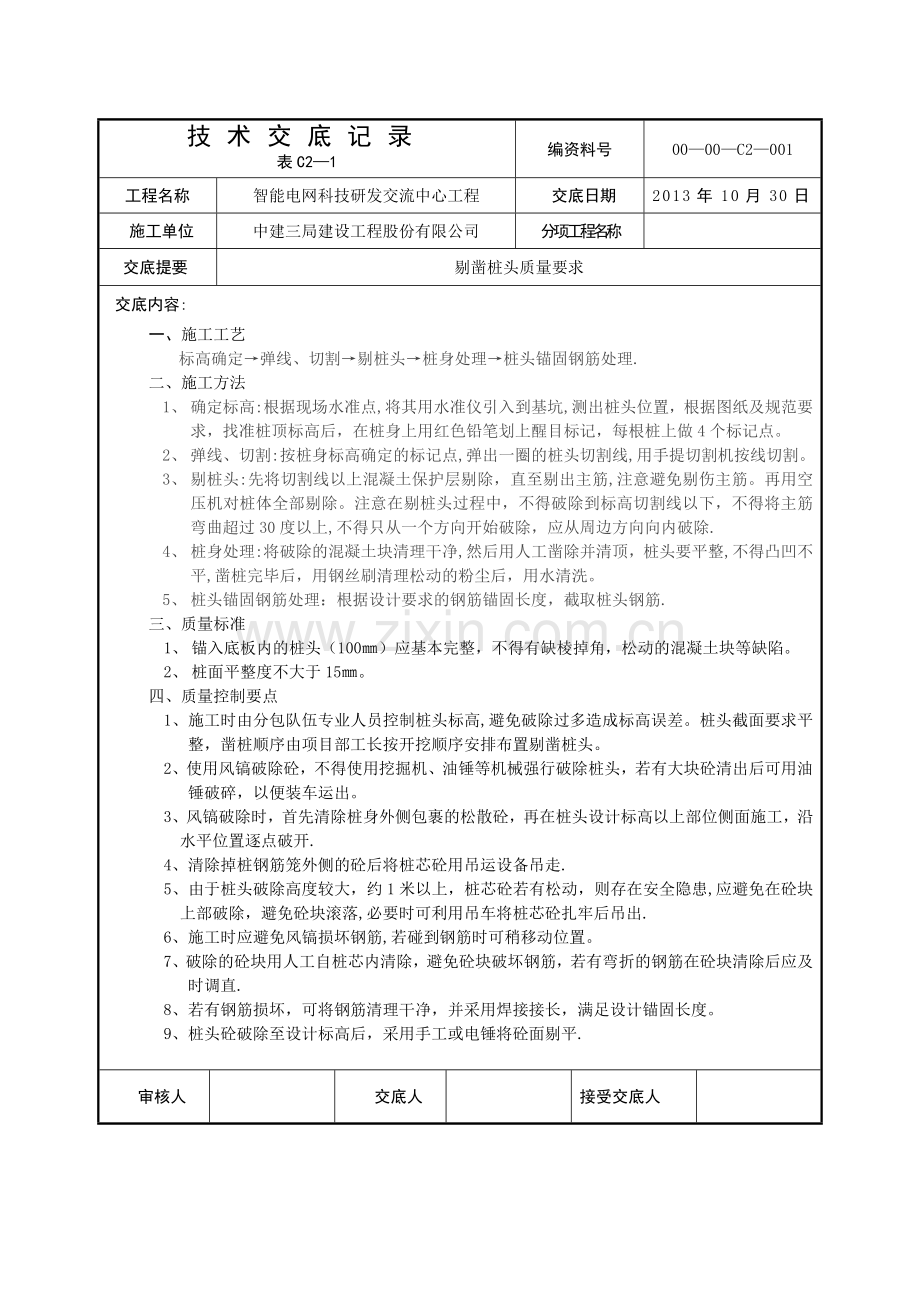

技术交底记录 表C2—1 编资料号 00—00—C2—001 工程名称 智能电网科技研发交流中心工程 交底日期 2013年10月30日 施工单位 中建三局建设工程股份有限公司 分项工程名称 交底提要 剔凿桩头质量要求 交底内容: 一、 施工工艺 标高确定→弹线、切割→剔桩头→桩身处理→桩头锚固钢筋处理. 二、 施工方法 1、 确定标高:根据现场水准点,将其用水准仪引入到基坑,测出桩头位置,根据图纸及规范要求,找准桩顶标高后,在桩身上用红色铅笔划上醒目标记,每根桩上做4个标记点。 2、 弹线、切割:按桩身标高确定的标记点,弹出一圈的桩头切割线,用手提切割机按线切割。 3、 剔桩头:先将切割线以上混凝土保护层剔除,直至剔出主筋,注意避免剔伤主筋。再用空压机对桩体全部剔除。注意在剔桩头过程中,不得破除到标高切割线以下,不得将主筋弯曲超过30度以上,不得只从一个方向开始破除,应从周边方向向内破除. 4、 桩身处理:将破除的混凝土块清理干净,然后用人工凿除并清顶,桩头要平整,不得凸凹不平,凿桩完毕后,用钢丝刷清理松动的粉尘后,用水清洗。 5、 桩头锚固钢筋处理:根据设计要求的钢筋锚固长度,截取桩头钢筋. 三、 质量标准 1、 锚入底板内的桩头(100㎜)应基本完整,不得有缺棱掉角,松动的混凝土块等缺陷。 2、 桩面平整度不大于15㎜。 四、 质量控制要点 1、施工时由分包队伍专业人员控制桩头标高,避免破除过多造成标高误差。桩头截面要求平整,凿桩顺序由项目部工长按开挖顺序安排布置剔凿桩头。 2、使用风镐破除砼,不得使用挖掘机、油锤等机械强行破除桩头,若有大块砼清出后可用油锤破碎,以便装车运出。 3、风镐破除时,首先清除桩身外侧包裹的松散砼,再在桩头设计标高以上部位侧面施工,沿水平位置逐点破开. 4、清除掉桩钢筋笼外侧的砼后将桩芯砼用吊运设备吊走. 5、由于桩头破除高度较大,约1米以上,桩芯砼若有松动,则存在安全隐患,应避免在砼块上部破除,避免砼块滚落,必要时可利用吊车将桩芯砼扎牢后吊出. 6、施工时应避免风镐损坏钢筋,若碰到钢筋时可稍移动位置。 7、破除的砼块用人工自桩芯内清除,避免砼块破坏钢筋,若有弯折的钢筋在砼块清除后应及时调直. 8、若有钢筋损坏,可将钢筋清理干净,并采用焊接接长,满足设计锚固长度。 9、桩头砼破除至设计标高后,采用手工或电锤将砼面剔平. 审核人 交底人 接受交底人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
