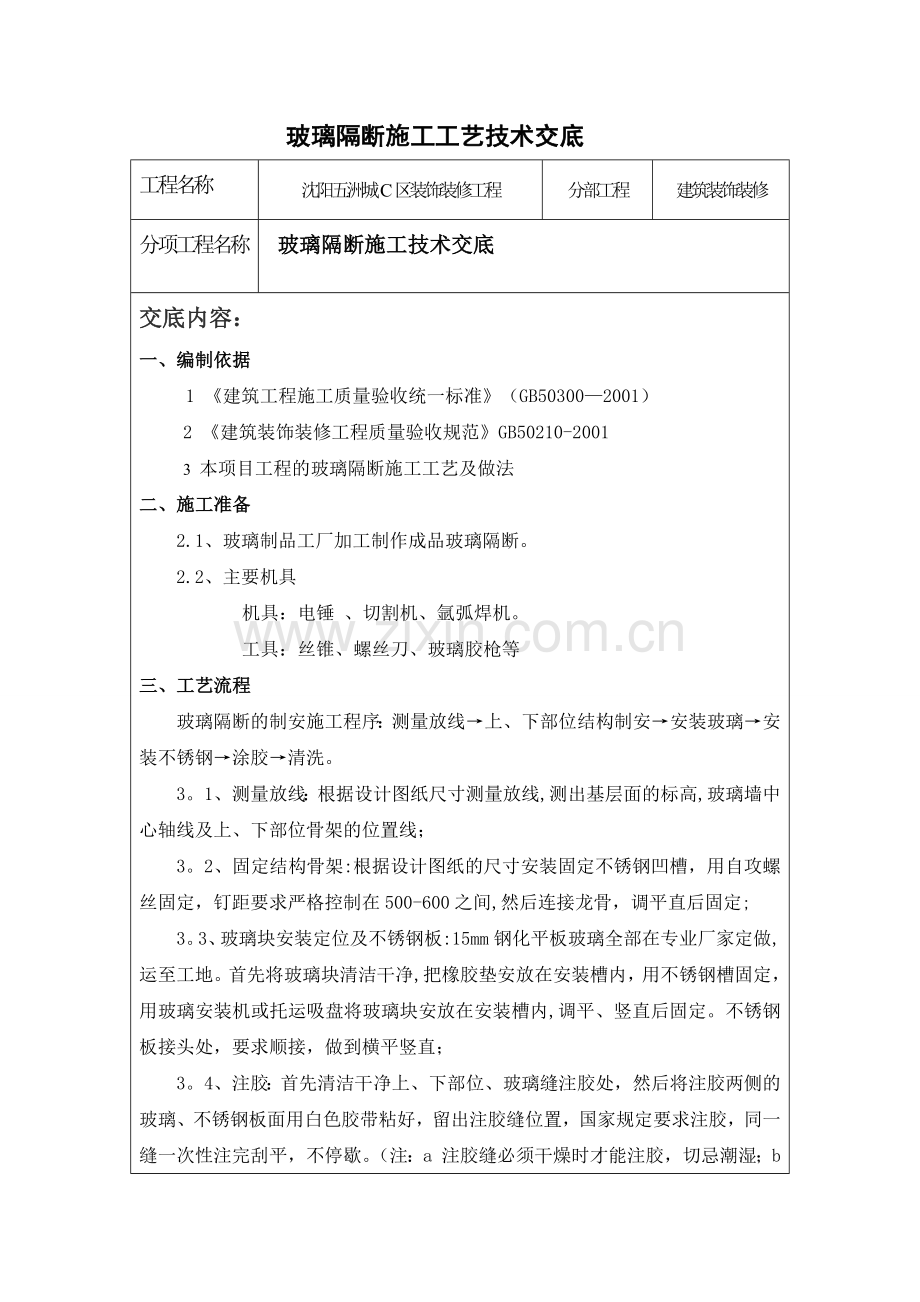

玻璃隔断施工工艺技术交底
工程名称
沈阳五洲城C区装饰装修工程
分部工程
建筑装饰装修
分项工程名称
玻璃隔断施工技术交底
交底内容:
一、编制依据
1 《建筑工程施工质量验收统一标准》(GB50300—2001)
2 《建筑装饰装修工程质量验收规范》GB50210-2001
3 本项目工程的玻璃隔断施工工艺及做法
二、施工准备
2.1、玻璃制品工厂加工制作成品玻璃隔断。
2.2、主要机具
机具:电锤 、切割机、氩弧焊机。
工具:丝锥、螺丝刀、玻璃胶枪等
三、工艺流程
玻璃隔断的制安施工程序:测量放线→上、下部位结构制安→安装玻璃→安装不锈钢→涂胶→清洗。
3。1、测量放线:根据设计图纸尺寸测量放线,测出基层面的标高,玻璃墙中心轴线及上、下部位骨架的位置线;
3。2、固定结构骨架:根据设计图纸的尺寸安装固定不锈钢凹槽,用自攻螺丝固定,钉距要求严格控制在500-600之间,然后连接龙骨,调平直后固定;
3。3、玻璃块安装定位及不锈钢板:15mm钢化平板玻璃全部在专业厂家定做,运至工地。首先将玻璃块清洁干净,把橡胶垫安放在安装槽内,用不锈钢槽固定,用玻璃安装机或托运吸盘将玻璃块安放在安装槽内,调平、竖直后固定。不锈钢板接头处,要求顺接,做到横平竖直;
3。4、注胶:首先清洁干净上、下部位、玻璃缝注胶处,然后将注胶两侧的玻璃、不锈钢板面用白色胶带粘好,留出注胶缝位置,国家规定要求注胶,同一缝一次性注完刮平,不停歇。(注:a 注胶缝必须干燥时才能注胶,切忌潮湿;b不锈钢槽所注的胶为结构性硅胶,玻璃块间夹缝所注的胶为透明玻璃胶).

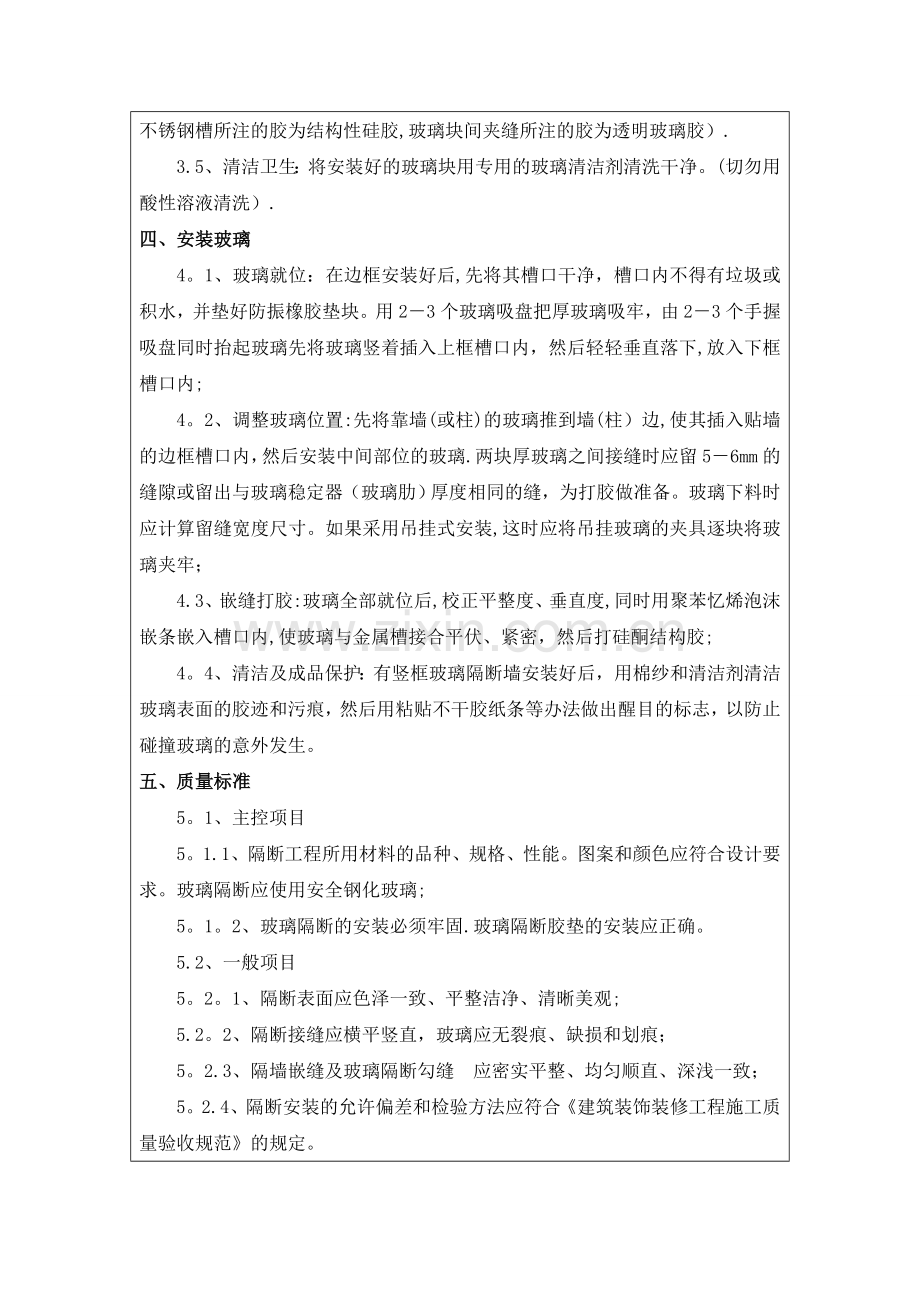

3.5、清洁卫生:将安装好的玻璃块用专用的玻璃清洁剂清洗干净。(切勿用酸性溶液清洗).
四、安装玻璃
4。1、玻璃就位:在边框安装好后,先将其槽口干净,槽口内不得有垃圾或积水,并垫好防振橡胶垫块。用2-3个玻璃吸盘把厚玻璃吸牢,由2-3个手握吸盘同时抬起玻璃先将玻璃竖着插入上框槽口内,然后轻轻垂直落下,放入下框槽口内;
4。2、调整玻璃位置:先将靠墙(或柱)的玻璃推到墙(柱)边,使其插入贴墙的边框槽口内,然后安装中间部位的玻璃.两块厚玻璃之间接缝时应留5-6mm的缝隙或留出与玻璃稳定器(玻璃肋)厚度相同的缝,为打胶做准备。玻璃下料时应计算留缝宽度尺寸。如果采用吊挂式安装,这时应将吊挂玻璃的夹具逐块将玻璃夹牢;
4.3、嵌缝打胶:玻璃全部就位后,校正平整度、垂直度,同时用聚苯忆烯泡沫嵌条嵌入槽口内,使玻璃与金属槽接合平伏、紧密,然后打硅酮结构胶;
4。4、清洁及成品保护:有竖框玻璃隔断墙安装好后,用棉纱和清洁剂清洁玻璃表面的胶迹和污痕,然后用粘贴不干胶纸条等办法做出醒目的标志,以防止碰撞玻璃的意外发生。
五、质量标准
5。1、主控项目
5。1.1、隔断工程所用材料的品种、规格、性能。图案和颜色应符合设计要求。玻璃隔断应使用安全钢化玻璃;
5。1。2、玻璃隔断的安装必须牢固.玻璃隔断胶垫的安装应正确。
5.2、一般项目
5。2。1、隔断表面应色泽一致、平整洁净、清晰美观;
5.2。2、隔断接缝应横平竖直,玻璃应无裂痕、缺损和划痕;
5。2.3、隔墙嵌缝及玻璃隔断勾缝 应密实平整、均匀顺直、深浅一致;
5。2.4、隔断安装的允许偏差和检验方法应符合《建筑装饰装修工程施工质量验收规范》的规定。
六、成品保护
6。1、玻璃隔断安装完成后,对于进入玻璃安装完毕的,需要施工的工种和人员实行登记制度,把成品保护工作落实到人;
6。2、玻璃安装完毕,做好醒目标记提醒;在玻璃阳角处要安装防碰撞护角,且护角安装牢固起到保护作用.
6.3、轻钢龙骨及玻璃安装时,应注意保护顶棚、墙内装好的各种管线;轻钢龙骨的天龙骨不准固定通风管道及其它设备上;
6.4、施工部位已施工完的地面、墙面、窗台等应注意保护、防止损坏;
6.5、轻钢骨架材料,特别是玻璃材料,在进场、存放、使用过程中应妥善管理,使其不变形、不受潮、不损坏、不污染;
6。6、其他专业的材料,不得置于已安装好的轻钢龙骨架和玻璃上;
6。7、将隔板靠在支架上,拆除货物保护箱后的2块厚木板用作支撑架,从而可以为隔板提供保护;
