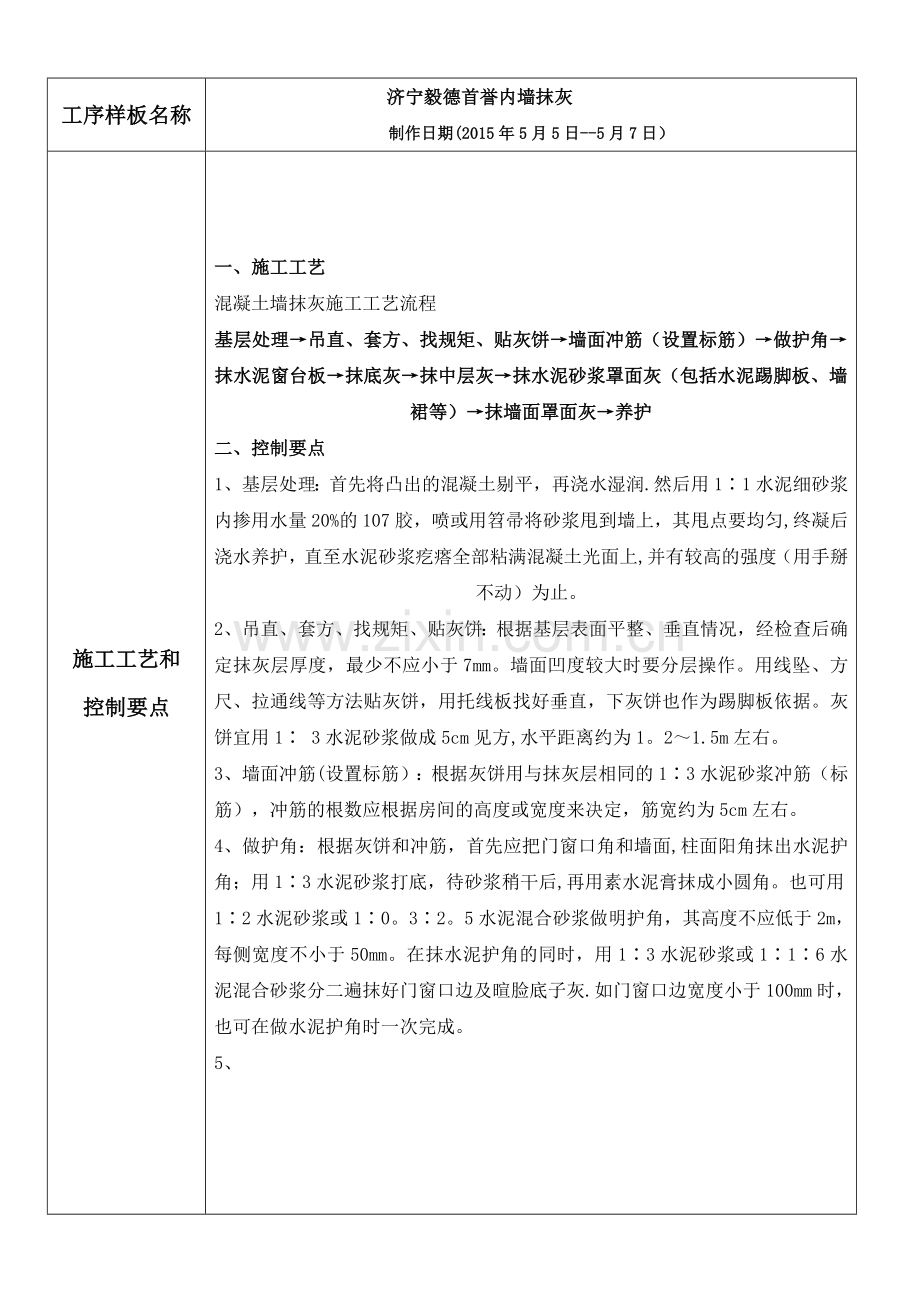

1、工序样板名称济宁毅德首誉内墙抹灰制作日期(2015年5月5日-5月7日)施工工艺和控制要点一、施工工艺混凝土墙抹灰施工工艺流程基层处理吊直、套方、找规矩、贴灰饼墙面冲筋(设置标筋)做护角抹水泥窗台板抹底灰抹中层灰抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等)抹墙面罩面灰养护二、控制要点1、基层处理:首先将凸出的混凝土剔平,再浇水湿润.然后用11水泥细砂浆内掺用水量20%的107胶,喷或用笤帚将砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘满混凝土光面上,并有较高的强度(用手掰不动)为止。2、吊直、套方、找规矩、贴灰饼:根据基层表面平整、垂直情况,经检查后确定抹灰层厚度,最少不应

2、小于7mm。墙面凹度较大时要分层操作。用线坠、方尺、拉通线等方法贴灰饼,用托线板找好垂直,下灰饼也作为踢脚板依据。灰饼宜用1 3水泥砂浆做成5cm见方,水平距离约为1。21.5m左右。3、墙面冲筋(设置标筋):根据灰饼用与抹灰层相同的13水泥砂浆冲筋(标筋),冲筋的根数应根据房间的高度或宽度来决定,筋宽约为5cm左右。4、做护角:根据灰饼和冲筋,首先应把门窗口角和墙面,柱面阳角抹出水泥护角;用13水泥砂浆打底,待砂浆稍干后,再用素水泥膏抹成小圆角。也可用12水泥砂浆或10。32。5水泥混合砂浆做明护角,其高度不应低于2m,每侧宽度不小于50mm。在抹水泥护角的同时,用13水泥砂浆或116水泥混

3、合砂浆分二遍抹好门窗口边及暄脸底子灰.如门窗口边宽度小于100mm时,也可在做水泥护角时一次完成。5、质量标准1、室内混凝土墙抹灰所用的材料品种、质量必须符合设计要求和现行材料标准的规定.2、各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷.3、表面光滑、洁净,接槎平整,线角顺直清晰。4、护角、门窗框与墙体之间缝隙:护角符合施工规范的规定,表面光滑、平顺;门窗框与墙体间缝隙填塞密实,表面平整。5、孔洞、槽、盒和管道后面的抹灰表面:尺寸正确,边缘整齐、光滑;管道后面平整。6、分格条(缝):宽度、深度均匀一致,条(缝)平整光滑,楞角整齐,横平竖直、通顺.验收结论验收人员验收日期年 月 日抹灰成品样板、阳角样板甩浆拉毛样板挂钢丝网样板灰饼样板1500mm抹底灰样板抹中层灰样板

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
