1、石灰稳定土底基层施工
1.1、施工程序

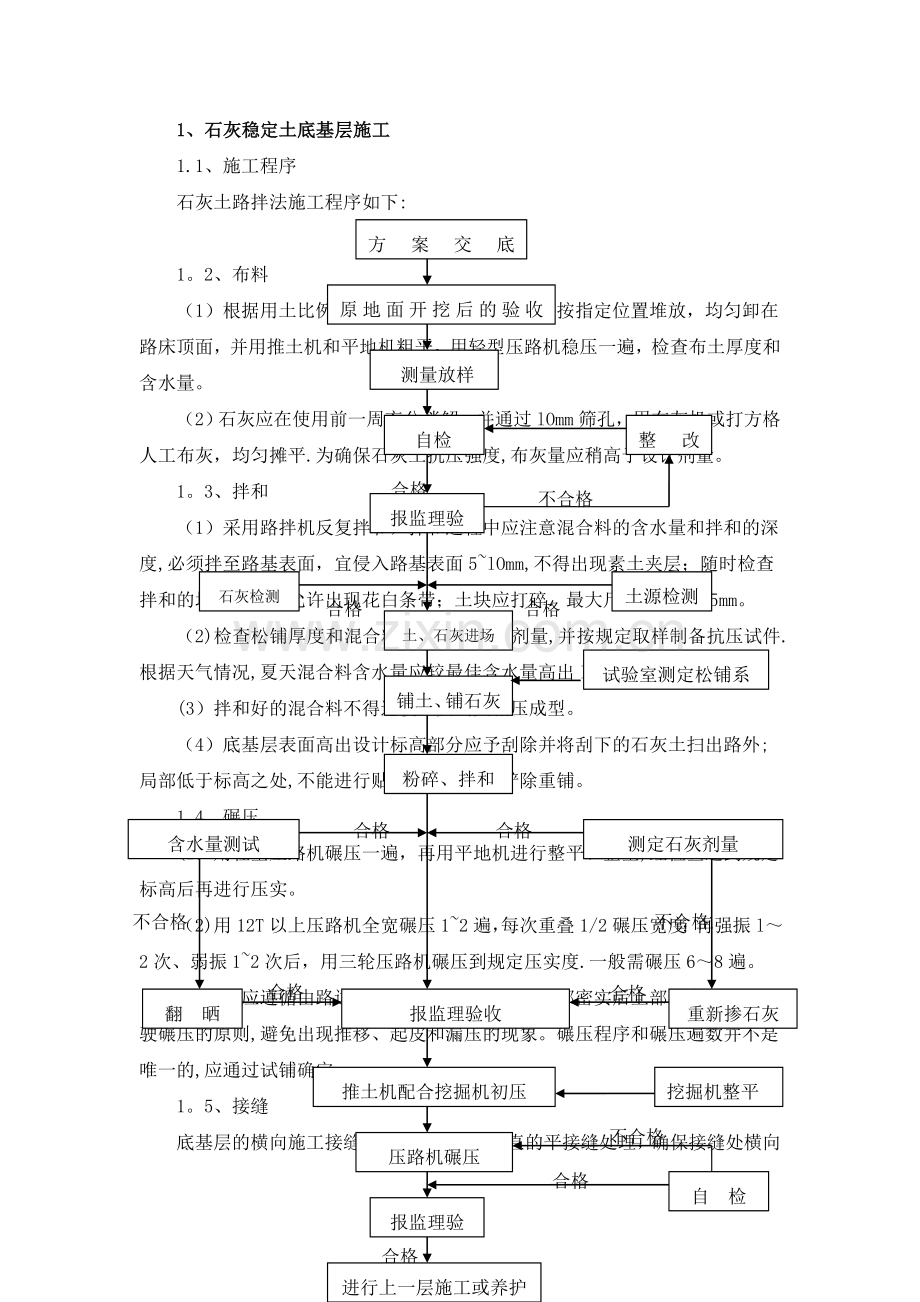

石灰土路拌法施工程序如下:
含水量测试
合格
合格
不合格
不合格
报监理验收
重新掺石灰
翻 晒
推土机配合挖掘机初压
压路机碾压
报监理验收
进行上一层施工或养护
自 检
合格
合格
不合格
挖掘机整平
合格
合格
合格
土、石灰进场
铺土、铺石灰
粉碎、拌和
石灰检测收
试验室测定松铺系数
测定石灰剂量
方案交底
原地面开挖后的验收
测量放样
自检
报监理验收收
整改
不合格
土源检测
合格
合格
1。2、布料
(1)根据用土比例和每车土量将素土或改性土按指定位置堆放,均匀卸在路床顶面,并用推土机和平地机粗平,用轻型压路机稳压一遍,检查布土厚度和含水量。
(2)石灰应在使用前一周充分消解,并通过lOmm筛孔,用布灰机或打方格人工布灰,均匀摊平.为确保石灰土抗压强度,布灰量应稍高于设计剂量。
1。3、拌和
(1)采用路拌机反复拌和,拌和过程中应注意混合料的含水量和拌和的深度,必须拌至路基表面,宜侵入路基表面5~lOmm,不得出现素土夹层;随时检查拌和的均匀性,不允许出现花白条带;土块应打碎.最大尺寸不大于15mm。
(2)检查松铺厚度和混合料含水量、石灰剂量,并按规定取样制备抗压试件.根据天气情况,夏天混合料含水量应较最佳含水量高出l~2个百分点。
(3)拌和好的混合料不得过夜,要当天碾压成型。
(4)底基层表面高出设计标高部分应予刮除并将刮下的石灰土扫出路外;局部低于标高之处,不能进行贴补,必须将其铲除重铺。
1.4、碾压
(1)用轻型压路机碾压一遍,再用平地机进行整平、整型,经检查达到规定标高后再进行压实。
(2)用12T以上压路机全宽碾压1~2遍,每次重叠1/2碾压宽度;再强振l~2次、弱振1~2次后,用三轮压路机碾压到规定压实度.一般需碾压6~8遍。
(3)碾压应遵循由路边向路中、先轻后重、先下部密实后上部密实、低速行驶碾压的原则,避免出现推移、起皮和漏压的现象。碾压程序和碾压遍数并不是唯一的,应通过试铺确定。
1。5、接缝
底基层的横向施工接缝、应采用与表面垂直的平接缝处理,确保接缝处横向与纵向平整度。
