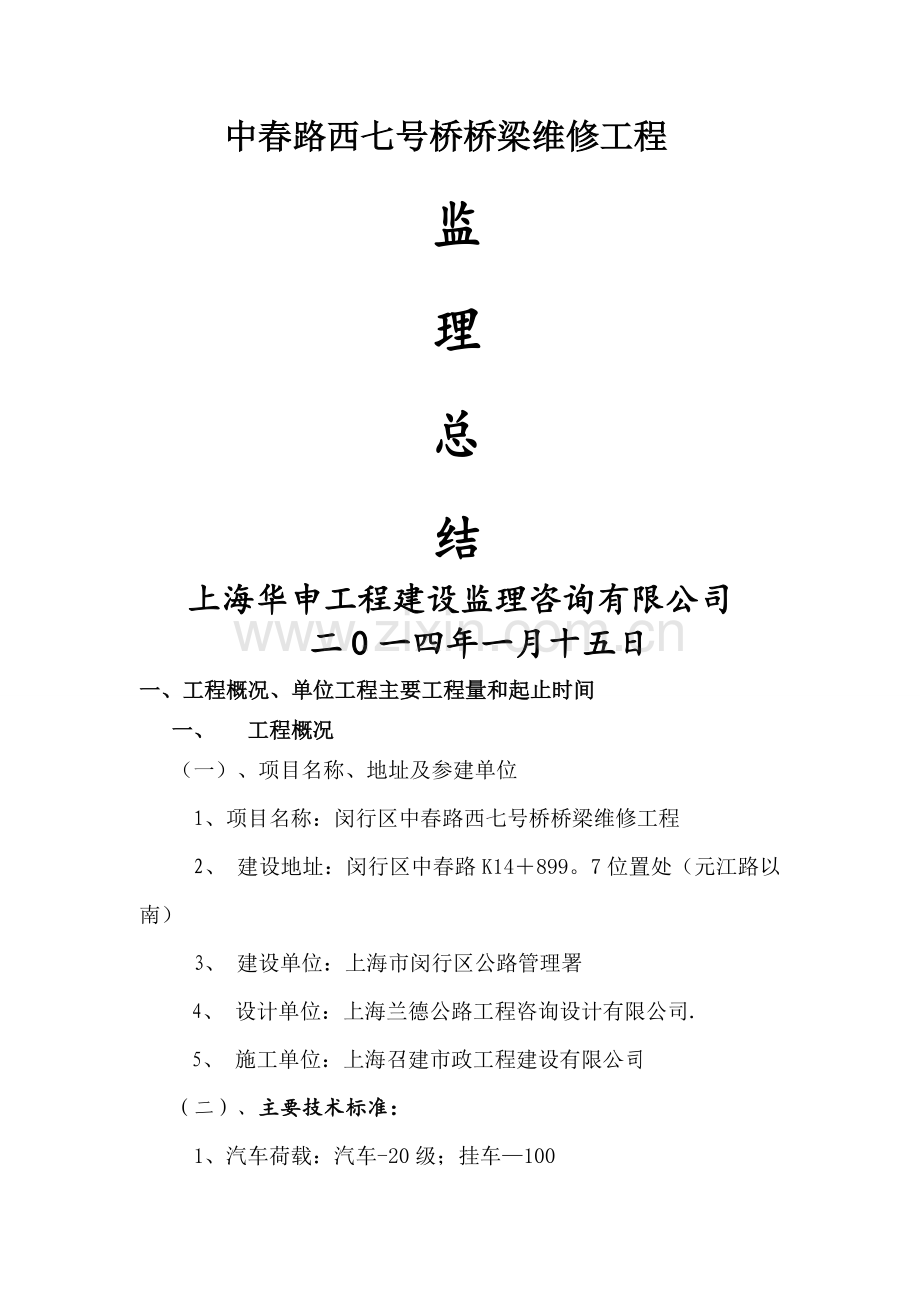

中春路西七号桥桥梁维修工程
监
理
总
结
上海华申工程建设监理咨询有限公司
二0一四年一月十五日
一、 工程概况、单位工程主要工程量和起止时间
一、 工程概况
(一)、项目名称、地址及参建单位
1、项目名称:闵行区中春路西七号桥桥梁维修工程
2、 建设地址:闵行区中春路K14+899。7位置处(元江路以南)
3、 建设单位:上海市闵行区公路管理署
4、 设计单位:上海兰德公路工程咨询设计有限公司.
5、 施工单位:上海召建市政工程建设有限公司
(二)、主要技术标准:

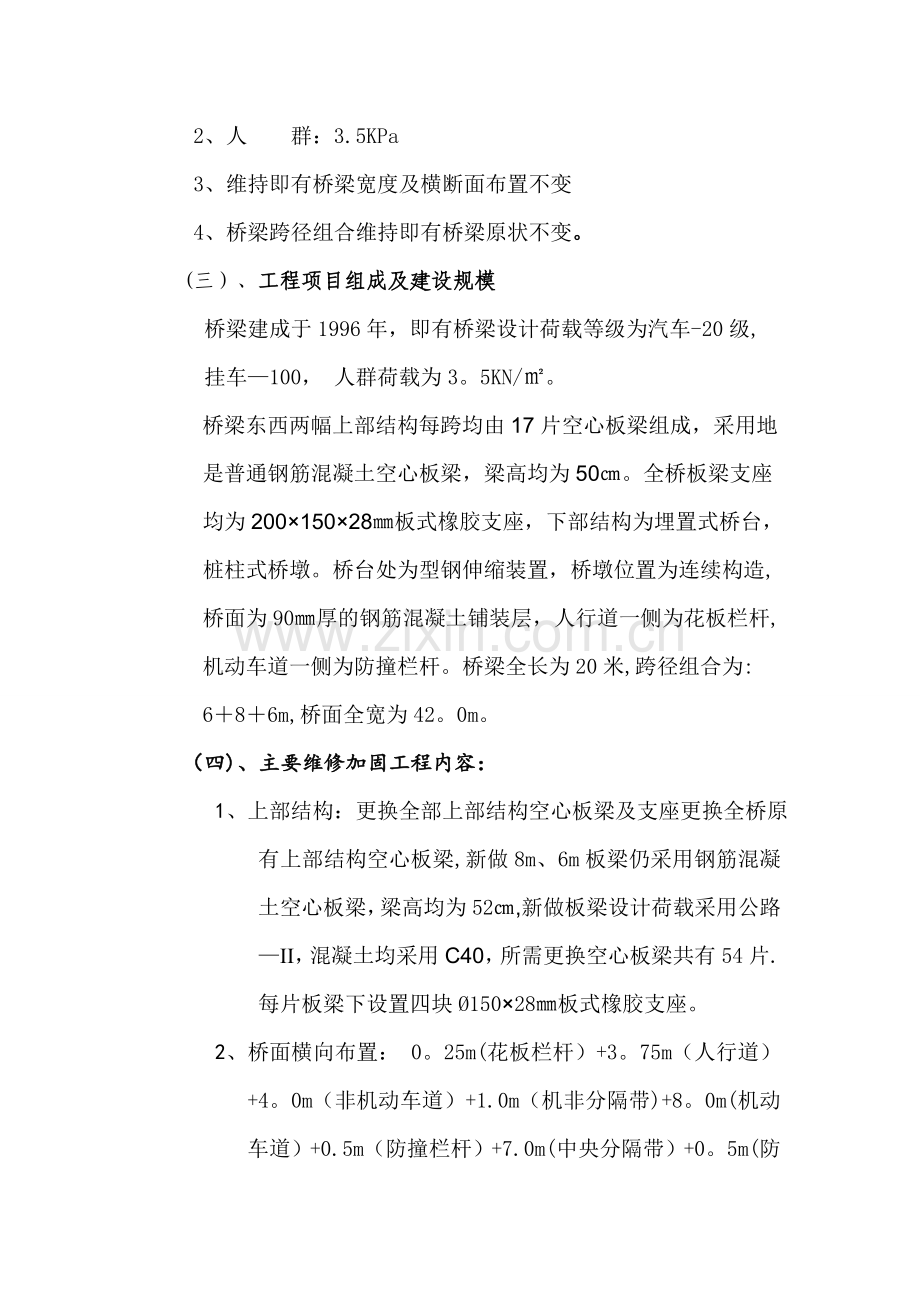

1、汽车荷载:汽车-20级;挂车—100
2、人 群:3.5KPa
3、维持即有桥梁宽度及横断面布置不变
4、桥梁跨径组合维持即有桥梁原状不变。
(三)、工程项目组成及建设规模
桥梁建成于1996年,即有桥梁设计荷载等级为汽车-20级,
挂车—100, 人群荷载为3。5KN/㎡。
桥梁东西两幅上部结构每跨均由17片空心板梁组成,采用地
是普通钢筋混凝土空心板梁,梁高均为50㎝。全桥板梁支座
均为200×150×28㎜板式橡胶支座,下部结构为埋置式桥台,
桩柱式桥墩。桥台处为型钢伸缩装置,桥墩位置为连续构造,
桥面为90㎜厚的钢筋混凝土铺装层,人行道一侧为花板栏杆,
机动车道一侧为防撞栏杆。桥梁全长为20米,跨径组合为:
6+8+6m,桥面全宽为42。0m。
(四)、主要维修加固工程内容:
1、上部结构:更换全部上部结构空心板梁及支座更换全桥原有上部结构空心板梁,新做8m、6m板梁仍采用钢筋混凝土空心板梁,梁高均为52㎝,新做板梁设计荷载采用公路—II,混凝土均采用C40,所需更换空心板梁共有54片.每片板梁下设置四块Ø150×28㎜板式橡胶支座。
2、桥面横向布置: 0。25m(花板栏杆)+3。75m(人行道)+4。0m(非机动车道)+1.0m(机非分隔带)+8。0m(机动车道)+0.5m(防撞栏杆)+7.0m(中央分隔带)+0。5m(防撞栏杆)+8。0m(机动车道)+1。0m(机非分隔带)+4。0m(非机动车道)+3.75m(人行道)+0。25m(花板栏杆)=42m(总宽)
3、桥面系:重做并加厚非机动车道和机动车道桥面铺装层.铺装结构层由原来9㎝加厚至12㎝。
4、下部结构:封闭桥台台帽表面出现的数条竖向裂缝,并粘贴钢板进行维修加固。
(五)、投资情况
工程投资金额为:230万元。
已完成的主要工程量:
1、重做桥梁铰缝—-—----——-———-—-360m
2、桥面铺装—-———————-------————390㎡
3、机非分隔带——-—---——--——--————40m
4、桥面型钢伸缩缝-—--—-———--———-36.8m
5、防撞栏杆—-—-————--——-—--—--——40m
6、空心板梁8m-----—-——-—--———-18片
7、空心板梁6m—-——-——-———-—--——36片
8、桥接坡铣刨加罩4cmSMA——-———-—1800。2㎡
9、新建高侧平石———————————--—-—-264。7m
本工程实际开、竣工日期:2013年1月5日~2014年1月20日
二、项目监理机构组成情况
本项目监理组配备监理人员3名:总监理工程师1名;总监代表
1名;监理员兼安全员1名。监理组全体人员认真履行监理职责,
努力工作,以确保施工中存在的安全和质量问题能及时发现,及
时督促施工方整改处理,同时确保安全生产文明施工正常有序地
进行。
三、工程所执行的主要技术标准和工程建设强制性标准的执行情况
1、工程所执行的主要技术标准
1)、施工设计图纸及有关文件资料;
2)、工程建设委托监理合同和施工承包合同;
3)、施工设计图技术交底会议纪要
4)、设计、施工规范及质量评定标准
5)、JTJB01—2003《公路工程技术标准》
6)、JTJD60—2004《公路桥涵设计通用规范》
7)、JTJD62—2004《公路钢筋混凝土及预应力混凝土桥涵设计规范》
8)、CJJ77-98《城市桥梁设计荷载标准》
9)、JTG/TF50-2011《公路桥涵施工技术规范》
10)、JTGH11—2004《公路桥涵养护规范》 ;
11)、JTGF80-2004《公路工程质量检验评定标准》 ;
12)、CJJ2-2008城市桥梁工程施工与质量验收规范
13)、沥青路面施工及验收规范(GB50092—96)与改性沥青路面施工及验收规范
14)、其它相关规范与规定
15)、国家有关政策、法律、法规
16)、国家《建筑法》(1997年)
17)、国务院《建设工程质量管理条例》(2000年)与《建设工程安全生产管理条例》(2004)
18)、 建设工程监理规范(GB50319—2000)
2、工程建设强制性标准的执行情况
施工过程中未出现违反强制性标准的情况。
四、工程设计变更情况
1、原更换桥梁边跨板梁现改为更换桥梁机动车道板梁;
2、原设计的临时钢便桥为21m一跨式,现改为24m;
3、以上变更已按设计要求实施。
五、监理工作开展情况、监理工作指令执行情况
我们监理工作的宗旨就是以质量为中心,搞好进度控制和投资控
制,全面为用户服务,取得用户的信任。
1、施工准备阶段建设监理工作
根据委托监理合同条款和公司的安排,我们项目监理组人员严格执行公司的要求,认真进行开工前的准备工作,依据工程建设的法律法规,工程设计图纸及文件,委托监理合同,建设项目相关的工程合同及监理大纲,编制该项目的监理规划,专业监理工程师根据编制的监理细则、开展监理工作。参加建设单位组织召开的施工图会审,认真审查承包单位的资质等级和技术管理体系,质量保证体系,安全技术措施。认真审查施工单位报送的施工组织设计方案。
2、施工阶段建设监理工作
在本工程项目施工监理过程中,我们采取规范化、标准化、科学化的措施,结合本工程项目的特点,严格监理。各专业监理工程师尽职尽责,做好本职工作,从严要求,按图监理,按规范标准验收。在本工程监理工作中,我们突出了"严格"两字,严格执行报验制度,专业监理工程师把好材料进场关,严格检查确认运到现场的工程材料、构配件的质量,出厂合格证是否齐全,认真检查试验、检测报告单.严格控制现场见证取样和送检制度对原材料实行双控,不合格的材料不得投入使用.另外、监理也对原材料和实体功能按一定比例进行平行检测,以确保工程地源头和工序质量。
在施工中坚持按程序进行报验,要求每个分项工程都必须填写检验批质量验收记录,自检程序合格后,报监理验收。特别是隐蔽工程以及关键工序、重点部位,严格按照有关规定安排专业监理人员进行旁站监理。
依据工程质量验收标准来监督工程质量,严格执行工程建设强制性标准,掌握各工序主控项目和一般项目的检验标准。严格审查与工程质量相关的验评资料,做到工程实体进度与工程资料同步进行,来确定分项工程、分部工程,单位工程的合格与否。
严格工程质量问题的处理,在施工过程中,难免会发生各种各样的质量问题或质量缺陷.关键是对质量问题应进行深入分析,找出原因,同时签发监理工作联系单,提出整改措施,在监理监督下完成整改,确保工序质量.
3、监理指令执行情况
针对施工过程中存在的问题,监理发出口头和书面指令,本工程签发监理工作联系单二份,施工单位接函后均能及时完成整改.
六、质量管理措施和施工过程中质量检查情况
(一)、质量管理措施
1、坚持监理每日巡查制度,了解工程进展情况,发现问题及时解决,对隐蔽工程进行全过程旁站和全环节的检查。监理通过旁站等手段最有效地控制工程质量,及时发现问题,纠正不符合规范的操作,杜绝和避免质量事故的发生,使工程质量始终处于有效的监控之中.
2、认真做好工序质量“三检制”工作,牢固树立“质量第一”的方针,执行国家有关质量规范、规程和规定标准。
3、严格执行监理程序,狠抓关键工序,确保工程质量。
监理本着事前控制、过程控制、动态控制的原则及根据所承担的工程范围、特点进行监理,主要控制如下重点:
1)、在工程的进行过程中,根据设计图纸、施工规范及业主的要求,严格把关,热情服务、积极协调,质量处于受控状态,经验收工程质量符合合格等级要求。
2)、在整个施工过程中,我们把空心梁板的预制和定位安装、桥面砼铺装层的钢筋绑扎、砼配合比、砼养护等工序作为重点来控制,以确保桥面上部结构及桥面砼铺装层的施工质量.
对安装桥系空心梁板和桥面铺装层C40砼浇筑等重点、关键部位地施工全过程均进行了旁站监督。
牢牢抓住这些关键工序,以确保工程质量。
(二)、施工过程中质量检查情况
1、所有原材料、质保单资料齐全,进场原材料经复试均符合要求,复试频率满足要求。监理严格审核成品、半成品供应厂家资质,并对进场的成品、半成品进行检查,符合要求。
2、沥青面层铣刨后,根据平石标高进行拉线检查,预控标高符合要求后,方进行面层摊铺,进场沥青混合料温度满足摊铺要求,混合料级配良好,无焦枯、结块现象,施工过程中碾压及时、密实。本工程桥接坡沥青面层厚度、密实度控制尚好,总体平整度符合要求。
3、桥接坡路面沥青面层施工完毕后,按要求恢复标线。
七、遗留工程量和质量问题、质量事故及其处理情况
1、已完成全部施工任务,无遗留工程量和质量问题。
2、施工过程中未发生质量事故。
八、监理资料整理汇总情况
监理资料汇总表
序 号
文 件 名 称
数 量
1
监理合同
1份
2
监理规划
1份
3
监理实施细则
1份
4
安全监理细则
1份
5
监理总结
1份
6
单位工程质量评估报告
1份
7
监理检测资料汇总一览表
1份
8
监理月报
3份
9
监理日记
2本
10
11
监理平行检测资料汇总一览表
序 号
原材料及功能检测名称
数 量
1
东西幅桥面铺装层钢筋
2组(1组:15根)
2
东幅桥面铺装层C40砼试块
1组
3
西幅桥面铺装层C40砼试块
1组
十、单位工程的工程质量评价报告
单位工程综合评定:合格.
我们监理工作在政府相关部门的指导和帮助下,在参见单位的 共同努力和积极配合下,顺利的完成了合同约定的内容,实现了预期的目标,工期目标:完成合同工期;质量目标:合格。
上海华申工程建设监理咨询有限公司
中春路西七号桥桥梁维修工程项目监理组
2014年1月 16日
